喷射混凝土防护技术喷射混凝土适用于风化严重的岩质边坡,深路堑经预裂与光面爆破后,尚需锚喷加固的多台阶高边坡;成岩作用较好的黏土岩边坡。
亦可用在风化剥落十分严重的碎裂岩体,素喷无筋、无伸缩缝,厚6~8 cm,经历7个寒暑检验无开裂、脱落起壳等现象,效果较好。
但个别处有不连续的小于0.2 mm的短龟裂,和少数设有水眼处渗点白浆出来。
一、普通喷射混凝土防护施工前清理坡面,喷水冲洗浮土。
裂缝中间如需喷射,可先刮除数厘米深的泥土,使砂浆挤进缝内,对喷层周边及顶部水沟应预先挖槽。
在斜坡上作业,当坡度较缓时,可在坡面上修斜坡路并使用安全绳,坡度较陡时要搭脚手架,水泥用42.5硅酸盐水泥,混凝土配合比可为1∶2∶2,有减水剂时可为1∶2∶3,水灰比为0.4~0.55,砂率45%~60%,为使喷射的混凝土早强快凝,提高黏结力,减少回弹量,避免脱落和不密贴,需加减水剂0.5%~1%、速凝剂2%~3%或其他增加塑性和稠度的外加剂。
大约6~8 cm的喷层每平方米需用42.5水泥27~35 kg,相当于C20~C30级混凝土。
小石子用5~25 mm砾石或瓜米石,无薄片或石粉,并应有相当级配和粒径分析,要求25 mm筛余<2%,10 mm筛余>65%,5 mm筛余>95%。
河砂用中粗砂,含水量在6%左右,不宜过干或过湿。
总之,骨料中以0.2~15 mm的颗粒占多数。
反弹损失约25%,可移作坡脚及水沟加固用。
应用机具有:排气量为6~9 m3/min移动式空气压缩机,80 m扬程离心水泵,5.5 kW转子型混凝土喷射机,10 kN电动卷扬机。
水管、风管、塔架、脚手架等视工地情况配套。
劳动组织:工班长1人,机工1人,喷射手2人,运料拌料若干人,视工地布置而定。
干喷是干料先拌好输送到喷嘴附近才加水,要求水压高于出口风压,开始时,先给风后喷水送料。
混合料以40~60 m/s的高速喷射到边坡上。
喷射时逐层逐块进行,先喷凹处及裂隙处再及坡面,喷枪缓缓移动,小圈转动使喷层均匀。
喷射混凝土工作内容1.引言1.1 概述概述部分内容:喷射混凝土是一种在施工过程中使用喷射设备将混凝土材料通过高压空气或水力喷射到预定位置的施工技术。
喷射混凝土具有良好的强度和耐久性,因此在各种建筑和基础设施工程中广泛应用。
本文将介绍喷射混凝土的工作内容,包括定义与原理以及施工过程。
首先,我们将详细解释喷射混凝土的定义,即将混凝土材料通过喷射设备施工的过程。
其次,我们将探讨喷射混凝土的原理,即使用高压空气或水力将混凝土材料喷射到目标位置的技术核心。
在了解了喷射混凝土的定义与原理后,我们将深入介绍喷射混凝土的施工过程。
这个过程包括材料准备、喷射设备设置、混凝土喷射、振实处理和表面修整等一系列步骤。
通过详细解释每个步骤的操作方法和注意事项,我们可以帮助读者更好地理解喷射混凝土的施工过程。
通过本文的阐述,读者将能够全面了解喷射混凝土的工作内容。
不仅仅是施工过程,我们还将介绍喷射混凝土的优势和应用领域,以及在工作中需要注意的事项。
希望本文能为读者提供一种详尽的指导,使其对喷射混凝土的工作有更加全面的认识。
1.2文章结构文章结构部分的内容可以包括以下内容:文章结构是指文章整体的布局和组织方式,合理的结构可以使读者更加容易理解和接受文章的内容。
本文将按照以下结构进行叙述:1. 引言:介绍喷射混凝土工作的背景和重要性,引出文章的主题。
2. 正文:2.1 喷射混凝土的定义与原理:详细介绍喷射混凝土的定义以及其施工原理,包括喷射混凝土的组成、材料选择和施工过程。
2.2 喷射混凝土的施工过程:分步介绍喷射混凝土的施工过程,包括施工前的准备工作、设备和材料的准备、喷射混凝土的喷涂和养护等。
3. 结论:3.1 喷射混凝土的优势与应用:总结喷射混凝土相比传统施工方法的优势,并举例说明喷射混凝土在各个领域的应用。
3.2 喷射混凝土工作的注意事项:列举喷射混凝土工作中需要特别注意的事项,包括安全问题、材料搭配和施工技术等。
通过以上结构的安排,可以使读者了解喷射混凝土工作的定义、原理、施工过程以及其优势与应用,并能够掌握喷射混凝土工作的注意事项,对喷射混凝土工作有一个全面的了解。
保证喷射混凝土密实的技术措施
1、严格控制混凝土施工配合比,配合比经试验确定,混凝土各项指标都必须满足设计及规范要求,混凝土拌合用料称量精度必须符合规范要求。
2、严格控制原材料的质量,原材料的各项指标都必须满足要求。
3、喷射混凝土施工中确定合理的风压,保证喷料均匀、连续。
同时加强对设备的保养,保证其工作性能。
4、喷射作业由有经验、技术熟练的喷射手操作,保证喷射混凝土各层之间衔接紧密。
5、初喷混凝土紧跟掌子面,复喷前先按设计要求完成超前小导管、钢筋网、格栅钢架的安装工作。
6、喷射混凝土由专人喷水养护,以减少因水化热引起的开裂,发现裂纹用红油漆作标记,进行观察和监测,确定其是否继续发展,若在继续发展,找出原因并作处理,对可能掉下的喷射混凝土撬下重新喷射。
7、坚决实行“四不”制度:即喷射混凝土工序不完,掌子面不前进,喷射混凝土厚度不够不前进,混凝土喷射后发现问题未解决不前进,监测结构表明不安全不前进。
以上制度由现场领工员负责执行,责任到人,并在工程施工日志中做好记录以备检查。
喷射混凝土工技术操作规程喷射混凝土工技术操作规程第一节准备工作第一百九十三条喷射前先检查待喷巷道的规格质量,符合设计要求前方可进行喷射。
第一百九十四条巷道两帮墙基处的活碴必需去除洁净,基础深度符合设计要求,顶帮活碴要用长柄工具全部找净。
第一百九十五条撤除影响喷射作业的障碍物,不能撤除者必需妥加爱护。
工具装备运到不影响工作的地点。
第一百九十六条高度大于3m的巷道或峒室工程,要搭设工作台,使喷头距巷道受喷面的距离不超过1m。
第一百九十七条喷射机处与喷射手之间不能用口头喊话联系时,要有专用的联系信号。
第一百九十八条喷射机移装新址,要平整枯燥,宽敞适合,喷射机突出部位与邻近轨道的距离要大于500mm。
移装后的装备必需经过动力和压风空载运转实验,对风、水、电供应管线进行检查,保证正常工作。
第一百九十九条喷浆机工作前检查:(1)去除料斗内的杂物和余料,排解油水别离器内的油和水。
(2)检查供电、供风、输料、供水及联络信号系统,电气接地装置和水环是否牢靠。
(3)检查橡胶摩擦板的磨损程度,摩擦板与旋转板之间的间隙。
(4)点动(启动即停)试车,检查旋转体的转向是否与箭头指示全都。
(5)检查气压表的指针摇摆是否敏捷,精确。
第二百条喷射前必需先用压风和承压水冲洗岩壁,将受喷面的浮砟及粉尘冲洗洁净。
第二百○一条对喷浆材料的要求:(1)水泥:标号不低于325号,过期、受潮、结块的水泥或混合水泥不准运用。
(2)沙子:可用中河沙或粗河沙,用前要过筛。
(3)石子:用前要冲洗,石子粒度大小要符合设计要求。
(4)水:要洁净无杂质,水质要符合设计要求。
(5)速凝剂:用量要符合设计要求。
初凝时间一般在3~10分钟。
运输和存放要保持枯燥,不得破包,以防受潮变质和硬结,过期的速凝剂不准运用。
掺量一般为水泥重量的2.5~4%,随用随掺。
(6)喷射混凝土协作比按设计规定用料斗配比,在专用拌料台上拌料,随配比随搅拌,搅拌三遍彻底匀称后装入矿车内。
喷射混凝土支护工程技术规范1. 引言喷射混凝土支护工程是一种常用的地下工程施工技术,广泛应用于隧道、地下室、坑道等工程中。
本文档旨在规范喷射混凝土支护工程的施工技术要求,确保施工质量,提高工程安全性和可靠性。
2. 技术要求2.1 施工准备•在进行喷射混凝土支护工程前,应对工程现场进行全面勘测和分析,确定施工方案和施工参数。
•施工现场应保持干燥、洁净,无积水和杂物。
2.2 混凝土配合比•喷射混凝土的配合比应符合设计要求,同时考虑混凝土的流动性和强度要求。
•混凝土配合比应按照施工单位提供的准确配方进行调配。
•在喷射过程中,可以根据实际情况适当调整混凝土的配合比,但不得超出设计要求的范围。
2.3 喷射设备•喷射设备应具备足够的喷射压力和流量,以确保喷射混凝土能充分填充支护结构的空隙。
•喷射设备应定期检查和维护,保证设备的正常运行。
•喷射设备的喷嘴应根据施工要求选择合适的尺寸和形状。
2.4 喷射施工•施工前应先进行试喷,调整喷射设备和喷射参数,确保喷射混凝土的均匀性和流动性。
•喷射施工应从下往上进行,保证喷射混凝土的质量和密实度。
•每一层喷射应保持连续性,尽量避免出现断层和缺陷。
•喷射施工应根据施工方案和施工参数进行,不得擅自改变喷射方式和顺序。
2.5 表面处理•喷射混凝土支护完成后,应进行表面处理,以提高支护结构的耐久性和美观度。
•表面处理可以采用喷砂、喷涂或刷涂等方式,具体方法应根据设计要求和工程实际情况确定。
•表面处理后,应进行检查和验收,确保表面处理质量符合要求。
3. 质量控制3.1 施工记录•施工过程中应做好相关记录,包括施工参数、喷射设备使用情况、混凝土配合比等。
•施工记录应详细、准确,便于施工过程的回顾和质量控制。
3.2 质量检验•喷射混凝土支护工程应进行质量检验,确保施工质量符合要求。
•质量检验可以包括对混凝土强度、密实度、坍落度等指标的检测。
•质量检验应由专业检测机构进行,结果应及时记录和报告。
喷射混凝土安全技术措施C O N T E N T S目录02喷射混凝土作业安全措施04安全技术培训和教育06总结和展望01施工前准备03施工安全注意事项05应急救援措施施工前准备制定安全技术措施计划01确定安全技术措施的目标和要求02制定安全技术措施的具体内容和步骤03确定安全技术措施的实施时间和责任人04制定安全技术措施的检查和评估方法05制定安全技术措施的培训和宣传计划06制定安全技术措施的应急处理和救援计划检查施工现场安全状况检查施工现场环境,确保无安全隐患检查施工设备,确保设备完好无损0102检查施工人员安全防护装备,确保穿戴齐全03检查施工材料,确保质量合格,无安全隐患04准备喷射混凝土机具和材料喷射混凝土配合比:确定喷射混凝土的配合比,以满足设计要求和施工要求。
03喷射混凝土施工方案:制定喷射混凝土施工方案,包括施工工艺、施工顺序、施工要点等。
04喷射混凝土机具:选择合适的喷射混凝土机具,如湿喷机、干喷机等。
01喷射混凝土材料:选择合适的喷射混凝土材料,如水泥、骨料、外加剂等。
02检查个人防护用品口罩:防止吸入粉尘、有害气体安全帽:确保佩戴正确,无破损、松动防护眼镜:防止飞溅物伤害眼睛其他防护用品:根据具体施工环境选择合适的防护用品工作服:防止皮肤接触有害物质安全鞋:防止滑倒、摔倒手套:防止手部受伤喷射混凝土作业安全措施掌握喷射混凝土技术要点喷射混凝土设备选择:根据工程需要选择合适的喷射设备喷射混凝土材料选择:选择符合设计要求的混凝土材料喷射混凝土施工工艺:掌握正确的喷射混凝土施工工艺喷射混凝土质量控制:确保喷射混凝土质量符合设计要求喷射混凝土安全防护:做好喷射混凝土施工过程中的安全防护工作严格执行喷射混凝土工艺流程喷射混凝土前,应进行技术交底,明确喷射混凝土的施工工艺、操作要点及安全注意事项。
01喷射混凝土作业过程中,应密切关注喷射混凝土的喷射压力、喷射速度、喷射距离等参数,确保喷射混凝土的施工质量。

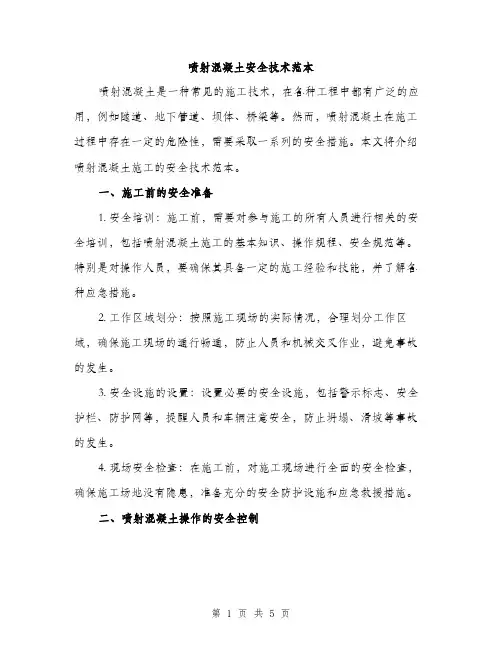

喷射混凝土安全技术范本喷射混凝土是一种常见的施工技术,在各种工程中都有广泛的应用,例如隧道、地下管道、坝体、桥梁等。
然而,喷射混凝土在施工过程中存在一定的危险性,需要采取一系列的安全措施。
本文将介绍喷射混凝土施工的安全技术范本。
一、施工前的安全准备1. 安全培训:施工前,需要对参与施工的所有人员进行相关的安全培训,包括喷射混凝土施工的基本知识、操作规程、安全规范等。
特别是对操作人员,要确保其具备一定的施工经验和技能,并了解各种应急措施。
2. 工作区域划分:按照施工现场的实际情况,合理划分工作区域,确保施工现场的通行畅通,防止人员和机械交叉作业,避免事故的发生。
3. 安全设施的设置:设置必要的安全设施,包括警示标志、安全护栏、防护网等,提醒人员和车辆注意安全,防止坍塌、滑坡等事故的发生。
4. 现场安全检查:在施工前,对施工现场进行全面的安全检查,确保施工场地没有隐患,准备充分的安全防护设施和应急救援措施。
二、喷射混凝土操作的安全控制1. 人员防护:喷射混凝土作业时,必须佩戴符合要求的安全帽、防护眼镜、防尘口罩、防护手套和防护鞋等个人防护装备,避免因为杂物掉落或喷射混凝土溅落而造成的伤害。
2. 通风和防尘措施:喷射混凝土作业会产生大量的粉尘和有害气体,要保证施工现场通风良好,采取防尘措施,如使用湿式喷射或设置喷淋设备将粉尘控制在可接受范围内。
3. 机械设备安全:喷射混凝土作业需要使用大型喷射设备和泵车等机械设备,必须确保设备安全可靠,定期检查和维护设备,避免因为设备故障或失控而引发事故。
4. 施工空间限制:在进行喷射混凝土作业时,要根据施工空间的限制,调整喷射混凝土的施工参数,合理控制喷射混凝土的喷射角度和速度,避免因为施工空间狭窄而导致的喷射混凝土溅落事故。
5. 现场监控和预警:在喷射混凝土作业过程中,要经常对施工现场进行监控,确保喷射混凝土作业的安全进行,一旦发现异常情况,立即采取措施停止作业,并及时报告相关责任人。
喷射混凝土技术交底一、适用条件、范围用于隧道洞内初期支护或洞内临时防护,可单独作为一种防护结构,或与锚杆、钢筋网、钢架等支护结构的一种形式或几种形式共同组成喷锚构筑体系,在隧道施工中是较为常见的支护结构。
在骑骡沟隧道、大湾子隧道初期支护形式主要有:喷射混凝土、锚杆、钢筋网、钢架(格栅钢架、型钢钢架)二、施工工艺根据工艺及配料顺序的不同,喷射混凝土又分干喷、潮喷、湿喷三种形式,喷射混凝土的主要作用是封闭围岩、防止围岩的松弛和风化,同时由于客运专线对支护体系自防水性能的要求提高。
喷射混凝土应具备较强的防水性能,骑骡沟隧道、大湾子隧道均采用湿喷混凝土。
在施工喷射混凝土支护体系时,应仔细观察和分析围岩的渗水情况,对渗水量大的应采取埋管排水或径向注浆堵水等措施进行处理。
1、湿喷混凝土施工工艺原理:2、湿喷施工流程3、施工准备1)材料准备混凝土材料的进场必须进行检验,除应符合国家、铁道部现行的有关标准外,并应符合下列要求:(1)水泥:选用P.042.5硅酸盐水泥。
(2)粗骨料:应采用坚硬耐久、级配良好的碎石或卵石(豆石),粒径不大于15mm,或两者混合物。
(3)细骨料应采用坚硬耐久的中砂或粗砂,细度模数应大于2.5,含水率宜控制在5%~7%。
(4)外加剂:应对混凝土的强度及与围岩的粘结力基本无影响;对混凝土和钢材无腐蚀作用;对混凝土的凝结时间影响不大(除速凝剂和缓凝剂外);吸湿性差,易于保存;不污染环境,对人体无害。
(5)速凝剂:采用湿喷专用液体速凝剂,使用前进行与水泥相溶性和速凝效果试验,并要求初凝不应大于5min,终凝不应大于10min。
使用碱性速凝剂时,不得使用活性二氧化硅石料。
(6)水:水质应符合工程用水的有关标准,水中不应含有影响水泥正常凝结与硬化的有害杂质,不应使用污水、海水、PH值小于4的酸性水、硫酸盐含量按 2so计超过水重1%的水。
42)配合比选配喷射混凝土的配合比设计应根据原材料性能、混凝土的技术条件和设计要求通过试验选定,初期强度应满足施工需要,即3h强度达到1.5MPa,24h 强度达到5.0MPa。
喷射混凝土技术要点(1)喷射混凝土施工要求对受喷面平整,对一些凸凹较多的区域应注意局部修坡,平整后埋设控制喷射混凝土厚度的标志。
(2)在平整坡面上喷射第一层混凝土,初喷混凝土厚度为60mm,待混凝土具有一定强度后进行挂网,第二层喷射前,先用高压风、水清除其上的浮皮及松渣,并润湿表面,最后一次喷至设计厚度150mm。
(3)钢筋网编网前应清除污锈,钢筋网上下层间的搭结位置应错开,搭结长度不小于20d,圆钢末端做成180°弯钩,钢筋网的交点用隔点式焊接或满扎,钢筋网与锚杆连接时,采用焊接固定。
(4)为减少回弹,喷嘴到工作面的距离应保持在80~100㎝,喷射角度控制在90°±5°以内,喷头按螺旋形迹(直径300mm左右)一圈一圈地移动,混凝土喷射完成后应保证喷射面平整,润湿光滑,无干斑或滑移现象,控制厚度的标志事先做好。
(5)喷射混凝土终凝2小时后即开始喷水养护,14天内保持湿润状态并不得受水流直接冲刷。
(6)网喷混凝土应采取分段、分片,自下而上依次进行,每区片应留30㎝暂不喷射,并做成斜面形状,以利于施工搭结。
(7)喷射混合料配合比:水泥与砂、石重量比为1:2:2~1:2:3,水灰比0.4,砂率45%~55%,石子的最大粒径不得大于15mm,水泥采用425号普通硅酸盐水泥,混合料搅拌应采用强制式搅拌机,塌落度控制在8~12㎝,砂子采用中粗砂,细度模数大于2.5,级配良好且必须通过筛选,以免喷射混凝土时引起管路堵塞,只有当混合料送检测定的强度、初终凝时间、安定性等指标全部合格后才能使用,喷射混凝土强度等级C25。
(8)施工用水不得使用污水、PH值小于4的酸性水及含硫酸盐量按SO42-计算超过水重1%的水,不得使用高铝水泥。
(9)喷区每10~15m设一宽度为2~3㎝纵向伸缩缝,缝内塞填泡沫板。
喷射混凝土技术指标要求喷射混凝土啊,这可是个相当重要的技术呢!咱就先来说说这强度吧,你想想,要是强度不够,那岂不是跟纸糊的差不多,能起到啥作用呢?这强度就像是人的骨头,得硬实,才能撑得住场面呀!它得达到规定的标准,不然怎么能放心地用在工程上呢。
再说说这厚度,可别小瞧了这薄薄的一层,就像人穿衣服,得合适才行。
太薄了起不到保护作用,太厚了又浪费材料还可能带来其他问题。
就好像你冬天穿棉袄,太薄了会冷,太厚了又行动不便。
还有这粘结力,这可是关键的一环啊!要是和基体结合不牢固,那不是随时都有可能掉下来吗?就跟粘东西一样,得粘得牢牢的,不能轻轻一碰就掉了呀。
接着是回弹率,这就像是你扔出去的东西又弹回来一部分,要是回弹率太高,那得浪费多少材料呀!而且还会影响施工效率呢。
然后是粉尘浓度,这可关系到施工人员的健康呢!你想想,要是粉尘漫天飞,那工人们不就跟在沙尘暴里干活一样吗?对身体的伤害得有多大呀!还有这耐久性,这就好比一件东西能不能用得长久。
如果耐久性不好,过不了多久就出问题,那不是白费劲了吗?咱得要它能经得住时间的考验呀!最后说说这平整度,就跟人的脸一样,要是坑坑洼洼的多难看呀!这喷射混凝土的表面也得平整光滑,这样后续的工作才能更好开展呀。
你说,这喷射混凝土的技术指标要求是不是很重要?每一项都不能马虎呀!这可关系到整个工程的质量和安全呢。
要是哪一项没做好,那可能就会带来一系列的问题,甚至可能导致工程失败。
所以呀,咱在施工的时候可得严格按照这些要求来,不能有丝毫的懈怠。
这就跟做饭一样,调料放得恰到好处,做出来的菜才好吃;这喷射混凝土的技术指标要求把握好了,工程才能顺利进行,才能让人放心呀!你说是不是这个理儿?。
