市政道路排水管道工程量计算表
- 格式:xls
- 大小:178.00 KB
- 文档页数:1


GB 50500-2008附录 D 市政工程工程量清单项目及计算规则一、实体项目D.1 土石方工程D.1.1 挖土方。
工程量清单项目设置及工程量计算规则,应按表D.1.1 的规定执行。

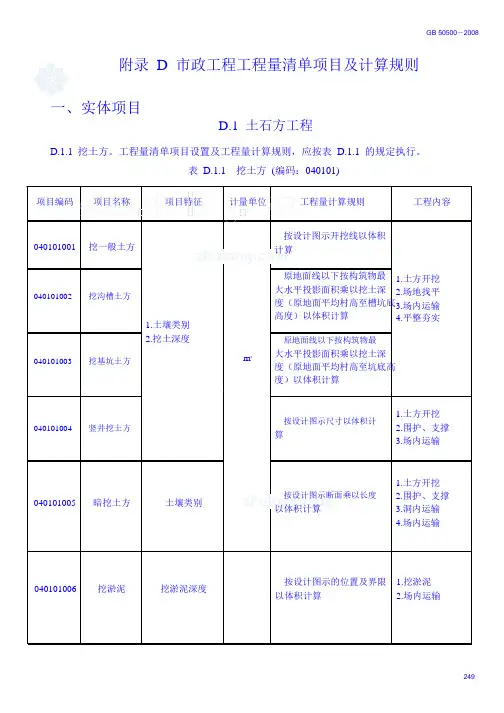

表 D.1.1 挖土方(编码:040101)计算按设计图示断面乘以长度以体积计算GB 50500-2008D.1.2 挖石方。
工程量清单项目设置及工程量计算规则,应按表D.1.2 的规上执行。
表 D.1.2 挖石方(编码:040102)项目编码项目名称D.1.3 填方及土石方运输。
工程量清单项目设置及工程量计算规则,应按表D.1.3 的规定执行。
表 D.1.3 填方及土石方运输(编码:040103)D.1.4 其他相关问题应按下列规定处理:1 挖方应按天然密实度体积计算,填方应按压实后体积计算。
2 沟槽、基坑、一般土石方的划分应符合下列规定:1) 底宽7m 以内,底长大于底宽3 倍以上应按沟槽计算。
2) 底长小于宽3 倍以下,底面积在150m2以内应按基坑计算。
3)过上述范围,应按一般土石方计算。
GB 50500-2008D.2 道路工程D.2.1 路基处理。
工程量清单项目设置及工程量计算规则,应按表D.2.1 的规定执行。
表 D.2.1 路基处理(编码:040201)GB 50500-2008D.2.2 道路基层。
工程量清单项目设置及工程量计算规则,应按表D.2.2 的规定执行。
表 D.2.2 道路基层(编码:040202)2D.2.3 道路基层。
工程量清单项目设置及工程量计算规则,应按表D.2.3 的规定执行。
表 D.2.3 道路面层(编码:040203)黑色碎石3.石料最大粒径1. 沥青品种D.2.4 人行道及其他。
工程量清单项目设置及工程量计算规则,应按表D.2.4 的规定执行。
表 D.2.4 人行道及其他(编码:040204)12.混凝土强度等级、石.垫层、基础;材料品D.2.5 交通管理设施。
工程量清单项目设置及工程量计算规则,应按表 D.2.5 的规定执行。
政管道工程定额工程量计算方法全解市政工程工程量计算是一项复杂、系统全面的工作,预结算人员在实际工作中要根据工程特点全面考虑、统筹兼顾。
本期推送就给大家讲讲市政道路工程定额工程量计算的那些事儿~Part.1一般说明1、管网工程定额适用于城镇范围内新建、扩建项目的排水工程,市政给水、燃气管道安装工程。
2、给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
3、排水工程现浇混凝土包括≤150m的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
4、本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L 措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>1m)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>1m)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
Part.2管道铺设一、排水管道安装1、管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2、管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
2016定额(城镇排水工程量计算规则)总说明一、《上海市城镇给排水工程预算定额第二册城镇排水管道工程(SHA8-31(02)-2016)》(以下简称本定额)是根据上海市城乡建设和交通委员会《关于同意修编<上海市建设工程预算定额>的批复》(沪建交[2012]1057号)的有关规定,在《上海市市政工程预算定额》(2000)及《市政工程消耗量定额》(ZYA1-31-2015)的基础上,按国家标准的建设工程计价、计量规范,包括项目划分、项目名称、计量单位、工程量计算规则等与本市建设工程实际相衔接,并结合多年来“新技术、新工艺、新材料、新设备”和工厂化预制拼装技术的推广应用,而编制的量价完全分离的定额。
二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、最高投标限价的依据,是确定合同价、结算价、调解工程价款争议的基础,也是编制本市建设工程概算定额、估算指标与技术经济指标的基础,可作为工程投标报价或企业定额的参考依据。
三、本定额是上海市排水管道工程专业统一定额。
适用于城市公用室外排水管道工程、排水箱涵工程、圆管涵工程及过路管工程,也可适用泵站平面布置中总管(自泵站进水井至泵站出口间的总管)及工业和民用建筑室外排水管道工程。
本定额适用于以上工程的新建、扩建、改建及大修工程。
四、本定额是依据国家及上海市强制性标准、推荐性标准、设计规范、现行排水管道通用图、施工验收规范、质量评定标准、安全操作规程,并参考有代表性的工程设计、施工资料和其他资料编制的。
五、本定额共分四章:第一章开槽埋管第二章顶管第三章窨井第四章措施项目六、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映上海市排水管道工程的社会平均消耗水平。
七、本定额人工不分工种和技术等级,均以综合工日表示,每工日按8小时计。
人工消耗量内容包括基本用工、辅助用工、超运距用工及人工幅度差。

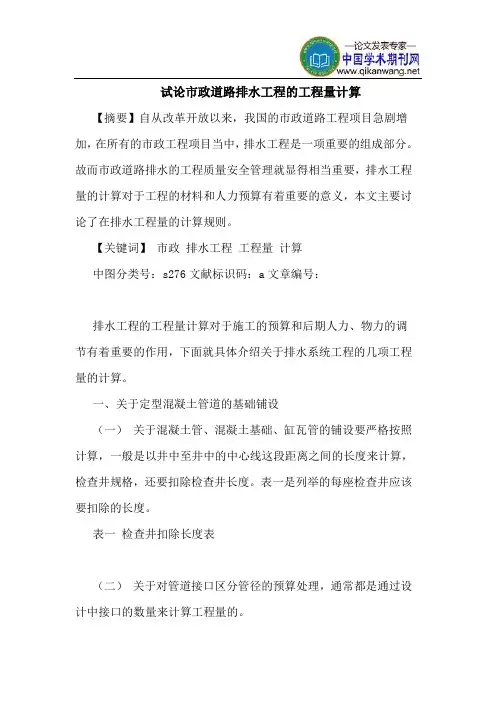

试论市政道路排水工程的工程量计算【摘要】自从改革开放以来,我国的市政道路工程项目急剧增加,在所有的市政工程项目当中,排水工程是一项重要的组成部分。
故而市政道路排水的工程质量安全管理就显得相当重要,排水工程量的计算对于工程的材料和人力预算有着重要的意义,本文主要讨论了在排水工程量的计算规则。
【关键词】市政排水工程工程量计算中图分类号:s276文献标识码:a文章编号:排水工程的工程量计算对于施工的预算和后期人力、物力的调节有着重要的作用,下面就具体介绍关于排水系统工程的几项工程量的计算。
一、关于定型混凝土管道的基础铺设(一)关于混凝土管、混凝土基础、缸瓦管的铺设要严格按照计算,一般是以井中至井中的中心线这段距离之间的长度来计算,检查井规格,还要扣除检查井长度。
表一是列举的每座检查井应该要扣除的长度。
表一检查井扣除长度表(二)关于对管道接口区分管径的预算处理,通常都是通过设计中接口的数量来计算工程量的。
(三)关于管道工程的计算,通常借助管道闭水试验来实现,以米作为计量单位来计算闭水的长度,注意此时不用扣除各种井本身所占的总长度。
(四)关于管道的出水口工程量的计算要依据情况而定,要区分材质、类型、以及管口的管径,通常都是采取以处的计量单位来计算。
二、定型井(一)井的类型按照井深、井的直径等不同来分类,通常以座位计量单位对其进行计算。
(二)综合各种井的井深都是采取同一个标准来计算,井深的标准值是指从井底最为基础面开始计算直到井盖顶止痒一段距离的长度,单位用米来计算。
三、关于非定型井、管道、渠的基础构建和砌筑(一)本文所讲的施工量均是由施工图为基础来计算的,具体要注意的事项如下:1.对于勾缝、抹灰的工程量均按照抹灰面的面积来算,计算单位用平方米计算。
2.砌筑就要严格按照设计物的实体积来计算,计算单位用立方米计算。
3.如果是计量井的预制构件,那就是按照设计物的实体积拉计算,计算单位通立方米计算,构件安装的计量则按照套为计算单位。
