政管道工程定额工程量计算方法全解市政工程工程量计算是一项复杂、系统全面的工作,预结算人员在实际工作中要根据工程特点全面考虑、统筹兼顾。
本期推送就给大家讲讲市政道路工程定额工程量计算的那些事儿~Part.1一般说明1、管网工程定额适用于城镇范围内新建、扩建项目的排水工程,市政给水、燃气管道安装工程。
2、给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
3、排水工程现浇混凝土包括≤150m的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
4、本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L 措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>1m)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>1m)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
Part.2管道铺设一、排水管道安装1、管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2、管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
工程名
称:
型号:
井编号:W22
覆土H 0
外径:
墙厚井室高:
1585
管径:盖板
板厚h=120
mm C25砼:
0.28
钢筋:34.871115mm 1330mm 根数:8根单重:
1354mm
根数:8根单重:3769.91mm 根数:32根单重:1923mm
根数:
44根
单重:
每级塑钢:
kg
塑钢总重:
kg
33底板钢筋(φ井墙钢筋(φ基本数据输入:
砼检查井计算表
Φ1500
垫层直径井底板直径井室工程量自动计算:
井墙
计算表达式:
计算表达式:
3333
3
3
2
备注:表格中绿底红字的为原始数据,须手动输入,蓝字为计算结果,自动生成,黄底红字为可调整数据,根据情况进行调整。
计算表达式:计算表达式:计算表达式:计算表达式:计算表达式:盖板
计算表达式:计算表达式:计算表达式:井墙
计算表达式:计算表达式:
底板
计算表达式:计算表达式:
总长:10.64m总重:9.45kg 双层总
重:
19.07kg
总长:10.83m总重:9.62kg 每平米
重:
9.73kg
总长:120.64m总重:107.13kg 钢筋合
计:
182.26kg扣除管面
积:
3.14m2
总长:84.61m总重:75.14kg 总表面
积:
11.63m2剩余面积:8.49m2。
市政管道工程定额使用说明及工程量计算规则一、一般说明(一)管网工程定额适用于城镇范围内新建、扩建项目的排水工程、市政给水、燃气管道安装工程。
(二)给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
(三)排水工程现浇混凝土包括≤的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
(四)本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
二、管道铺设(一)排水管道安装1.管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2.管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
3.混凝土排水管道安装管材按钢筋混凝土管考虑,如为混凝土管时,每管材定额耗量调整为。
4.管道铺设是按平口管和企口管综合考虑的,若为承插管时,管道铺设定额人工乘以系数1.10,接口为钢筋混凝土套环时,安管定额人工费乘以系数1.3,套环另执行相应定额。
市政工程工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。
如需体积折算,应按下表系数计算。
土石方体积折算系数表天然密实度体积虚方体积夯实后体积松填体积1.001.300.871.080.771.000.670.831.151.491.001.240.931.200.811.00二、平整场地工程量按实际平整面积,以“m2”计算。
三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。
石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。
四、管道沟槽工程量计较划定规矩:一)管道沟槽长度:主管按管道的设计轴线长度计较,支管按支管沟槽的净长线计较。
二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。
带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。
三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.1m。
每侧工作面增加宽度按下表计算:管径(mm)非金属管道(m)金属管道(m)构筑物(m)100-5000.200.15无防潮层有防潮层600-.250.20.250.401100-.300.251600-.400.35四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度超过或等于1.5m时,可按下表规定计算:野生开挖机械开挖在沟槽坑底在沟槽坑边1:0.301:0.251:0.67五、沟槽放坡挖土边坡交接处产生的重复土方不扣除,但井位加宽、枕基基坑、集水坑挖土等不再计算。
一、用水量计算1 最高日用水量1.1最高日生活用水量基本数据:由原始资料知该城市位于二分区,在设计年限内人口数6.0万,查《室外给水设计规范》(GB 50013-2006)可知该城市为中小城市。
最高日综合活用水定额生:150~240 L/(cap•d)。
根据资料显示人口数,选取q=240 L/(cap•d)。
城市的未预见水量和管网漏失水量按最高日用水量的20%计算。
=∑qNf/1000根据公式 Q1―—城市最高日生活用水,m³/d;Q1q――城市最高综合生活用水量定额,取240 L/(cap•d);N――城市设计年限内计划用水人口数(cap);f――城市自来水普及率,采用f=100%则该城市最高日生活用水量为:=(240×6.0×104×100%)/1000=14400 m³/d=166.67 L/sQ11.2工业企业职工的生活用水和沐浴用水量工业企业职工的生活用水量和淋浴用水量,可按《工业企业设计卫生标准》确定。
选取如下数据:职工生活用水量:冷车间按每人每班25升计,热车间按每人每班35升计;职工淋浴用水量:均按每人每班50升计。
则企业甲职工的生活用水和沐浴用水量为:=(25×3×1200+35×3×900)/1000+(50×600×3)/1000=274.50 m³/d Q21企业乙职工的生活用水和沐浴用水量为:=(25×2×1000+35×2×800)/1000+(50×800×2)/1000=239.00 m³/d Q22所以工业企业职工的生活用水和沐浴用水量为:=274.50+239.00=513.5 m³/d =5.94 L/sQ21.3浇洒道路大面积绿化所需的水量洒道路用水量为每平方米路面每次1-1.5L,大面积绿化用水量可采用1.5-2.0L/(d·m²)。

Ⅴ. 市政管⼯程D.Ⅴ.1 管道铺设,⼯程量清单项⽬设置及⼯程量计算规则,应按表D.Ⅴ.1的规定执⾏。

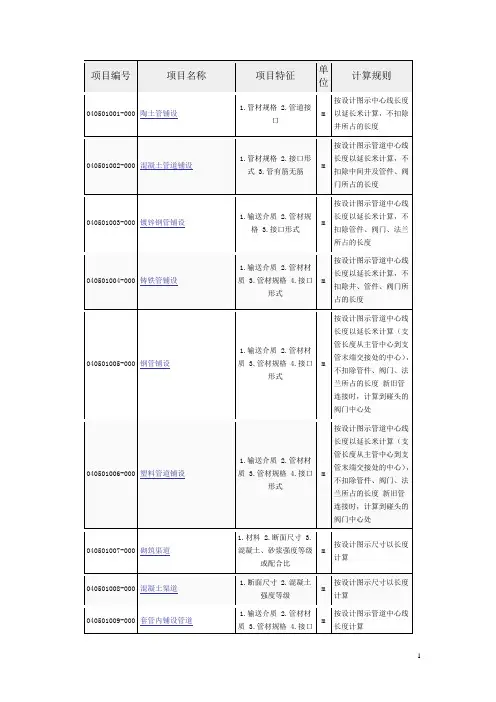

表D.Ⅴ.1 管道铺设(编码:040501)项⽬编码项⽬名称项⽬特征计量单位⼯程量计算规则⼯程内容040501001陶⼟管铺设1.管材规格2.埋设深度3.垫层厚度、材料品种、强度4.基础断⾯形式5.混凝⼟强度等级、⽯料粒径m按设计图⽰中⼼线长度以延长⽶计算。
不扣除井所占的长度1.垫层铺筑2.混凝⼟基础浇筑3.管道防腐4.管道铺设5.管道接⼝6.混凝⼟管座浇注7.预制管枕安装8.井壁(墙)凿洞9.检测及试验续表D.Ⅴ.1项⽬编码项⽬名称项⽬特征计量单位⼯程量计算规则⼯程内容040501002混凝⼟管道铺设1.管有筋⽆筋2.规格3.埋设深度4.接⼝形式5.垫层厚度、材料品种、强度6.基础断⾯形式、混凝⼟强度等级、⽯料粒径m按设计图⽰管道中⼼线长度以延长⽶计算,不扣除中间井及管件、阀门所占的长度1.垫层铺筑2.混凝⼟基础浇筑3.管道防腐4.管道铺设5.管道接⼝6.混凝⼟管座浇筑7.预制管枕安装8.井壁(墙)凿洞9.检测及试验10.冲洗消毒或吹扫镀锌钢管铺设1.公称直径2.接⼝形式3.防腐、保温要求4.埋设深度5.基础材料品种、厚度按设计图⽰管道中⼼线长度以延长⽶计算。
不扣除管件、阀门、法兰所占的长度1.基础铺筑2.管道防腐、保温3.管道铺设4.接⼝5.检测及试验6.冲洗消毒或吹扫续表D.Ⅴ.1项⽬编码项⽬名称项⽬特征计量单位⼯程量计算规则⼯程内容040501004铸铁管铺设1.管材材质2.管材规格3.埋设深度4.接⼝形式5.防腐、保温要求6.垫层厚度、材料品种、强度7.基础断⾯形式、混凝⼟强度、⽯料粒径m按设计图⽰管道中⼼线长度以延长⽶计算,不扣除井、管件、阀门所占的长度。
1.垫层铺筑2.混凝⼟基础浇筑3.管道防腐4.管道铺设5.管道接⼝6.混凝⼟管座浇注7.井壁(墙)凿洞8.检测及试验9.冲洗消毒或吹扫040501005钢管铺设1.管材材质2.管材规格3.埋设深度4.防腐、保温要求5.压⼒等级6.垫层厚度、材料品种、强度7.基础断⾯形式、混凝⼟强度、⽯料粒径按设计图⽰管道中⼼线长度以延长⽶计算(⽀管长度从主管中⼼到⽀管未端交接处的中⼼)。
市政工程工程量计算规则土石方工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。
如需体积折算,应按下表系数计算。
土石方体积折算系数表天然密实度体积虚方体积夯实后体积松填体积1.00 1.300.871。
080。
77 1.000.670.831.151。
49 1.00 1.240.931。
200.811。
00二、平整场地工程量按实际平整面积,以“m2”计算。
三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。
石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。
四、管道沟槽工程量计算规则:(一)管道沟槽长度:主管按管道的设计轴线长度计算,支管按支管沟槽的净长线计算.(二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。
带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。
(三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.1m。
每侧工作面增加宽度按下表计算:管径(mm)非金属管道(m)金属管道(m)构筑物(m)100-5000.200.15无防潮层有防潮层600—10000。
250。
20.250。
401100-15000。
300.251600-26000。
400.35(四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度超过或等于1.5m时,可按下表规定计算:人工开挖机械开挖在沟槽坑底在沟槽坑边1:0。
301:0.251:0。
市政管道工程定额使用说明及工程量计算规则一、大凡说明(一)管网工程定额适用于城镇范围内新建、扩建项目的排水工程、市政给水、燃气管道安装工程。
(二)给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
(三)排水工程现浇混凝土包括≤的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
(四)本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
二、管道铺设(一)排水管道安装1.管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额例外时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2.管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
3.混凝土排水管道安装管材按钢筋混凝土管考虑,如为混凝土管时,每管材定额耗量调整为。
4.管道铺设是按平口管和企口管综合考虑的,若为承插管时,管道铺设定额人工乘以系数1.10,接口为钢筋混凝土套环时,安管定额人工费乘以系数1.3,套环另执行相应定额。
市政管道工程定额工程量计算方法全解一般说明1、管网工程定额适用于城镇范围内新建、扩建项目的排水工程,市政给水、燃气管道安装工程。
2、给水、燃气管道安装工程是按平原地带施工条件考虑的,如在起伏地带施工,管道的仰俯坡度超过30°且小于45°时,人工、机械费乘以系数1.05;超过45°时,人工、机械费乘以系数1.20。
3、排水工程现浇混凝土包括≤150m的运输,超过者,套用道路工程混凝土半成品运输相应定额的增运距项目。
4、本章涉及的现浇混凝土项目,均不包含模板制安,其模板的安拆执行本定额“L 措施项目”混凝土模板及支架中“基础模板”、“管(渠)道平基模板”、“管(渠)道管座模板”和“其他现浇构件模板”相应项目。
对于预制混凝土构件,除沟、涵、渠混凝土盖板制作、安装中的矩形板(L0>1m)和槽形板外,其他预制构件均按成品价计入定额,不再计算模板安拆、构件制作和运输费用。
沟、涵、渠混凝土盖板中的矩形板(L0>1m)和槽形板制作,其模板制安执行该混凝土构件制作项目中的相应模板定额。
Part.2管道铺设一、排水管道安装1、管道砂石基础项目适用于90°~180°管道砂石基础,设计采用的管基材料与定额不同时,按类似的定额项目换算材料,但人工费和机械费不作调整。
管道混凝土基础项目适用于90°~360°管道基础。
2、管道铺设是按180°基座取定的,如基座为150°时,管道铺设定额的人工乘以系数1.02;基座为120°时,管道铺设定额的人工乘以系数1.03;基座为90°时,管道铺设定额的人工乘以系数1.05;基座为360°时,管道铺设定额的人工乘以系数0.95。
3、混凝土排水管道安装管材按钢筋混凝土管考虑,如为混凝土管时,每100m管材定额耗量调整为101.5m。
4、管道铺设是按平口管和企口管综合考虑的,若为承插管时,管道铺设定额人工乘以系数1.10,接口为钢筋混凝土套环时,安管定额人工费乘以系数1.3,套环另执行相应定额。
市政管网工程量计算规则D.5.1 排水管道1.各种角度的混凝土基础、混凝土管、缸瓦管铺设井中至井中的中心扣除检查井长度,以延长米计算工程量。
每座检查井扣除长度按表5-8计算。
表5-8 每座检查井扣除长度2. 管道分口区分管径和作法,以实际以口的个数计算。
3.管道闭水试验,以实际闭水长度计算,不扣除各种井所占长度。
4.管道出水口区分型式、材质及管径、以处计算。
D.5.2 给水、燃气管道安装和防腐1. 各种管道安装均按施工图中心线的长度计算(支管长度从主管中心开始计算到支管末端触处的中心),管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时不扣除其所占长度。
但在维修项目中,管件、阀门很密集时,钢管的安装工程量不扣除管件、阀门所占长度,而钢管主材量应扣除管件和阀门所占长度,再加4%损耗计算,而不按相应定额所给定的主材消耗量计算。
2. 管道内防腐按施工图中心线长度计算,计算工程量时不扣除管件、阀门所占长度,但管件、阀门内的防腐也不另行计算。
3.需要试压、吹扫的管道长度未满10m者,以10m计算,超过10m者按实4. 管道总试压按每公里为一个打压次数,套用本定额一次项目,不足0.5公里的按实计算,超过0.5公里计算一次。
D.5.3 管件制作安装及新旧管连接1. 遇有新旧管连接时,管道安装工程量计算到碰头的阀门处,但阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接范围内,不再另计。
2. 管件、分水马鞍卡子、二合三通的安装按施工图数量以个计算。
D.5.4 阀门、水表、消火栓各类阀门、水表、消火栓等均以个计算。
D.5.5 井类、设备基础及出水口1. 定型井(1)各种井按不同井深、井径以座计算。
(2)各类井的井深按井底基础以上至井盖顶计算。
2.非定型井本章所列各项目的工程量均以施工图为准计算,其中:A 砌筑按计算体积,以立方米计算。
B 抹灰、勾缝以平方米计算。
C 各种井的预制构件以实体积m3计算,安装以套计算。
