第06讲 建筑工程施工管理实务(二)
- 格式:doc
- 大小:3.53 MB
- 文档页数:8
建筑工程管理与实务(二级)简介建筑工程管理与实务是建筑工程专业的一门核心课程,主要包括建筑工程的施工组织管理、施工现场安全管理、施工技术管理等多个方面。
本文将重点介绍建筑工程管理与实务的相关知识及实践经验。
施工组织管理施工组织管理是建筑工程管理与实务中最为重要的一个方面。
在建筑工程的施工过程中,施工组织管理是确保完成工程质量和工期的基础。
主要包括以下几个方面:施工进度计划管理在施工过程中,需要根据工程量及实际情况制定科学合理的施工进度计划。
以保证工程按期完工,达到既定的质量标准。
施工计划的编制和执行过程中要充分考虑各种不可预见因素和风险。
施工机械和设备管理建筑工程的施工过程需要使用多种设备和机械设施,如吊车、搅拌机、打桩机、挖掘机等。
在施工机械和设备管理中,需要做好设备的购置、维护、保养、更新等工作。
并制定科学合理的施工机械和设备使用方案。
人员管理人员管理是施工组织管理中最为关键的一个方面。
科学合理地配置施工人员,建立合理的班组制度、岗位职责、工作量计算、考核标准、培训与技能提高等制度,是保证施工质量和工期的基础。
施工现场安全管理施工现场安全管理是建筑工程管理与实务中最为重要的一个方面。
它是为了在施工过程中保障施工人员的人身安全、维护现场秩序、防止发生不安全事件和损失而实施的措施。
主要包括以下几个方面:安全防护设施管理建筑工程的施工现场需要按照国家相关法规和标准建立起各种安全防护设施,如安全网、防护栏杆、警示标志等。
在施工过程中需要及时检查和维护安全防护设施。
安全生产教育培训施工过程中需要对施工人员进行安全教育和培训,使专业技能和安全生产意识相结合。
并在施工现场设立安全生产教育培训基地,定期开展安全技能及应急演练培训。
施工技术管理施工技术管理是建筑工程管理与实务中多个方面中最为重要的一个部分。
在建筑工程施工过程中,施工技术管理是确保工程质量的基础。
主要包括以下几个方面:质量检验与控制在建筑工程施工过程中,需要进行施工质量检验与控制,确保工程施工的各个环节符合工程标准和施工要求。
二级建造师建筑工程施工管理实务讲义答案附后文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]【最新资料,Word版,可自由编辑!】2A320010单位工程施工组织设计【案例1】某大学公共教学楼工程,建筑用地面积61672m2,总建筑面积45026m2,其中地上部分建筑面积为42589m2,人防地下室建筑面积为2437m2,建筑层数地上五层,地下一层,建筑总高度23.4m,现浇钢筋混凝土框架结构。
基坑深度10m、长100m、宽80m;基坑东、北两面距离建筑围墙3m,西、南两面距离图书馆9m。
施工技术方案评议时,项目经理认为该项目的主要施工技术方案应采用:(1)土方工程:采用4台反铲挖土机挖土,基坑开挖应尽量防止对地基土的扰动,应预留5~10cm一层土不挖,待下道工序开始再挖至设计标高。
坑边堆土,要距坑边1m以外,堆放高度不能超过1m。
基础挖完后,马上进行基础垫层施工。
(2)脚手架工程;①外脚手架方案采用单排钢管脚手架搭设从地到顶。
②搭设脚手架时,要从底到顶,先搭设立杆、纵向水平杆和横向水平杆,最后搭设剪刀撑,并由底至顶连续设置。
脚手架搭好后,铺设脚手板。
拆除脚手架时,为了加快施工进度,可以上下同时作业,先将连墙件整层或几层拆除后再拆脚手架。
③扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。
(3)钢筋工程:直径12mm以上受力钢筋,采用剥肋滚压直螺纹连接。
(4)砌筑工程:①混凝土小型空心砌块的龄期为21d。
②灰缝宽度控制在7-12mm;砂浆饱满度最小为86%;(5)屋面防水:屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。
问题:该工程施工方案是否合理为什么参考答案:(1)施工方案不合理。
土方工程:机械挖土时,保留土层厚度为20~30cm。
在坑边堆放弃土、材料和移动施工机械时,应与坑边保持一定的距离,当土质良好时,要距坑边1m以外,堆放高度不能超过。

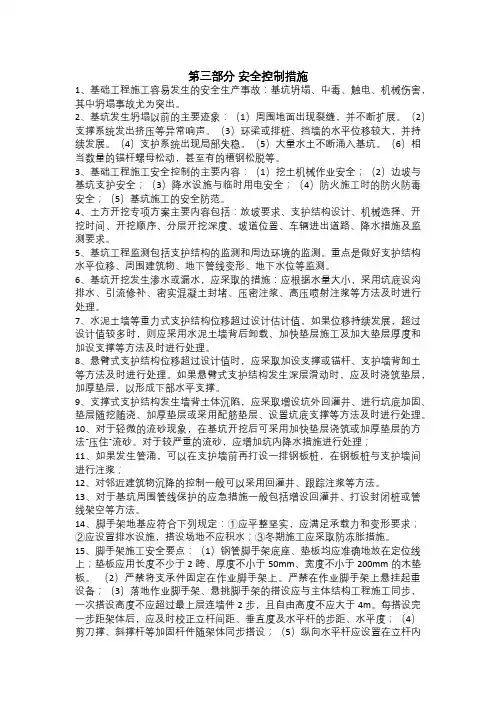

第三部分安全控制措施1、基础工程施工容易发生的安全生产事故:基坑坍塌、中毒、触电、机械伤害,其中坍塌事故尤为突出。
2、基坑发生坍塌以前的主要迹象:(1)周围地面出现裂缝,并不断扩展。
(2)支撑系统发出挤压等异常响声。
(3)环梁或排桩、挡墙的水平位移较大,并持续发展。
(4)支护系统出现局部失稳。
(5)大量水土不断涌入基坑。
(6)相当数量的锚杆螺母松动,甚至有的槽钢松脱等。
3、基础工程施工安全控制的主要内容:(1)挖土机械作业安全;(2)边坡与基坑支护安全;(3)降水设施与临时用电安全;(4)防火施工时的防火防毒安全;(5)基坑施工的安全防范。
4、土方开挖专项方案主要内容包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求。
5、基坑工程监测包括支护结构的监测和周边环境的监测。
重点是做好支护结构水平位移、周围建筑物、地下管线变形、地下水位等监测。
6、基坑开挖发生渗水或漏水,应采取的措施:应根据水量大小,采用坑底设沟排水、引流修补、密实混凝土封堵、压密注浆、高压喷射注浆等方法及时进行处理。
7、水泥土墙等重力式支护结构位移超过设计估计值,如果位移持续发展,超过设计值较多时,则应采用水泥土墙背后卸载、加快垫层施工及加大垫层厚度和加设支撑等方法及时进行处理。
8、悬臂式支护结构位移超过设计值时,应采取加设支撑或锚杆、支护墙背卸土等方法及时进行处理。
如果悬臂式支护结构发生深层滑动时,应及时浇筑垫层,加厚垫层,以形成下部水平支撑。
9、支撑式支护结构发生墙背土体沉陷,应采取增设坑外回灌井、进行坑底加固、垫层随挖随浇、加厚垫层或采用配筋垫层、设置坑底支撑等方法及时进行处理。
10、对于轻微的流砂现象,在基坑开挖后可采用加快垫层浇筑或加厚垫层的方法“压住”流砂。
对于较严重的流砂,应增加坑内降水措施进行处理;11、如果发生管涌,可以在支护墙前再打设一排钢板桩,在钢板桩与支护墙间进行注浆;12、对邻近建筑物沉降的控制一般可以采用回灌井、跟踪注浆等方法。
一级建造师预科班主讲老师:王玮1A413040 建筑工程主体结构施工技术1A413041 混凝土结构施工技术混凝土结构优点:耐久、耐火可模性好、整体性好。
缺点:自重大、抗裂性差、工期长。
一、模板工程(一)常见模板及其特性1.木模板:优点是较适用于外形复杂或异形混凝土构件及冬期施工的混凝土工程。
2.大模板:其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大,移动安装需起重机械吊运。
(二)模板工程设计的主要原则1.实用性:模板要保证构件形状尺寸和相互位置的正确,且构造简单,支拆方便、表面平整、接缝严密不漏浆等。
2.安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
3.经济性:在确保工程质量、安全和工期的前提下,尽量减少一次性投入,增加模板周转,减少支拆用工,实现文明施工。
(三)安装要点1.模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水润湿,但模板内不应有积水。
2.模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程的隔离剂。
3.对跨度不小于4m的梁、板,其模板应按设计要求起拱,无设计要求时起拱高度为跨度的1/1000~3/1000。
(四)模板的拆除1.现浇混凝土结构模板及支架拆除时的混凝土强度,应符合设计要求。
当无设计要求时,应符合下列要求:(1)底模及支架拆除时的混凝土强度要求。
构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值的%板≤2 ≥50 >2,≤8 ≥75 >8 ≥100梁拱壳≤8 ≥75>8 ≥100悬臂构件≥100【2011年真题】跨度8米的钢筋混凝土梁,当设计无要求时,其底模及支架拆除时的混凝土强度应大于或等于设计混凝土立方体抗压强度标准值的()。
A.50%B.75%C.85%D.100%【答案】D【2013年真题】跨度为8m、混凝土设计强度等级为C40的钢筋混凝土简支梁,混凝土强度最少达到()N/mm2时才能拆除底模。
全国二级建造师执业资格考试 《建筑工程管理与实务》精讲2015年全国二级建造师执业资格考试考试时间、考试题型及应试技巧•本科目的考试时间为3小时;•其中:单项选择题20题,每题1分,合计20分;•多项选择题10题,每题2分,合计20分;•案例分析题4题,合计80分;•试卷总分120分。
案例分析题:(1)回答要准确,简洁,不要空;(2)尽量使用教材中的语言进行表述;(3)计算题要有计算步骤。
2A311010 建筑构造要求民用建筑构造要求民用建筑分类:(1)住宅建筑按层数分类:十层及十层以上为高层建筑(2)除住宅建筑之外的民用建筑:大于24m的为高层建筑(3)建筑高度大于100m的民用建筑为超高层建筑。
建筑的组成:(1)建筑物由结构体系、围护体系和设备体系组成。
(2)建筑物的围护体系由屋面、外墙、门、窗等组成。
2A311010 建筑构造要求民用建筑的构造(1)建筑构造的影响因素:荷载、环境、技术、建筑标准(2)建筑构造设计的原则:坚固实用、技术先进、经济合理、美观大方(3)民用建筑主要构造要求:1)建筑高度——建筑物室外地面至建筑物和构筑物最高点的高度计算。
2)非实行建筑高度控制区内建筑高度:坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算;辅助用房占屋顶平面面积不超过1/4者,突出屋面的通风道、烟囱不计入建筑高度。
楼梯构造要求:(1)楼梯平台过道处的净高不应小于2m 。
梯段净高不宜小于2.20m ;(2)室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m ;(3)靠楼梯井一侧水平扶手长度超过0.50m,其高不应小于1.05m ;(4)有儿童经常使用的楼梯,楼井净宽大于0.20m 时,必须采取安全措施。
门窗与墙体应连接牢固,且满足抗风压、水密性、气密性的要求。
民用建筑不宜设置垃圾管道;如需设置时,宜靠外墙独立设置。
2A311010 建筑构造要求2A311010 建筑构造要求2A311010 建筑构造要求建筑物理环境技术要求室内光环境:自然采光、人工照明、自然通风(每套住宅自然通风面积不应小于地面面积的5%)体形系数:建筑物与室外大气接触的外表面积F0与其所包围的体积V0的比值。
某分部工程施工网络计划,在第4天下班时检查,C工作完成了该工作的1/3工作量,D 工作完成了该工作的1/4工作量,E工作已全部完成该工作的工作量。
问题:(1)绘制实际进度前锋线。
(2)如果后续工作按计划进行,试分析C、D、E三项工作对网络计划工期的产生有什么影响?(1)网络计划前锋线比较图(2)通过比较可以看出:①工作C实际进度拖后1天,其总时差和自由时差均为2天,既不影响总工期,也不影响其后续工作的正常进行;②工作D实际进度与计划进度相同,对总工期和后续工作均无影响;③工作E实际进度提前1天,对总工期无影响,将使其后续工作F、I的最早开始时间提前1天。
综上所述,该检查时刻各工作的实际进度对总工期无影响,将使工作F、I的最早开始时间提前1天。
某引水工程原施工进度网络计划(双代号)如图所示,该工程总工期为一年,在工程按计划进行14周后(已完成A、B两项工程施工),业主方向承包方提出增加一项新的土方工程项目N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N 工作完成后开始施工,根据承包商提出并经监理工程师研究认可,该项N工作的施工时间约需9周。
[问题]1.在原计划中,增加一项新工作N,业主应否给予承包方以工期延长?延长多少?2.原计划中,工作C、F、J三项均为土方工程,土方工程量分别为7 000 m3、10000m3和6000 m3共计23000 m3。
增加的工作N也是土方工程,其土方工程量为9000 m3。
所以土方工程量增加后总计为32000 m3,比原来的23000 m3增加了39.1%。
根据合同规定,工程量增加超出25%时,双方可以重新确定其单价,经协商,新的土方工程单价可从原来的15元/m3增加到17元/m3。
试问调价后的土方工程总费用应为多少?3.按照原施工计划,C、F、J三项土方工程均使用一台挖土机先后施工,所增加新的土方工程项目N仍拟用该台挖土机施工。
现承包方提出,由于增加N工程后,使租用的挖土机增加了闲置时间,要求补偿机械闲置费用(按每台闲置1天为800元计),试问业主是否应同意补偿?补偿费用多少?参考答案: 1.采用三步计算法:62-52=10周2.总费用23000×(1+25%)×15+[32000-23000×(1+25%)]×17=486500元3.应给予补偿补偿费用=4×7×800=22400元【背景资料】(进度)问题(1)计算流水步距; (2)计算总工期;(3)绘制流水施工横道图。
建筑工程施工管理实务建筑工程施工管理实务是指在建筑工程施工过程中,进行各项管理工作以确保施工项目的高质量、高效率完成的实际操作过程。
本文将对建筑工程施工管理实务的重要内容进行详细论述,包括施工管理组织、人力资源管理、质量管理、安全管理和进度管理。
一、施工管理组织为了有效地进行建筑工程施工管理,必须建立与项目规模相适应的施工管理组织。
施工管理组织应包括项目经理、施工队长、工程技术人员等角色,他们各自负责不同的管理职责。
项目经理是整个施工管理团队的核心和领导者,负责项目的总体策划和决策。
施工队长则负责具体的施工指导和协调工作。
工程技术人员则主要负责施工技术的控制和管理。
二、人力资源管理人力资源管理是建筑工程施工管理中至关重要的一环。
在施工过程中,需要合理安排和管理施工人员,包括对施工人员的招聘、培训、考核和激励等工作。
人力资源管理不仅需要保证施工人员的数量充足,还需要确保其素质和技能符合项目要求。
通过科学的人员安排和合理的激励机制,可以提高施工人员的工作积极性和效率。
三、质量管理质量管理是建筑工程施工管理中最重要的一部分。
目标是确保施工过程中的材料、设备和工艺符合规定标准,并且确保施工质量达到要求。
质量管理包括质量计划的制定、质量检查和测试的进行、关键节点的监控等。
同时,还需要建立健全的质量管理体系,对施工过程中出现的质量问题进行及时处理和追踪。
四、安全管理安全管理是建筑工程施工管理中不可忽视的一环。
建筑工程施工过程中存在着各种安全隐患,严重危及施工人员和现场周边的安全。
因此,建立健全的安全管理体系,制定科学的安全管理规范和操作流程,加强施工现场的安全监管是至关重要的。
安全管理包括事故预防、应急处理、安全培训等多个方面。
只有确保安全,才能保证施工过程的顺利进行。
五、进度管理进度管理是建筑工程施工管理中的一个重要环节。
通过合理的进度计划和严格的进度监控,可以确保施工进程的合理安排和项目的按时完成。
进度管理包括对施工进度的制定、监控和调整。
【案例2A320014—1】1.背景某住宅楼工程,建筑面积18000m2,框架结构,地上12层,地下1层,檐高48m。
在主体施工阶段,现场准备搭设一双排落地钢管脚手架进行主体围护,并配合二次结构及外装修施工。
2.问题(1)什么样的脚手架工程属于危险性较大的工程?(2)本工程准备搭设的脚手架是否需要单独编制专项施工方案?(3)扣件式钢管脚手架专项施工方案一般应包括哪些主要内容?3.分析本案例主要考核对危险性较大工程专项施工方案编制有关规定的掌握程度。
4.答案(1)高度超过24m的落地式钢管脚手架、各类工具式脚手架和卸料平台均属于危险性较大的工程。
(2)需要单独编制专项施工方案。
(3)应包括:现场工况;基础处理;搭设要求;杆件间距;连墙件设置位置、连接方法;安拆作业程序及保证安全的技术措施;施工详图及节点大样图等。
2A320015熟悉施工平面布置图【案例2A320015—1】1.背景某学校拟建一食堂,设计采用框架结构,地下1层,地上9层。
建筑物外形尺寸92m×21m,总高21.7m。
东西两侧紧临配电室和锅炉房,南侧马路对面为一球场,场地十分狭小。
采用商品混凝土搅拌,运至现场后,卸入混凝土料斗,利用塔吊吊至浇筑地点。
塔吊采用固定式塔吊。
现场不用再设置混凝土搅拌站,只设一小型砂浆搅拌站。
在拟建建筑物的北侧有一道高压电线通过,现场布置如图(水电管线布置略)。
2.问题(1)单位工程施工组织设计平面图的内容包括哪些?(2)根据平面图布置原则和要求找出布置不合理之处,并说明原因。
(3)简述塔吊的布置原则。
塔吊最大起吊高度如何确定?3.答案(1)单位工程施工组织设计平面图的内容:1)已建及拟建的永久性房屋、构筑物及地下管道。
2)材料仓库、堆场,预制构件堆场,现场预制构件制作场地布置,钢筋加工棚,木工房,混凝土搅拌站,砂浆搅拌站,化灰池,沥青锅,生活及行政办公用房等。
3)临时道路、可利用的永久性或原有道路。
4)临时水电管网、变压站、加压泵房、消防设施、临时排水沟管、围墙、传达室。
5)起重机开行路线及轨道铺设,固定垂直运输工具或井架位置,起重机回转半径。
6)测量轴线及定位线标志,永久性水准点位置,土方取弃场地。
(2)布置不合理之处有:1)水泥、砂石堆料场离搅拌站太远,布置不合理。
2)模板加工区离塔吊较远,增加了运输距离,布置不合理。
3)行政办公生活区、农民工生活区离塔吊太近,容易发生危险事故,布置不合理。
4)乙炔、油料库房离锅炉房太近,不满足最小规定距离25m的要求。
5)塔吊没有覆盖整个拟建工程,造成较大“死角”,应采用R=50m塔吊比较合理。
6)塔吊应该布置在拟建建筑物的南侧,可以加大吊装服务范围;同时,可以在一定程度上避开北侧高压线影响。
7)未按要求布置临时消火栓。
(3)塔吊位置确定原则:塔吊的平面位置主要取决于建筑物的平面形状和四周场地条件,一般应在场地较宽阔的一面沿建筑物的长度方向布置,以充分发挥其效率。
布置方式有沿建筑物单侧布置、双侧布置和跨内布置三种。
布置塔吊的位置要根据现场建筑物四周的施工场地的条件及吊装工艺来确定,使塔吊在起重臂操作范围内能够将材料和构件运至任何施工地点,避免出现死角”。
布置塔吊时还要考虑塔吊与拟建建筑物间的安全距离,以便搭设拟建建筑物外墙防护安全网,同时又不影响塔吊的运输。
高空有高压线通过时,高压线必须高出塔吊,并留有安全距离;如不符合上述条件,则高压线应搬迁或重新选择塔吊布置位置。
在搬迁高压线确有困难而又无新位置可选时,则要采取安全措施,如搭设隔离防护竹、木排架。
塔吊起吊高度的确定:H =1H +2H +3H +4H式中H —一塔吊所需最大的起吊高度; 1H ——建筑物总高度;2H ——建筑物顶层人员安全生产所需高度; 3H ——构件高度; 4H ——吊索高度。
【案例2A320015—2】 1.背景某建筑工程位于市区,建筑面积22000m 2,首层平面尺寸为24mX 120m ,施工场地较狭小。
开工前,施工单位编制了施工组织设计文件,进行了施工平面图设计,其设计步骤如下:布置临时房屋→布置水电管线→布置运输道路→确定起重机的位置→确定仓库、堆场、加工场地的位置→计算技术经济指标。
施工单位为降低成本,现场设置了3m 宽的道路兼作消防通道。
现场在建筑物对角方向各设置了1个临时消火栓,消火栓距离建筑物4m ,距离道路3m 。
2.问题(1)该单位工程施工平面图的设计步骤是否合理?正确的设计步骤是什么?(2)该工程的消防通道设置是否合理?试说明理由。
(3)该工程的临时消火栓设置是否合理?试说明理由。
3.答案(1)不合理。
合理的施工平面图设计步骤是:确定起重机的位置→确定仓库、堆场、加工场地的位置→布置运输道路→布置临时房屋→布置水电管线→计算技术经济指标。
(2)不合理。
因为根据规定,消防通道宽度不得小于4m。
(3)不合理。
根据规定,消火栓间距不大于120m;距离拟建房屋不小于5m,也不大于25m;距离路边不大于2m。
2A320016 了解材料、劳动力、施工机具计划【案例2A320016—1】1.背景某建筑公司有一项土方挖运施工任务,基坑开挖深度为8.5m,土方量10000 m3,该公司拟租赁挖土机进行土方开挖。
租赁市场上有甲、乙两种液压挖掘机,甲、乙的租赁单价分别为1000元/台班、1200元/台班,台班产量分别为500 m3、750 m3。
租赁甲液压挖掘机需要一次支出进出场费20000元,租赁乙液压挖掘机需要一次支出进出场费25000元。
因工期充裕,该公司考虑按费用最低选择挖掘机。
2.问题(1)该建筑公司租赁哪种液压挖掘机?(2)若土方量为15000 m3,该建筑公司应租赁哪种液压挖掘机?3.答案(1)每m3土方的挖土直接费分别如下:甲机1000÷500=2.00元/m3乙机1200÷750=1.60元/m3设土方开挖量为Q,则租赁甲机的土方开挖费用为:F1=Q×2.00+20000租赁乙机的土方开挖费用为:F2=Q×1.60+25000F1=10000×2.00+20000=40000(元)F2=10000×1.60+25000=41000(元)即该建筑公司应选用甲液压挖掘机。
(2)土方量15000 m 3时F1=15000×2.00+20000=50000(元) F2=15000×1.60+25000=49000(元) 该建筑公司应选用乙液压挖掘机。
2A320020施工进度控制2A320021 掌握建筑工程施工进度计划的编制 2A320022熟悉流水施工方法在建筑工程中的应用 一、主要的流水参数 时间参数:流水节拍(t )——一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
流水步距(K )——两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。
流水步距的个数=施工过程数-1施工段(m )——施工对象在空间上划分的若干个区段。
工作面——作业队作业的最小空间。
施工过程(n )——也称工序,如:钢筋工程、模板工程、混凝土工程。
三、流水施工的类型1.等节奏流水——流水节拍是一个常数[解](1)m =8,n =3,t =4; (2)K =t =4(流水步距=流水节拍)(3)()()4041381)1(=⨯-+=⨯-+=-+⨯=k n m k n t m T 2.异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。
一般成倍数,可以组成加快成倍节拍流水施工。
例:某建筑群共有4栋相同的装配式住宅楼工程,一栋楼的施工时间见表问题:组织本工程的成倍节奏流水施工,绘制流水施工图并计算工期。
[解] 本工程的4栋可作为4段。
以5d为流水步距,组织的作业队数:(1)m=4,t基础=5,t结构=10,t装修=10,t室外=5(2)确定流水步距,K=流水节拍的最大公约数,K=5(3)确定各施工过程需要的作业队组数ktb ii=,2510===Ktb结构结构155===Ktb基础基础2510===Ktb装修装修155===Ktb室外室外61221'=+++==∑i bn总队组数(4)()()4551641'=⨯-+=⨯-+=KnmT工期注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。
3.无节奏性流水:流水节拍没有规律。
组织的原则是使施工队连续施工。
(工作面可能有空闲)流水步距的确定方法:累加数列,错位相减,取大差。
例题:某基础工程由4个施工过程组成,分为4个施工段,其流水节拍天数见表:或者表示为:挖土 3 7 11 14垫层-) 2 4 6 83 5 7 8-8K挖土,垫层=8垫层 2 4 6 8基础-) 4 8 12 162 0 -2 -4 -16K垫层,基础=2基础 4 8 12 16回填-) 2 5 8 104 6 7 8-10K基础,回填 =8++++=∑∑n tTK++=+)228工期(天)332)82(8(=∑是流水步距之和:其中K∑流水节拍之和t是最后一个施工过程的n注意:一般而言,组织成加快成倍节拍流水的工期最短,但需要投入的资源(如工作队、施工机械)较多。
(2011年二级真题,案例分析一,考无节奏流水工期计算,至少8分)。
