竣工资料编制须知及注意事项(正式)
- 格式:doc
- 大小:35.00 KB
- 文档页数:4
竣工资料的编制要求及资料装订顺序
竣工资料是指在一个工程项目完成后,编制的一系列文件和资料,用
于记录工程项目的建设过程、质量验收情况、设备参数等信息。
竣工资料
的编制要求和资料装订顺序是确保工程资料的完整性和准确性的重要工作。
竣工资料编制要求:
1.根据国家相关法律法规、标准以及工程项目的特殊要求制定相关编
制规范。
2.编制须要熟悉各类工程质量验收规范、检验规程、标准等。
3.编制工作应高度重视真实性和科学性,确保主观因素对竣工资料的
影响最小化。
4.编制时要注意科学论证,结合实际情况,采取科学方法和手段进行
数据采集和处理。
5.资料必须准确齐全,要求文字简洁明了,图表清晰,排版规范。
6.严格按照编制流程进行,确保资料的科学性、规范性、系统性和时
效性。
7.需要相关设计、施工、监理等部门进行审核和签章,以保证资料的
权威性。
8.资料编制完成后,应进行备份和存档,确保资料的安全性和可追溯性。
竣工资料装订顺序:
1.封皮:竣工资料的封皮应注明工程项目名称、编码、规模以及竣工
日期等信息。
3.前言:对工程项目的基本信息进行简要介绍,包括工程项目的背景、目的和意义等。
竣工资料编制要求竣工资料编制是一个工程建设项目完结阶段必不可少的环节。
它是工程建设项目的最终成果,准确全面的竣工资料编制可以为该工程项目在运营和维护过程中提供可靠的技术资料、管理依据和运行指导。
在竣工资料编制过程中,要求做到以下几点。
一、资料审查1.初步审查:在竣工资料编制之前,要进行资料审查,对建设工程进行初步评估,对项目建设历程和投资情况进行检查,对工程项目质量进行审查评估,为资料编制提供准确、全面的信息基础。
2.详细审查:在初步审查后,对资料进行详细审查,进行必要的调整和修补,以保证资料的完整性和准确性,同时清晰地展示工程的建设情况、工程技术指标的达成情况、工程质量的考核情况以及投资情况等。
3.抽样检验:在资料编制过程中,对部分资料进行抽查,对其准确性、真实性、合规性进行检验,以确保资料的可靠度和质量。
二、编制内容1.工程概况:列明工程名称、建设地点、建设单位、主要建设内容、建设规模、总投资等基本情况。
2.总体设计:对于建设工程项目,要对其进行总体设计,以保证工程建设中的合理性、经济性和可操作性。
3.施工图设计:对建设工程项目进行施工图设计,明确各项施工工序规范和标准。
4.专项设计:对特殊工程技术进行详细的专项设计,列明设计参数和理论模型。
5.验收报告:依据工程竣工标准,对工程项目进行全面的验收,提供完整的验收报告。
6.质量保证资料:对工程质量保证所需各项资料进行收集和整合,包括质量检测记录、质量评审报告以及工程部件检验报告等。
7.安全管理资料:对工程项目的安全管理过程所需资料进行收集和整合,包括安全管理手册、安全日志、安全检查记录等。
8.技术资料:对各供应商和设计单位提供的技术指导和处理方案进行整合、分类和归档,以备工程运营和维护过程中的参考。
三、编制要求1.集中时间、协同作业。
竣工资料编制是在工程建设项目结束的阶段进行的,要求参与编制的人员集中时间,并加强协调和协作,以确保资料编制质量和时间进度。

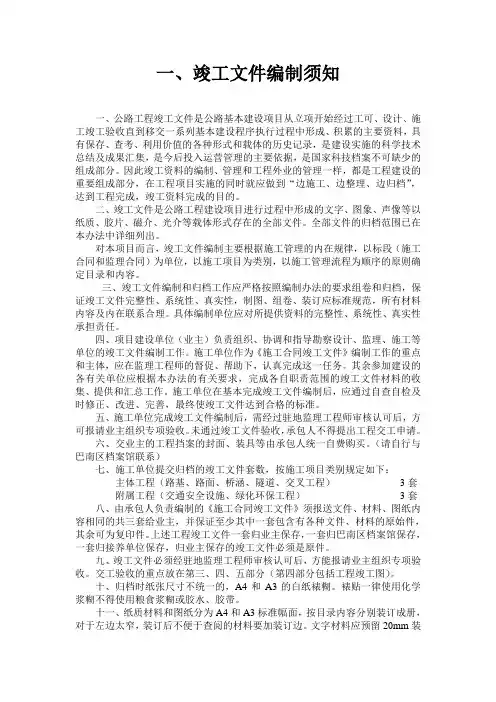

一、竣工文件编制须知一、公路工程竣工文件是公路基本建设项目从立项开始经过工可、设计、施工竣工验收直到移交一系列基本建设程序执行过程中形成、积累的主要资料,具有保存、查考、利用价值的各种形式和载体的历史记录,是建设实施的科学技术总结及成果汇集,是今后投入运营管理的主要依据,是国家科技档案不可缺少的组成部分。
因此竣工资料的编制、管理和工程外业的管理一样,都是工程建设的重要组成部分,在工程项目实施的同时就应做到“边施工、边整理、边归档”,达到工程完成,竣工资料完成的目的。
二、竣工文件是公路工程建设项目进行过程中形成的文字、图象、声像等以纸质、胶片、磁介、光介等载体形式存在的全部文件。
全部文件的归档范围已在本办法中详细列出。
对本项目而言,竣工文件编制主要根据施工管理的内在规律,以标段(施工合同和监理合同)为单位,以施工项目为类别,以施工管理流程为顺序的原则确定目录和内容。
三、竣工文件编制和归档工作应严格按照编制办法的要求组卷和归档,保证竣工文件完整性、系统性、真实性,制图、组卷、装订应标准规范,所有材料内容及内在联系合理。
具体编制单位应对所提供资料的完整性、系统性、真实性承担责任。
四、项目建设单位(业主)负责组织、协调和指导勘察设计、监理、施工等单位的竣工文件编制工作。
施工单位作为《施工合同竣工文件》编制工作的重点和主体,应在监理工程师的督促、帮助下,认真完成这一任务。
其余参加建设的各有关单位应根据本办法的有关要求,完成各自职责范围的竣工文件材料的收集、提供和汇总工作。
施工单位在基本完成竣工文件编制后,应通过自查自检及时修正、改进、完善,最终使竣工文件达到合格的标准。
五、施工单位完成竣工文件编制后,需经过驻地监理工程师审核认可后,方可报请业主组织专项验收。
未通过竣工文件验收,承包人不得提出工程交工申请。
六、交业主的工程挡案的封面、装具等由承包人统一自费购买。
(请自行与巴南区档案馆联系)七、施工单位提交归档的竣工文件套数,按施工项目类别规定如下:主体工程(路基、路面、桥涵、隧道、交叉工程)3套附属工程(交通安全设施、绿化环保工程)3套八、由承包人负责编制的《施工合同竣工文件》须报送文件、材料、图纸内容相同的共三套给业主,并保证至少其中一套包含有各种文件、材料的原始件,其余可为复印件。
竣工资料编制计划及保证措施
一、编制目的
明确竣工资料的编制范围、编制要求,确保竣工资料的质量,为工程项目的验收、移交提供依据。
二、编制原则
1. 真实性原则,竣工资料应真实反映项目的实际建设情况。
2. 完整性原则,竣工资料应包含工程的全部内容。
3. 规范性原则,竣工资料的编制应符合相关规范要求。
三、编制内容
1. 工程概况、工程量统计表
2. 设计变更及其他相关资料
3. 施工组织设计及检验记录
4. 主要材料、设备、工程检验记录
5. 竣工图纸
6. 质量检验报告
7. 其他需要移交的资料
四、编制要求
1. 应逐项对照设计文件和相关规范要求编制
2. 资料应完整齐全,避免遗漏
3. 确保资料的准确性和质量
五、保证措施
1. 明确部门责任,加强沟通协调
2. 制定详细的编制计划和工作流程
3. 严格资料审核,加强质量管理
4. 做好数据归档保管,确保移交资料的完整性
以上内容仅供参考,具体编制计划还需根据实际情况制定。
请知悉。
工程竣工资料的整理及相关注意事项学习目的:1、通过本次学习,望项目监理组人员重视竣工资料的整理、移交。
2、讨论:什么时候给建设单位、城建档案馆、监理单位移交监理资料。
3、在今后的监理工作中,如何减少施工过程中的监理资料的整理,减轻监理人员在工作中对资料的负担。
哪些资料施工单位收集、哪些监理部收集。
4、建议项目部内尽量对资料盒标签、盒内组卷的统一。
5、整理一些规范、资料、表格供大家参考学习和使用。
一、在资料整理中,使用的参考书籍在施工资料整理中,国家、省市出得资料的书主要有:《建设工程文件归档整理规范》、《兰州市城建档案馆关于报送城建档案质量规定》、《甘肃省建筑工程资料管理规程》重点还是参考:《建设工程文件归档整理规范》(2002年5月1日实施)、《兰州市城建档案馆关于报送城建档案质量规定》,这两个规范和规定基本满足资料整理归档。
二、竣工监理资料整理的套数问题在开工前,监理部应提出参建单位的要求提供几套,工程档案套数一般不少于两套,一套由建设单位保管,另一套原件要求移交当地城建档案管理部门保存。
讨论:监理资料整理几套,给谁移交?监理组在整理中都是一套资料,规定给建设单位、监理单位、城建档案馆,三套资料,是在过程中做还是交工时复印。
原则上:建设单位与施工单位、监理单位在合同签订时,明确资料套数,一般施工和监理合同中都没有明确提出。
(按合同或协议规定的时间、套数移交建设单位。
)三、竣工图组卷(非常重要的文件)竣工图应按专业进行组卷,分为建筑、结构、给排水及采暖、建筑电气、智能建筑、通风空调、电梯、工艺平面布置、室外工程竣工图卷,每一专业可根据图纸数量组卷一卷或多卷。
*专业监理工程师和总监如何在竣工图纸的图章上面审核和签字?各专业监理工程师在签字前,先查看设计变更单及设计变更监理台账,与图纸对照是否设计变更单的内容全部标在竣工图纸上。
在编制竣工图应符合以下要求:1、工程完成后,由建设单位组织施工、设计等单位按照竣工的建筑工程实貌绘制工程竣工图。
竣工资料编制手册竣工资料编制手册一、编制目的竣工资料编制手册是为了规范和指导工程竣工时所需资料的收集和整理工作,确保资料的准确、完整和规范性,以便于工程的验收和管理。
二、编制原则1. 准确性原则:资料必须真实、准确地反映工程的实际情况,不得造假或夸大事实。
2. 完整性原则:资料必须包括工程竣工所需的全部核查、检测和测量结果,以及工程的完整设计图纸、计算书、合同文件等。
3. 规范性原则:资料的编制必须符合国家相关规范和标准的要求,且统一编制格式和表述。
4. 及时性原则:资料必须在工程竣工后的规定时间内编制完成,并及时提交有关管理部门和单位。
三、编制内容1. 工程设计资料(1)原始设计资料:包括工程的勘察报告、设计任务书、初步设计等。
(2)施工图纸:包括平面图、立面图、剖面图等。
(3)计算书:包括结构计算书、施工工艺计算书等。
(4)技术资料:包括标准规范、技术标准、验收规范等。
2. 工程施工资料(1)施工方案:包括施工组织设计、施工方法和工艺流程等。
(2)合同文件:包括工程施工合同、材料采购合同等。
(3)验收记录:包括竣工验收记录、材料验收记录等。
3. 工程检测检验资料(1)检测报告:包括各项检测和试验的结果报告。
(2)质量检验记录:包括各项质量检验的记录和报告。
4. 工程变更资料(1)设计变更:包括工程设计的修改和调整。
(2)施工变更:包括工程施工中的设计、工艺和材料等变更。
5. 工程质量证明资料(1)质量检验报告:包括工程在施工过程中各项质量检验的报告。
(2)质量抽查记录:包括工程竣工后对部分质量进行抽查的记录。
四、编制步骤1. 收集资料:根据工程的特点和要求,确定所需的资料范围,并向相关单位和部门索要资料。
2. 整理资料:对收集到的资料进行分类、整理和筛选,确保其中的准确性、完整性和规范性。
3. 编制清单:根据编制手册的要求,编制资料清单,列出所需资料的名称、数量和格式要求。
4. 整理编制:根据资料清单,逐项编制资料,确保编制格式和表述的一致性和规范性。

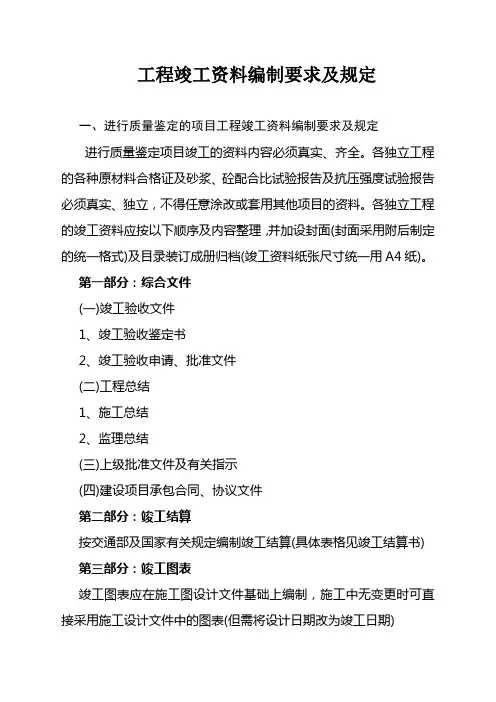

工程竣工资料编制要求及规定一、进行质量鉴定的项目工程竣工资料编制要求及规定进行质量鉴定项目竣工的资料内容必须真实、齐全。
各独立工程的各种原材料合格证及砂浆、砼配合比试验报告及抗压强度试验报告必须真实、独立,不得任意涂改或套用其他项目的资料。
各独立工程的竣工资料应按以下顺序及内容整理,并加设封面(封面采用附后制定的统一格式)及目录装订成册归档(竣工资料纸张尺寸统一用A4纸)。
第一部分:综合文件(一)竣工验收文件1、竣工验收鉴定书2、竣工验收申请、批准文件(二)工程总结1、施工总结2、监理总结(三)上级批准文件及有关指示(四)建设项目承包合同、协议文件第二部分:竣工结算按交通部及国家有关规定编制竣工结算(具体表格见竣工结算书) 第三部分:竣工图表竣工图表应在施工图设计文件基础上编制,施工中无变更时可直接采用施工设计文件中的图表(但需将设计日期改为竣工日期)第四部分:设计、施工文件(一)技术、设计文件1、审批的设计及有关文件2、审批的设计变更及有关文件3、设计、施工中重大技术问题的往来文件、会议纪要等(二)施工文件1、工程质量文件(1)工程质量自检报告(2)重大安全质量事故及处理情况报告(3)原材料试验结果汇总表(4)砼及砂浆抗压强度试验汇总表(5)路基压实度汇总分析评价表(6)路面分层压实度汇总分析评价表(7)灰土、水泥稳定土强度试验汇总表(8)路面平整度、路拱、宽度、厚度检测结果汇总表(9)路面弯沉检验汇总表(10)油石比检测结果汇总表2、试验、检测报告(1)各种原材料试验报告(2)砼及砂浆配合比试验报告(3)砼及砂浆强度试验报告(4)击实试验报告(5)压实度试验报告(6)稳定土强度试验报告(7)筛分试验报告(8)其他各种试验报告(9)外购材料(产品)合格证书3、隐蔽工程检查记录(1)基坑(钻孔、隧道开挖等)检查记录(2)基础(桩基等)检查记录(3)路基、路面检查记录(4)钢筋砼配筋检查表(5)预应力张拉、压浆等检查记录(6)其他各种中间检查记录4、成品、半成品检查记录(1)预制件成品检查记录(2)外购件进场检查记录(3)各种现浇成品检查记录(4)各种构造物成品检查记录(5)各种分项工程完工后检查记录(6)桥梁竣工验收荷载试验报告(三)进度控制文件(1)开工报告和批复文件(2)有关进度的往来文件(四)投资控制文件概预算审批文件及投资增减(五)施工原始记录(1)施工日志、监理日志(2)开、完工记录变化的文件等(3)天气、温度及自然灾害等记录(4)各工序施工原始记录(5)各工点、各工序测量原始记录(6)施工照片集(7)其他各种原始记录(含音像资料)。
竣工资料的编制要求及资料装订顺序一、编制要求1.竣工资料必须要保证其真实性、完整性、准确性。
2.凡文件材料数量未满足合同或协议规定份数的,应按要求复制补齐。
3.对竣工资料、施工图及设备技术资料的准确性和更改情况进行核实,并按要求修改或补充标注到相应的文件上。
4.凡为易退色材料形成的(如复写纸、热敏纸等)并需要永久保存的文件,应附一份复制件。
5.按照规定的顺序排列(具体规定见各分项工程的资料装订顺序)。
6.工程施工技术资料均应按照已划分的单位工程为基本单位进行组卷。
7.竣工图按专业、图号排列。
8.竣工图要做到与设计变更资料和隐蔽工程记录“三对口”。
9.凡按施工图施工没有变更的,可加盖“竣工图”专用章,作为竣工图。
10.凡施工中有部分变更的施工图,可在原图上用绘图墨汁或碳素墨水进行修改,修改部位加盖“竣工图核定章”,全图修改后加盖子“竣工图”专用章。
11.凡涉及结构形式、工艺、平面布置、等重大项目改变及图面变更面积超过35%的,应重新绘制竣工图。
重绘图按原图编号,末尾加注“竣”字,或在新图图标内注明“竣工阶段”并签署竣工图章。
12.根据“实施细则”的要求,编制竣工图中对施工图的变异坚持“十改”、“七不改”。
“十改”是凡隐蔽工程、重要设备、管道、钢筋混凝土工程等,施工与原施工图的差异,超过规范许可限度的,必须一律改在竣工图上。
“七不改”是指为减少竣工图工作量,凡图面上易于辨认的非原则性的变异,一律不在原施工图上修改。
13.需要重新绘制的竣工图,按下列情况区别对待,由于设计原因造成的,由设计单位负责绘制,由于施工原因造成的,由施工单位负责绘制,由于其它原因造成的,由建设单位负责或委托设计单位、施工单位代为绘制。
所有重新绘制的竣工图,均应由施工单位与工程实际核对后,加盖“竣工图”专用章。
14.“竣工图”专用章,按国家档案局的规定,其规格为100×70mm,上部有“竣工图”字样,并包括图纸名称、建设单位名称、技术负责人和工地代表的签署栏;施工单位名称、技术负责人和施工负责人签署栏。

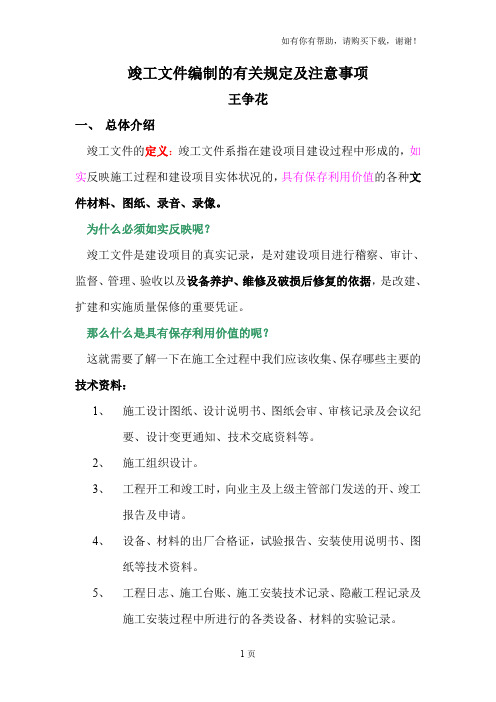

竣工文件编制的有关规定及注意事项王争花一、总体介绍竣工文件的定义:竣工文件系指在建设项目建设过程中形成的,如实反映施工过程和建设项目实体状况的,具有保存利用价值的各种文件材料、图纸、录音、录像。
为什么必须如实反映呢?竣工文件是建设项目的真实记录,是对建设项目进行稽察、审计、监督、管理、验收以及设备养护、维修及破损后修复的依据,是改建、扩建和实施质量保修的重要凭证。
那么什么是具有保存利用价值的呢?这就需要了解一下在施工全过程中我们应该收集、保存哪些主要的技术资料:1、施工设计图纸、设计说明书、图纸会审、审核记录及会议纪要、设计变更通知、技术交底资料等。
2、施工组织设计。
3、工程开工和竣工时,向业主及上级主管部门发送的开、竣工报告及申请。
4、设备、材料的出厂合格证,试验报告、安装使用说明书、图纸等技术资料。
5、工程日志、施工台账、施工安装技术记录、隐蔽工程记录及施工安装过程中所进行的各类设备、材料的实验记录。
6、施工中采用新技术、新工艺、新材料等项目的有关记录报告及签订文件。
7、各种施工技术方面的培训记录、资料。
8、工程质量事故的调查报告及处理记录。
9、工程竣工文件及竣工验收记录。
10、业主或监理部门规定(含合同要求)的其它技术资料。
11、如实反映施工过程和建设项目实体状况的,具有保存利用价值的录音、录像。
凡与工程建设有关的重要活动,记载工程建设主要过程和现状及具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。
怎样才能使竣工文件完整,它的形成、积累需遵循的原则是什么呢?应做到三同步原则,即布置施工任务与布置竣工文件编制、工程施工进展与竣工文件形成积累、工程验收交接与竣工文件交接同步进行。
那么项目部肩负的职责是什么呢?项目部各单项工程技术负责人要按照竣工文件编制内容,随时做好图纸修改、资料收集和积累工作,特别注意收集施工中采用的新工艺、新材料、特殊地质、重点、难点的科技攻关项目、地下建筑、地下管线、工程质量事故处理方案以及工程隐蔽部件的资料,并应根据变更设计的要求,及时修改施工图,填写工程日志,做到准确,符合实际。
试析我国工程竣工资料整理要求及注意事项1 竣工资料的整理要求工程建设过程中,参建各方往往对项目的工期和质量控制比较重视,制订比较系统、全面、严格的考核指标和奖罚办法,而对工程资料特别是对竣工资料的整理和编制,往往容易忽视,长期以来存在着重建设、轻资料管理的现象。
而事实上,公路工程竣工资料的整编和归档,是公路建设项目管理当中一项需要长期提高和创新的工作,是一项涉及各专业、各部门的系统工程,公路工程竣工资料最终会向着标准化和规范化方向发展。
对公路工程竣工资料的整理应满足以下要求:1)规范性。
竣工资料是公路管理部门用以备案存档的,因此其资料中的实验检测表格填写应按规范进行,自检意见、监理意见应明确,签署手续完备,字迹清晰,复印清楚,字迹材料应能满足长期保存需要。
2)科学分类。
鉴于公路工程一般建设周期较长,其所经历的全建设过程所包含的竣工资料通常繁多,因此必须对竣工资料采取科学分类整理,以方便相关单位的查阅。
因此,对竣工资料进行整理应按工程文件材料的自然形成过程进行分类。
首先是要按照项目基本建设程序的不同阶段,其次按照工程的自然进展过程,最后是结合文件材料自身的实际情况。
3)原始性。
项目法人单位在工程竣工时所整理的资料应当完整地反映公路建设过程的原始记录文件,一般情况下应是原件。
4)完整性。
所整理的工程竣工资料必须是齐全的,而且资料所记录内容应当全面,记录内容和数据应能反映抽查频率和质量指标。
5)准确性。
对于工程竣工资料中的施工原始记录数据应准确,竣工图编制规范,图物相符。
2 竣工资料的整理竣工资料的主要内容包括:质量保证资料和竣工图表、文件及资料。
质量保证资料包含在竣工资料中,竣工资料又是在质量保证资料的基础上编制而成的。
2.1 工程依据性文件整理1)工程项目法人负责前期文件及设备招标、投标文件、报关、商检、索赔收集、整理、分类、组卷与归档工作。
对于本单位的发文均要求原件归档。
对于对方主送与抄送本单位的收文,均应红头文件归档,不可以复印件归档。

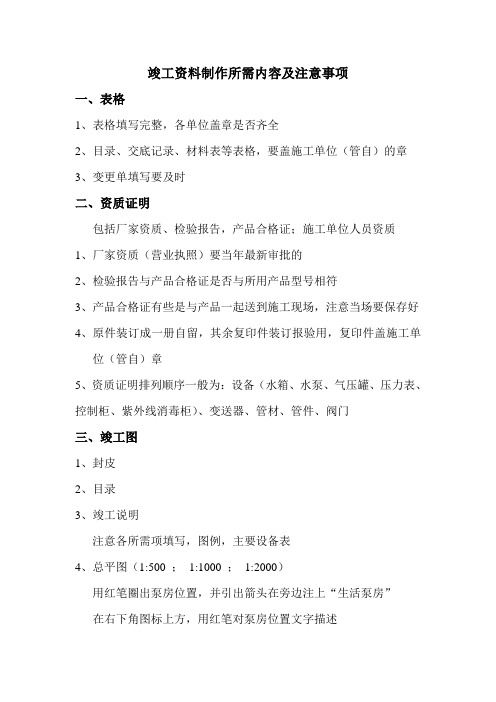

竣工资料制作所需内容及注意事项一、表格1、表格填写完整,各单位盖章是否齐全2、目录、交底记录、材料表等表格,要盖施工单位(管自)的章3、变更单填写要及时二、资质证明包括厂家资质、检验报告,产品合格证;施工单位人员资质1、厂家资质(营业执照)要当年最新审批的2、检验报告与产品合格证是否与所用产品型号相符3、产品合格证有些是与产品一起送到施工现场,注意当场要保存好4、原件装订成一册自留,其余复印件装订报验用,复印件盖施工单位(管自)章5、资质证明排列顺序一般为:设备(水箱、水泵、气压罐、压力表、控制柜、紫外线消毒柜)、变送器、管材、管件、阀门三、竣工图1、封皮2、目录3、竣工说明注意各所需项填写,图例,主要设备表4、总平图(1:500 ;1:1000 ;1:2000)用红笔圈出泵房位置,并引出箭头在旁边注上“生活泵房”在右下角图标上方,用红笔对泵房位置文字描述5、设备层平面图(与泵房平面图相同)主要设备所在的位置,要有设备名称6、泵房平面图(1:50 ;1:100)按照实际施工画出竣工图,需要仔细、细心7、泵房系统图(1:50 ;1:100 或示意图)注意与修改后的平面图保持一致8、泵房控制电路图(1:50 ;1:100)主要是画出控制柜到水泵、紫外线消毒柜,电缆的型号及长度9、泵房照明电路图(与泵房平面图相同)照明的灯管所在位置,注意灯管的形状10、控制柜接线原理图、端子图(比例为示意)是由华澄提供,有现成的,但是看看能不能要到新的11、给水加压竣工图(1:500)用红笔圈出泵房所在位置,文字注明四、设计图1、封面(与竣工图相同)2、泵房平面图3、泵房系统图4、给水加压图5、建筑给排水系统图(管井图)五、电子版1、设计说明及主要设备一览表2、工程总平图3、设备层平面图4、建筑给水系统图5、泵房平面图6、泵房系统图7、泵房配电图注:电子版与设计图可在前期准备好,以免最后容易混乱六、需要呈报竣工资料单位1、集团报验:完整的竣工资料(包括以上全部),两套2、建设单位:表格、资质、泵房平面竣工图、泵房系统竣工图一套3、监理单位:同建设单位,一套4、管道自来水:盖管自章的项目,都需要呈报,一套5、自留:表格红章最全的,厂家资质原件,竣工图一套。
工程竣工资料的编制及组卷要求一、编制要求1.工程资料填写时一律使用耐久性强的书写材料,如碳素墨水,不得使用易褪色的书写材料,如圆珠笔、铅笔等。
2.工程资料应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。
3.工程资料总目录、卷内目录及备考表需按公司规定格式整理。
4.工程资料页码编制统一用阿拉伯数字从001起编制页码,总目录、卷内目录、备考表不编写编码。
页码编写的位置:单书写的文件在右下角;双面书写的文件,正面在右下角,背面在左下角。
折叠后的图纸一律在右下角。
5.资料内容小于A4页面大小的,应将资料内容粘贴在空白的A4纸页面上放入工程资料内。
6.资料中包含的不同大小的图纸,按要求(手风琴样式)统一叠成A4大小的幅面,图标栏显示在外面。
二、组卷要求1.第一卷竣工验收记录、第二卷技术管理资料、第三卷施工记录资料、第四卷质量验收记录、第五卷物资管理资料。
施工记录、质量验收记录及物资管理资料按各分部进行分类组卷。
各卷内容原则单独成册,卷内内容较少或较多时,可根据实际情况合并或拆分成册,每册厚度不超过2.5厘米。
2.特种设备安改维竣工资料应单独装订成册,与上述资料分开,单独编制竣工资料。
3.每册首页应为卷内目录,末页应为备考表,内容应相互对应。
4.总目录〈资料题名〉里填写的每册名称要与每册卷内目录里〈资料名称〉相对应。
三、电子档案存档要求1.资料内文件扫描件要求。
扫描文件必须是原始版且与存档资料完全一致,扫描件需利用扫描仪或带扫描功能的复印机输出。
图像文件为PDF、JPEG或TIFF格式。
2.电子竣工图存档要求。
电子版竣工图应与档案馆或建设单位存档的纸质竣工图保持数量与内容上完全一致,上传格式应为DWG、PDF文件形式。
一、竣工文件编制须知一、公路工程竣工文件是公路基本建设项目从立项开始经过工可、设计、施工竣工验收直到移交一系列基本建设程序执行过程中形成、积累的主要资料,具有保存、查考、利用价值的各种形式和载体的历史记录,是建设实施的科学技术总结及成果汇集,是今后投入运营管理的主要依据,是国家科技档案不可缺少的组成部分。
因此竣工资料的编制、管理和工程外业的管理一样,都是工程建设的重要组成部分,在工程项目实施的同时就应做到“边施工、边整理、边归档”,达到工程完成,竣工资料完成的目的。
二、竣工文件是公路工程建设项目进行过程中形成的文字、图象、声像等以纸质、胶片、磁介、光介等载体形式存在的全部文件。
全部文件的归档范围已在本办法中详细列出。
对本项目而言,竣工文件编制主要根据施工管理的内在规律,以标段(施工合同和监理合同)为单位,以施工项目为类别,以施工管理流程为顺序的原则确定目录和内容。
三、竣工文件编制和归档工作应严格按照编制办法的要求组卷和归档,保证竣工文件完整性、系统性、真实性,制图、组卷、装订应标准规范,所有材料内容及内在联系合理。
具体编制单位应对所提供资料的完整性、系统性、真实性承担责任。
四、项目建设单位(业主)负责组织、协调和指导勘察设计、监理、施工等单位的竣工文件编制工作。
施工单位作为《施工合同竣工文件》编制工作的重点和主体,应在监理工程师的督促、帮助下,认真完成这一任务。
其余参加建设的各有关单位应根据本办法的有关要求,完成各自职责范围的竣工文件材料的收集、提供和汇总工作。
施工单位在基本完成竣工文件编制后,应通过自查自检及时修正、改进、完善,最终使竣工文件达到合格的标准。
五、施工单位完成竣工文件编制后,需经过驻地监理工程师审核认可后,方可报请业主组织专项验收。
未通过竣工文件验收,承包人不得提出工程交工申请。
六、交业主的工程挡案的封面、装具等由承包人统一自费购买。
(请自行与巴南区档案馆联系)七、施工单位提交归档的竣工文件套数,按施工项目类别规定如下:主体工程(路基、路面、桥涵、隧道、交叉工程)3套附属工程(交通安全设施、绿化环保工程)3套八、由承包人负责编制的《施工合同竣工文件》须报送文件、材料、图纸内容相同的共三套给业主,并保证至少其中一套包含有各种文件、材料的原始件,其余可为复印件。
上述工程竣工文件一套归业主保存,一套归巴南区档案馆保存,一套归接养单位保存,归业主保存的竣工文件必须是原件。
九、竣工文件必须经驻地监理工程师审核认可后,方能报请业主组织专项验收。
交工验收的重点放在第三、四、五部分(第四部分包括工程竣工图)。
十、归档时纸张尺寸不统一的,A4和A3的白纸裱糊。
裱贴一律使用化学浆糊不得使用粮食浆糊或胶水、胶带。
十一、纸质材料和图纸分为A4和A3标准幅面,按目录内容分别装订成册,对于左边太窄,装订后不便于查阅的材料要加装订边。
文字材料应预留20mm装订边,图纸应预留25mm装订边。
案卷整理时必须去掉金属物。
图样材料的折叠方法按照国家标准《技术制图的折叠方法》(GB10609.3-89)中(见附录),折叠成A4带有装订边的方法。
其装订特点为:折叠前按规格要求裁整图边,左侧为装订边,展开方式为“手风琴箱式”,横向自左向右展开,纵向(图上字样正置上下方向为纵)朝前或朝后展开。
折叠顺序先横向后纵向,标题栏(图纸会签)露在外面。
案卷采用三孔线绳装订,要整齐、美观、牢固,便于保管和利用。
每卷不超过300页,厚度为3cm为宜。
十二、竣工文件所使用的材料要求质量优良、文件格式正确,字迹清楚、线条清晰、签字手续完备。
禁止使用红墨水、纯蓝墨水、圆珠笔、铅笔书写或审签。
十三、卷内文件的排列次序:案卷封面→卷内目录→文件(图表文字)→备考表。
案卷:由互相联系的若干文件材料组成的一种档案保存单位。
卷内备考表:说明案卷内文件材料状况的表格。
档号:由分类号和案卷号组成;档号格式为“BN07-TC2-05”即为巴南区2007年通村通畅第二合同段的第五本竣工资料。
十四、各个单位编制的竣工文件必须用统一格式的案卷封面、卷内目录、卷内备考表。
具体式样详见表格式样。
十五、各种工程竣工图,除必须按上述规定数量移交归档外,承包人尚应自留一份(与移交的完全相同,签字齐全),以备工程竣工决算时使用。
《施工资料》中需要移交归档的四套工程竣工图必须统一用AUTOCAD 十六、绘制并用激光打印机打印,可视为原件材料。
十七、文字资料与原始记录应有一套为原始件,其余可为复印件。
原件是指盖有鲜章的原始签证的文件材料,原件交业主归档。
十八、卷内文件的排列次序:文字材料排列次序:案卷封面→卷内目录→文件(图表文字)→备考表竣工图排列要求:案卷封面→卷内目录→竣工图封面→竣工图目录→竣工说明→工程竣工数量汇总表→竣工图→备考表照片集排列要求:案卷封面→照片档案目录→照片说明→照片→备考表十九、归档的案卷封面、卷内目录、备考表及案卷目录,必须采用现行国家标准格式要求填写,其中由施工单位和监理单位整理的案卷应按封面、卷内目录、文件材料、备考表的顺序装订成册并逐卷填写案卷目录。
所有目录中题名在书写时必须采用起行空两字,回行顶格的段落书写格式;所有目录中日期为该文件形成时的时间,日期均应采用八位(精确的日如:20060216)或六位法(精确到月如200602)。
二十、案卷封面的书写:1、案卷题名的拟写:应由项目名称+该卷材料具体内容+文件材料名称组成。
项目名称是指批准后的项目可行性研究报告上的通村通畅公路及通镇通畅公路全称,具体内容包括合同段号、起讫桩号、分部或分项名称(部位名称、原材料名称)、资料内容,文件材料名称是指该份文件材料的标题,如试验报告、检验申请批复单、合格证、通知、批复等。
案卷题名书写时应首行缩进两个汉字。
案卷封面中案卷题名应简明扼要、全面揭示卷内文件材料内容(字数控制在50个以内),不能出现诸如“文件”“资料”“等”等的字样来归纳概括所装入的材料内容,若一个文件材料有多个附件,则在案卷封面或卷内目录中可在此文件材料题名后加“及附件”三字。
如“路基挖方开工申请及附件”、“C18-05号变更令××结构变更及附件”,不需要将附件名称一一列出。
各个案卷的题名绝不能有相同的名称文字,若遇到多卷所装入的内容为同一类属者,则为了区别文件题名,可将卷内材料概括后再冠以特定的定语,以达到案卷题名的文字不雷同。
2、立卷单位或责任者:填写主包责任单位的全称。
所谓主包责任单位及接受业主招标并与业主签订合同时所用的施工单位或监理单位。
若主包责任单位的全称较长则可用其习惯简称,如“中铁二十局四公司”、“×监理公司×驻地办”。
3、起止时间填写此卷文件最早至最晚时间,只填年和月,如2005年01月~2007年02月。
二十一、卷内页码编印:每卷页号从紧跟卷内目录后的第一页开始,从1开始编连续流水页码,不得有如51-1、51-2、51-A、51-B等类似页码出现。
卷内目录和卷内备考表不编页码。
每卷均需独立编页码,各卷之间不允许连续编页号。
所有页号用自动号码机打印。
竣工文件均采用单页单面复印,页码编印在每页正面的右下方。
二十二、卷内目录:竣工文件由序号、文件编号、责任者、文件题名、日期、页号和备注栏组成。
其中责任者栏为文件形成单位全称或习惯简称(文件材料形成单位是主包单位的则填写主包单位名称,是分包单位则填写分包单位名称);页号栏只写起止页号,当为最后一个文件时则写该份文件的起止页号。
案卷内不应有重份文件,每个文件件内不应有重页文件,但卷与卷之间相互有关联的文件,在归档过程中允许一定数量的重复。
卷内目录所有内容一律打印。
二十三、卷内备考表:标明卷内文件的件数、页数。
(若编号有误要加以说明),立卷人指具体负责该卷组卷的人,检查人应是该项目总工程师。
互见号则应填写反应同一内容而形式不同且另行成册档案的档案号。
二十四、声像档案整理:1、光盘整理:各类光盘档案均应在光盘及包装硬壳上依次填写项目名称、光盘内容、编制单位、归档日期。
竣工图在绘制完成并经各方签字认可后,应刻录成光盘归档;。
照片归档如用数码照相机拍摄而未能形成底片的,需刻录光盘代替底片归档;。
各期支付报表(包括结算报表、最终支付报表)应将其电子文件刻录成光盘归档;。
声像资料亦应刻录成光盘或VCD归档。
光盘应装入标准的硬塑料壳中。
2、照片归档卷内目录要求:照片档案,其卷内目录与文字档案卷内目录相同。
注:本书中所提及的卷内目录、卷内目录等表格必须用EXCEL电子文档制作。
二十六、工程档案中工程项目和相关单位名称填写项目名称:1、巴南区2007年通村通畅路面改造工程2、巴南区菩萨滩至木洞段二级公路改建工程建设单位名称:重庆市巴南公路建设有限公司监理单位名称:北京华路捷公路工程技术咨询有限公司重庆万通工程咨询监理有限公司重庆市锦程监理咨询有限公司质量监督单位名称:巴南区公路工程质量监督站二、竣工档案编制中的注意事项1、各合同段照片档案组卷时,应先排此合同段整个照片档案的总说明,然后排宣传类照片,其次排施工过程中的照片,并以组为单位进行组卷。
每组照片应有组说明,然后再分别填写此组照片里的每张照片的个体说明。
宣传类照片在填写照片组说明时要归纳揭示此组照片的主要中心内容,填写每张照片的说明时则要揭示出主要领导人名、检查内容。
(如:巴南公路建设公司总经理XXX同志检查××)。
照片的成册原件按巴南区档案馆的相册本装订,其余三套照片可按提供的格式按一般文件装订形式装订。
2、施工过程中形成的照片档案应以组为单位组卷,即按单位单项工程分。
施工照片档案档案的组卷顺序:单位工程按照竣工—原貌—施工的顺序排列,施工工程中的照片按施工工序排列。
照片编号采用通号,即上一卷的最后一张照片的编号与下一卷的第一张照片的编号是连续的,而底片应归在给业主的那套档案里,如采用数码照相机拍摄的,底片应编辑制作成光盘,底片号应与实体照片的编号一一对应。
3、工程变更令在组卷时应按其变更令号排列。
工程变更令后应附相应的设计变更通知书或者其他相关支撑材料。
4、在排列竣工档案时,应将竣工图排在第一卷,以便以后养护资料的查找。
总目录中的“案卷题名”一定要与封面上的“案卷题名”对应一致。
5、各段竣工档案中的监理文件、照片档案要单独排列(如:A段的土建资料排列完后+监理文件+照片档案),其中监理文件应包括监理抽检资料。
6、案卷硬壳封面夹要求用硬笔书法笔填写,字迹工整、清晰,不用刻章。
7、卷内目录、案卷封面在填写工程中不能出现逗号、句号等标点符号,有多个内容的情况下须用顿号隔开。
8、封面题名填写时应对整个案卷内容进行科学的精简归纳,而不是罗列出所有的内容,字数控制在50字左右。
9、竣工图的封面内封面应严格按照编制办法中的要求绘制,每册图纸应绘制出各自的封面,但对于图册名称的填写则按实际填写。
