管沟沟槽开挖记录
- 格式:doc
- 大小:178.50 KB
- 文档页数:6

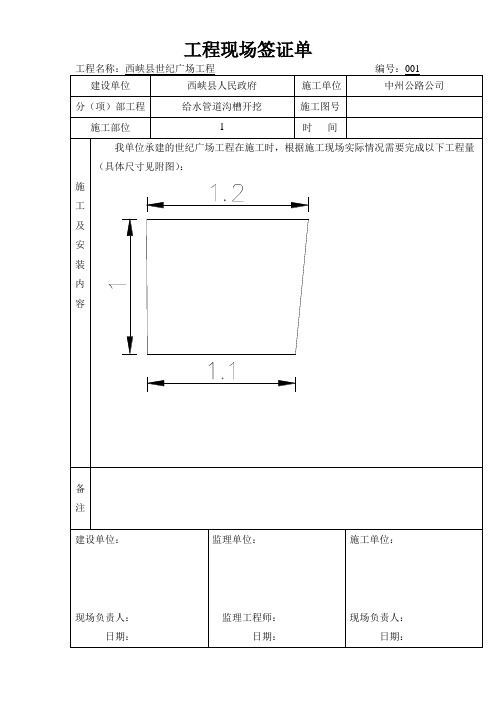

建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 1 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 2 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 3 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 4 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 5 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位 6 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位7 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位8 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位9 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位10 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位11 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位12 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位13 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位14 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位15 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位16 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位17 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位18 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位19 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位20 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位21 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位22 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位23 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位24 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位25 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:建设单位西峡县人民政府施工单位中州公路公司分(项)部工程给水管道沟槽开挖施工图号施工部位26 时间施工及安装内容我单位承建的世纪广场工程在施工时,根据施工现场实际情况需要完成以下工程量(具体尺寸见附图):备注建设单位:现场负责人:监理单位:监理工程师:施工单位:现场负责人:。
管沟开挖优秀案例案例背景管沟开挖是指在土地上或地下开挖一条用于敷设管线的沟槽。
在城市建设、公共设施建设、道路维护等领域中,管沟开挖是常见的工程活动。
在管沟开挖过程中,需要考虑施工安全、工期、质量等诸多因素。
本文将介绍一些具有代表性和启发性的管沟开挖优秀案例,包括案例的背景、过程和结果,以期为类似工程提供借鉴和参考。
案例一:纽约第二大道地铁建设背景纽约第二大道地铁建设是一项宏大的基础设施工程,旨在改善纽约市东西向的交通状况,缓解大都市交通压力。
该工程涉及大量的管线敷设和调整,其中管沟开挖是必不可少的一项工作。
过程1.规划和设计:在工程开始之前,进行了详细的规划和设计工作,确定了管线的走向、规格和敷设方式。
根据城市现有的地下情况,综合考虑了交通、网络、排水等因素,制定了详细的施工方案。
2.地勘工作:在开挖前,进行了详细的地勘工作,了解地下不同层次的土质、地质构造等信息。
通过地质勘探,确定了开挖的深度和方式,以确保施工的安全性和稳定性。
3.施工准备:在正式开挖之前,进行了施工准备工作。
包括临时道路的搭建、管线迁移、防护措施的筹备等。
同时,组织相关部门和人员,制定施工计划和安全措施,确保工程的顺利进行。
4.开挖过程:在施工现场,使用大型机械设备进行管沟的开挖。
根据设计要求,控制开挖的深度和宽度,确保管道的稳定性和安全性。
同时,与其他施工工序进行协调,保证各项工程同时进行。
的定位、连接和固定。
同时,在安装过程中,进行检查和测试,确保管道的质量和性能达到标准要求。
6.管沟回填:在管道安装完毕后,进行管沟的回填工作。
使用适宜的填充材料填充管沟,进行夯实和平整。
同时,进行必要的防渗措施,以保护管道的安全和稳定。
结果通过以上的施工过程,纽约第二大道地铁建设实现了预定的目标和效果。
管沟开挖工程按时进行,并且质量和安全性得到了保证。
该地铁线路的开通,有效缓解了纽约市的交通拥堵问题,改善了市民的出行条件。
案例二:上海地铁网络建设背景上海作为中国大都市之一,地铁交通的建设与发展一直是城市规划和交通改善的重点任务之一。
()沟槽土方开挖施工关于沟槽开挖措施:测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时控制中线和槽底高程。
(一)、施工工艺1、施工方法(1)施工准备施工放样根据设计图纸及管道中心线和水准点正确地进行管道的测量放样工作(主要测定管道中线、附属构造物位置、堆土料界线、中心桩、方向桩,并设置固定可靠的护桩),是该工程施工的第一项工程内容。
测量放样工作的准确性,对施工进度、质量有直接影响。
因此施工测量工作要符合设计要求,做到正确无误。
(2)沟槽开挖沟槽开挖采用机械挖土、人工修正的并用方法,基底20-30cm土方人工清理至设计标高,边坡配以人工修整。
沟槽边坡必须满足规范要求并根据现场土质情况进行调整,本方案拟定沟槽开挖边坡为根据设计要求进行。
施工时不得扰动原状土,严禁超挖,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行管道基础施工,对开挖2米以上及土质较差的地段根据实际情况两侧应做护壁处理。
开挖沟槽,基础不能当天铺设时,必须将基底土方留住,等到做基础的当天再挖至设计标高,以免沟槽长时间暴露。
沟槽开挖尽量按先深后浅进行,利于排水;沟槽不得有积水,且做好排(降)水措施。
(3)基础垫层施工基础施工时,做好排水措施,在基坑底设置排水盲沟,排水沟及集水井,及时排除地下水,使基坑保持无积水状态。
浇垫层前,由设计、监理、建设单位等共同进行验槽合格,办理验槽手续后方可进行垫层浇注。
浇垫层前,将基槽内浮土清除,每4平方米设置一标高临时控制点,以控制垫层的标高。
(4)沟槽回填管沟回填方法:由人工配合机械均匀地将符合要求的回填土运入沟槽内,进行分层夯实,夯实方法以打夯机等机械方法为主,木夯等人工方法为辅。
沟槽回填应符合下列要求:排管并连接完毕后,试压之前,应及时回填。
除接口外,回填至管顶以上0.5米。
回填时不得损伤管子。
槽底至管底以上30cm范围内,不得含有机物以及大于30mm的砖石等硬块,不得破坏防腐层。
市政工程综合管沟沟槽土方开挖、回填技术交底【摘要】:综合管沟沟槽土方开挖、回填是市政工程规划和管理中的一个很小环节,但却是城市排水系统等综合管道规划的重要组成部分,因此,研究和分析这一内容具有非常实际的意义和使用价值。
本文主要将研究内容分为两个层次,即土方的开挖和土方的回填,内容结构较为简单,但是内容的实用价值较强,可以用于实际沟槽施工的参考。
【关键词】:市政工程;排水系统;沟槽;土方开挖及回填1 引言在城市的规划及建设过程中,市政工程包含了诸多内容,通过一系列的市政工程建设及工程管理保证了社会城市化建设及城市化进程的加快。
市政工程中,排水系统是非常重要的一个环节,与整个市政工程一样,排水系统所包含的内容也非常多,从宏观上来讲排水系统的规划和建设也是一个系统性的工程。
本文则主要针对排水系统中综合管够沟槽的土方开挖及其回填整个工程建设展开分析,系统通过细致的一点分析,来为实际城市规划工程建设提供参考。
同时,本文主要按照工程建设中的技术交底形式进行阐述,重点是对工程实际开展文体进行分析。
2 沟槽土方开挖过程的技术交底土方开挖过程的技术交底包含了四个部分的内容,分别是土方开挖之前的准备工作,土方开挖过程,沟排水措施的处理以及其他工程问题。
按照这四个内容,土方开挖的技术交底如下。
2.1 沟槽开挖前的准备工作在沟槽正式开挖之前,准备工作是必要的,它是保证工程施工质量的重要步骤,不能在工程中草草了事。
首先,根据设计图纸的要求进行防线,主要是为了定出沟槽的中心桩与槽边线的位置,同时要查明所要施工地段底线管线的位置;其次,在准备工作还要通过一定的措施来阻止地下水的渗透,按照工程检测的要求对施工位置进行合理布点;第三,要准备好所有的机械设备,并且组织安排人员,保证工程快速顺利的进行。
2.2 沟槽开挖的整体施工过程沟槽开挖是整个施工过程的核心部分,因此,在施工时要特别注意数值的精确。
首先,沟槽土方开挖是需要进行放坡,放坡系数按照1:05实施,对于坡面采用10cm厚素混凝土加固;其次,土方开挖过程中要以机器开挖为主,人工开挖为辅的开挖手段,对于开采深度要求在3m以内的沟槽,需要通过一次机械开挖深度达到2. 8m,而当沟槽的设计深度在3m以上时,则需要通过两次的开挖至沟底20cm土层,当到达沟底20cm处时,则需要采用人工开挖的手段保证沟槽的设计要求;第三,在沟槽土层开挖过程中,一定要做好记录,并且严禁沟槽开挖超过设计要求,在开挖过程中出现问题及时上报。
隐蔽工程检查验收记录质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目施工起始点—节点J03部位沟槽开挖隐检范围D426×7管道管沟隐蔽时间2016年6月10日检查时间2016年6月10日隐检内容及检查情况1、管沟开挖按图进行施工,管沟土为密实原土,放坡1:3;2、沟底宽1800mm,沟口宽3466.66mm,沟深2500mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
处理情况及结论复查人:年月日监理单位施工项目技术负责人质检员黑龙江省工程质量监督总站监制质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目J01检查井部位沟槽开挖隐检范围J01检查井沟槽隐蔽时间2016年6月2日检查时间2016年6月2日隐检内容及检查情况1、检查井沟槽开挖按图进行施工,管沟土为密实原土,放坡1:3;2、轴向沟底宽5000mm,沟口宽7293.34mm,沟深3440mm;纵向沟底宽5500mm,沟口宽7793.34mm,沟深3440mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
处理情况及结论复查人:年月日监理单位施工项目技术负责人质检员黑龙江省工程质量监督总站监制质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目J02检查井部位沟槽开挖隐检范围J02检查井沟槽隐蔽时间2016年6月6日检查时间2016年6月6日隐检内容及检查情况1、检查井沟槽开挖按图进行施工,管沟土为密实原土,放坡1:3;2、轴向沟底宽8600mm,沟口宽10893.34mm,沟深3440mm;纵向沟底宽6000mm,沟口宽8293.34mm,沟深3440mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
