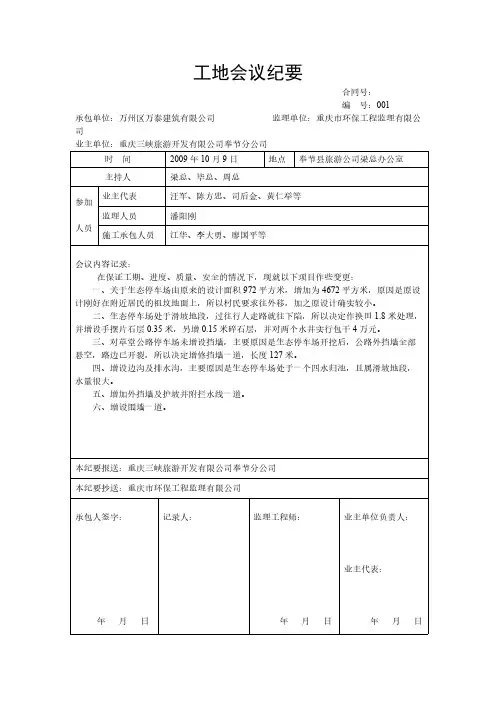

装修工程会议纪要记录表格模板会议纪要会议时间会议地点参会人员2012年02月28日建设单位:监理单位:审计单位:施工单位:会议主持记录人会议内容会议纪要施工单位汇报了上周工作进度及下周的工作计划,并提出若干问题,如下:上周工作:1.消防打压已完成,符合要求。
2.门洞拆堵已在三层施工,完全按照设计要求进行施工。
3.公共卫生间的排水已做完。
4.外墙架子搭设完毕,并进入施工队开始施工,外墙石材已订做加工。
5.暖气立管孔已开完正在进行管道施工。
这周工作:1.因窗洞口需要二次施工暂不能粉刷,因此先粉刷外墙,并在这周基本完成。
2.现所有靠窗房间的墙面,因要挂暖气片及敷设立管,所以靠窗的墙面先刮腻子并完成。
3.门洞拆堵力争这周完成,同时原墙灰壳剔除同步施工。
4.给排水立管孔先加固后开洞,争取完工。
5.03月01日,排风排烟通风管开始施工。
6.干挂石材开始施工。
问题:1.门口雨篷处是否按效果图施工。
2.西北墙有80平方左右外墙现已粉刷,工程量清单内不含,是否是粉刷。
建设单位对施工单位所提问题的回答,1.设计院出的外墙方案因现场情况无法施工,要求施工单位重出方案。
2.西北墙有80平方左右外墙现已粉刷,工程量清单内不含,要求粉刷。
集会中提到,安全、质量、进度等问题并经由过程研究,讨论做出处置惩罚方法,计划。
一、安全文明:1.配电箱处的电源接线安排专业的电工进行。
2.各楼层卫生要保持,尤其是一层大厅及走廊处。
集会纪要3.脚手架尽快搭设剪刀撑及密目网;脚手架东侧安全通道上层放置防砸木板,支撑要垂直且间距过大;脚手架连接件少,且切代替小横杆。
为了安全,南门做安全通道。
二、质量:1.透气孔出屋面材料问题,必须按标准规范施工。
2.消防系统图纸管线在北墙,消防栓在南墙。
3、进度:1.周二上午构造进度检查,上周进度多数完成。
2.周一方案按“工作联系单”要求门口拆堵,竖立管。
会议纪要集会工夫会议地点参会职员2012年02月21日扶植单位:监理单位:审计单位:施工单位:会议主持会议纪要记录人会议内容施工单位汇报了上周工作进度及下周的工作计划,并提出若干问题,如下:上周工作:1.屋面SBS防水层已拆除清理干净,因未确定透气孔是否是打,没有再进行下一步施工。
工程会议纪要表格模板1. 会议信息•会议主题:[填写会议主题]•会议地点:[填写会议地点]•会议时间:[填写会议时间]2. 与会人员序号姓名职位单位/部门1 [姓名] [职位] [单位/部门名称]2 [姓名] [职位] [单位/部门名称]3 [姓名] [职位] [单位/部门名称]4 [姓名] [职位] [单位/部门名称]5 [姓名] [职位] [单位/部门名称]3. 会议议程时间事项负责人[填写时间] [填写会议事项] [填写负责人姓名][填写时间] [填写会议事项] [填写负责人姓名][填写时间] [填写会议事项] [填写负责人姓名][填写时间] [填写会议事项] [填写负责人姓名][填写时间] [填写会议事项] [填写负责人姓名]4. 会议讨论要点•[填写会议讨论要点1]•[填写会议讨论要点2]•[填写会议讨论要点3]•[填写会议讨论要点4]•[填写会议讨论要点5]5. 会议结论与决定•[填写会议结论与决定1]•[填写会议结论与决定2]•[填写会议结论与决定3]•[填写会议结论与决定4]•[填写会议结论与决定5]6. 下一步行动计划序号任务描述负责人截止日期1 [填写任务描述] [填写负责人姓名] [填写截止日期]2 [填写任务描述] [填写负责人姓名] [填写截止日期]3 [填写任务描述] [填写负责人姓名] [填写截止日期]4 [填写任务描述] [填写负责人姓名] [填写截止日期]5 [填写任务描述] [填写负责人姓名] [填写截止日期]7. 会议纪要编写人•[填写纪要编写人姓名]—+ 清华大学出版社2016年的《技术文档写作与实践》中提到,文档的基本要求有六个特性,即准确性、明确性、完整性、一致性、可读性和可维护性。
在编写工程会议纪要时,这些特性同样需要被遵循。
工程会议纪要是记录会议内容和决策的重要文件,需要确保对会议信息、讨论要点、结果和行动计划等内容进行准确和完整地记录。
此外,纪要应该易于阅读和理解,并且具有一致性,以提高文件的可读性和可维护性。
第1篇一、会议基本信息1. 会议名称:[项目名称]施工工程会议2. 会议时间:[年月日时:分]3. 会议地点:[具体地点]4. 参会人员:[项目经理、施工负责人、设计人员、监理人员、施工人员等]5. 主持人:[主持人姓名]6. 记录人:[记录人姓名]二、会议议程1. 项目背景介绍2. 施工进度汇报3. 设计变更及问题讨论4. 施工过程中遇到的问题及解决方案5. 安全、质量、进度管理要求6. 下一步工作安排7. 会议总结三、会议内容1. 项目背景介绍[主持人]:各位同事,今天召开这次施工工程会议,主要目的是对[项目名称]施工工程进行阶段性总结,并对下一步工作进行安排。
首先,请项目经理对项目背景进行介绍。
[项目经理]:[项目背景介绍内容,包括项目概况、建设目标、施工难点等]2. 施工进度汇报[施工负责人]:[施工进度汇报内容,包括已完成工程量、存在问题、下一步计划等]3. 设计变更及问题讨论[设计人员]:[设计变更及问题讨论内容,包括设计变更原因、变更内容、对施工的影响等][施工负责人]:[针对设计变更及问题提出解决方案及意见]4. 施工过程中遇到的问题及解决方案[施工人员]:[施工过程中遇到的问题及解决方案内容,包括问题原因、处理措施、效果等][主持人]:针对这些问题,请大家共同讨论,提出改进意见。
[参会人员]:[针对问题提出意见及建议]5. 安全、质量、进度管理要求[监理人员]:[安全、质量、进度管理要求内容,包括安全措施、质量控制、进度管理等方面的要求][主持人]:请大家认真遵守以上要求,确保工程顺利进行。
6. 下一步工作安排[项目经理]:[下一步工作安排内容,包括具体任务、责任人员、完成时间等][主持人]:请大家按照安排,认真履行职责,确保项目按期完成。
7. 会议总结[主持人]:本次会议对[项目名称]施工工程进行了阶段性总结,明确了下一步工作安排。
希望大家共同努力,确保项目顺利进行。
同时,对提出的问题和建议,相关部门要尽快落实整改。
