航标施工组织设计航标施工是指在水上、水下、岸上或其他非固定位置上进行的用于引导和提示航行船舶的标志性工程。
航标施工是保障航行安全的重要环节,因此需要进行合理、科学的组织设计。
下面将详细介绍航标施工组织设计的内容。
一、施工方案设计施工方案是航标施工组织设计的核心内容,包括施工的具体措施和步骤。
在编制方案时,应考虑以下几个方面的内容:1.物资和设备准备:根据航标施工工程的要求和施工地点的特点,确定所需物资和设备的种类、数量和规格。
确保施工现场有足够的材料和工具供使用。
2.施工队伍组建:根据施工工程的规模和要求,确定所需的人员数量和工种。
明确各工种的职责和分工,并合理安排工作时间和休息时间。
3.施工过程安排:根据航标施工的步骤和要求,确定施工的起止时间和具体任务。
合理安排施工队伍的工作顺序和施工步骤,确保施工过程的顺利进行。
4.安全措施制定:制定施工现场的安全生产规定和安全措施,确保施工过程中的安全。
二、施工现场布置施工现场的合理布置是航标施工组织设计的重要内容,包括以下几个方面的工作:1.施工现场选址:选择一个地势平坦、无障碍物和污染源的地点进行施工。
根据施工工程的要求和航标的位置要求,确定施工现场的具体位置。
2.施工道路铺设:根据施工队伍和物资的需要,铺设道路和搭建桥梁,以便施工人员和设备顺利进入施工现场。
3.施工场地划定:根据物资的种类和数量,确定物资的堆放位置,并确保施工现场的整洁和有序。
三、施工组织管理施工组织管理是航标施工组织设计的关键环节,包括以下几个方面的内容:1.人员管理:对施工队伍的人员进行组织和管理,包括人员的招聘、培训、考核和激励等工作。
确保施工队伍的稳定和高效运转。
2.施工进度管理:根据施工方案和施工现场的实际情况,制定施工进度计划,并确保施工进度的及时调整和掌控。
3.质量管理:对施工工程的质量进行监督和管理,确保施工的质量达到设计要求和标准。
4.安全管理:制定施工现场的安全管理制度和安全生产措施,确保施工过程中的安全。
第1篇一、工程概况本工程为某海域航标工作船码头建设,主要包括码头主体结构、配套设施、供电系统、消防系统等。
工程总投资约XXX万元,工期为XXX天。
二、施工组织设计1. 施工队伍(1)项目经理:XXX,负责整个工程的施工组织、协调、管理等工作。
(2)技术负责人:XXX,负责技术指导、质量监督、安全管理等工作。
(3)施工队伍:由具有相关资质的施工企业组成,包括钢筋工、混凝土工、电焊工、木工、安装工等。
2. 施工进度计划(1)施工准备阶段:5天(2)基础施工阶段:15天(3)主体结构施工阶段:30天(4)配套设施施工阶段:10天(5)验收阶段:5天总计:65天三、施工方案1. 施工工艺(1)基础施工:采用钢板桩围堰施工方法,先进行围堰施工,然后进行基础垫层、基础混凝土施工。
(2)主体结构施工:采用现浇钢筋混凝土结构,包括码头前沿墙、系船设施、防波堤等。
(3)配套设施施工:包括照明、消防、排水、供电等设施。
2. 施工流程(1)施工准备:进行施工图纸会审、材料设备采购、施工人员培训等工作。
(2)基础施工:进行钢板桩围堰施工,包括围堰定位、钢板桩打入、围堰封闭等。
(3)基础垫层施工:进行垫层混凝土浇筑,确保垫层平整、密实。
(4)基础混凝土施工:进行基础混凝土浇筑,确保基础混凝土强度、厚度符合设计要求。
(5)主体结构施工:进行码头前沿墙、系船设施、防波堤等施工。
(6)配套设施施工:进行照明、消防、排水、供电等设施施工。
(7)验收:进行工程质量验收、安全验收等工作。
四、施工质量控制1. 材料质量控制:严格按照设计要求,选用合格的建筑材料,确保材料质量。
2. 施工过程质量控制:加强施工过程中的质量控制,严格执行施工规范,确保工程质量。
3. 工程质量验收:按照国家相关标准和规范,进行工程质量验收,确保工程质量达到设计要求。
五、安全管理1. 施工现场安全管理:建立健全施工现场安全管理制度,加强施工现场安全管理,确保施工安全。
F o r p e s n a u s e o n y s u d y a n d r e s a c h n o f r c m me r c a u s eF o r p e s n a u s e o n y s u d y a n d r e s a c h n o f r c m me r c a u s eXX高速公路XX大桥施工期通航及临时助航标志设置方案编制单位:编制日期:目录1. 工程概况 (3)1.1综述 (3)1.2桥梁建设方案 (3)1.2.1 桥梁设计方案 (3)1.2.2 桥梁施工方案 (4)1.3自然条件及航道、航标现状 (4)2. 施工期通航及临时助航标志设置方案 (5)2.1编制依据 (5)2.2施工期通航方案 (5)2.2.1临时航道布置 (5)2.2.2 临时通航孔布置 (6)2.3临时助航标志设置方案 (6)2.3.1 助航标志设置原则 (6)2.3.2 临时助航标志设置 (6)2.3.2.1 临时助航标志设计 (7)2.3.2.2 工程数量 (8)3. 与航道通航安全有关的管理人员及按排 (8)4. 施工期的通航安全保障措施 (9)5. 与航道通航安全有关的应急预案 (9)6. 附件及附图 (9)1. 工程概况1.1 综述介绍项目概况。
为适应广西经济社会快速发展的新形势,完善广西高速公路网布局,建设广西沟通广东便捷公路通道,促进区域经济合作,改善梧州、贵港、来宾、柳州市及苍梧、藤县、平南、金秀、象州、柳江、鹿寨等县沿线的交通条件和投资环境,加快沿线资源的开发,梧州至柳州高速公路起点位于梧州市长洲区倒水镇附近,与国家高速公路网包茂线的桂林至梧州高速公路马江至梧州段以及梧州外环高速公路北段相接,路经9个市县区境,呈东西走向,全长约216公里,连接线共约102.3公里。
1.2 桥梁建设方案1.2.1 桥梁设计方案桥址所处位置及上下游与航道有关的建(构)筑物,桥梁平面、立面布置,桥梁通航净空尺度,桥区航道布置,设计最高最低通航水位,设计代表船型等。
确保航道航标维护工作的工作方案一、方案背景航道航标是保障船舶平安航行的重要设施,其维护工作直接关系到水上交通平安和航道的畅通。
随着航运业的快速开展和船舶大型化趋势的加剧,对航道航标维护工作提出了更高的要求。
为了确保航道航标维护工作的质量和效率,特制定本工作方案。
二、工作目的确保航道航标设施完好,功能正常。
提升航道航标维护工作的效率和质量。
建立航道航标维护工作的长效机制。
进步航道航标维护人员的专业技能和平安意识。
三、工作原那么平安预防为主。
科学管理,标准操作。
定期维护,及时修复。
强化培训,进步素质。
四、工作内容航标设施检查:定期对航标设施进展检查,发现问题及时修复。
航道环境监测:监测航道环境变化,评估对航标设施的影响。
维护人员培训:定期对航道航标维护人员进展专业技能和平安意识培训。
维护设备更新:更新维护设备,进步维护工作的效率和质量。
应急预案制定:制定航道航标设施故障等突发事件的应急预案。
监视检查:定期对航道航标维护工作进展监视检查,确保工作落实。
五、工作步骤准备阶段:制定工作方案,明确工作内容、目的、原那么和步骤。
施行阶段:开展航标设施检查和航道环境监测。
对维护人员进展培训。
更新维护设备。
制定应急预案。
监视检查阶段:定期对维护工作进展监视检查,发现问题及时整改。
总结评估阶段:对维护工作进展总结评估,找出存在的问题,提出改良措施。
六、保障措施组织保障:成立航道航标维护工作领导小组,明确分工,落实责任。
资金保障:争取财政资金支持,保障维护工作的资金需求。
技术保障:引进先进技术,进步维护工作的科技含量。
人员保障:加强人员培训,进步维护人员的专业技能和平安意识。
七、风险评估自然风险:极端天气、海况变化等可能对航标设施造成损害。
技术风险:维护设备老化、技术落后等可能影响维护工作的效率和质量。
人为风险:维护人员操作失误、平安意识不强等可能带来平安隐患。
管理风险:管理不善、责任落实不到位等可能导致维护工作不到位。
航标工程设计方案一、项目概述航标是指在水中、水下或水面上设置的用以标示航行、标志危险、指引航线等用途的标志设施。
航标工程是为了确保船只安全航行而设置的一种重要的水上交通设施。
航标工程设计的主要目的是通过设置不同类型的航标,使得船只可以清晰地识别水域的情况,保证船只在海上安全航行。
本文将对航标工程的设计方案进行详细的阐述,并对航标工程在实际应用中的意义和作用进行全面的分析。
二、设计原则1. 安全性原则:航标工程设计必须以保障航行安全为首要目标,确保船只在水上航行过程中能够清晰地识别水域情况,避免发生碰撞、搁浅等事故。
2. 易识别原则:航标工程设计要求航标在水上清晰易识别,颜色要醒目鲜艳,形状要独特清晰,以便船只可以迅速准确地辨认。
3. 可靠性原则:航标必须经得起恶劣的天气和海况,所以设计的航标要能承受恶劣环境下的风浪和其他外力的影响,确保航标设施长期稳定运行。
4. 经济性原则:航标工程设计要在满足安全性和可靠性的前提下尽量降低成本,确保节约成本的同时确保航标设施的质量和使用寿命。
5. 环保性原则:航标工程设计要尽量选择符合环保要求的材料和设备,减少对水域环境的污染,并严格按照相关环境保护法律法规执行。
三、设计内容1. 航标类型选择:根据水域情况、航线情况等,选择设置不同类型的航标,包括锚固式灯浮、桩柱式航标以及浮标等。
2. 航标位置确定:根据水域地形、水深、水流等情况,确定航标的最佳设置位置,以确保航标的覆盖范围和作用。
3. 航标材料选择:选择适合水上环境的材料,例如防海水腐蚀的不锈钢、耐候性好的塑料材料等,以确保航标设施的长期使用寿命。
4. 航标光源设计:选择高亮度、低能耗的LED光源,以确保在夜间或恶劣天气条件下也能清晰地照亮航标,指引船只安全航行。
5. 航标标志设计:确定航标的标志图案和标志颜色,使得船只可以迅速辨认和判断航标的类型和用途。
6. 航标设置规范:设计航标设置的规范和流程,确保航标设施的设置符合相关法规要求,避免因设置不当而导致问题。

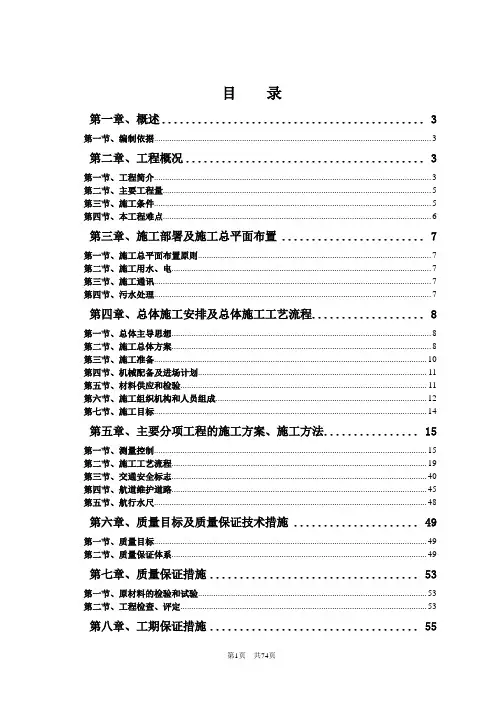

目录第一章综述 01。
1 编制依据 01。
1。
1 编制的依据及相关资料 01.2 工程概况 01.2。
1 工程建设的主要内容 01。
2.2 航道及航标现状 (1)1。
3 自然条件 (1)1。
3。
1 地理位置 (1)1。
3。
2 河道概述 (1)1。
3.3 水文、泥沙 (2)1。
3。
4 气象特征 (2)1。
3。
5 工程地貌、地质 (3)第二章总体施工组织布置及规划 (4)2。
1 施工总计划是思路 (4)2.1。
1 施工工期安排 (4)2.1。
2 施工水位与施工作业时机的确定 (4)2.1。
3 施工工艺的选择及安排 (4)2.1。
4 施工顺序及总体流程 (5)2.2施工总平面布置 (5)2。
2。
1 规划、布置依据 (5)2。
2。
2 施工现场总平面布置原则 (5)2.2.3 施工现场总平面布置 (6)2。
2.4 其他临时设施布置 (6)2.3 施工组织构架 (7)2。
3.1 组建的基本要素 (7)2.3.2 施工组织架构设立 (8)2.3.3 项目各部门的职能 (8)第三章主要工程项目的施工方案与技术措施 (10)3.1 工程测量 (10)3.1.1 施工测量控制 (10)3.1.2 主要测量设备及人员 (10)3。
1。
3 主要工程项目的测量控制 (11)3.1。
4 竣工测量 (11)3.2拆除工程 (11)3。
2。
1旧塔标拆除 (11)3.3 新建航标工程 (12)3。
3.1 灯塔 (12)3。
4 塔标航标灯 (17)3。
5灯浮 (18)3。
6浮标航标灯 (18)3.7 桥梁净高提示牌 (19)第四章工程质量控制措施及质量保证体系 (19)4。
1 工程质量目标 (19)4.2 质量保证体系 (19)4.3 质量保证措施 (20)4。
3.1施工质量总体保证措施 (20)4。
3。
2 钢筋工程质量保证措施 (20)4.3.3 模板工程质量保证措施 (20)4。
3。
4 砼工程质量保证措施 (21)第五章工程进度控制和保证措施 (22)5.1 施工进度控制 (22)5.1。
目录第一章、概述第一节、编制依据一、依据文件1、xx支流航道整治利用工程支持保障系统航标(岸标)及交通安全标志工程招标文件。
2、xx支流航道小江航道整治利用工程支持保障系统航标(岸标)及交通安全标志工程招标图纸。
3、根据交通部颁布的有关技术规范、检验评定标准、预算定额。
4、我公司同类项目的施工经验、设备能力及管理水平编写。
二、编制依据GBJ50139-2004 《内河通航标准》GB5863-93 《内河助航标志》GB 5864-93 《内河助航标志的主要外形尺寸》JTJ287-2005 《内河航道维护技术规范》GB13851-2008 《内河交通安全标志》GB/T 50328-2001 《建设工程文件归档整理规范》JTS202-2011 《水运工程混凝土施工规范》JTS202-2-2011 《水运工程混凝土质量控制标准》JTS257-2008 《水运工程质量检验标准》其他相关的各种规范、标准等。
第二章、工程概况第一节、工程简介一、参建单位建设单位:设计单位:二、工程慨况xx支流航道小江(河口至白家溪)航道整治利用工程支持保障系统建设岸标及交通安全标志工程位于重庆市云阳、开县,建设小江(河口至白家溪)航道51公里。
三、自然条件1、气象本河段属中亚热带湿润东南季风气候区,冬暖夏热,四季分明,雨量充沛,日照总数1639h,无霜期287d。
1.1、气温多年平均气温16.50C,多年平均最高气温20.40C,多年平均最低气温13.40C,多年极端最高气温39.80C(1959年8月23日),多年极端最低气温-9.20C(1977年1月30日)。
1.2、降水多年平均降水量1107.3mm, 汛期5~10月降水量843.3mm,占全年降水量的76.2%,11月~次年4月降水量264 .2mm,占全年降水量的23.8%。
年最小降水量963.3mm,年最大降水量1404.1mm。
多年最大日降水量121.4mm。
1.3、风况多年平均风速1.9m/s,多年最大风速19.0m/s(1973年8月11日),常风向为北风和东风。
1.4、雾况多年平均雾日29.4天,年最多雾日49天,年最少雾日10天2、水文、泥沙2.1、水位径流特性:据新华站26年的径流系列,其多年平均流量为108m3/s,相应径流量为34.1亿m3。
最丰年份为1963年,年均流量177m3/s;最枯年份出现在1966年,年均流量51 m3/s。
丰枯年径流比为3.4,表明年际之间径流变化较大。
小江径流量主要由降雨所形成,径流量年内变化随降雨季节而变,降雨多集中汛期。
径流量年内以1月份最枯,平均流量为13m3/s;7月份最丰,平均流量为263m3/s。
汛期5~10月6个月的径流量为29.0亿m3,占总流量的总径流量34.1亿m3的85%,其中主汛期6~9月4个月的径流量达21.7亿m3,占总径流量的63.4%。
枯季11~4月仅占总径流量的15%。
2.2、泥沙小江输沙量年内的变化,随径流量年内变化而变化,汛期5~10月6个月输沙量占总输沙量794万t的96%,主汛期6~9月占总输沙量75%。
以上说明小江年径流量及输沙量,在年内分配很不均匀。
2.3、工程地质Xx一带属于三叠系巴东组地层(T2b),岩性软弱,浅部岩体破碎松动,岸坡变形破坏强烈,滑坡现象时有发生。
本工程的下河梯道、交通安全标志等建设工程,对地质要求较低,项目建设河段的地质对工程建设一般不会造成影响,但是选择建设位置一定要避开地层断裂带,防止滑坡而影响助航设施的正常使用。
第二节、主要工程量一、建设5.5m升降式杆形岸标165座(其中配布127座、备品38座);建设7.5m铝合金塔形岸标5座;锥罐形岸标(困难标)6座。
二、建设岸标标体207个(其中配布138个,备品69个);建设航标维护道路132道(长约6600m);建设浮标标体176个(其中配布117座、备品59座)。
三、建设交通安全标志46座;建设航行水尺2把。
第三节、施工条件一、交通情况施工现场公路交通条件较差,所有生产物资不能通过公路直接到达施工现场,水路交通条件较好,工程施工所需的设备、物资等可通过水路运输到达施工现场附近,然后通过人力搬运到现场,施工过程中所需生活物资可以到就近的城镇购买,并配置生活交通船。
二、施工用水、用电生产现场附近没有自来水水源,施工中的生产用水和生活用水可对河水进行净化后使用,施工现场附近没有岸电资源,所有用电均使用发电机供电。
三、施工临时用房施工临时用房就近租用民房或搭建临时工棚。
四、现场通信工地内用对讲机(甚高频)和移动通讯设备。
五、物资供应工程所需材料由施工单位自购。
六、工期要求本工程施工总工期为12个月。
七、质量目标本工程质量目标为合格,争创优良工程。
第四节、本工程难点一、工程河段在本工程建设前仅配布了重点标位为了保证本工程的航标配布的科学、合理、可行,针对本工程配备经验丰富的航标专业技术人员,通过系统、专业的航标配布方法,保证航标配布的科学、合理、可行性。
二、施工地点偏僻因施工地点偏僻,大量的水泥、河沙、石子、钢筋等材料以及搅拌机、钢管、模板等设施、设备需要运至施工现场,因此我公司对本工程河段进行了详细踏勘,对原材料供应、运输及存放进行了调研,并根据不同标位制定针对性的运输方案,可以保证原材料的及时供应;另外,我公司拥有的各种规格型号的机具设备,能充分保证本工程机具设备的需要。
三、施工环境恶劣,施工难度大由于施工区域山高陡峭,施工难度大,安全压力大。
在夏季山中多毒蛇马蜂等威胁,对我部施工人员造成很大的威胁。
我公司在施工期间配备充足相关药品,做好安全防护,以确保施工的正常安全进行。
四、施工工期受水位影响大受三峡大坝蓄水的影响,施工区域在5~7月份水位下降到150m左右,只有这2个月能完成航标维护道路的建设。
而在水位下降后,各种标体通过水路运输到现场后,需由人工运至175m 以上的施工点,人力运输难度大,危险性高。
我公司拟加大现场作业人员,在有限的施工期间内,加班加点完成施工作业,并做好安全防护措施,以确保施工人员和设备的安全。
五、设施的安装困难标的爬梯、钢平台安装,因安高程为145m至180m垂直高度为35m,地点为垂直岩壁,爬梯、钢平台吊装,岩壁锚杆钻孔,极其困难;交通安全标志、铝合金塔形岸标设计为组合式结构,但按照招标图纸计算单体重量在2吨左右,单件重量一般也在400kg左右,且高度在5-9m之间。
在交通不便的野外安装的确实困难,是一项劳动力强度大、安全风险搞的施工。
为了确保安装万无一失,我公司结合多年野外安装经验和现场踏勘情况,制订了专业、可靠的安装方案。
六、当地关系协调因施工需要占据少量土地,在搬运施工设施及物资材料可能会对农民耕地造成一定损失,后期工作需要协调解决。
第三章、施工部署及施工总平面布置第一节、施工总平面布置原则本工程施工总平面布置,直接关系到施工总进度计划的实施及安全文明管理水平的高低,为保证现场施工按顺序进行,将按以下原则进行平面布置:一、在满足施工要求的前提下,减少临时设施的布置。
二、在保证交通运输畅通和满足施工原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次转运。
三、在平面交通上,要尽量避免相互干扰。
四、施工总平面布置符合现场卫生及安全技术要求,并满足施工、防火要求。
五、具体布置,分区明确,便于文明施工布置。
第二节、施工用水、电我单位自行安排施工用水及用电。
用水直接抽取河水净化后使用;用电在陆上就进搭接,或在船上使用发电机发电。
第三节、施工通讯项目部主要人员配备手机进行通讯,同时项目部另配备高频通讯系统,统一频率,进行内部及时调度与管理。
第四节、污水处理主要生活污水按当地污水排放渠道排放;冲洗机械的废油废水收集到费油废水回收桶,收集后单独处理。
第四章、总体施工安排及总体施工工艺流程第一节、总体主导思想根据本工程特点,结合我单位的技术装备实力和类似工程实践经验,为确保实现工期质量和安全目标,施工组织的总体思路及目标是:1、抓紧做好施工准备;2、重点抓好组织管理;3、配足专业机械技工;4、组织有序连续均衡;5、严格质量安全管理;6、注重环保文明施工;7、加强各方协同配合; 8、按期完工工程达标。
第二节、施工总体方案由于本工程具有点多线长、产品种类繁多、单位工程量较少、施工难度大、两岸陡峭、施工现场交通不便等特点。
51Km范围内分布有165座降式杆形岸标、5座铝合金塔形岸标、6座锥罐形岸标、207个岸标标体、176个浮标标体、46座交通安全标志。
我公司决定将施工队伍分为原材料采购、岸标制作加工、运输队、基础施工、航标维护道路及水尺施工、设备安装六个部分进行施工作业。
具体如下:一、原材料采购本工程的主要材料包括:管材、铝塑板、铝板、钢筋、砂、石、水泥、油漆、小型附件等材料。
为确保工程产品质量,对本工程的原材料建立有效的质量控制措施,并建立台账,确保投入使用的均为合格原材料、不合格的原材料不准使用。
原材料产品具有齐全的质量保证书。
原材料入库后,按规范、业主招标文件中的要求进行取样与抽检。
对于检验不合格的产品,立刻拒收。
二、岸标制作加工岸标制作加工包括:升降式杆形岸标、铝合金塔形岸标、锥罐形岸标、岸标标体、浮标标体、安全标志等,制作加工严格遵守设计及相关规范要求(具体见施工工艺)。
三、运输队我公司根据现场踏勘决定,将制作加工好的岸标采取公路和水路运输方式,运至就近的码头附近的材料堆放场地,并设看守人员,安装岸标采用自航货驳运至施工现场附近,再通过人力搬运至安装点。
在运输过程严格执行交通法规及相关安全操作规程。
四、基础施工基础施工为土建工程,主要包:括升降式杆形岸标、铝合金塔形岸标、锥罐形岸标、岸标标体、浮标标体、安全标志等基础施工,严格遵守设计及相关规范(具体见施工工艺)。
升降式杆形岸标、铝合金塔形岸标、锥罐形岸标、岸标标体、浮标标体、交通安全标志等建设项目,其基础开挖、锚杆施工、砼基础浇筑、基础板埋设、模板支护等土建项目,应与升降式杆形岸标、铝合金塔形岸标、锥罐形岸标、岸标标体、浮标标体、交通安全标志等工厂加工制作项目同时进行,施工顺序原则上采用先下游后上游的方式进行施工,以保证后期设施安装时,混凝土基础有足够的强度;保证塔形岸标等施工工序较多的项目能如期完工;五、航标维护道路及水尺施工航标维护道路及水尺施工,因航标维护道路及水尺底部高程为145.0m左右,顶部高程为178.0m左右,根据多年水情分析,航标维护道路及水尺施工期的理想施工时间,应在5月末至9月中旬。
施工过程严格遵守设计及相关规范要求(具体见施工工艺)。
六、岸标安装根据设计文件找出相应安装点,采取从下游至上游的顺序依次安装。
安装过程中严格遵守设计、相关规范要求、相关操作规程等。
