隧道超前支护
- 格式:docx
- 大小:119.69 KB
- 文档页数:3
隧道超前支护-v2主要包含超前小导管、超前管棚等。
(我记得文字好像有重复)(一)超前小导管1.钻孔测量人员画出超前小导管施作位置,利用三臂凿岩台车或风钻钻钻孔,孔径为50mm,小导管环向间距V级围岩段40cm、Ⅳ级围岩段50cm,外插角10°~15°,纵向搭接不小于1.0m,单根长3.0~5.0m,高压风清孔。
2.超前小导管安装超前小导管距离尾部约1m位置用麻丝缠绕,钻机顶入钻孔内,防止漏浆,小导管尾部外漏长度不小于30cm,封堵孔口与小导管间隙。
3.超前小导管注浆超前小导管尾端安装快速注浆接头及止浆阀,按照试验室配合比拌制注浆浆液,由下到上、隔孔注浆,注浆压力为0.5~1.0MPa,注浆完毕后,清洗注浆设备。
(这张图片嵌入进去)(二)超前管棚1.导向墙施工洞口管棚设置导向墙,纵向长度为2m,厚度为1m,拱脚处加厚为1.5m,导向墙定位钢架I22a,纵向间距0.6米/榀,导向墙内安设导向管(Φ108管棚配置Φ133孔口管,Φ159管棚配置Φ194孔口管),环向间距0.4m。
2.管棚工作室洞内管棚设置管棚工作室,工作室与正常段初期支护比较,外扩0.8~1.0m,长5~12m。
3.钻孔及安装钻机开钻时,低速低压钻进,逐渐调整钻速及风压,钻进过程中采用测斜仪测定管棚角度,外插角1°~3°,出现卡钻时,来回冲孔,利用高压风将钻渣吹出,缓慢钻进直至正常为止。
表2-1管棚钻孔允许偏差管棚由钻机顶进,钢管节段间用套管连接,节段长度4~6m,下管时相邻管棚接头错开布置,管棚顶到位后,与导向管间隙用速凝水泥砂浆封堵,安装进浆孔和排气孔。
4.注浆作业人员按照试验室配合比进行拌制水泥浆,注浆顺序由下到上、隔孔注浆,注浆机注浆压力1.0~2.0MPa,达到终压后稳压10min或注浆量不小于设计注浆量80%,或进浆速度为开始进浆(看下视频里面的字错了没有)速度的1/4后停止注浆,注浆完毕后,清洗注浆设备。
隧道超前支护施工技术
隧道超前支护施工技术是一种在隧道开挖施工过程中,通过采用工程支护结构和方法,提前对隧道进行支撑和加固的技术。
隧道超前支护施工技术的主要目的是在隧道开挖过程中保证施工人员的安全,同时减少隧道围岩的松动和失稳,防止坍塌和塌方等事故的发生。
隧道超前支护施工技术包括以下几个方面:
1. 预拓探测技术:通过地质勘探和地质灾害预警技术,提前了解隧道工程所处地质环境条件,确定隧道的支护设计方案。
2. 先进的掘进技术:采用先进的隧道掘进机械设备,如隧道掘进机、盾构机等,进行隧道的开挖作业,减少人工操作对地质环境的影响。
3. 隧道围岩支护技术:在隧道开挖过程中,通过喷射混凝土、预应力锚杆、钢拱架等支护措施,加固和稳定隧道围岩,防止坍塌和塌方。
4. 土压平衡技术:通过控制隧道开挖面前方土层的压力,减少土体的松动和失稳,同时通过注浆和封闭,防止地下水的渗漏。
5. 积极的施工监测:通过对隧道开挖过程中的变化进行监测和分析,及时发现和处理施工中的问题,确保施工的安全和质量。
隧道超前支护施工技术的应用可以有效地保护施工人员的安全,同时确保隧道的质量和稳定性。
随着科技的不断进步,隧道超前支护施工技术也在不断发展和提升,为隧道工程的施工提供更好的保障。

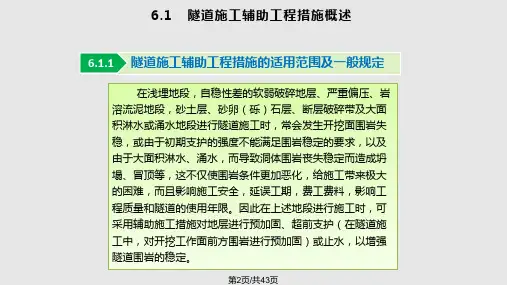

隧道大管棚超前预支护施工作业指导书1、使用范围当洞口位于软弱、松散地层或堆积层时(Ⅴ级、Ⅵ级围岩),为保证隧道开挖早进洞,减少对山体的破坏,拟采用地表固结注浆后,在长管棚超前支护的配合下通过(或套拱大管棚)。
2、采用的有关规范、标准《铁路隧道设计规范》 TB 10003-2001;《铁路隧道施工规范》 TB 10204-2002;《铁路隧道工程施工质量验收标准》 TBJ 10417-2003;《铁路隧道喷锚构筑法技术规范》 TB10108《混凝土外加剂》 GB8076《混凝土外加剂应用技术规范》 GB50119《客运专线铁路隧道工程施工技术指南》TZ214-2005;《客运专线铁路隧道工程施工质量验收暂行标准》铁建设[2005]160号。
3、设备配置电动空压机2台型号 4L-20/8简易凿岩台车1台管棚钻机2台型号KR801412(或潜孔钻机2台)双液注浆机1台 KBY-50/70水泥砂浆搅拌机1台钢管螺纹车床1台测斜仪1台4、劳动力组织总负责人1人技术3人:技术员1人,测量1人,试验1人工人12人:钻工4人,混凝土工4人,普工4人5、施工工艺、施工步骤5.1工艺流程测量放样→布孔→钻机就位→打孔(对称)→打孔至设计深度→注水清孔→分节装入花管→取出套管→做止浆墙→高压注浆5.2施工步骤5.2.1管件制作长管棚采用φ108热轧无缝钢管,壁厚6mm,制作环向间距40cm。
为利于管棚整体受力,相邻管的接头前后错开,选用节长5m、7m、8m三种规格的钢管。
钢管四周梅花形钻φ12mm出浆孔眼,孔间距15cm,尾部4m不钻孔。
每节钢管、管节联结套都用钢管螺纹车床加工,丝扣长度不小于15cm,并把管节联结套预先焊接在每节钢管两端,便于联结。
5.2.2施工机具超前长管棚钻孔采用我公司现有的美国英格索兰公司管棚钻机,型号KR801412,最高水平钻进高度4.5m,单根钻杆长度3m,主臂可垂直360°回转。
公路高速隧道超前支护施工方法随着交通发展的需求,越来越多的公路高速隧道开始兴建。
为了确保隧道的施工质量和安全性,超前支护施工方法被广泛应用。
本文将介绍公路高速隧道超前支护施工方法的原理、步骤及其优势。
一、超前支护施工方法的原理公路高速隧道的超前支护施工方法是指在隧道掌子面前方进行支护施工,以确保掌子面的稳定和施工的持续进行。
该方法主要利用了掌子面前区域的地质条件和预测技术,通过提前进行支护工程,保护掌子面不受破坏,从而确保隧道的施工质量和安全性。
二、超前支护施工方法的步骤1. 地质勘察:在进行超前支护施工之前,必须对隧道掌子面前方的地质情况进行全面的勘察和分析。
包括地层结构、岩性、断层、岩溶等地质特征的调查,以便预测隧道施工过程中可能遇到的问题。
2. 预测技术:根据地质勘察结果,结合先进的预测技术,对隧道掌子面前方的地质变化进行预测。
这包括地下水位、地应力、地温等因素的测定和模拟,以便准确预测掌子面前方的地质情况。
3. 超前支护设计:根据地质勘察和预测结果,进行超前支护设计。
这包括选择合适的支护结构和材料,确定支护的位置和方式,以及计算支护的力学参数等。
4. 支护施工:根据超前支护设计的要求,进行支护施工。
这包括挖掘开挖面、设置支护结构、注浆加固等各项工作,以确保隧道掌子面前方的稳定和安全。
5. 掌子面开挖:当超前支护施工完成后,可以开始进行掌子面的开挖。
由于超前支护的作用,掌子面的开挖将更加安全和顺利。
三、超前支护施工方法的优势1. 提高施工效率:超前支护施工方法可以避免因掌子面塌方而造成的停工和延误,从而提高施工效率。
2. 保护掌子面:超前支护施工方法可以有效保护掌子面不受破坏,降低隧道施工风险。
3. 节约成本:通过提前进行支护施工,可以减少隧道施工中的修复和加固工作,节约施工成本。
4. 提高施工质量:超前支护施工方法可以提前发现和解决隧道施工中可能出现的地质问题,从而保证施工质量和隧道的安全性。
矿山法隧道工艺工法超前支护篇(超前小导管、管棚)超前支护在矿山法隧道施工中扮演着至关重要的角色,它是一种前瞻性的安全保障策略,在开挖面对围岩实施之前或进行过程中,对即将暴露的地质结构进行预加固处理。
该技术通过注入高强度浆液或者设置管棚等手段强化围岩的物理力学性能,从而有效抑制因开挖引发的应力变化所导致的围岩松动、变形甚至塌方等风险事件。
在实际操作中,超前支护的核心内容主要体现在小导管超前支护和大管棚超前支护这两种主流工法上:1.1小导管超前支护(1)钻孔测量人员利用全站仪将超前小导管设计位置绘制于已安装好的拱架肋板端,利用三臂凿岩台车或YT-28气腿式凿岩机钻孔,开孔直径为φ50,采用吹孔法清孔。
(2)小导管制作及安装小导管由钢加工厂集中加工,采用42mm热轧无缝钢花管制成。
在小导管前端做成30cm长锥形,尾部焊接钢筋箍且距端部30cm内不开孔作为止浆段,剩余部分按10-20cm梅花形布设直径6-8mm的溢浆孔,小导管设计环向间距V级围岩地段取40cm,Ⅳ级围岩地段50cm,单车道IV级围岩地段不设超前支护;外插角一般为10°~15°,可根据实际情况作调整,小导管单根长度为3-5m,纵向搭接长度不小于1m;要求孔深偏差为+50mm/方向角2°/孔口距±50mm。
现场由锤击打入或钻机顶入安装完成后用塑胶泥封堵孔口及周边,必要时在小导管附近及工作面喷射混凝土,以防止工作面坍塌。
小导管规格型号、长度、设计位置、搭接长度每循环检验3根。
(2)小导管注浆小导管尾端孔口安装注浆快速接头及止浆阀,采用水泥浆或水泥砂浆当围岩破碎,地下水发育时,部分可采用水泥-水玻璃双液浆,要求浆液强度等级不小于M10,注浆顺序为由下至上,注浆压力0.5-1.01MPa,浆液采用专用的搅拌机搅拌。
当出现有串孔和漏浆现象时,采用塞孔隔孔注浆。
注浆时,为防止管路堵塞,结束注浆后,应尽快卸开孔口接头,开清水泵冲洗管路,以免造成管路中的剩余浆液凝结、堵塞管路。
浅谈隧道超前长管棚支护施工技术隧道超前长管棚支护施工技术是隧道施工中常用的一种支护手段,它能够有效地保护隧道的安全和稳定性,保证隧道工程的顺利进行。
本文将从隧道超前长管棚支护的概念、特点、施工工艺和技术难点等方面进行详细阐述,希望能为相关从业人员提供一些参考和借鉴。
一、隧道超前长管棚支护的概念隧道超前长管棚支护是指在隧道施工过程中,在掌子面钻掌前方设置长管棚支架,以保护掌子面不受冒土和倒土的影响,保隧道顶部的安全稳定施工的一种支护技术。
长管棚支护一般用于软土、风化岩层、碎石层等隧道施工时,具有较好的隧道支护效果。
长管棚支护的施工流程是:预制长管棚架、安装支撑架、搭设棚架、灌浆。
长管棚架包括长钢管、连接板、水平托座与立柱支撑,这些构件之间都通过连接螺栓连接成一个整体,形成稳固的支撑结构。
1、能够有效地保护掌子面不受冒土和倒土的影响,确保施工人员和设备的安全;2、能够有效防止隧道顶部的松软岩层发生松动、冒顶等灾害,保证施工的顺利进行;3、技术成熟,施工方便,能够适应不同地质环境的施工需求;4、支架结构合理,稳定性好,能够承受一定的荷载,保证隧道的安全和稳定;5、长钢管和连接板等构件经过防腐处理,具有较好的耐腐蚀性和使用寿命。
1、预制长管棚架:根据隧道的实际情况和设计要求,预制长钢管、连接板、水平托座和立柱支撑等构件,经过质量检验合格后进行标记、包装和运输至施工现场;2、安装支撑架:根据隧道顶部的高程和形状,确定支撑架的设置位置和高度,进行支撑架的安装和调整,保证支撑架水平稳定;3、搭设棚架:将预制的长管棚架构件按照设计要求进行拼装搭设,确保棚架整体结构的稳定性和安全性;4、灌浆:对于长管棚架的连接部位和底部进行注浆,保证连接牢固,形成一个整体的支撑结构,以确保隧道的安全稳定。
1、支撑架的稳定性:隧道超前长管棚支护中,支撑架的水平稳定是施工中的关键问题,需要严格按照设计方案进行设置和调整,确保支撑架的稳定性和安全性;2、连接部位的质量控制:长管棚架的连接部位是整个支撑结构的关键部位,其质量的好坏直接关系到整体结构的稳定性和安全性,需要严格控制连接部位的施工质量;3、施工现场的环境因素:隧道超前长管棚支护的施工需要考虑到施工现场的环境因素,比如地质情况、气候条件等,这些因素对支撑架的施工有一定的影响,需要进行合理的应对和解决。
隧道管棚超前支护施工技术一、前言隧道工程在地下施工过程中,由于地质条件复杂、施工空间受限等因素,常常面临着掌子面稳定性问题。
为了确保隧道施工的安全和顺利进行,采用超前支护技术是非常必要的。
隧道管棚超前支护技术是一种常用的超前支护方法,通过在隧道掌子面前方设置管棚,对掌子面进行稳定,从而保证施工的安全和顺利进行。
本论文将详细介绍隧道管棚超前支护施工技术,包括施工工艺、施工设备、施工质量控制等方面。
二、隧道管棚超前支护施工工艺1. 管棚设计根据隧道工程的特点和地质条件,进行管棚设计。
管棚的参数包括管棚的直径、长度、间距等,应根据工程实际情况进行合理选择。
管棚的材料一般选择钢管或者钢筋混凝土管,根据工程需要可以选择不同材质的管材。
2. 管棚施工管棚施工前,应先进行地质勘察,了解地质条件,确定管棚的布置位置和深度。
然后进行管棚的组装和安装,安装过程中应保证管棚的稳定性和密封性。
管棚安装完成后,进行注浆施工,注浆材料一般为水泥浆或者化学浆,注浆压力应根据实际情况进行调整。
3. 超前支护施工超前支护施工主要包括超前锚杆施工和超前混凝土施工。
超前锚杆施工是通过在管棚内部设置锚杆,对管棚进行固定,提高管棚的稳定性。
超前混凝土施工是通过在管棚内部浇筑混凝土,形成混凝土拱,对隧道掌子面进行稳定。
三、隧道管棚超前支护施工设备1. 管棚组装设备管棚组装设备包括管棚架、管棚连接件等,用于组装和连接管棚。
管棚架是用来支撑管棚的框架结构,管棚连接件是用来连接管棚的各个部分的。
2. 注浆设备注浆设备用于向管棚内部注浆,提高管棚的稳定性和密封性。
注浆设备包括注浆泵、注浆管、注浆阀等。
3. 超前锚杆施工设备超前锚杆施工设备包括锚杆钻机、锚杆杆体、锚杆注浆泵等,用于进行超前锚杆施工。
4. 超前混凝土施工设备超前混凝土施工设备包括混凝土泵、混凝土输送管、混凝土浇筑模板等,用于进行超前混凝土施工。
四、隧道管棚超前支护施工质量控制1. 管棚设计质量控制管棚设计质量控制主要包括管棚参数的选择和管棚布置的合理性。
超前锚杆支护法是一种在隧道工程中常用的预支护技术,主要适用于围岩应力较小、地下水较少、岩体软弱破碎、开挖面有可能坍塌的隧道工程。
在即将进行隧道开挖时,沿着隧道掘进方向在拱部一定范围的前上方(拱部超前锚杆)或者隧道拱脚附近的前下方(边墙超前锚杆),以一定的外插角度,向地层内打设纵向锚杆,并注浆。
拱部超前锚杆用来支承前方拱部围岩,起到支撑前方待挖土体的竖向土压力,注浆之后,将前方围岩进行固结,稳固掌子面。
边墙超前锚杆在开挖边墙的过程中,将起拱线附近围岩体所承受的较大荷载传递给围岩,充分发挥围岩自身的承载能力,从而起到提高围岩稳定性的作用。
由于超前锚杆支护的整体刚度较小,因此主要适用于地下水较少的软弱破碎围岩中。
在实际应用中,超前锚杆支护法还需要与其他支护措施结合使用,以达到最佳的支护效果。
隧道洞身超前支护方案超前支护包括超前小导管、中空注浆锚杆及普通砂浆锚杆。
Ⅴ级围岩超前小导管每隔4榀钢架打设一环,环向间距0.3m,IV级围岩纵向每隔2榀钢架打设一环,环向间距0.4m。
a.超前小导管1)超前小导管使用外径42mm,壁厚3.5mm的热轧无缝钢管制作,管长4.0m/3.5m,环向间距30cm/40cm,外插角5°~10°。
2)超前小导管钢管前端呈尖锥状,尾部焊上φ6mm的加劲箍,管壁四周钻6~8mm压浆孔,但尾部有1m不设压浆孔。
超前小导管施工时,用凿岩机成孔,孔径比设计导管管径大20mm以上。
孔与衬砌中线平行以规定仰角打入拱部围岩。
3)成孔后将小导管按设计要求插入孔中,或用凿岩机直接将小导管从型钢钢架上部打入,外露20cm支撑于开挖面后方的钢架上,与钢架共同组成预支护体系。
4)每打完一排钢管后开始注浆,注浆采用水泥浆,注浆后开挖拱部及第一次喷射砼、架设钢架。
超前小导管施工工艺流程图b.超前锚杆1)超前锚杆采用风钻钻孔,锚杆施钻利用开挖台阶的简易台架施钻,施钻时按照设计间距布孔。
2) 钻孔时钻杆尽可能垂直结构面,锚杆孔比钻杆直径大15mm,深度误差不大于±50mm,成孔后采用高压风清孔。
3)钻孔清理干净后,然后将砂浆从孔底缓缓的注入空内,为防止空内出现空洞,注浆管拔出后,立即将锚杆放入空内。
4)注浆采用水泥注浆机,注浆配合比按实验室出具的配合比进行施工。
5)砂浆应随拌随用,在初凝前必须用完,一次拌合的砂浆数量不应多与3个孔,以免时间过长,使砂浆在泵、管中凝结。
6)砂浆锚杆固定好后,将锚杆与钢筋网焊为整体。
待砂浆终凝后按规范要求抽样进行锚杆抗拔试验。
普通砂浆锚杆施工工艺流程图中空注浆锚杆采用φ25×7mm中空锚杆,使用高压风吹净钻孔,将锚头与锚杆端头组合,戴上垫片与螺母;把组装好的锚杆打入钻孔,锚杆要尽量打在钻孔的中央位置,将止浆塞穿入锚杆末端与孔口齐平并与杆体固紧,锚杆末端戴上垫板,然后拧紧螺母。
隧道施工超前预支护技术超前预支护技术在破碎或松散地层、自稳能力差的隧道施工中被广泛采用。
现代常用的超前预支护方法有超前锚杆、超前小导管、水平旋喷注浆、机械预切槽法和超前管棚法。
来看看超前预支护。
下面详细介绍超前预支护的施工技术,赶紧学起来吧!一超前锚杆1.构造组成:沿开挖轮廓线,以外插角向前方安装锚杆,形成预锚固;在围岩锚固圈保护下开挖。
2.性能特点及适用条件:特点是柔性较大,整体刚度较小;适用于地下水较少的软弱围岩;3.设计及施工要点:超前长度:循环进尺的3~5倍,宜3~5m;环向间距:3~5m;外插角:10~30度;搭接长度:超前长度的40%~60%。
二超前管棚支护1.构造组成:利用钢拱架,沿开挖轮廓线,以较小外插角向前方打入钢管或钢插板;形成棚架,对前方围岩进行预支护;在管棚预支护保护下开挖。
2.性能特点及适用条件:特点是整体刚度大,对围岩变形限制能力较强;能提前承受早期围岩压力。
适用于围岩压力来得快、来得大;对围岩变形及地表沉降要求严格;洞口围岩软弱破碎。
3.设计及施工要点:●工艺:设置管棚基底-水平钻孔-压(打)入钢管-开挖●长度:不宜小于10m,一般为10~45m●管径:70~180mm,孔径比管径大20~30mm●环向间距:0.2~0.8m;外插角:1~2度●纵向搭接长度:不小于1.5m●钢拱架:工字钢或钢格栅●钻孔平面误差:不大于15cm,角度误差:不大于0.5度●钢管不得侵入开挖轮廓线●用4~6m的管节逐段接长,连接头用厚壁管箍,上满丝扣,丝扣长度不小于15cm 三超前小导管注浆1.概念及构造组成:开挖前用5~10cm厚喷混凝土将开挖面和5m范围内隧道封闭;然后沿隧道周边打入带孔的纵向小导管;由上而下向小导管内压浆,渗透到地层中;浆液硬化后,在隧道周围形成一个加固圈;在此加固圈防护下安全开挖。
2.性能特点及适用条件:加固和堵水;适用于一般软弱破碎围岩和地下水丰富的软弱破碎围岩。
营盘山隧道隧址区发育的地层主要有为第四系上更新统残坡积层和志留系上统茅山组砂岩,岩体破碎,成洞条件差,施工对地面沉降影响相当大,会给周围建筑物及施工造成极大危害。
因此,对围岩进行超前支护加固能有效控制地表沉降,达到保护周围环境、有效的保证隧道开挖面的稳固。
营盘山隧道超前支护洞口采用超前管棚注浆加固围岩,洞身采用超前小导管注浆加固围岩。
套拱及管棚
(1)套拱设置
营盘山隧道套管设置首先用全站仪以坐标法在格栅拱上定出其平面位置;用水准尺配合坡度板设定孔口管的倾角;用前后差距法设定孔口管的外插角。
拱墙设置I20a 工字钢4榀,间距0.6m/榀。
以隧道开挖拱顶中线为轴线,环向间距40cm,两边对称的在最后一榀工字钢上固定10cm高的木楔,每侧17个。
φ114导向管布置位置按照每个对应的木楔布置,导向管应牢固焊接在工字钢上,防止浇筑混凝土时产生位移,且各端头位于对应的木楔之上。
按照导向墙断面尺寸2.0×0.6m,安装底模、侧模及外模,固定牢固后浇筑C25砼。
待砼浇筑完成24小时后拆除模板。
(2)管棚施工
本隧道洞口坡度较缓,围岩软弱,施工时将根据开挖后的实际情况,进洞前在洞口处施作截面2m*0.6m环形护拱,用以加固洞口,实现安全进洞。
套拱采用钢拱架作骨架,C25砼浇筑。
根据洞口段地质情况,进洞前先在开挖轮廓线外打设管棚进行超前支护,其中,φ89管棚采用φ89钢花管,壁厚6mm,每环35根,每根长25m,环向间距0.4m,注浆采用1:1水泥浆。
管棚施工方法(图3.2.1):
①布孔、钻孔先在隧道拱顶两侧沿开挖设计轮廓线以外环向等间距进行布孔,然后使管棚钻机就位,采用成孔孔径大于管棚直径的钻头成孔,钻孔外插角控制在1~3°以内,钻孔深度比管棚长度稍大一些。
②钢管制作:管棚钢管采用直径φ89mm钢管,长度25m/根,制作时底端制成锥型,管身按15×15cm梅花型布设注浆孔,孔径为8mm,管的另一端加工成丝扣。
③吹孔:成孔后用高压风通过风管插入孔底进行吹孔,将孔内残渣清除干净,以使插管顺利进行。
④插管:采用钻机顶进,挖机配合的方法插管,插管时,将钢管对准确孔口,调
整钢管方向与孔道方向一致,用钻机液压杆对淮钢管端头,由液压杆逐渐加力顶进。
⑤注浆:采用压浆泵进行压浆,注浆液采用1∶1纯水泥浆液。
其注浆参数如下:水泥浆:1∶1,注浆压力:初压0.5~1.0Mpa,终压1.0Mpa。
注浆时用套环将注浆管孔口与钢管端头通过丝扣连接牢固,防止漏浆而造成浆液压不进去或压浆不密实等现象的发生。
必要时在孔口处设置止浆塞,止浆塞应能承受住最大注浆压力。
图3.2.1 超前管棚施工工艺流程图
超前小导管
(1)小导管施工方法(图3.2.2):
超前小导管采用外径φ50mm,壁厚5mm的热轧无缝钢管加工制成,长4.5m,钢管前端加工成锥形,尾部焊接钢筋加固箍,管壁四周每10-15cm交错钻眼,眼孔直径为φ8mm(梅花形布置)。
钢管沿隧道开挖轮廓线布置,外插角5~8°。
纵向前后两排小钢管搭接长度不小于1.0m。
采用现场加工小钢管,喷射砼封闭岩面,用凿岩机钻孔再装钢管或用凿岩机直接
将小钢管打入岩层,按设计要求注浆。
注浆顺序为先注无水孔,后注有水孔,从拱顶顺序向下进行。
导管应在开挖轮廓线上按设计位置及角度打入,孔位误差不得大于5cm,角度误差不得大于3°,超过允许误差时,应在距离偏大的孔间补管后再注浆。
钢管每根实际打入长度不得短于设计长度的95%,否则开挖1米后补管、注浆。
检查钻孔、打管质量时,应画出草图,以孔位编号、逐孔、逐根检查并填写记录。
(2)小导管注浆
超前小导管预注浆参数选择:注浆压力0.5~1.0Mpa,水泥浆水灰比1∶1,水泥标号为42.5号。
施工中每孔注浆量达到设计注浆量时,或注浆压力达到1.0Mpa时,持续15分钟,可以结束注浆。
超前小导管尾端焊于型钢支架腹部。
单孔注浆量不得小于计算值的80%,超过偏差必须补管注浆。
图3.2.2 超前小导管预注浆工艺流程图。
