山西古县安吉欣源煤业有限公司水泵联合排水试验报告二○一一年五月山西古县安吉欣源煤业有限公司水泵联合排水试验报告矿长:机电矿长:技术矿长:生产技术科:机电科:山西古县安吉欣源煤业有限公司水泵联合排水试验报告按照«煤矿安全规程»第281条规定,在每年雨季来临以前,必须全面检修一次,并对全部工作水泵和备用水泵进行性能测试和联合排水试验,发现问题,及时处理”,我矿于2011年5月25日9点至11点50分,进行了主、备用水泵联合排水试验,试验达到了预期的目的效果,具体内容如下:一、矿井排水情况我矿正常涌水量:15m3/min;最大涌水量:25m3/min。
井下设有主、副水仓,容量为280m3和220m3,矿井中央水泵房安装MD46-50×7型水泵三台,最大排水量46m3/h;一台工作,一台备用,一台检修。
排水管选用直径为102mm的无缝钢管,实现了“三泵双管路”。
各工作面配有小潜水泵经敷设的分管把水排至副井底中央水仓。
矿井排水系统能满足矿井排水要求。
二、日常排水情况矿井每天排水三次,启动一台工作水泵,排水9小时及能排除全天涌水量。
三、成立联合排水指挥领导小组组长:范延贵副组长:张洪胜梁朝凯成员:李怀宾陈海刚燕青锋李学峰领导小组主要负责联合排水试验的全部工作,领导小组下设指挥部在矿安全办公室,负责联合排水试验的具体业务工作。
四、在联合排水试验之前,领导小组对排水泵、水管、闸阀、排水用的设备和输电线路进行了全面的检查和维护,都完好能正常使用。
五、联合排水试验的操作和结果1、水仓积水量为200m3。
2、9:10分,打开水管闸阀,9:15分,燕青锋,李学峰分别启动了两台水泵。
3、11:35分水仓水排干。
4、本次排水取得了圆满成功。
5、联合排水量达到了90m3/h,达到了预期80m3/h 的排水能力,各处设备都能正常运行。
山西古县安吉欣源煤业有限公司二○一一年五月二十五日。

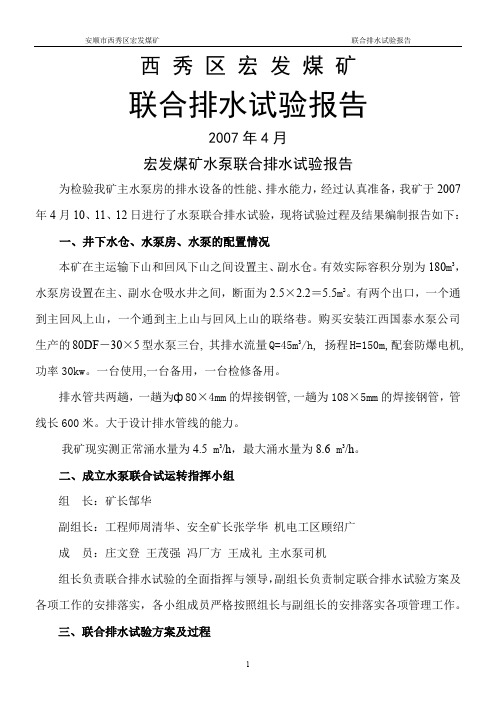

西秀区宏发煤矿联合排水试验报告2007年4月宏发煤矿水泵联合排水试验报告为检验我矿主水泵房的排水设备的性能、排水能力,经过认真准备,我矿于2007年4月10、11、12日进行了水泵联合排水试验,现将试验过程及结果编制报告如下:一、井下水仓、水泵房、水泵的配置情况本矿在主运输下山和回风下山之间设置主、副水仓。
有效实际容积分别为180m3,水泵房设置在主、副水仓吸水井之间,断面为2.5×2.2=5.5m2。
有两个出口,一个通到主回风上山,一个通到主上山与回风上山的联络巷。
购买安装江西国泰水泵公司生产的80DF-30×5型水泵三台,其排水流量Q=45m3/h, 扬程H=150m,配套防爆电机,功率30kw。
一台使用,一台备用,一台检修备用。
排水管共两趟,一趟为ф80×4mm的焊接钢管,一趟为108×5mm的焊接钢管,管线长600米。
大于设计排水管线的能力。
我矿现实测正常涌水量为4.5 m3/h,最大涌水量为8.6 m3/h。
二、成立水泵联合试运转指挥小组组长:矿长郜华副组长:工程师周清华、安全矿长张学华机电工区顾绍广成员:庄文登王茂强冯厂方王成礼主水泵司机组长负责联合排水试验的全面指挥与领导,副组长负责制定联合排水试验方案及各项工作的安排落实,各小组成员严格按照组长与副组长的安排落实各项管理工作。
三、联合排水试验方案及过程1、单台水泵及管线的排水能力测试井下副水仓保持80%以上的容积备用,主水仓蓄水达到容积的80%,用于试验用水。
安装电话一部在消防水池以便联系。
在井上消防水池设观测员两名,记录水池水位的变化情况,根据水池的容积,计算各泵的排水量。
分别启动主水泵、备用水泵、检修水泵,各运行30分钟,启动和停止时,由水仓向地面消防水池电话通知。
地面观测人员应准确测量水位变化,测量精度到毫米。
运行试验次数为不少于3次。
水泵台号:水泵台号:水泵台号:经过以上测定,主水泵的排水能力为:。
主排水泵联合试运转报告根据煤矿安全规程规定,每年雨季前必须做一次工作水泵. 备用水泵试运转试验,为了保证矿井主排水系统能够满足雨季最大涌水排水量,组织对井下主排水泵及泵房供电系统进行了全面检查,并与2014年3月20日13时20分对井下主排水泵进行了联合排水试验。
一.试验时间:2014年3月20 日9点--13点10分。
二.试验地点;井下中央泵房。
三.参加联合试运转人员;机电矿长;张思连机电队长;李松司泵工;郭正明电钳工;唐华龙晓四.排水系统基本情况1.矿水涌水量矿井正常涌水量;50m3/H矿井最大涌水量;95m3/H矿井实际涌水量;15m3/H2.水仓容积;1056m33.供电设备及电缆(1)供电系统;1. 2 号水泵(D125-25x9)供电电压660v,使用开关为QBZ-200真空电磁启动器2台,供电电源分别来自地面变电所低压1.2母线段,3号水泵(D125-25x9),供电电压660v,使用开关QBZ-200真空电磁启动器1台,电源分取自地面变电所低压1母线段。
(2)供电电缆;1 。
2号水泵使用MY-0.38/0.66 3x50+1x25 20米3号水泵使用MY-0.38/0.66 3x50+1x25 20米4水泵技术特征表;水泵编号水泵型号额定排水量额定扬程(m)电机型号电机功率KW电压(V)生产日期生产厂家1# D125-25X9 108 193.5 YB2-280M-290 660上海上力防爆电机有限公司2#3#5.水管技术特征排水管编号管径(mm)排水高度排水距离铺设角度铺设方式1#100 188 480 22 沿副井铺设2#3# 主井6.水泵运转时所测数据表投入运行水泵编号启动时间停止时间运行电压V运行电流A压力MP排水量M3 记录人1# 9:00 9:30660 96 1.88 50李松2# 9:40 10:103# 10:40 11:10 96 1.88 501#. 2# 11:20 11:50 96961.88 1001# 2# 3# 13:00 13:10 9696961.881.881.8850备注排水量以地面污水池容量计算所得。
贵州马幺坡矿业有限公司平坝县乐平乡石旮旯煤矿联合排水试验报告试验日期:2019年5月29日试验地点:井下水泵房、+1300车场、+1345车场编制日期:2019年5月30日目录联合排水试验报告 (3)第一章水文概况 (3)第一节水文地质简述 (3)第二节矿井水文地质条件、水文地质类型 (3)第三节矿井充水因素 (4)第二章开采现状与涌水因素分析 (5)第三章排水设备 (5)第四章联合排水试验的条件 (6)第一节联合排水试验目的 (6)第二节联合排水试验时间 (7)第三节联合排水试验指挥部 (8)第四节试验前的准备 (8)第五章联合排水试验 (9)第一节试验相关参数 (9)第二节联合排水试验 (10)第三节联合排水试验记录 (10)第六章结论 0第一节水文地质简述 (3)第二节矿井水文地质条件、水文地质类型 (3)第三节矿井充水因素 (4)第二章开采现状与涌水因素分析 (5)第三章排水设备 (5)第四章联合排水试验的条件 (6)第一节联合排水试验目的 (6)第二节联合排水试验时间 (7)第三节联合排水试验指挥部 (7)第四节试验前的准备 (8)第五章联合排水试验 (9)第一节试验相关参数 (9)第二节联合排水试验 (9)第三节联合排水试验记录 (10)第六章结论 0联合排水试验报告第一章水文概况第一节水文地质简述矿区属低中山侵蚀山地地貌,地形起伏较大,总体上呈西高东低,北高南低,矿区内最高标高+1546m,最低标高+1395m,最大相对高差151m,地形坡度一般为10~30°,河谷两侧较陡,达51°矿区属亚热带季风湿润气候区,年均气温14.1°C,极端最高气温34.1°C,极端最低气温-10.7°C。
最热月为7月,最冷月为1月。
年均降雨量1235.7mm,5-9月为雨季,降雨量占全年的80%以上。
灾害性天气主要为春旱、夏旱、倒春寒、冰雹、暴雨等。
评估区中部为猫跳河上游乐平河的支流,该河自西向东向南流入乐平河,流入红枫湖。
水泵联合试运转报告范文格式
附件:
水泵联合排水试验报告
试验地点:试验时间:
矿井下201年月
日
中央水泵房
为检验排水设备能力,保证排水设备满足《煤矿安全规程》第278条、第280条和第281条的规定要求,于201年月日点-点对井下主排水系统
的全部工作泵和备用泵进行了联合排水试验。
一、组织机构:组长:副组长:成员:二、准备工作:
1、维护人员在各自岗位待命。
2、制定安全技术措施,严格贯策执行。
3、试验前对工作泵和备用泵进行全面检修,水泵、管路、电控等设
备要完好,备件充足。
4、吸水井、分水井、水仓要彻底清理,保证联合排水试验工作顺利
完成。
5、各控制阀门灵活可靠。
6、备齐各种仪表工具。
7、水仓在试验前储存足够试验用水,确保联合排水试验时间不少于
60分钟。
三、基本情况1、水泵基本情况
2、水仓基本情况
3、管路基本情况
4、涌水基本情况
矿井正常涌水量:m3/h矿井最大涌水量:m3/h四、联合试验结果
1、设备容量:线路及开关容量满足#、#水泵同时启动。
2、水泵状况:#、#泵均为完好设备,随时可以启动。
3、水仓容量:按照最大涌水量计算,可存水m3。
4、联合运行:两仓存水,#、#水泵同时启动小时,排水m3。
5、水泵、管路、电控等设备可满足《煤矿安全规程》第278条、第280条和第281条的规定要求。
201年月日。
贵州马幺坡矿业有限公司平坝县乐平乡石旮旯煤矿联合排水试验报告试验单位:石旮旯煤矿试验地点:+1300m中央水泵房试验日期:2019年5月29日试验周期:一年安全技术措施审签页目录一、组织机构 (4)二、联合排水试验时间 (4)三、联合排水试验地点、路线、设备情况 (4)四、联合排水试验准备工作 (5)五、联合排水试验经过 (5)六、试验结果 (5)七、试验结论 (6)八、存在问题解决办法 (6)石旮旯煤矿联合排水试验报告根据《煤矿安全规程》第314条中“水泵、水管、闸阀、配电设备和线路,必须经常检查和维护。
在每年雨季之前,必须全面检修1次,并对全部工作水泵和备用水泵进行1次联合排水试验,提交联合排水试验报告。
”的规定,和5月21日~22日省安监局林东监察分局检查情况,结合我矿实际情况,由机电部门牵头,组织机电、安全、生产等相关人员在6月前实事求是进行一次矿井联合排水试验,现就矿井联合排水试验的情况报告如下:一、组织机构为确保本次联合排水试验圆满成功,根据联合排水试验工作需要,经矿安全生产部门共同研究,特成立矿井联合排水试验领导小组,领导小组全面负责本次联合排水试验工作。
组长:杨勇(机电矿长)副组长:王光海(总工程师)宁速东(机电副总)成员:余德海谢兰平李申洋王建华指挥部设在矿调度室,统一指挥联合排水试验工作。
二、联合排水试验时间:2019年5月29日上午8:30~10:00三、联合排水试验地点、路线、设备情况联合排水试验地点设在主水泵房,排水路线由水泵房水仓通过排水管路排放到主井地面污水处理厂,为一级排水,排水管路两路,φ159×4.5mm、φ159×4.5mm的无缝钢管。
主水仓容积240m³,副水仓容积180m³。
安装4台水泵,1台工作,1台备用,2台检修,其中3台D25-30×3型,功率15kw,流量25m³/h,扬程90m,选1台作为主排水泵,另外2台作为检修水泵,新增设的1台功率55kw,DF85-45×3型,流量85m³/h,扬程135m的作为备用,三泵流量共计160m³/h。
徐矿集团铁煤能源有限公司昊源煤矿水泵联合排水实验报告一、实验时间:2012年4月12日10:00——13:00二、实验地点:井下+600水平中央泵房三、实验步骤:(1)、两趟管路同时打开,启动1、2号水泵实验。
(2)、两趟管路同时打开,启动2、3号水泵实验。
(3)、两趟管路同时打开,启动1、3号水泵实验。
(4)、启动时观察水泵水泵工作状况、压力、工作电流、水管及水管出水情况并记录数据。
五、排水系统概况:1、水泵型号:250D-600×5 3台排水量:450m3/h2、电机型号:JS158-4 3台功率:680KW3、水管直径:Φ273mm 2路4、安全设施:(1)、水泵:有工作、备用和检修的水泵。
工作水泵能在20h 内排出矿井24h的正常涌水量,工作和备用水泵能在20h内排出矿井24h的最大涌水量,备用水泵的能力同工作水泵能力一样,型号、排水量一致。
(2)、水管:有工作和备用的水管,工作水管能配合工作水泵在20h内排出矿井24h的正常涌水量。
工作和备用水管的能配合工作和备用水泵在20h内排出矿井24h的最大涌水量。
(3)、配电设备:安装在临近的中央变电所内,同工作、备用以及检修水泵相适应,并能够同时开动工作和备用水泵。
(4)、泵房至有2个出口,一个出口用斜巷通到井筒,高出泵房底板7m以上;另一个出口通到井底车场,在此出口通路内,设置有易于关闭的既能防水又能防火的密闭门。
(5)、泵房和水仓的连接通道,设置可靠的控制闸门。
(6)、水仓有主仓和副仓,当一个水仓清理时,另一个水仓能正常使用,主水仓的有效容量应能容纳8h的正常涌水量,水仓进口处设置有箅子及沉淀池(7)、水仓、沉淀池和水沟中的淤泥,在雨季前全部清理完毕。
(8)、水泵安装有压力表、真空表、逆止阀、配水阀,吸水井内设有水位标尺、水位传感器,设备及其转动部位、水仓口、吸水井上口安装有护栏,变电所内安装有电话,悬挂有排水系统图、供电系统图。
晴隆县永荣煤矿井下水泵联合排水试验报告晴隆县永荣煤矿二0一三年四月十六日晴隆县永荣煤矿井下水泵联合排水试验报告试验单位:晴隆县永荣煤矿试验地点:中央水泵房试验日期: 2013年4月16日试验周期:一年目录第一章水文概况----------------------------------3第一节水文地质简述-------------------------3第二节水系及主要河流-----------------------8第三节矿井充水因素-------------------------8第二章开采现状与涌水因数分析--------------------10第三章排水设备----------------------------------11第四章联合排水试验的条件------------------------12第一节联合排水试验目的--------------------- 12第二节联合排水试验时间----------------------12第三节联合排水试验指挥部--------------------13第四节试验前的准备--------------------------13第五章联合排水试验------------------------------14第一节试验相关参数--------------------------14第二节联合排水试验-------------------------14第三节联合排水试验记录----------------------15第六章结论--------------------------------------17第一章水文概况第一节水文地质简述1、地表水体矿区位于北盘江二级支流大桥河中上游,地貌上属侵蚀溶蚀地貌,地形为缓坡至陡坡,地势北高南低,最高海拔1586m,位于矿区北部,最低海拔标高约1005m,位于矿区南西角,为当地最低侵蚀基准面标高,相对高差达583m。
贵州博鑫矿业股份有限公司水城县都格河边煤矿主排水泵联合试运转报告矿长:胡瑞华总工程师:王国忠安全矿长:李华关生产矿长:罗顺军机电矿长:袁明海编制单位:机电科编制日期: 2018-4-25水城县都格河边煤矿主排水泵联合试运转报告一、试验时间:2018年4月25日二、试运转验地点:井下中央泵房三、河边煤矿主排水系统基本情况1、矿井涌水量:实测的正常涌水量28m3/h,实测的最大涌水量:86m3/h,但《水城县都格河边煤矿开采设计方案》中预计的矿井正常涌水量为101m3/h,最大涌水量:260m3/h,本次试验均选用《水城县都格河边煤矿开采设计方案》拟定的参数,选取最大值进行计算和验算。
2、水仓容积:总容积1540m3,其中外水仓容积:840m3,内水仓容积:700m3。
3、电缆(1)主井筒电源电缆型号:两回路供电,电缆型号均为:MYJV22--3×120 700m,电缆载流量:292A。
(2)水泵电缆型号:MYJY22---10KV 3×35 ,电缆截面为:35mm2,长度:30m,电缆载流量:130A。
4、主排水泵参数:见表1表1 主排水泵参数表5、管路两趟外径为Φ219mm、厚6mm无缝钢管为主排水管路四、能力校验计算1、水泵运行时所测数据表:水泵联合试运转地面测水记录表试验负责人:记录人:2018年 4月25日第3页共 10水泵联合试运转地面测水记录表试验负责人:记录人:2018年 4月25日第4页共 10水泵联合试运转地面测水记录表试验负责人:记录人:2018年4 月25日第5页共 102、能力校验计算1)水仓能力校验煤矿安全规程第284条规定“主要水仓必须有主仓和副仓,当一个水仓清理时,另一个水仓能正常使用。
新建、改扩建矿井或生产矿井的新水平,正常涌水量在1000m3/h以下时,主要水仓的有效容量应能容纳8h的正常涌水量。
”我矿的主水仓容积为840m3,,矿井正常涌水量为101m3/h(实测为28m3/h,但按开采设计方案拟定参数,取最大值)。
煤矿联合排水试验报告制定部门:某某单位时间:202X年X月X日封面页煤矿联合排水试验报告安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《煤矿联合排水试验报告》正文如下:第一章水文概况一、气候条件本区气候,冬季寒冷,夏季凉爽,四季气温变化明显。
冬季12月为冰冻期,夏季78月为雨季,春季多45级风力和雷雨冰雹。
二、井田水文地质条件(1)水文地质概述矿区出露地层为煤系地层,主要由粉砂岩、细砂岩、泥岩、煤层组成,具有隔水性能;预计的开采地段无较大的常年水流,多为季节性小冲沟,坑道涌水量补给仅靠大气降水。
(2)矿坑充水因素分析大气降水为矿坑充水主要因素,大气降水会沿基岩裂隙渗入矿井,裂隙发育地段矿井充水会有所增大,一般随开采深度增大水量愈大,裂隙发育地段井下巷道中常见滴水及淋水现象。
(3)老窑水井田内老窑开采历史悠久,现大部分巷道都已跨塌封闭,加上本近几年的开采形成的采空都有积水,对本矿井开采有影响,因此,本矿在开采前,必须对老窑位置及其采空范围调查清楚,矿井工作面的布置必须避开采空区,并留设足够的防水煤柱,以保证生产安全。
并在开采过程中对老窑积水采取有效措施,防止发生老窑和采空透水、突水现象。
三、水患类型及威胁程度本矿井水文地质条件是以大气降水为主要补给来源的裂隙充水矿床,水文地质条件简单,本矿井的井下水害主要是来源于地层含少量的水、风化裂隙水、裂隙水、小煤窑、采空区积水和雨季渗水,这些水害对矿井安全生产存在着一定有威胁。
第二章开采现状与涌水因数分析本矿现技改期间以完成了一采两掘工作面的装备,分别为13202运输巷;13202回风巷;13201回采工作面;涌水主要来源是老窑及地表20m3 /h。
其涌水渠道受采动产生的裂隙影响。
第三章雨季前后矿井涌水量本矿现有工作,备用,检修水泵三台。
其型号:D80-306,水泵流量43 m3 /h,水泵扬程180m,功率37KW。
联合排水试验报告
柳林鑫飞下山峁煤业有限公司
2013年4 月23 日
柳林鑫飞下山峁煤业有限公司联合排水试验报告
根据《煤矿安全规程》规定,在煤矿的采掘过程中,都会有涌水渗出。
为保证煤矿的安全生产,不致使涌水淹没矿井,需及时把水排到地面。
煤矿每年都要对生产矿井的井下主排水泵进行性能测试,以获得水泵的实际运行工况和实际运转性能曲线。
由此鉴定排水设备是否达到设计要求和技术指标;排水设备的容量配置是否合理;水泵的检修质量是否符合要求及准确掌握排水设备的性能变化,以便及时调节工况,使其高效运转。
对煤矿排水设备的技术管理提供了有力的依据。
2013年为了检验煤矿排水设备的总能力,保证排水设备符合《煤矿安全规程》的规定,要求在每年雨季前对矿区生产矿井全部的工作水泵和备用水泵不仅进行性能测试,还要进行一次联合排水试验的测试,以便能发现并及时处理排水系统中存在的问题,保证煤矿的安全生产。
煤矿于2013年4 月23 日上午9时到上午12时进行主排水系统联合排水试验。
一、组织机构
为了更准确科学的进行本次试验,我矿成立试验领导小组,具体如下:
组长:李朴
副组长:郭恩合
成员:贾保生成承云成小平贺建华贺振万张永杰
二、排水系统
中央水泵房安装了3台MD85—45×6(p)水泵,两趟5寸无缝钢管排水管路,从主水泵房经副立井直接排到地面矿井污水处理厂。
三、根据《矿井地质报告》矿井正常涌水量Q正常=960m³/d,最大涌水量Q最大=1440m³/d,目前矿井实际涌水量280m³/d。
四、中央水泵房水泵的技术参数
水泵型号:MD85—45×6(p),单台水泵额定流量85m³/h,额定扬程270m,配套电机功率110KW,电压660V。
五、水仓总容积:1952m³。
六、准备工作
1、水泵工、维修工、管道工、井下电工、变电工等相关人员全部在各自规定岗位待命;
2、制定安全措施、在试验前进行贯彻;
3、试运转前要对矿井排水系统的工作水泵、备用水泵进行全面检查维修,水泵、管路、电控等设备要保持完好,备品配件充足;
4、水仓,要进行彻底清理,保证有效容积;
5、排水管道要进行彻底清理,确保疏水畅通;
6、闸门、防水墙等防治水设施要进行认真检查维护,确保安全可靠;
7、上、下排水沟要进行彻底清挖;
8、备齐各种测量仪表及工具;
9、检查各种压力表。
七、试验方案
水泵的联合运行有并联和串联两种方式,并联工作是两台或多台泵通过一条(或多条)管道排水,其主要目的是增加管路中的排水量;同时我矿在同一水平基本采用同型号的水泵。
同型号的水泵并联工作,没有极限工况点的问题,操作管理方便,并联效果好。
故我矿水泵联合运转多采取并联的方式运行。
泵房中有3台水泵,按《煤矿安全规程》的要求,确定该泵房内1台为工作水泵、1台为备用水泵、1台为检修水泵。
确定3号水泵为检修水泵。
测试时先测量工作泵的流量,再测试备用泵的流量,两趟泵流量之和,就是总排水流量。
八、试验原理
水泵的流量测试有多种方法,如标准节流装置法、差压式流量计、超声波流量计等方法。
我矿采用体积计标法进行测量。
测量时先测量水仓内的水位,计算出总水体体积,进行一定的时间后,再测量水仓内的水位,根据水位的变化,计算出排水总量,就是该泵房的总排水流量。
九、试验记录
1、打开1#、2#闸阀,启动1#、2#水泵。
2、待水泵运行正常,排水流量正常后,开始计时。
测量水位高低,一定时间后,再测量水位的高低。
3、试验结果如下:
实际联合运行时间:2小时;
排水前水位:2.5m 水位差:1.2m
排水后水位:1.3m 总排水量:289m³
排水时间:2小时
每小时联合排水量:144.5m³
1#水泵电机电机电压:最大值678V ,最小值664V ;
2#水泵电机电机电压:最大值677V ,最小值665V ;
1#水泵电机电机电流:最大值102A ,最小值95A;
2#水泵电机电机电流:最大值98A ,最小值94A;
1#水泵电机温度:最大值40℃;
2#水泵电机温度:最大值41℃;
十、试验结果分析
按《煤矿安全规程》规定:工作水泵和备用水泵的总能力应能在20 h内排出矿井24 h的最大涌水量。
因为我矿的水泵在同一泵房的水泵为同型号的水泵,相同性能的两台水泵可以共用一条管路并联工作,管道中的总流量为两台水泵流量之和,即Q H=Q1+Q2,则该水平泵房的总的流量为:
Q H= Q HI+Q HⅡ=Q l+Q2
式中 Q ——联合排水总流量;
Q I,QⅡ——管路I,Ⅱ的流量;
Q1,Q2:—— 1#、2#水泵的流量。
该排水系统工作水泵和备用水泵20 h的联合排水能力为:
Q =20Q H=20h×144.5m³/h=2890m³;
查阅地质资料我矿的最大日涌水量Q最大为1440m³。
同该排水系统工作和备用水泵联合运行20 h的排水能力比较20QH >QE,该排水系统的联合排水能力符合《煤矿安全规程》二百七十八条的要求。
同时在水泵联合
运行中,水泵、水管、闸阀、排水用的配电设备和输电线路运行正常,能够满足水泵联合运转的需求。
地测科 2013年04月23日。
