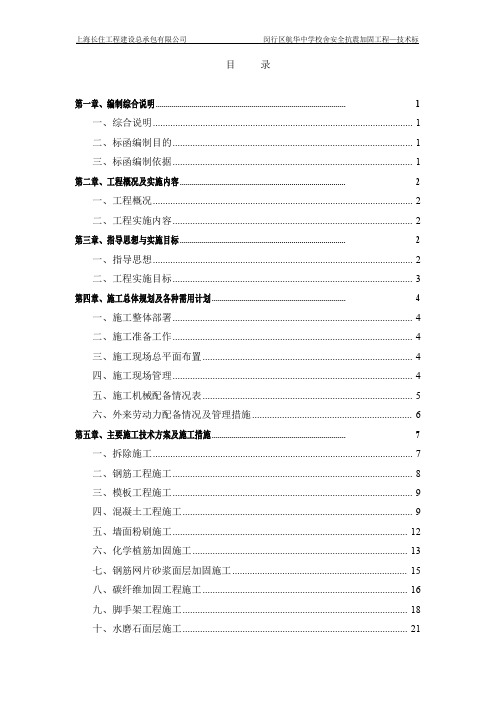

上庄实验站师生宿舍改造工程--技术标
- 格式:doc
- 大小:363.00 KB
- 文档页数:61
目录第一章、编制综合说明 (1)一、综合说明 (1)二、标函编制目的 (1)三、标函编制依据 (1)第二章、工程概况及实施内容 (2)一、工程概况 (2)二、工程实施内容 (2)第三章、指导思想与实施目标 (2)一、指导思想 (2)二、工程实施目标 (3)第四章、施工总体规划及各种需用计划 (4)一、施工整体部署 (4)二、施工准备工作 (4)三、施工现场总平面布置 (4)四、施工现场管理 (4)五、施工机械配备情况表 (5)六、外来劳动力配备情况及管理措施 (6)第五章、主要施工技术方案及施工措施 (7)一、拆除施工 (7)二、钢筋工程施工 (8)三、模板工程施工 (9)四、混凝土工程施工 (9)五、墙面粉刷施工 (12)六、化学植筋加固施工 (13)七、钢筋网片砂浆面层加固施工 (15)八、碳纤维加固工程施工 (16)九、脚手架工程施工 (18)十、水磨石面层施工 (21)十一、地面地砖铺贴施工 (24)十二、墙面磁砖施工 (25)十三、乳胶漆施工 (26)十四、油漆施工 (27)十五、门窗安装施工 (29)十六、电气安装施工 (31)十七、管道安装施工 (31)第六章、施工总工期保证措施 (34)一、施工总计划进度的编制说明 (34)二、保证进度的具体方案 (34)三、工程进度计划表 (34)第七章、保证施工质量和材料质量措施 (35)一、施工准备过程的质量保证 (35)二、施工过程中的质量保证 (35)三、建立质量保证体系 (36)四、施工质量的检测 (37)第八章、保证安全、文明施工及环境保护的技术措施 (38)一、安全管理目标及保障 (38)二、施工过程中的安全措施 (40)三、不同施工阶段的具体安全措施 (41)四、文明标化的综合治理措施 (41)五、施工现场的环境保护措施 (42)第九章、对本工程的针对性措施 (44)一、施工现场噪声和扬尘整治处置及违约措施 (44)二、针对本项目“教学器材、设备成品保护”、“现有工程制品(可见部分)的成品保护”、“现有隐蔽工程保护”的技术措施 (44)第十章、施工现场管理机构的设置和现场管理保证体系 (46)一、项目部设置和人员配备 (46)二、项目部制度的建立 (46)三、建立完善的项目管理体系 (47)四、建造师简历表 (48)五、主要施工管理人员 (49)附件一、现场平面布置图 (50)附件二、施工进度横道图 (51)附件三、企业相关资料及复印件 (52)上海长住工程建设总承包有限公司闵行区航华中学校舍安全抗震加固工程—技术标第一章、编制综合说明一、综合说明我公司将本着严谨负责、一丝不苟的态度,珍惜这次投标与可能承建的宝贵机会,严格按照国家地区有关规范进行投标书的编写,建立完善的质量保证体系,确保安全文明施工,满足合同工期要求,以最优质的工程、最合理的造价来回报业主的期望。
技术核定单附录1:建筑专业1.S6452SA-01-101 配电间的墙面承重及粉刷问题a.配电间进门左侧墙面上现有消防报警按钮以及指示灯移到配电间外墙上。
b. 房间顶上现有喷淋管拆除。
c.墙面有突出的混凝土柱子采用石膏板轻质墙体做平。
d.配电间三面内墙以及实验室6西侧安装石膏板轻质墙体。
2.S6452SA-01-101 缓冲间、实验室5的抗爆墙设计问题a.溶剂间门口处已经有泄爆墙密封住了伸缩缝及柱子之间的间隙,试剂柜有可能挡住入口。
实验室家具公司改小试剂柜,平面图已调整。
b.缓冲间内沉降缝上无法安装抗爆墙。
避开沉降缝安装抗爆墙,图纸已更新。
c.实验室5北侧幕墙上面现有板材密封。
改用涂装板(同抗爆墙饰面)再次覆盖。
3.S6452SA-01-101溶剂间右下角的试剂柜位置现场有一组电线管(无法移位),与试剂柜有冲突。
实验室家具公司更新试剂柜以及冰箱摆放的平面图。
4.本项目只有溶剂间和配电间为甲级防火门。
5.S6452SA-01-101,平面左下角逃生楼梯处的门是否要更改?设计宽1000,现场实际门宽870mm。
-改成乙级防火门带推杆锁,门洞宽度1010,内门净宽900,满足规范要求,现需要将门洞拓宽10mm, 不影响过梁。
6.SW-01-101-101~203-102中,管道井内De110的排水管贴地明装,管径改为De50,同时管道上方安装一个过桥,方便行走。
7.SW-01-101-101~203-103中,楼梯前室的喷头经实际测量现有喷头安装位置,需要新增一个喷头并且三个喷头从实验室喷淋管网接出。
楼梯间内吊顶需要拆除再重新安装。
8.洗眼器排水直接接走,地面防水不做。
9.溶剂间和缓冲间的门需要带闭门器。
10.溶剂间门采用双锁,是公安要求。
11.溶剂间试剂柜内由实验室家具公司采用防渗漏托盘,因此溶剂间防溢门槛取消。
12.顶部喷黑标高线按现有梁底标高3670mm,并仅对楼板及梁喷黑,天花所有设施维持自身原有颜色;13.SA-01-101 IW5墙体新增砌块按200mm厚考虑,平面图已更新。
地质大学宿舍施工方案一、工程概况与目标本工程旨在为地质大学新建学生宿舍楼,以满足不断增长的学生住宿需求。
项目位于地质大学校园内,预计建成后可容纳XXX名学生居住。
宿舍楼设计为六层,包含单人间、双人间及四人间,并配备公共休息区、洗衣房等设施。
工程目标是在确保质量与安全的前提下,按时完成建设任务,为学生提供一个舒适、安全的住宿环境。
二、施工准备与规划完成地质勘探、环境影响评估等工作,确保工程基础数据的准确性。
制定详细的施工计划,包括施工进度、资源配置、技术方案等。
对施工现场进行清理和平整,确保施工条件良好。
完成施工图纸的会审和技术交底,确保施工人员对设计意图和技术要求有充分理解。
三、基础工程施工按照施工图纸进行基础开挖,确保开挖尺寸和深度符合要求。
进行基础钢筋骨架的搭建,确保钢筋的规格、间距和连接方式符合设计要求。
完成基础混凝土浇筑,确保混凝土的强度、坍落度等指标满足设计要求。
对基础工程进行养护和检测,确保基础稳固,无质量问题。
四、主体结构施工按照施工图纸进行墙体、楼板等主体结构的搭建,确保尺寸、位置准确。
主体结构施工过程中,需加强安全监控,确保施工人员的安全。
对主体结构进行质量检测,确保结构稳定、牢固。
五、装修与配套工程完成室内墙面的粉刷、贴瓷砖等工作,确保墙面平整、美观。
安装门窗、灯具、卫生设施等配套设施,确保功能齐全、使用方便。
完成公共区域的装修工作,如走廊、楼梯间等,确保整体环境协调美观。
六、安全与质量控制建立健全安全管理体系,加强施工现场的安全管理,确保无事故发生。
定期对施工质量进行检查和评估,确保工程质量符合设计要求和相关标准。
对不合格的工程部位进行整改和返修,确保整体工程质量。
七、施工进度安排制定详细的施工进度计划,明确每个阶段的任务和时间节点。
定期召开进度会议,对施工进度进行监控和调整,确保工程按计划进行。
对施工进度进行定期评估和总结,及时发现和解决影响进度的问题。
八、验收与交付在工程竣工后,组织相关单位进行工程验收,确保工程质量和功能符合设计要求和相关标准。

肥城市安庄镇上庄小学危改工程简介我们上庄小学是具有百年历史的老校,由于历史多故,学校曾三度迁址、改建,现已初具规模,现将学校总体情况陈述如下:一、学校基本情况:我们上庄小学位于望鲁山脚下,北依上庄炉水库,东临济兖公路,地理位置与环境优越,学校服务区辐射6个村庄:分别为上前村、上后村、锁鲁城村、北杨庄村、王付泉村、曹家林村,总人口近7000人,学校现占地13700m2,建筑面积1520m2,有教师24人,学生300余人,有12个教学班,学校布局合理,分教学区、办公区、活动区。
设施齐全,设备先进。
学校还设有微机室、电教室、体育器材室、图书室、阅览室、实验室、音体美教室,各室内教学设施齐全,均按国家二类标准配置。
二、取得成绩及荣誉:新课改实施以来,我校全体师生在上级有关部门的指引下,团结协作,开拓进取,拼博实干,以“德育为首、五育并举、培养能力、发展特长”为宗旨,以“一切为了孩子,为了孩子的一切”为目标,遵循儿童身心发展规律,使学生生动、活泼、主动和谐地发展。
近几年来,获得了丰硕的集体和个人荣誉,自2000—2007年连续8年为镇教育先进单位,2003年被泰安市命名为“市规范化小学”,8年中,产生了市教学能手6人次,教师获国家、省、市级论文奖80余人次,各科教学成绩连年攀升,收到了教育的办学效益和较高的社会声誉。
三、校舍状况:上庄小学自78年迁址后,校舍几经改建,最早为78年,最晚为95年,由于当时经济状况有限,建筑质量不一,加上时间长久,房屋出现不同的质量问题,虽年年维修,但还是出现了不同的漏雨,裂缝等危害学生生命安全的隐患。
2007年10月,经肥城市质监站鉴定,已有292平方米的房屋为D级危房,当今校舍与教学环境及时代发展,即不协调,也不适应。
四、建校计划镇党委政府及教工站领导对此十分重视,决定在此重建校舍,计划建2000平方米的教学楼一座,准备2008年3月动工于2008年10月峻工,以消除先进的教学设备与简陋的校舍之矛盾,改善教育教学环境。
招标项目名称:学生宿舍工程招标编号:[招标编号]一、招标公告1.1 招标人:[招标人名称]1.2 招标代理机构:[招标代理机构名称]1.3 招标内容:学生宿舍工程的建设,包括土建、安装、装饰等工程内容。
1.4 招标地点:[招标地点]1.5 招标时间:[招标时间]二、项目概况2.1 项目名称:学生宿舍工程2.2 项目地点:[项目地点]2.3 项目规模:[项目规模,如:建筑面积XXX平方米,可容纳学生XXX人]2.4 项目总投资:[项目总投资额]2.5 工程建设期限:[工程建设期限,如:12个月]2.6 工程质量要求:符合国家及地方有关工程质量标准,达到优良工程标准。
2.7 工程安全要求:符合国家及地方有关安全生产法规和标准,确保施工安全。
三、投标人资格要求3.1 具有独立法人资格,持有有效的营业执照。
3.2 具有房屋建筑工程施工总承包叁级及以上资质。
3.3 具有良好的商业信誉和健全的财务会计制度。
3.4 近三年内无不良行为记录。
3.5 拥有与本项目规模相当或以上的施工经验和业绩。
3.6 具有良好的履约能力,无拖欠工程款等不良记录。
3.7 具有安全生产许可证。
3.8 投标人应具备以下条件之一:(1)注册资金不低于人民币5000万元;(2)具有省级以上建筑工程施工总承包叁级及以上资质;(3)具有省级以上建筑工程施工总承包贰级及以上资质,并具备省级以上建筑工程施工总承包叁级及以上资质。
四、招标文件获取4.1 招标文件获取时间:[招标文件获取时间]4.2 招标文件获取地点:[招标文件获取地点]4.3 招标文件获取方式:[招标文件获取方式,如:现场购买、邮寄等]4.4 招标文件售价:[招标文件售价]五、投标文件递交5.1 投标文件递交截止时间:[投标文件递交截止时间]5.2 投标文件递交地点:[投标文件递交地点]5.3 投标文件递交方式:[投标文件递交方式,如:现场递交、邮寄等]六、评标办法6.1 评标委员会由招标人代表、技术专家、经济专家等组成。
北京上庄项目混凝土工程施工方案目录第一章、编制说明1.1.编制目的 (5)1.2.适用范围 (5)1.3.编制依据 (5) (5) (5) (5)第二章、工程概况 (6)2.1.概况 (6)第三章、施工安排 (6)3.1.施工部位及工期要求 (6)3.2.劳动力组织 (7) (7)3.3.质量目标 (8)3.4.商品混凝土供应 (8)3.5.混凝土浇强度等级及部位 (8)第四章、施工准备 (9)4.1.技术准备 (9) (9) (9)4.2.机具准备 (10)4.3.材料准备 (10)4.4.人员培训 (10)第五章、主要施工方法及措施 (11)5.1.施工流水段的划分 (11)5.2.混凝土的运输 (11) (11) (11) (11)5.3.混凝土的浇筑 (12) (12) (13) (13) (13) (13) (14) (15) (16) (16) (16) (17) (18) (19)................................................... 20 - 1 - (20) (20) (20) (21)5.4.混凝土的养护 (21) (21) (21) (21)第六章、季节性施工方案 (21)第七章、质量管理与质量标准 (22)7.1.混凝土质量要求与允许偏差 (22) (23) (23)7.2质量管理 (24) (25) (26)7.3.质量保证措施 (26)7.4.质量通病及防范措施 (27) (27) (27) (27) (27) (28) (28) (28) (29) (29) (29) (29) (29) (29) (30) (30)第八章、安全文明施工 (32)8.1.施工安全注意事项及措施 (32)8.2.文明施工及环境保护措施 (33)8.3.成品保护措施 (33)第九章、其它注意事项 (34)9.1.节约材料、降低成本 (34)9.2.后勤保障........................................................... 34 - 2 -第一章编制依据1.1.编制目的本工程的质量目标是:争创海淀区优质工程。
第一部分一、编制阐明(一)、编制原则1.严格遵守工程规定工期施工期限, 合理安排施工程序、顺序, 保证各项施工活动互相增进、紧密衔接, 避免不必要重复, 加快施工进程。
2.用流水作业法网络筹划技术安排施工进度筹划, 保证施工均衡、有节奏进行, 合理地使用人力物力和财力, 在保证工程质量前提下, 尽量缩短工期。
3.合理安排季节性施工, 保证工程施工持续性。
4.贯彻“节材、节能、提高质量、增进效益”原则, 减少工程成本。
5.在满足施工规定前提下, 做到文明施工。
6、遵循目的管理原则, 对分项工程设定目的, 做好各个环节检查控制, 以每个分项设定目的, 做好各个分项检查控制, 以每个分项设定目的逐项实现来保证整个工程目的贯彻。
(二)、编制根据:1.潍坊一中瀚园学生公寓卫生间改造二期施工招标文献2.潍坊一中瀚园学生公寓卫生间改造二期答疑3.现行国家、省、市工程建设关于文献(1)、《中华人民共和国建筑法》(2)、《中华人民共和国建设工程质量管理条例》(3)、《建设工程施工现场管理规定》(4)、《建设工程质量监督管理规定》(5)、《建筑安全生产监督规定》(6)、《建设项目(工程)竣工验收办法》4.现行国家技术原则、规范和规程及省、市工程建设关于文献(1)、《建筑工程施工质量验收规范》GB50300—(2)、《建筑装饰工程施工质量验收规范》GB50201—(3)、《聚合物水泥防水涂料》JC/T894-(4)、《建筑防水涂料实验办法》GB/T16777-1997(5)、《建筑地面工程施工质量验收规范》 GB50209-(6)、《建筑工程饰面砖粘结强度检查原则》JGJ110-97(7)、《硅酸盐水泥、普通硅酸盐水泥》G B175-92(8)、《建筑用砂》GB/T14684-93(9)、《高档建筑装饰工程质量检查评估原则》DBJ/T01-27-(10)、《建筑给排水及采暖工程施工质量验收规范》GB50242- (11)、《建筑电气安装工程质量施工验收规范》GB50303-(12)、《民用建筑工程室内环境污染控制规范》GB50325-(13)、《室内装饰装修材料内墙涂料中有害物质限量》GB18582-《室内装饰装修材料胶粘剂中有害物质限量》GB18583- (14)、(15)、《建筑玻璃应用技术规程》JGJ113-(16)、《建筑设计防火规范》GB50016—(17)、《施工现场暂时用电安全技术规范》JGJ46-(18)、《建设工程施工现场管理规定》1995-8-7(19)、《建筑施工安全检查原则》JGJ59-99(20)、《建筑安装工人安全技术操作规程》〔80〕建工劳字第24号(21)、《建筑机械使用安全技术规程》 JGJ33-(22)、《建筑施工高处作业安全技术规范》JGJ80-91(23)、《特种作业人员安全技术考核管理规则》GB5306-85(24)、《山东省建筑安全生产管理规定》(25)、《安全标志》GB2894-96(26)、《机械设备防护罩安全规定》GB8196-87(27)、《施工现场暂时用电安全技术规范》JGJ46-885.通过施工现场勘察获得施工场地地形、地貌、气象、水文、地质及交通运送状况等资料。
学生公寓工程施工方案一、工程概述:学生公寓是供大学生居住的建筑物,为了提供一个安全、舒适的生活环境,需要进行专业的施工规划和施工工程。
学生公寓的施工工程包括建筑结构、电气设备、给水排水、暖通设备、消防设备、装饰装修等。
在施工过程中,需要严格按照相关法律法规和行业规范,确保学生公寓的建设质量和安全性。
二、施工方案概述:本施工方案旨在规划和安排学生公寓工程施工过程,确保施工进度、施工质量和施工安全。
施工方案包括施工前期准备、施工过程安排、质量控制、安全管理等内容,旨在指导施工人员按照规定程序和标准要求进行工程施工,以确保学生公寓的建设质量和安全性。
三、施工前期准备:1. 施工前期准备工作包括施工队伍组建、施工材料采购、施工图纸及施工方案审核等工作。
2. 施工队伍组建:施工队伍由经验丰富的项目经理、专业技术人员和熟练工人组成,确保具备良好的专业素质和技术能力。
3. 施工材料采购:根据施工图纸和工程要求,采购符合标准要求的施工材料,确保施工材料的质量和供应及时。
4. 施工图纸及施工方案审核:对施工图纸及施工方案进行审核,确保符合相关法律法规和行业标准,符合学生公寓实际需求。
四、施工过程安排:1. 施工过程安排包括工程分项施工、施工工序安排、施工进度计划等内容。
2. 工程分项施工:根据建筑设计图纸和工程要求,分别组织土建工程、电气工程、给水排水工程、暖通工程、消防工程和装饰装修等分项施工。
3. 施工工序安排:根据工程要求和施工进度计划,合理安排各种工种的施工工序,确保施工的连续性和高效性。
4. 施工进度计划:根据施工图纸和工程要求,编制合理的施工进度计划,确保施工工程按时完成。
五、质量控制:1. 质量控制包括施工质量检查、施工质量记录、施工质量整改等内容。
2. 施工质量检查:严格按照工程设计图纸和施工方案要求,组织进行施工质量检查,确保施工质量符合相关标准要求。
3. 施工质量记录:对施工过程中的施工质量情况进行记录和整理,建立施工质量档案,提供施工质量的可追溯性。
第1篇一、工程概况本工程为某大学新建宿舍楼项目,位于校园内,总建筑面积约20000平方米,地上共12层,地下1层。
主要功能包括学生宿舍、公共活动空间、地下车库等。
工程总投资约1.2亿元,计划工期为12个月。
二、施工技术方案1. 施工组织设计(1)成立项目组织机构,明确项目经理、技术负责人、质量负责人等岗位职责。
(2)编制施工组织设计,包括施工进度计划、施工方案、施工资源配置、施工安全措施等。
(3)根据工程特点和施工难点,制定专项施工方案,确保施工质量和安全。
2. 施工工艺(1)地基处理:采用桩基础,桩径为500mm,桩长根据地质情况确定。
(2)主体结构:采用钢筋混凝土框架结构,梁、板、柱均为现浇,混凝土强度等级为C30。
(3)砌体工程:采用MU10砖,M5混合砂浆,砌体厚度为240mm。
(4)屋面工程:采用轻钢屋面,防水层采用SBS改性沥青防水卷材。
(5)装饰装修:室内墙面采用乳胶漆,地面采用瓷砖,天花采用石膏板。
3. 施工质量控制(1)严格按照设计图纸和施工规范进行施工,确保工程质量。
(2)对原材料、半成品、成品进行严格检验,确保合格。
(3)加强施工过程中的质量控制,定期进行质量检查和验收。
(4)建立健全质量保证体系,落实质量责任制。
4. 施工安全管理(1)制定施工安全管理制度,明确安全责任。
(2)加强施工现场安全管理,确保施工安全。
(3)定期进行安全教育培训,提高施工人员的安全意识。
(4)落实安全防护措施,确保施工人员生命安全。
5. 施工进度控制(1)编制施工进度计划,明确各阶段工期。
(2)加强施工进度管理,确保工程按期完成。
(3)优化施工方案,提高施工效率。
(4)加强施工协调,确保各工序顺利进行。
三、施工难点及解决方案1. 地质条件复杂:针对地质条件复杂,采用桩基础,确保地基稳定。
2. 大面积屋面防水:采用SBS改性沥青防水卷材,确保屋面防水效果。
3. 高层建筑施工:加强施工组织设计,采用合理的施工方案,确保施工质量和安全。
目录第一章综合编制说明 (3)第二章总体概述 (4)一、工程概况 (4)二、工程管理目标 (4)三、结合本工程特点建立项目管理体系 (5)四、项目管理制度 (5)五、施工部署 (6)六、项目管理机构图 (7)第三章施工方案 (9)一、钢结构加工制作工程 (9)二、钢结构安装工程 (13)三、彩钢板结构施工工程 (14)四、铝合金门窗安装工程 (17)五、木门安装工程 (22)六、地面铺瓷砖工程 (25)第四章材料进场计划 (29)一、主要装修材料的进场验收计划 (29)二、装修材料的质量保证 (30)三、仓库管理 (30)第五章确保工程质量的技术组织措施 (31)一、质量目标 (31)二、质量管理体系架构图 (31)三、施工质量管理保证措施 (31)四、施工质量控制管理措施 (33)五、质量岗位责任制度 (37)第六章确保安全生产的技术组织措施 (39)一、安全组织措施 (39)二、安全管理制度 (39)三、施工现场安全生产交底 (40)四、安全技术措施 (41)五、发生事故后的应急保障措施 (41)第七章确保文明施工的技术组织措施 (44)一、文明施工保证措施 (44)第八章环境保护措施 (48)一、环境保护的目的 (48)二、环境保护控制目标 (48)三、施工噪音及粉尘控制措施 (48)四、材料进场的控制措施 (48)五、施工过程中的保护措施 (49)第九章确保工期(施工进度)的技术组织措施 (51)一、施工工期保证程序 (51)二、保证工期的具体措施 (52)第十章临时设施布置 (55)一、施工设施安排 (55)二、工程实施计划措施 (55)第十一章成品保护措施 (56)第十二章工程回访制度及保修服务 (57)一、保修承诺 (57)二、工程维修保养服务 (57)三、回访制度 (58)附表: (59)一、拟投入的主要施工机械设备表 (59)二、劳动力计划表 (60)三、计划开、竣工日期和施工进度网络图 (61)第一章综合编制说明本技术标的编制以建设单位发出的“上庄实验站师生宿舍改造工程”《招标文件》为依据,内容包括设计和施工组织设计。
我们本着对建设单位高度负责的精神,以科学、认真的工作态度,为确保能在规定的工期内高标准、高质量地完成施工任务,让建设单位满意是我们所有工作的出发点和落脚点。
在施工组织设计方面,我们经过认真研究标书、图纸,对本工程的特点、难点、重点进行分析并采取相应的措施,以确保施工技术问题能迎刃而解。
更重要的是拟派往本工程的项目管理班子、各专业人员均经过公司严格挑选出来的有丰富类似工程施工管理经验的人员和施工班组。
确保在项目施工中能贯彻公司ISO9001管理体系,确保工程如期完工并创“鲁班奖”。
本技术标施工组织设计分十二章,从工程概况、主要施工方法、施工部署、劳力计划、材料计划、确保质量、安全、文明生产、环境保护、保修服务等方面进行描述。
同时对临时用水用电等也进行了阐述。
本技术标的编制由于受工程项目了解时间限制,一定会出现一些不足或错误之处,一旦我司中标,我司全部管理人员到位后将对不足或错误之处加以补充或修改,在进场之前完成一份让工程师满意,能很好为指导施工作业的施工组织设计。
第二章总体概述一、工程概况上庄实验站师生宿舍改造工程包括装饰工程、地面铺地砖、扎钢筋、装墙板等包含的分项工程。
感谢中国农业大学上庄实验站给我公司为学校提供服务的机会。
为了高质量、高标准、高水平地完成本工程施工任务,我公司非常重视本工程,本着“素质第一、用户至上、注重信誉、信守合同”的企业宗旨,发挥“追求卓越,创造精品”的企业精神,我们将通过严密而科学的施工组织设计、全面的统筹兼顾,使整个工程在施工管理、劳动力组织、施工工艺、进度计划等各个环节外于受控状态,以确保上庄实验站师生宿舍改造工程等设施装备工程,使建议单位称心满意。
1.概况工程名称:上庄实验站师生宿舍改造工程工程地点:海淀区上庄镇辛立屯村质量标准:合格。
工期标准:60日天。
施工范围:包括招标范围内装饰工程、地面铺地砖、扎钢筋、装墙板、工程实施前需进行的拆除等包含的分项工程。
二、工程管理目标(一)施工工期:60日历天内完工。
(二)工程质量标准:合格。
(三)安全生产管理目标:安全、消防“无事故”现场。
(四)文明施工管理目标:达到安全文明施工现场标准。
(五)社会效益目标:各方评价良好,让建议单位放心满意。
(六)环境保护:做好成品保护和周围环境卫生措施,并有专人负责经常性检查;遵守建设单位制定的各项工地管理制度。
(七)工程质量保修期限:工程整体完工验收通过之日算起1年。
三、结合本工程特点建立项目管理体系上庄实验站师生宿舍改造工程等设施工程对于建设单位来说,不仅仅是一项学校的建设工程,更是一项要确保工期、确保能早日投入使用、并能达到优质的经济目标的工程。
反过来对于我们公司来讲,这是一项规模较大、影响力深远的高标准装饰工程,社会效应很大,干得好完全就是一个样板工程、活广告,对于我们公司日后在农大范围内接洽工程意义深远。
为此,我们公司经认真研究,决定组建上庄实验站师生宿舍改造工程等设施工程项目部,由公司有着高校项目施工各项管理经验丰富的项目经理担任工程项目经理,确保本工程保证施工进度、保证施工质量及文明施工。
项目经理部负责本项目从开工到竣工交付使用及维修保养等全过程的施工管理,确保本工程的质量、工期、安全作业、文明施工等得以全面落实、如期完工。
四、项目管理制度1、例会制度:1)每日例会:项目经理每天下午5:00定时召集内部各层管理人员开展工程例会,以书面形式,对当天现场施工中的进度、质量、需协调解决问题进行总结并逐一落实,对下一天各班组施工内容、各管理人员的工作内容逐一交底。
2)安全例会:项目经理为第一责任人,项目副经理是第二负责人,由安全检查员、物资仓管员、后勤组、工地办公室等组成安全生产领导班子,每周五下午2:00正定时进行工地现场大检查,逐一消除现场存在的种种安全隐患;每周五下午3:00召开安全生产例会,对安全工作进行点评。
3)领导安全值班制度:项目经理、项目副经理每周轮流值班,并有值班记录,做到每天检查,对重大安全隐患处发出“安全批令”及时整改。
2、推行安全责任制:由项目经理委任安全员、有权代表项目经理在工地上处理安全问题,并直接对项目经理负责,每天进行安全巡视,记录安全问题,发布安全整改通告书,主持周五下午的现场安全检查工作,每周五安全例会上总结上周安全工作,计划下周安全要点,提出安全工作中奖励与罚款。
3、加强“三检”制:自检、互检、交接检。
4、从严管理,对违章进行罚款:对违反条例的抓一个罚一个,毫不留情,罚款通知一旦签发,在本人的工资中扣除。
具体违章内容表现为:工地吸烟;工地随便大、小便;工地上乱涂乱画;班组施工时现场不及时清理;班组施工时材料乱堆乱放;楼梯道口不及时设立防护栏等。
五、施工部署本公司为保证工程质量,长期都是使用技术水平高,经验丰富,能吃苦耐劳、具有质量和安全意识的技术工人,施工现场的管理人员都是对口专业毕业且具有多年本岗位实践经验的工程技术人员,便于管理好本工程。
开工前五天,项目经理部首先组织技术管理干部进场,作好施工前的准备工作,联系并落实好施工临时用水、用电、现场通讯的接驳,选好仓库及现场办公室的布置地点,落实好各班组及相关作业人员,组织清除工地施工范围的杂物障碍。
开工前三天,项目经理部将工程部各工种的技术骨干集中熟悉图纸,进行技术交底,提出施工工艺要求:各施工作业班组人员进场的人数、进场时间、班组工具仓库等问题依据现场情况予以安排,各种工具也随之进场,随后根据现场情况及图纸的设计要求,进行清理基层。
工程开工前两天,依照施工计划安排,基础材料应落实到位。
工地的施工也全面展开后,各工种施工人员相应增加,以适应现场需要,为保证全方位开工,项目经理部积极协调好各施工工种之间的配合交叉作业的情况,加强管理,使整个工地紧张施工而有条不紊。
(一)施工平面布局1、临时办公室,包括:项目经理、工程总监、施工员、质量员、安全员、材料员等人员办公。
2、集中管理的材料仓库。
3、易燃物品专用仓库。
4、各层分设加工车间。
(二)工地临时用电1、施工现场所用电线应为铜芯电缆,按国家标准选用。
2、采用三相五线制,单相三线制。
3、在施工现场专用的中性点直接接地的电力线路中必须采用TN-S接零保护系统。
4、临时用电配电箱必须装设漏电保护开关,配电箱外壳必须良好接地。
5、保护零线的截面,应不小于工作截面,同时必须满足机械强度要求,保护零线架立敷设的间距大于12m时,保护零线必须选择不小于10mm2的绝缘铜线。
6、电气设备相连的保护零线应用截面不小于2.5mm2绝缘PVV多胶铜线。
保护零线统一用绿/黄双色线。
7、分配电箱和开关箱的进、出线必须采用橡皮绝缘电缆,进入箱体的电源线,严禁用插销连接。
8、潮湿和易触及带电体场所的照明采用低压安全灯。
(三)施工用水因装饰施工用水量较小,施工用水直接从总包单位在各楼层的水头上直接接驳,消防用水须由建设单位提供。
(四)劳动力的配置工期与劳工的安排:依据拟定的施工工期制定有效的施工形象进度计划表,其中包括总人数及各班组人员的人数,同时对各班组的进退场时间予以计划。
(五)材料认可与采购材质要求全面定制,对于材料样本需建设单位认可,检查验收,使之达到预期的装饰效果。
(六)资金使用计划1、我们为本工程设立单独帐号,专款专用,在本工程的施工过程中,我司根据工程进度及材料定货情况,集中控制资金,有计划投入资金,使工地施工能有序进行。
2、健全财务管理制度:管理人员及施工作业人员定时领发工资费用;材料部及时核销材料款;后勤各项费用及时核销。
3、施工周期短,资金使用量比其它时间段大很多,人工工资和材料款都必须按时、足额的支付。
我们除了要盘好建设单位支付的预付款和进度款之外,还须从别的渠道组织资金,做到有备无患。
六、项目管理机构图1、组织机构图2、管理人员设置为顺利完成本工程,成立以项目经理为首的项目经理部,项目经理以下设生产经理一名、技术负责人一名,以作为项目部的领导层。
领导层以下配有装饰质、装饰施工员一名、专职安全员一名、材料采购员一名、预算员一名、材料管理员一名。
第三章施工方案一、钢结构加工制作工程1.详图编制金属构件制作前,必须呈交制作详图,详细说明钢结构工程制作、安装节点及固定方式,与周边相关装饰面收口材料如密封膏、帽盖、螺丝帽、收边泛水板等,金属栏杆、架子等必须考虑安装牢固,并且符合安全规定,必要时提供结构计算书由工程总承包方或工程总承包方指定的工程设计单位核可,核准后方可进行制作。
2.材料检验:钢结构制作与安装需用的钢材,必须由供应部门提供合格证明及有关技术文件。
钢结构所用钢材的质量必须严格遵守国家有关的技术标准、规范和设计要求的规定。
