提高大面积细石混凝土地坪施工质量QC论文
- 格式:pdf
- 大小:1.03 MB
- 文档页数:50
提高耐磨砼地面施工质量5、目标及可行性分析 4、现状调查 3、选题理由 2、工程概况6、原因分析8、制定对策7、要因确认9、对策实施10、效果检验11、巩固措施12、遗留问题及下一步打算发 布 程 序1、小组概况一、QC小组概况小组成立于2006年5月,已完成四个课题的PDCA循环,分别获得*****年煤炭建设协会优秀QC小组,****年煤炭工业协会优秀QC小组荣誉称号。
QC成员一览表小组成员保持了相对的稳定性和延续性,具有丰富的QC活动经验。
二、工程概况***高性能大型工业铝挤压材项目挤压(三)车间由3个主跨和2个附跨组成,车间总长182m、宽78m、建筑高度15.5m,总建筑面积14848m2,钢筋砼排架、框架结构,其中耐磨砼地面面积11000m2。
三、选题理由兖矿高性能大型工业铝挤压材项目工程建设单位:业主要求此工程创山东省“太阳确定题目:提高大面积耐磨砼根据调查发现:砼地面面层表耐磨砼地面面积大、工期时间长,如何控大面积耐磨砼地四、现状调查小组成员对该项目熔铸车间砼地面进行调查,地面表面质量允许偏差合格率85%,为了找出影响地面质量的关键因素,我们对实测项目不合格点进行了统计,并做出排列图。
不合格点调查表地面面层表面质量是影响耐磨砼地面施工质量的主要因素五、目标及可行性分析(一)确定目标:地面施工质量合格率由85%上升94%,面层表面无不规则裂纹、脱皮、麻面等缺陷、平整度满足要求。
(二)可行性分析:六、原因分析由上面的因果图我们找到了12条末端因素:七、要因确认确认一 没有编制作业指导书1、没有编制作业指导书2、培训次数少3、翻斗车运输砼4、整平工具偏差大5、多方人员共同作业6、冬季施工、气温较低7、面层施工顺序不当 8、钢木模板体系不当 9、未按方案支设 10、切割方法不正确 11、耐磨材料差12、骨料级配不合理末端因素确认二培训次数少确认三翻斗车运输砼确认四整平工具偏差大确认五多方人员共同作业确认六冬季施工、气温较低确认七钢木模板体系不当确认八面层施工顺序不当确认九未按方案支设确认十切割方法不正确确认十一耐磨材料差确认十二骨料级配不合理主要原因:1.整平工具偏差大2.未按方案支设3.面层分析顺序不当(一)实施一1、新加工制作的3m、6m铝合金刮尺及12m长槽钢在使用前校验合格。

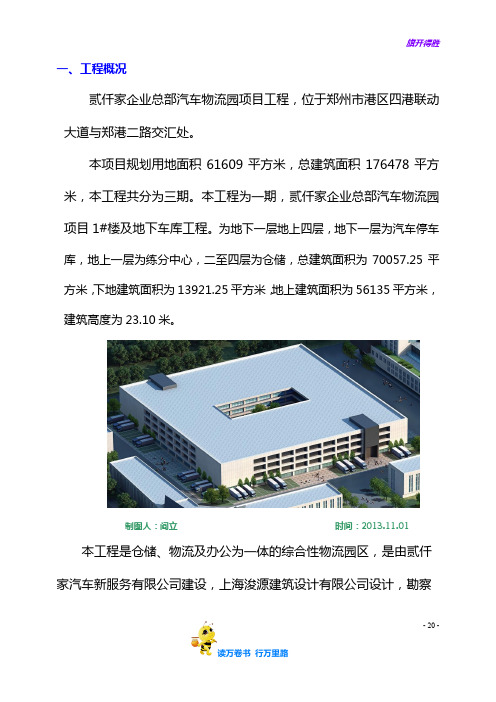

一、工程概况贰仟家企业总部汽车物流园项目工程,位于郑州市港区四港联动大道与郑港二路交汇处。
本项目规划用地面积61609平方米,总建筑面积176478平方米,本工程共分为三期。
本工程为一期,贰仟家企业总部汽车物流园项目1#楼及地下车库工程。
为地下一层地上四层,地下一层为汽车停车库,地上一层为练分中心,二至四层为仓储,总建筑面积为70057.25平方米,下地建筑面积为13921.25平方米,地上建筑面积为56135平方米,建筑高度为23.10米。
制图人:阎立时间:2013.11.01 本工程是仓储、物流及办公为一体的综合性物流园区,是由贰仟家汽车新服务有限公司建设,上海浚源建筑设计有限公司设计,勘察- 20 -单位为化工部郑州地质勘察院,由河南顺成建筑工程管理有限公司监理,承建单位为河南省第一建筑工程集团有限责任公司。
监督单位为郑州航空港经济综合实验区(郑州新郑综合保税区)市政建设环保局。
本工程在开工之时,就得到郑州航空港区各级领导的重视,并把该工程定位航空港区重点示范观摩工程。
我公司选派了具有丰富施工经验的项目经理和管理人员进驻现场,严格按照ISO9001质量管理体系以及企业标准进行管理,建立健全的质量、安全保证体系,并把本工程质量目标定位“中州杯”。
二、QC小组概况本工程QC小组以提高工程质量、技术创新、降低成本,倡导绿色施工和新技术应用并有实质针对性的解决工程施工中难题为目而组织起来,运用质量管理的理论和方法开展活动的小组。
QC小组于2013年11月1日成立,针对贰仟家企业总部汽车物流园项目1#楼及地下车库工程特点及施工难点,确定课题后。
于2013年11月进行注册。
QC小组成员及简介如下:- 20 -三、选择课题我小组本次QC活动所选课题题目为《提高大面积混凝土金属骨料耐磨地坪施工质量》,选择这个课题,总结起来主要有以下几点:1、本工程为航空港区重点示范观摩工程,工程质量目标定为“中州杯”。
- 20 -2、根据设计要求,本工程地下车库及地上仓储四层地面均为积混凝土金属骨料耐磨地坪,此单项工程面积约65000平方米,按照工程进度计划要求,施工工期为60天。

浅谈混凝土路面施工的QC管理1 水泥混凝土配合比设计水泥混凝土配合比的设计和优化是滑模摊铺路面的关键技术,配合比设计时除满足水泥混凝土路面的物理力学指标外,重要的是考虑混凝土的工作性和经济性。因此对以下几方面的内容要特别注意。(1)水剂的选用。要配制出高抗弯拉强度、耐久性好的混凝土配合比,就要求混凝土的水灰比较小,因此必须采用高效减水剂,保证混凝土较好的工作性。(2)矿料级配的组成原则。粗集料组成为最优曲线并略偏粗更有利于路面平整度的控制及抗弯拉强度的提高。另外,粗集料的含泥量一般不大于1%,砂的含泥量不大于2%,否则将严重影响路面的抗折强度和增大干缩变形。(3)水泥、粉煤灰的路用品质要求。在配合比设计前,对水泥的路用品质进行检测,如发现问题,及时与厂家进行协商和探讨,调整水泥的组分,确保水泥品质的完全合格。粉煤灰则必须达到二级以上。(4)配合比设计的影响因素的综合协调。①粗集料的种类和最大粒径。碎石和砾石均可施工优质的水泥混凝土路面,但砾石混凝土的最大粒径不大于20mm,碎石混凝土应不大于30mm。②单位水泥用量。路面混凝土的单位水泥用量不宜过大,52.5#水泥用量一般不少于300Kg,不宜大于360Kg。③含气量。目前,规范已要求检测混凝土的含气量。笔者认为,引气剂的使用,即有利于路面的抗冻性,也对路面的抗弯拉强度,降低路面刚度,减少变形性能有较大的改善。2 注重提高混凝土本身的性能水泥混凝土路面产生裂缝的根本原因在于混凝土的极限拉伸应变值太小,不足以抵抗干缩变形和温度变形。为了提高混凝土的极限拉伸应变值或抗拉强度值,改善路面的抗拉能力,可采取以下措施:(1)混凝土的极限拉伸值随着抗压强度的提高而有所提高, 因此提高混凝土的抗压强度可提高其抗裂性能。(2)采用碎石配制混凝土。因为采用碎石配制的混凝土的极限拉伸值比用一般卵石配制的混凝土提高30%左右。(3)控制混凝土骨料的最大粒径。《规范》中限制骨料最大粒径在一般公路中不超过40mm,在高等级公路中不超过35mm,甚至限制在25mm以下。3 认真细致地做好试验路段通过试验段的实施,要确定以下内容:原材料的适用性及水稳混合料的和易性及其力学指标;验证配合比(水泥用量、矿料级配)是否符合规范要求;拌合机、运输车、摊铺机的适当数量、工作效率、最佳组合方式,及人员安排的合理性;摊铺工艺,松铺系数;纵横接缝的处理方式;其他技术指标。各种检测手段的适用性;试验段铺筑结束后,由施工单位和监理会商试验结果,提交试验总结报告。4 施工中合理使用摊铺机水泥混凝土路面摊铺机在使用中要面临的问题很多,可从一些常常被忽视的小节加以分析:(1)震捣棒的分布,即震捣棒间隔距离的确定。根据不同的混凝土的级配、和易性、坍落度以及摊铺密实度要求的差别,振捣器的间隔应做出适量的调整,这是非常重要的,另外,要根据实际情况进行维修或做出调整。(2)边模板的调整。边模板的升降是通过液压缸来调整的,在实际使用中,边模板与基层间的距离约为2~3 cm较为合适,太小会使边模与基层直接摩擦而加大阻力,如太大会产生漏浆严重。在施工过程中要及时调整边模高度。(3)摊铺速度与连续摊铺。在梅河路面施工中,将摊铺速度控制在1~1.5m/min左右,这样能使摊铺机运行平稳,路面平整度好,连续摊铺成为可能。(4)摊铺机工作步骤。摊铺机的挤压底板仰角应根据摊铺段落的纵坡大小进行调整,保证摊铺机有足够的挤压力,防止挤压底板前仰角过大;IDBI安装在摊铺机的横模板之后,机械的摊铺操作,传力杆插入及路面的修复、抹平全由电脑统一控制,不锈钢尾板对混凝土进行进一步的挤压和抹光;超级自动浮动抹光板对路面进行修复。另外注意:和拌和物的和易性确定,时间不宜过长也不宜太短。
运用QC方法,确保细石混凝土屋面面层一次成优山东聊建集团有限公司/山东聊建集团质量技术部QC小组一、前言近几年来,随着社会质量意识的提高,人们对建筑物不仅仅局限于满足功能要求,而是更加追求建筑的视觉观感享受,上人屋面工程更是人们关注的重点。
目前,平屋面细石混凝土面层普遍存在起砂、开裂、界格不方正、填嵌不密实等现象,严重影响建筑物的使用功能及观感效果,因此,针对平屋面细石混凝土面层常出现的质量问题作为我们攻关控制的对象,山东聊建集团有限公司质量技术部QC小组,以工程质量治理两年行动为契机,结合多年的施工经验,在金柱·大学城A区36#住宅楼工程施工中开展了活动,施工中对平屋面细石混凝土面层加以控制和管理,在竣工验收中,该工程屋面细石混凝土面层达到了规范及企业标准要求,取得了良好的效果。
二、小组概况小组名称:山东聊建集团质量技术部QC小组成立时间:2014年1月10日课题名称:平屋面细石混凝土面层质量控制注册时间:2014年1月10日注册号:TQC2014-001活动时间:2014年01月10日至2015年3月20日小组类型:现场攻关型全面质量管理教育情况:全部组员TQM培训合格QC小组成员名单序号姓名性别职称职务文化程度小组组成成员分工1 梁晓威男工程师科员大学组长组织领导2 周传龙男助工科员大学副组长制定对策对策实施3 党万功男工程师副经理大学组员组织实施资料整理4 张义波男助工科员大学组员成本核算5 赵振峰男助工科员大学组员信息反馈三、工程概况聊城市金柱·大学城A区36#住宅楼,由山东金柱集团有限公司筹建,聊城市规划建筑设计院设计,聊城市华鲁建筑设计院勘察,山东天柱监理咨询有限公司监理,山东聊建集团有限公司总承包施工。
本工程位于陈口路以北,光岳路以西,地上十五层,主楼地下二层,主楼外地下车库一层。
主体宽度14.98m,主体长度43.8m,建筑高度45.5m。
总建筑面积9142.2m2,屋面排水采用有组织排水,屋面防水等级为二级,防水层合理使用年限为15年。
提高地板采暖细石混凝土面层施工质量小组名称:普罗旺世二期Ⅲ标段工程项目QC小组一、工程概况普罗旺世二期Ⅲ标段工程位于郑州市国基路166号。
由四栋高层住宅楼组成,地上二十四层、地下一层,通过地下车库相连,建筑面积38900m2。
为短肢剪力墙结构。
本工程由于为房地产项目,交房为毛坯房,室内客厅、卧室、厨房、卫生间地面均采用辐射采暖管方式进行采暖,地板采暖细石混凝土面层面积近20000m2。
二、小组简介中建三局普罗旺世二期Ⅲ标段工程项目QC小组成立于2007年11月,本小组自成立以来,以“提高地板采暖细石混凝土面层施工质量”为主题,针对如何有效控制混凝土面层质量这一技术难题,从多角度、多方位、多要素入手,全面开展QC 活动。
小组成员共8人,具有大学本科以上学历4人,大专学历2人,小组成员年龄最大44岁,最小25岁,平均年龄31.5岁。
本QC小组概况如下表所示。
QC小组概况表三、课题选择四、现状调查我小组对普罗旺世小区一期多层、小高层相同做法地面面层质量问题进行了11次参观调查,以及对本工程地板采暖样板间观察与分析。
从调查结果来看,共检查690处,地板采暖细石混凝土面层出现的质量问题数目为83处,合格率仅为88%,经统计,共总结出6方面质量问题:地暖细石混凝土面层质量问题统计表五、选题理由调查统计排列图结论:从以上分析表以及排列图中可以看出,第1、2类问题累积频率达80.7%,分格缝不平直表面起砂地面开裂表面不平整其他表面起皮为本QC 小组解决的主要问题。
六、设定目标值本工程质量目标为河南省“中州杯”,根据以上分析,地面裂缝、地面起砂等质量问题,导致一次验收合格率仅为88%。
根据以上的调查分析,并结合《建筑地面工七、可行性分析本小组通过分析项目现有条件及目标的性质后,进行以下几方面的可行性论证:八、原因分析根据排列图,针对两条主要质量问题,我们采用关联图进行原因分析:九、要因确认要因确如下表所示:要因确认表十、制定对策根据要因分析表,我们QC小组对要因做了如下统计,并且思考了若干对策,十一、对策实施钢丝网铺设实景图分割缝排版示意图分割缝留置实景图对策实施一览表十二、效果检查通过近二个月的对策实施,本小组对现场已完工地板采暖细石混凝土地面面层本工程地暖细石混凝土地面活动后实拍图本工程地暖细石混凝土地面活动后实拍图通过本次QC小组活动,本工程地板采暖细石混凝土面层施工质量明显优于小组调查工程同种施工质量。
运用QC方法控制车库大面积耐磨地坪施工质量一、概述由我公司承建的康庭嘉苑1.2期•雍翠湾工程,位于即墨市泰山二路以东,文化路以北,规划路以南,总建筑面积约78803.88平方米,建设单位为青岛裕桥置业有限公司,监理单位为青岛万通建设监理有限责任公司,设计单位为青岛北洋建筑设计有限公司。
投资额16986万余元,本工程由11#~13#、19#~31#及车库单体组成。
其中地下车库带人防,层数为一层,建筑面积为10937.28平方米。
二、QC小组概况QC小组简介表表一三、选题理由1、当前,耐磨混凝土地坪因其具有表面硬度高、耐磨、不易剥离、经济适用等特点已越来越广泛应用于工厂车间、仓库、停车场、展示厅、物流中心等工程,但目前针对耐磨地面的质量施工文献较少。
2、地下车库一次成型的地面砼面积大,施工中如何避免砼产生裂缝和控制成型地面的平整度,必须采取有效的技术措施予以质量控制。
3、耐磨地面成熟的质量控制经验较少,且地下车库耐磨地面有各工种交叉作业,相互干扰,易影响工程质量及交付时间。
四、现状调查我们QC小组在开始地面施工之前,对大面积耐磨地坪施工工艺进行调查,经过分析统计,现将调查分析的大面积耐磨地坪主要质量缺陷汇总:五、确定目标及可行性论证六、原因分析及要因确认1、原因分析2、要因确认经过QC小组分析讨论,确定主要原因如下:1.混凝土养护时间不足2.混凝土塌落度过大3.砂子含泥量过大、细度过小4.分次布撒时间及布撒量控制不当七、确定对策根据确定的要因,小组召开会议认真剖析,反复研究针对要因制定如下对策:序号主要因素对策目标措施地点负责人1 混凝土养护时间不足增加混凝土养护时间必须连续养护不少于7天多用淋水后满铺塑料薄膜施工现场赵强强2混凝土塌落度过大控制试配的原材料及加水量塌落度控制在要求范围内在拌合混凝土时,用塌落度桶检查测量,对塌落度过大的调整水灰比施工现场李志强3砂子粒度过细控制砂子的细度模数在中砂范围内砂子细度模数满足中砂要求在拌合混凝土前,计算砂子的细度模数在2.3-3.0间施工现场马国栋4 分次布撒时间及布撒量控制不当进行详细技术交底达到分项目标要求管理人员与施工人员沟通,指导工人合理撒布次数与方法施工现场孙丛八、对策实施1.实施一:针对混凝土养护时间不足责任人:赵强强实施时间:13.7.2日~13.7.9日实施措施:采用淋水后满铺塑料薄膜,保证连续湿水养护不少于7天,并制定了在早8:30分、12:00整、下午2:30分、6:30分进行淋水,保证在气温较高的时间段保持水分充足满铺塑料薄膜进行成品保护,连续湿水养护大于7天,每天早上8:30分、12:00整、下午2:30分、6:30分进行淋水。
注册编号:ZJSSXM-010-2015提高超高层屋面细石砼保护层施工质量发布人:林伟中建三局第三建设工程有限责任公司1目录一、工程概况 (1)二、QC小组简介 (1)三、选题理由及课题 (2)四、现状调查 (2)五、目标设定 (3)六、分析原因 (5)七、要因确认 (6)八、制定对策 (10)九、实施对策 (11)十、检查效果 (12)十一、制定巩固措施 (15)十二、总结及今后打算 (15)1一、工程概况闽侯世茂滨江新城项目位于福州市闽侯县,紧邻江滨路,位于福建省艺术学院斜对面,与拟建闽侯县行政中心、市民广场隔路相望。
闽侯世茂滨江新城项目A3A4地块60#61#楼由我司作为独立总承包施工,其中60#-2区以及61#-1区为50层超高层单元,建筑高度达150.5米。
项目地处福州闽侯这样的高温多雨地区,且超高层屋面高度较高,极其考验屋面的施工质量。
世茂集团屋面交付标准对屋面细石砼施工质量又提出了新的要求。
二、QC小组简介QC小组概况表表1小组名称闽侯世茂项目QC小组成立时间2015年9月 6日活动时间2015年9月~2016年1月小组人数8 注册编号ZJSSXM-010-2015 TQM教育人均24小时活动频数月均3次合理化建议采纳实施3条课题类型现场型小组成员分工表表2序号姓名性别学历职务小组职务组内分工1 陈阳武男本科项目经理组长全面指挥决策2 林晓毅男本科技术总工副组长技术指导3 陈福旺男专科生产经理副组长方案实施4 刘镓鑫男本科质量总监组员质量监督5 沈文昌男本科施工员组员方案实施6 林伟男本科技术员组员方案编制7 赵鹏辉男本科预算员组员经济测算18 喻劲兵男专科劳务队长组员方案实施三、选题理由及课题1、屋面工程是世茂集团第三方检查必检项目,且为最新先检查项目。
屋面工程质量及整体观感往往决定了一个项目在检查组心中的第一直观的印象。
2、闽侯世茂项目屋面交付标准仅为细石砼屋面。
细石砼的施工质量直接代表了整个屋面工程的整体施工水平,机器重要。
安徽三建安高城市天地A2公寓楼QC小组5、目标确定Company LOGO12386% 87% 90%试验段检测结果 类似工程检测结果设定目标示意图小组目标值5、目标可行性分析Company LOGO实现目标 完全可行有利因素 小组在现状调查中得出主要问题,在活动中 若能采取有效措施予以改进 ,质量合格率可以上升至 90%以上 小组成员均为单位骨干, 多人为多次参加QC小组活动 并取得成效的人员,有较强 的创新、攻关能力和团结务 实的精神。
建立了完善的质量管理 体系,公司领导高度重视, 各级部门全力支持,协助小 组进行攻关。
不利因素 工期要求紧,质量要求高 地坪施工采用商品混凝土 ,所用原材料质量及施工配 合比控制难度大。
因本工程于夏季施工,天 气炎热,混凝土失水过快, 质量控制难度大。
施工面积大,施工人员整 体技术素质不够高。
本地区砂含泥量较大,粒 度过细,比表面积大。
6、要因分析Company LOGOl通过现状调查,小组成员找出了造成地坪开裂空鼓 起砂的主要问题,即1、平整度偏差;2、裂缝。
为 此,小组全体成员经过分工,从以上两个影响方面落 实原因,多次进行会议讨论,结合试验情况,采用头 脑风暴法画出关联图进行原因分析,找出十七个末端 因素。
6、要因分析Company LOGO水泥强 度低 外加剂 掺过量 砂粒度 细 含泥量 大 分仓缝 未设 工人技 能考试 未通过用2m以 上刮尺 工人操 作不当灰饼制 作过早压光时间 不准未分 三次压光抹压用 力不均抹压工人 未协调统 一原材料 使用不 当裂缝平整度偏差砼养护 不当塌落度 大灰饼不 在同一 刮尺平整 平面 度不达标地坪施工 前未找平墙角柱 脚未施 工到位养护时间 不当未覆 盖配合比 不当未用水准 仪找平基层平 整度差制表人:高天阳日期:2008.6.17、要因确认Company LOGOl通过分析原因得出以下十七个末端因素,小组成员针对每个因素进行了分析, 并制定了要因确认计划表 序号 1 末端原因 工人技能 考试未通 过考核未采用2M 以上刮尺确认内容 上岗前技 能是否通 过考核 刮尺是否 有2M 检查灰饼 制作的时 间 是否满足 配合比要 求确认方法 查工人上 岗培训记 录 检查刮尺 长度标准或要 求 考核分数 在85分以 上 刮尺长度 达到2M灰饼制作在 地坪施工前 2小时内完 成 混凝土塌落 度控制在要 求范围内的 10-12毫米负责人完成日期 2008.6. 2日前 2008.6. 8日前 2008.6. 4日前 2008.6. 4日前高天阳2代鹏飞 高天阳 瞿伟 王贤桂 张志军3灰饼制作 过早 配合比不 当现场观察 查看混凝 土配合比 报告47、要因确认Company LOGO5砂子含泥 量过大 砂子粒度 过细 外加剂掺 用过量是否达到 规范要求 是否达到 规范要求 是否满足 配合比要 求 是否达到 有关规范 要求是否掌握好 压光时间查看检测 报告 查看检测 报告 查配合比 单砂子含泥 量不大于 3% 砂子宜采 用中砂严格控制配 合比中外加 剂用量 水泥强度不 低于 PS42.5且 不适用过期 受潮水泥王贤桂2008.6. 8日前 2008.6. 8日前 2008.6. 4日前6高天阳 张燕7张志军8水泥强度 低压光时间把 握不准未压 光三次查看水泥 进场合格 证瞿伟2008.6. 3日前 2008.6. 4日前9现场查看压光不少 于三次王贤桂 代鹏飞制表人:高天阳日期:2008.6.87、要因确认Company LOGO10抹压用力 不均 分区抹压 未协调统 一 地坪施工 前未找平是否抹压 用力过大 是否有未 抹压到位 的 是否在施 工前找平现场观察抹压应轻 不可用力 抹压分区 明确,抹 压到位施工前凹凸 不平的找平 再行施工高天阳2008.6. 8日前 2008.6. 8日前 2008.6. 4日前11现场观察张燕12现场检察张志军13刮尺平整 度不达标 未用水准 仪找平是否达到 有关规范 要求 是否使用 水准仪查看刮尺 合格证、 检验报告 现场查看平整度达到 标准要求高天阳 瞿伟 王贤桂 代鹏飞2008.6. 3日前 2008.6. 4日前14采用水准 仪找平制表人:高天阳日期:2008.6.87、要因确认Company LOGO15分仓缝未 按要求设 置 养护时间 不当,未 及时覆盖 养护 墙角柱脚 未施工到 位是否达到 规范要求现场查看按规范要 求设置 连续养护7 天并覆盖 保护 灰饼设在 墙角柱脚王贤桂2008.6. 8日前16是否达到 规范要求 灰饼是否 设在墙角 柱脚现场查看高天阳2008.6. 8日前17现场查看张燕 张志军2008.6. 4日前制表人:高天阳日期:2008.6.87、要因确认LOGOv 要因确认一 v 末端因素:工人技能考试未通过考核 v 确认方法:查工人上岗培训记录,上岗前技能是否通过考核 v 标准:培训考试合格,现场有技术交底记录 v 实测:2008.6.2日项目技术负责人对现场施工人员进行技术交底,并对现场的 45名操作人员进行了考核,考试结果合格,符合标准要求。
v 结论:非要因 工人编 号 考核分 数 考核结 果 1 90 合格 2 91 合格 3 92 合格 4 89 合格 5 94 合格 … … … 45 91 合格制表人:高天阳日期:2008.6.2Company Logo7、要因确认LOGOv v v v v v v v v v v v v v 要因确认二 末端因素:未采用2m以上的刮尺 确认方法:查看工具是否达到施工要求。
设计要求:刮尺长度应达到2m 实测:2008.6.4日,小组人员对施工工具进行检查,检查情况如下: 本工程所使用的刮尺为新刮尺,100%符合标准要求。
结论:非要因 要因确认三 末端因素:灰饼制作过早 确认方法:查看现场,检查灰饼制作的时间。
设计要求:灰饼在地坪施工前2个小时制作完成 实测:2008.6.4日,小组人员对现场的灰饼制作进行检查,检查情况如下: 本工程所制作的灰饼在浇注地坪前一天施工完成,浇注地坪之前对灰饼进行检查,发现胀缩 现象明显,灰饼之前高度不统一,并不符合标准要求。
结论:要因Company LogoLOGO制表人:高天阳日期:2008.6.42019181716车号6050455060测值LOGOv要因确认五v末端因素:砂子含泥量过大v确认方法:查看检测报告是否达到规范要求,并现场对进场的砂子进行检查v标准:砂子的含泥量不大于3%v实测:2008.6.8日,小组人员对现场进场的砂进行检查,并要求混凝土站对其材料检测仪器进行检查,检查情况结果检测仪器使用正常,砂子的含泥量符合规范要求。
v结论:非要因v要因确认六v末端因素:砂子粒度过细v确认方法:查看混凝土站出具的配合比报告检查砂子的细度模数是否达到中砂要求,并要求混凝土站提供砂样,小组技术人员送试验站进行检测v标准:砂子应选用粒度适中的中砂v实测:2008.6.8日,小组人员对混凝土站的配合比报告进行检查并送砂样进行检测,检查情况结果砂子未达到中砂要求,粒度并不符合规范要求。
v结论:要因LOGOv要因确认七v末端因素:外加剂掺加过量,导致增大混凝土收缩值v确认方法:查看配合比单看是否满足配合比的要求,并与混凝土站取得联系并检验。
v标准:严格按照规范要求进行控制v实测:2008.6.4日,小组人员与混凝土站取得联系,共同检查结果外加剂掺用量符合规范要求,严格按照规范进行了控制。
v结论:非要因v要因确认八v末端因素:水泥强度低v确认方法:查看混凝土站提供的水泥合格证上水泥强度是否达到规范要求,并要求混凝土站提供水泥样品,小组技术人员送试验站进行检测v标准:水泥强度不低于PS42.5v实测:2008.6.3日,小组人员对混凝土站提供的水泥合格证上水泥强度进行复核并送样进行检测,检测结果水泥强度符合要求,达到要求的PS42.5。
v结论:非要因LOGOv要因确认九v末端因素:细石混凝土面层压光时间把握不准,未分三次压光。
v确认方法:施工现场确认施工人员是否完全掌握好细石混凝土面层的压光时间与压光次数。
v实测:2008.6.4日小组技术人员对现场施工人员是否完全掌握好细石混凝土面层的压光时间进行监督检查,发现现场施工人员未能按照规范要求进行压光,施工人员未能掌握好何时在初凝前压光,何时在初凝前、终凝后压光,何时第三遍压光,部分施工部位的压光时间不对,部分施工部位压光次数不够。
v结论:要因LOGOv要因确认十v末端因素:面层抹压用力不均v确认方法:现场检查是否满足要求。
v标准:严格按照规范要求进行控制v实测:2008.6.4日,小组人员对施工现场的工人面层抹压情况进行检查,结果发现工人在施工过程中抹压严格按要求进行了控制,并未造成地坪表面的不平整。
v结论:非要因v要因确认十一v末端因素:分区抹压工人之间未协调统一v确认方法:现场检查是否满足要求。
v标准:抹压分区明确,抹压到位v实测:2008.6.3日,小组人员对现场施工人员进行检查,工人按要求分区进行抹压,抹压时每位工人负责的区之间协调统一,符合施工要求。
v结论:非要因LOGOv要因确认十二v末端因素:地坪施工前未找平v确认方法:现场检查是否满足要求。
v标准:严格按照规范要求进行控制v实测:2008.6.4日,小组人员对施工现场的工人面层抹压情况进行检查,结果发现工人在施工过程中严格按要求进行了控制,地坪施工前将不平整的地方找平再行施工,并未造成地坪表面的不平整。
v结论:非要因v要因确认十三v末端因素:刮尺平整度未达标v确认方法:现场检查是否满足要求。
v标准:抹压分区明确,抹压到位v实测:2008.6.3日,小组人员对现场施工人员进行检查,工人按要求分区进行抹压,抹压时每位工人负责的区之间协调统一,符合施工要求。
v结论:非要因LOGOv要因确认十四v末端因素:制作灰饼时未用水准仪找平找平v确认方法:施工现场是否使用水准仪进行抄平。
v标准:严格按规范要求用水准仪找平。
v实测:2008.6.4日,小组人员对施工现场的工人灰饼找平进行检查,结果发现工人在施工找平过程中未按要求进行了控制,使用水准管进行找平,造成地坪表面的不平整。
v结论:要因v要因确认十五v末端因素:分仓缝未按要求设置v确认方法:是否按规范要求进行分仓缝的设置要求。
v标准:分仓缝按6.0mX6.0m进行设置v实测:2008.6.3日,小组人员对施工现场进行检查,工人未按要求设置分仓缝,分仓缝的大小不符合施工要求。
v结论:要因LOGOv从上表可以看出,湿水养护时间不足,未能符合养护7天的标准要求,这是造成养护不当的一个重要原因。
