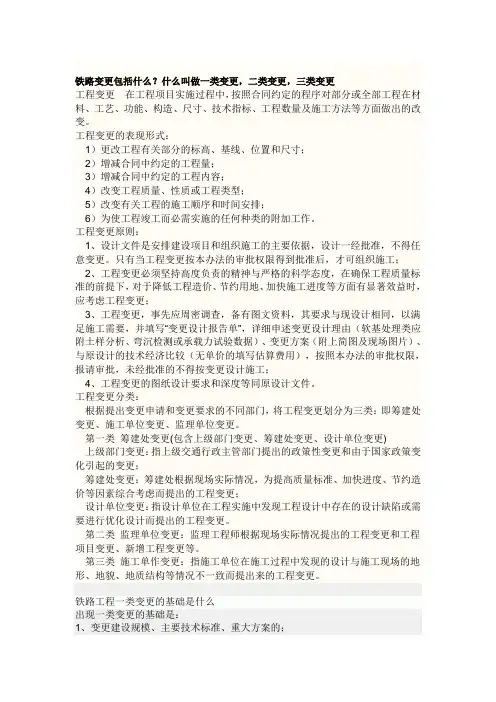

铁路变更包括什么?什么叫做一类变更,二类变更,三类变更工程变更在工程项目实施过程中,按照合同约定的程序对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
工程变更的表现形式:1)更改工程有关部分的标高、基线、位置和尺寸;2)增减合同中约定的工程量;3)增减合同中约定的工程内容;4)改变工程质量、性质或工程类型;5)改变有关工程的施工顺序和时间安排;6)为使工程竣工而必需实施的任何种类的附加工作。
工程变更原则:1、设计文件是安排建设项目和组织施工的主要依据,设计一经批准,不得任意变更。
只有当工程变更按本办法的审批权限得到批准后,才可组织施工;2、工程变更必须坚持高度负责的精神与严格的科学态度,在确保工程质量标准的前提下,对于降低工程造价、节约用地、加快施工进度等方面有显著效益时,应考虑工程变更;3、工程变更,事先应周密调查,备有图文资料,其要求与现设计相同,以满足施工需要,并填写“变更设计报告单”,详细申述变更设计理由(软基处理类应附土样分析、弯沉检测或承载力试验数据)、变更方案(附上简图及现场图片)、与原设计的技术经济比较(无单价的填写估算费用),按照本办法的审批权限,报请审批,未经批准的不得按变更设计施工;4、工程变更的图纸设计要求和深度等同原设计文件。
工程变更分类:根据提出变更申请和变更要求的不同部门,将工程变更划分为三类:即筹建处变更、施工单位变更、监理单位变更。
第一类筹建处变更(包含上级部门变更、筹建处变更、设计单位变更)上级部门变更:指上级交通行政主管部门提出的政策性变更和由于国家政策变化引起的变更;筹建处变更:筹建处根据现场实际情况,为提高质量标准、加快进度、节约造价等因素综合考虑而提出的工程变更;设计单位变更:指设计单位在工程实施中发现工程设计中存在的设计缺陷或需要进行优化设计而提出的工程变更。
第二类监理单位变更:监理工程师根据现场实际情况提出的工程变更和工程项目变更、新增工程变更等。

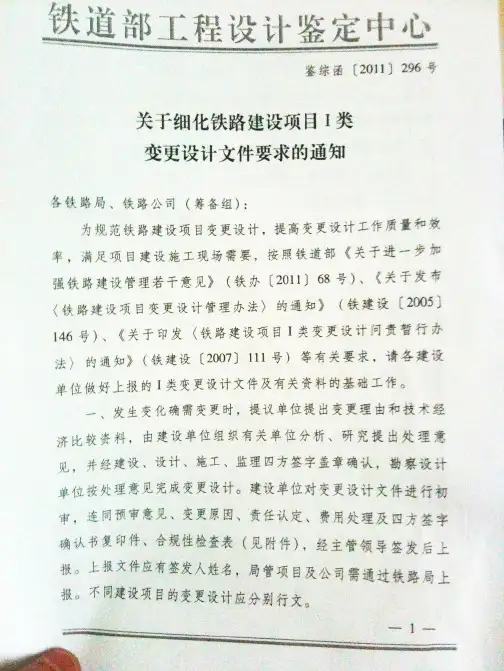

欢迎共阅渝黔(渝万)铁路变更设计管理办法实施细则第一章总则第一条为规范和加强渝黔(渝万)铁路工程建设变更设计管理工作,根据《铁路建设项目变更设计管理办法》(铁建设〔2012〕253号)、《关于细严格依法按程序进行变更设计。
第二章变更设计分类第五条按照《铁路建设项目变更设计管理办法》(铁建〔2012〕253号)之规定,变更设计分为Ⅰ类、Ⅱ类。
第六条对初步设计审批内容进行变更且符合下列条件之一者为Ⅰ类变更设计。
1、变更批准的建设规模、主要技术标准、重大方案、重大工程措施:建设规模系指工程范围,车站(段、所)规模。
主要技术标准系指铁路等级、正线数目、设计行车速度、线间距、最小曲线半径、限制坡度或最大坡度、牵引种类、机车类型或动车组类型、牵引质量、到发线有效长度、闭塞类型或行车指挥方式与旅客列车运行控制方式、12345的;67系统中心方案发生变化的;8)调度方式、闭塞方式、列控等级、连锁制式、驼峰及编组站制式、主要系统设备重大技术标准变化的;9)防灾安全监控系统中工务段、铁路局级总机系统接入方式、监控子系统设置原则变化的;10)电力变配电所分布方案、主要供电设备类型、运动及电力调度方案变化的;11)牵引供电方式、外部电源电压等级、牵引供电设施分布方案、主要牵引供电设备类型、接触网悬挂类型等主要技术标准(包括接触线、张力、支柱、零部件)、远动及牵引供电调度方案变化的;12)站房结构形态、高度、面宽,结构体系等建筑方案、主要结构变化的;计。
性变更为一个变更设计。
同一工点中的不同变更内容、同一病害类型的不同工点、同一变更内容的不同段落应分别划分为不同的变更设计,严禁合并或分拆变更设计。
凡本专业变更设计造成其它相关专业也须变更设计的,相关专业的变更设计应与本专业变更设计同时进行。
第九条变更设计原因划分:1、标准变化原因国家、铁路总公司批准的技术标准、规范和规模的变化引起的变更。
2、地方原因在建设过程中,因地方农田、水利、工矿、交通等项目的建设以及征地拆迁等引起的变更。
工程变更管理暂行办法第一章总则为规范市公司(以下简称“公司”)所承担的建设工程的工程变更管理工作,依据政府有关法规,结合公司工程建设管理实际情况,制定本办法。
第一条工程变更的定义工程变更指已签订合同的工程建设项目在合同执行期间发生的涉及合同标的、数量、质量、合同价等变化的变更事项,如勘察设计变更、工程量调整、材料与设备变更等。
工程现场签证是指合同中工程量清单没有包含且属于施工图以外的施工现场发生的临时构筑物工作内容。
第二条适用范围本办法适用于市公司投资建设的项目。
第二章工程变更的分类第一条工程变更按其内容的重要性和增减投资额分为三类:(一)凡符合下列条件之一者属Ⅰ类变更:1、对工程的建设规模、技术标准、重要构筑物的设计方案、主要设备及施工工法进行变更;2、需增减的单项投资额超过主合同价10%或100万元以上的变更;3、对合同中经市联合发展有限公司批准的建设规模、技术标准及重大设计方案的工程变更以及需通过调整工程总预算(概算)来处理其费用变化的工程变更。
(二)凡符合下列条件之一者,均属II类变更:在不改变整体工程技术标准的条件下,在进行技术经济论证的基础上的局部变更,单项变更增减投资额在主合同价10%以下且在100万元以下5万以上的变更。
单项变更增减投资额在主合同价10%以下的II类变更又细分为:II(A)变更:单项变更增减投资额为20~100万元(含20万元)的II类变更;II(B)变更:单项变更增减投资额为5~20万元(含5万元)的II类变更。
(三)Ⅲ类变更:凡不影响主体结构及总体布置,且单项变更增减投资额在在主合同价10%以下且在5万元以下的,均属Ⅲ类变更。
第三章工程变更的管理第一条工程变更管理原则:(一)事前控制原则:变更提议单位应充分考虑变更审批时间对工程的影响,提前报批。
正常情况下,工程变更文件的审批手续应在拟变更项目实施之前办理,对未经批准擅自进行工程变更的,追究相应责任;重点急办项目的变更:对重点急办项目的变更确认,应组织专职小组现场确认,人员应由业主、主管部门、施工、监理、设计单位等参加,采取先确认变更理由、范围、费用标准,后补手续的快捷程序。
浅析铁路建设项目验工计价管理工作中的几个要点发布时间:2021-07-23T10:05:01.570Z 来源:《建筑科技》2021年7月下作者:彭文辉[导读] 铁路建设项目验工计价是投资控制当中尤其重要的一个环节,为了客观真实的反应建设项目投资完成情况,切实按照建设项目实际进度情况办理验工计价,合理控制建设资金依法合规及时办理结算支付,既要保证建设资金支付安全,又要客观实际的保证建设项目现场实际进展的资金需求,从而使得验工计价管理工作在建设期间变得尤为重要。
贵州贵阳中国铁路成都局集团有限公司贵阳建设指挥部彭文辉 550003摘要:铁路建设项目验工计价是投资控制当中尤其重要的一个环节,为了客观真实的反应建设项目投资完成情况,切实按照建设项目实际进度情况办理验工计价,合理控制建设资金依法合规及时办理结算支付,既要保证建设资金支付安全,又要客观实际的保证建设项目现场实际进展的资金需求,从而使得验工计价管理工作在建设期间变得尤为重要。
本文以铁路建设项目验工计价管理办法和相关合同约定、其他铁路建设项目管理相关规定(办法)为依据,归纳总结了铁路建设项目验工计价管理工作中的几个要点,从工程(含自购设备)验工计价、征地拆迁验工计价、其他费用验工计价、特殊个案验工计价、验工计价台账管理等几个方面的一些值得尤为关注的地方提出了一些具体的把控措施,希望能进一步提升建设单位的验工计价管理工作,从而在整体上强化建设单位的投资控制管理。
关键词:铁路建设项目;验工计价管理;要点铁路建设项目验工计价是真实反映铁路建设项目工程和投资完成情况的第一手资料,是财务办理工程价款结算的主要依据,验工计价数据重在据实并依法合规。
建设单位对验工计价进行最终审批并对验工计价结果负责。
验工计价的主要依据是合同(协议),现结合合同(协议)以及相关规定(办法),从工程(含自购设备)验工计价、征地拆迁验工计价、其他费用验工计价、特殊个案验工计价、验工计价台账管理等几个方面就建设单位验工计价管理工作中的几个要点作如下分析。
