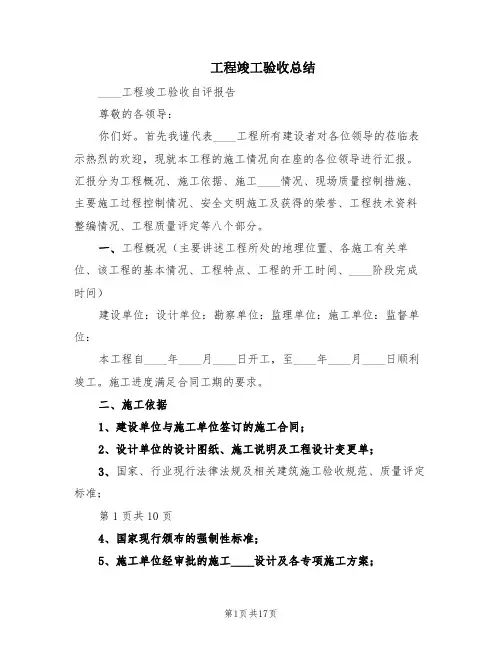

某边坡支护工程竣工验收总结
- 格式:docx
- 大小:17.77 KB
- 文档页数:3
工程竣工验收总结____工程竣工验收自评报告尊敬的各领导:你们好。
首先我谨代表____工程所有建设者对各位领导的莅临表示热烈的欢迎,现就本工程的施工情况向在座的各位领导进行汇报。
汇报分为工程概况、施工依据、施工____情况、现场质量控制措施、主要施工过程控制情况、安全文明施工及获得的荣誉、工程技术资料整编情况、工程质量评定等八个部分。
一、工程概况(主要讲述工程所处的地理位置、各施工有关单位、该工程的基本情况、工程特点、工程的开工时间、____阶段完成时间)建设单位:设计单位:勘察单位:监理单位:施工单位:监督单位:本工程自____年____月____日开工,至____年____月____日顺利竣工。
施工进度满足合同工期的要求。
二、施工依据1、建设单位与施工单位签订的施工合同;2、设计单位的设计图纸、施工说明及工程设计变更单;3、国家、行业现行法律法规及相关建筑施工验收规范、质量评定标准;第1页共10页4、国家现行颁布的强制性标准;5、施工单位经审批的施工____设计及各专项施工方案;6、中天建设集团综合管理体系手册、程序文件及施工工艺标准。
三、工程施工概况(一)施工____与管理(介绍本项目部的施工____与管理的体系,以下样文)1、在开工之初,就明确了“确保雁塔杯,争创长安杯”的质量目标。
建立了质量责任制,根据公司《综合管理体系程序文件》和《质量创优计划》把质量工作落实到各个职能人员和各个工作岗位,各行其职,各尽其责,对工序和工程负责到底。
2、抽调一批项目骨干组成强有力的项目经理部及管理班子,落实经项目经理负责制,选调业务素质高,施工经验丰富,责任心强的专业施工队伍施工。
3、强化创优意识,在全体管理和施工人员中开展创优目标教育努力使创优目标活动深入人心。
(二)技术管理情况工程开工前,____项目部施工技术人员熟悉、____设计图纸,进行图纸会审;并由技术负责人____编制好施工____设计,报公司总工程师及监理单位审批,通过后方可进行施工。
边坡支护情况汇报

近期,我们对辖区内的边坡支护情况进行了全面的汇报和调查。
经过实地考察
和数据分析,我将向大家详细介绍边坡支护情况的汇报结果。
首先,我们对辖区内的边坡进行了全面的勘察和评估。
在勘察过程中,我们发
现了一些边坡存在着不同程度的裂缝和滑坡迹象。
其中,有些边坡的裂缝较为严重,已经对周边的建筑物和道路构成了一定的威胁。
此外,还有一些边坡存在着植被破坏和水土流失等问题,亟需进行支护和治理。
其次,我们对辖区内已经进行了边坡支护工程的地段进行了检查。
在检查过程中,我们发现一些支护结构存在着老化和损坏的情况,需要进行及时的修复和加固。
同时,还有一些支护工程存在着设计不合理和施工质量不达标的情况,需要进行整改和改进。
另外,我们对辖区内的边坡进行了监测和预警工作。
通过对监测数据的分析,
我们发现一些边坡存在着变形加剧和稳定性下降的趋势,需要加强监测和预警工作,及时采取措施进行应对。
最后,针对以上情况,我们提出了针对性的整改和治理措施。
我们将加强对辖
区内边坡的定期监测和检查工作,及时发现和处理边坡存在的问题。
同时,我们将对已经进行了边坡支护工程的地段进行定期的维护和检修,确保支护结构的安全和有效性。
此外,我们还将加强对辖区内边坡的管理和维护工作,提高边坡的整体稳定性和安全性。
综上所述,辖区内的边坡支护情况存在着一定的问题和隐患,需要引起我们的
高度重视和及时处理。
我们将继续加强对边坡支护情况的监测和管理工作,确保辖区内边坡的安全稳定,为人民群众的生命财产安全提供坚实的保障。

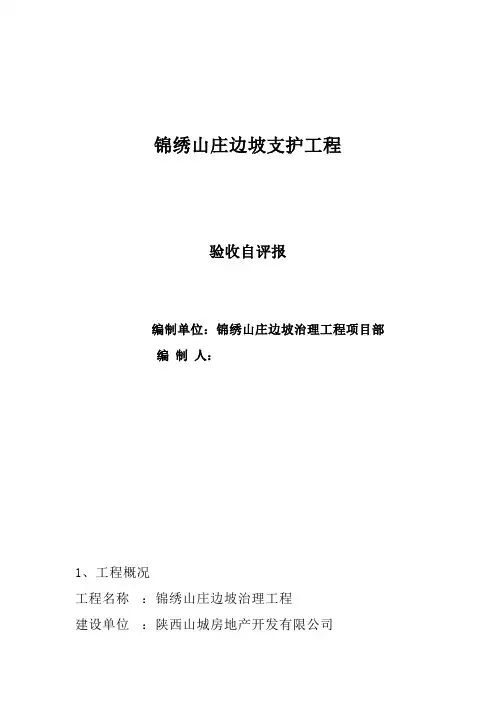

锦绣山庄边坡支护工程验收自评报编制单位:锦绣山庄边坡治理工程项目部编制人:1、工程概况工程名称:锦绣山庄边坡治理工程建设单位:陕西山城房地产开发有限公司设计单位:十堰市九城勘察设计有限公司监理单位:天成监理公司勘察单位:十堰市九城勘察设计有限公司质监单位:白河县建筑工程质量监督站施工单位:陕西怡豪矿业工程有限责任公司开工日期:2011年5月1日1.1、地理位置及工程规模锦绣山庄边坡治理工程位于城关镇南岭路。
该建筑边坡为开挖边坡,高度为26m,边坡长度为48m,该项目施工工期约3个月,主要支护类型为锚杆喷射混凝土支护;坡面分为A-A、B-B、C三个坡段,主要工程数量量共计为:喷射C25混凝土约340m2,锚杆303根、4119m,钢筋混凝土挡土墙152 m3,。
2、项目管理组织情况当承接到本工程后,项目部按照施工承包合同、设计图纸、建筑法规、建设工程强制性条文等编写了施工专项方案2份。
(1)施工中严格按照有关规范、施工工艺、设计图纸进行施工,合理安排工作计划,做好各工序的穿插和各工种的配合。
(2)项目部配备专门的检查人员,每天对工程的质量进行检查,对违反质量要求的坚决给予返工处理。
(3)项目部施工管理人员配备齐全,持证上岗。
3、工程施工现场质量控制情况3.1、原材料用于本工程的原材料均按设计要求和施工承包合同的要求进场,各种原材料出厂合格证齐全。
确保了该工程原材料的合格性和真实性。
3.2、隐蔽工程验收各隐蔽工程验收做到先自检合格后再报验,经监理、建设、设计等单位相关人员复验后再进行隐蔽,工程隐蔽记录真实有效,符合设计要求。
3.4、钢筋工程工程所用的钢筋都有合格证,所代表的数量符合工程用量,钢筋的切断、弯曲采用机械均符合设计及施工规范要求。
3.5、模板工程项目部对模板拆除时间严格控制,在混凝土强度能保证其表面及棱角不受损伤情况下进行拆模。
3.6、混凝土工程混凝土现场搅拌、试块现场制作,确保混凝土的质量。
边坡护坡治理工作总结范文边坡护坡治理工作是保障交通安全的重要工作之一。
经过一段时间的边坡护坡治理工作,我单位取得了一些显著的成绩,同时也面临一些问题和挑战。
在此,我将对边坡护坡治理工作进行总结,并提出一些改进措施。
首先,我单位在边坡护坡治理工作中注重科学规划。
我们在选址、设计和施工方面都进行了详细的调查和研究,确保了治理措施的科学性和可行性。
同时,我们注重综合利用各种资源,采取了多种措施,如植被恢复、加固结构、排水系统等,有效地提高了边坡的稳定性和抗冲刷能力。
其次,我单位注重技术力量的提升。
我们加强了技术人员的培训和学习,提高了他们的专业素质和技能水平。
同时,我们引进了一些先进的技术和设备,提高了治理工作的效率和质量。
这些举措使得我们在边坡护坡治理工作中取得了一定的成绩。
然而,我单位在边坡护坡治理工作中还存在一些问题。
首先,我们在治理措施的选择上还存在一定的盲目性,需要加强科学论证和技术指导。
其次,我们在施工过程中存在一些管理不严和操作不规范的情况,需要加强施工监督和质量控制。
最后,我们在资金的筹措和使用上还存在一些困难,需要进一步加强资金管理和运作。
为了进一步提高边坡护坡治理工作的质量和效益,我单位提出以下几点改进措施:一是加强科学研究,提高治理措施的科学性和可行性。
二是加强技术力量的培养和引进,提高治理工作的水平和效果。
三是加强施工管理和质量控制,确保治理工程的质量和安全。
四是加强资金管理和运作,提高资金使用的效率和透明度。
总之,边坡护坡治理工作是一项重要的工作,对于保障交通安全具有重要意义。
我单位在这方面取得了一些成绩,但也面临一些问题和挑战。
通过总结经验教训,我们将进一步完善工作机制,加强科学规划和技术力量培养,提高工作质量和效益。
相信在各级领导的关心支持下,我们的边坡护坡治理工作一定会取得更大的成绩。
监理工程总结报告尊敬的各位领导、各位来宾:工程经各参建单位的共同努力,已顺利完工。
在此,我代表监理有限公司,将本工程监理工作情况,总结如下:一、工程概况:工程由地质建设工程公司承包施工。
该工程位于深圳市罗湖区,工程承包范围:消坡,抗滑桩支挡,坡面锚固及地表排水、坡面绿化及监测等施工工程。
总造价为305万元。
二、监理组织机构:我司根据监理合同和监理大纲,结合本工程具体情况,组建由总监理工程师,土建监理工程师组成的项目监理机构于2021年07月20日进场,对本工程进行监理。
项目监理组严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理,完成了监理任务。
三、监理工作情况:1、抓好事前控制,严把开工关。
在整个监理过程中,我们坚持以事前控制和主动控制为主,依据合同和设计文件编制了监理规划,制订了具体的监理工作程序,明确了工作内容,行为主体,验收标准及工作要求。
本工程开工前,依据监理规范要求,我们审查了施工单位的资质,现场质量管理、技术管理组织机构、人员、制度及特殊工种操作人员的资格、上岗证等。
依据承包单位报送的施工组织设计方案报审表,对施工组织设计进行了审查,并相应编制了《监理规划》对工程的测量、定位放线,包括轴线尺寸、水平标高进行了现场复核,进一步明确了监理目标和要求,为监理工作的顺利开展创造了条件。
2、严把原材料、半成品进场关凡是进场原材料、半成品首先要进行书面检查,即查验合格证、准用证、质保单等,符合要求后进行外观检查,没有异常情况后监理见证取样送市检测中心复检,做到材料进场先复检后使用,不合格的材料拒绝用于工程上。
本工程建筑材料合格证、质保单齐全,对钢材、水泥、石子、黄沙等主要建筑结构性材料都进行了进场后的抽检复验,全部达到合格要求。
3、严格工序检查,强化过程控制在施工监督过程中,强化了施工工序报验手段,做到先报验后施工,上道工序未经验收不得进入下道工序的施工,对隐蔽工程的验收我们项目监理部尤其重视,现场监理人员对重点、关键部位进行了旁站监督,如现浇抗滑桩,格构梁等。

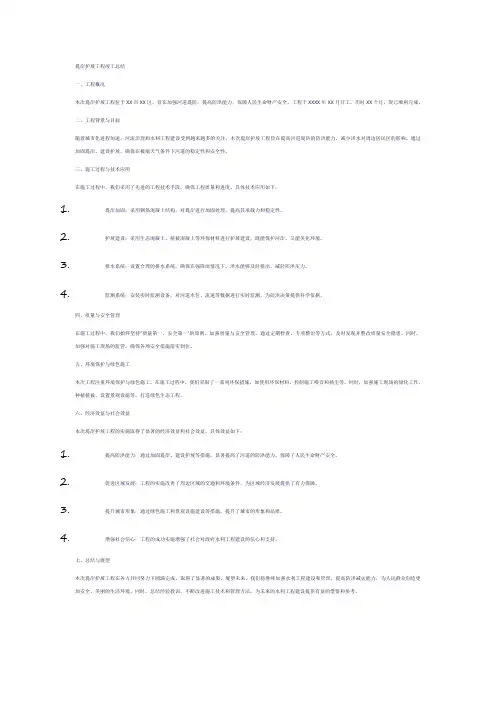

护坡工程的施工验收与维护管理引言随着城市建设的不断发展,护坡工程作为一项重要的基础设施工程,扮演着保护土地、水源和环境的重要角色。
护坡工程的施工验收与维护管理,对于保证工程质量和延长使用寿命,具有重要意义。
一、护坡工程施工验收护坡工程施工验收是确保工程符合规范和质量要求的重要环节。
施工验收应包括对工程的基本情况、施工记录和技术质量的检查。
1. 工程的基本情况检查工程的基本情况检查是对整体工程的评估。
包括对工程的地理位置、设计要求、施工进度和工程资料等的核对和确认。
同时需要对工程的现场环境、交通条件和施工场地进行检查,确保符合相关规定和要求。
2. 施工记录检查施工记录是工程施工过程中的重要依据,主要反映了施工工艺和质量控制的情况。
施工验收中,需要对施工单位提供的施工记录进行检查。
如施工工艺流程图、施工质量报告、工程日志、材料验收单等。
这些记录应清晰、完整地记录了各个工序的施工细节和质量控制措施的执行情况。
3. 技术质量检查技术质量检查是施工验收的关键环节。
需要对工程的技术指标、材料性能和施工质量进行检查。
包括对土方开挖、回填、护坡材料选择和施工工艺的检查,确保符合工程设计要求和相关规范的要求。
二、护坡工程的维护管理护坡工程的维护管理是确保工程长期稳定可靠的重要手段。
它包括日常维护和定期性维护两个方面。
1. 日常维护日常维护是对护坡工程进行常规检查和管理。
主要包括对护坡材料的保养和修复,排除因风雨侵蚀、植物生长等原因导致的损坏。
同时需要对护坡结构的变形和裂缝进行观察和处理,确保工程的稳定性和安全性。
2. 定期性维护定期性维护是通过预防性措施和修复性措施,对护坡工程进行维护管理。
应根据护坡工程的情况和使用环境,制定相应的维护计划。
定期性维护主要包括护坡材料更换、草皮养护、排水系统的维护和巡视等。
通过定期性维护,及时发现和处理工程的缺陷和问题,保证工程的可持续使用。
三、护坡工程的施工验收与维护管理的重要性护坡工程的施工验收与维护管理对于保证工程质量和延长使用寿命具有重要意义。
建筑工程质量验收工作总结汇报尊敬的领导和各位同事:
经过一段时间的努力,我很荣幸地向大家汇报我所负责的建筑工程质量验收工作。
在过去的一段时间里,我和我的团队致力于确保建筑工程的质量达到国家标准和客户要求,通过严格的验收程序和标准,确保工程质量的可靠性和安全性。
首先,我们对建筑工程进行了全面的质量验收。
我们严格按照国家标准和相关
规定,对建筑工程的各个环节进行了全面的检查和验收,包括土地平整、基础施工、结构施工、装饰装修等各个环节,确保每个环节都符合质量要求。
其次,我们注重了解客户的需求和要求。
在进行质量验收的过程中,我们与客
户保持密切的沟通,了解他们的需求和要求,确保工程质量不仅符合国家标准,还符合客户的期望,从而提高客户满意度。
另外,我们还加强了对施工单位和材料的监督和管理。
我们严格按照相关规定
对施工单位和材料进行了严格的把关和监督,确保施工单位和材料都符合质量要求,从根本上保障了建筑工程的质量。
最后,我们还对建筑工程的质量进行了全面的总结和评估。
我们对整个建筑工
程的质量进行了全面的总结和评估,找出存在的问题和不足,提出了改进和完善的措施,为今后的建筑工程质量提升提供了重要的参考。
总的来说,我们在建筑工程质量验收工作中取得了一定的成绩,但也存在一些
不足和问题。
我们将继续努力,不断完善工作,提高建筑工程的质量,为客户提供更加优质的服务。
谢谢大家!。
边坡治理工程施工总结(5篇范文)第一篇:边坡治理工程施工总结重庆市×××××不稳定边坡治理工程施工总结××××公司×××年×××月×××日重庆市×××不稳定边坡治理工程施工技术总结一、工程概况1、概况×××道路为×××至×××的交通要道,×××边坡于今年6月发生垮塌现象,影响道路交通及行人安全,为保障道路畅通及行人安全,消除安全隐患,对该边坡进行治理。
对本段主要采用GPS2型SNS主动防护网系统、锚杆等防护形式.边坡安全等级为二级。
设计使用年限 20 年。
建设单位:×××× 监理单位:×××× 施工单位:××××2、主要工作内容如下:采用人工削坡+GPS2型SNS 主动防护网系统,对坡面进行防护。
锚杆采用HRB400 钢筋,按设计深度钻凿锚杆孔并清孔后,灌浆方式施工,灌浆采用 M30 砂浆。
根据边坡岩体及斜坡结构特征,锚杆设置长2-3m,最下面一排长2m,距离现有公路路面 1m。
坡面防护是以柔性钢绳网系统覆盖有潜在危岩落石的坡面,防护网采用纵横交错的φ16 横向支撑绳和φ16纵向支撑绳与4.5m×4.5m 正方形模式(边沿局部根据需要有时为4.5m×2.5m)布置的锚杆相联结并进行预张拉,支撑绳构成的每个4.5m×4.5m网格内铺设一张φ8/300/4×4m(或4×2m)型钢丝绳网,每张钢丝绳网与四周支撑绳间用缝合钢丝绳缝合联结并拉紧,该预张拉工艺能使系统对坡面施以一定的法向预紧压力,从而提高表层岩土体的稳定性,尽可能地阻止崩塌落石的发生并将小部分落石限制在一定的空间内运动,同时,在钢绳网下铺设小网孔的φ2.2/50 型镀锌铁丝网,以阻止小尺寸岩块的崩落或限制局部岩土体的破坏。

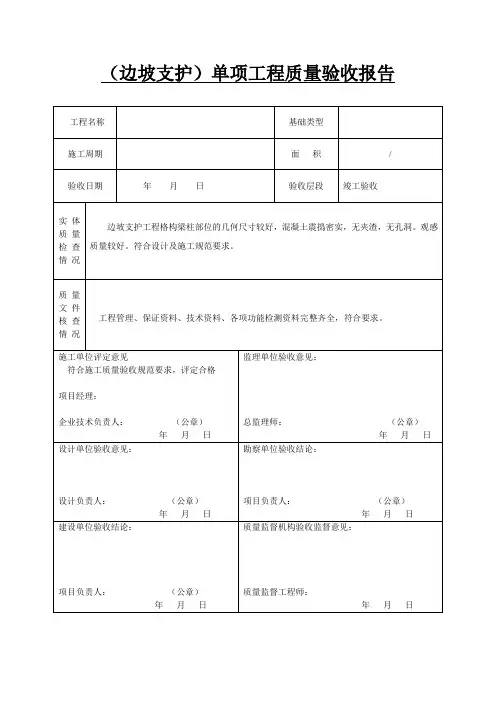

(边坡支护)单项工程质量验收报告工程名称基础类型
施工周期面积/ 验收日期年月日验收层段竣工验收
实体质量检查情况
边坡支护工程格构梁柱部位的几何尺寸较好,混凝土震捣密实,无夹渣,无孔洞。
观感质量较好。
符合设计及施工规范要求。
质量
文件
核查
情况
工程管理、保证资料、技术资料、各项功能检测资料完整齐全,符合要求。
施工单位评定意见
符合施工质量验收规范要求,评定合格项目经理:
企业技术负责人:(公章)
年月日监理单位验收意见:
总监理师:(公章)
年月日
设计单位验收意见:
设计负责人:(公章)
年月日勘察单位验收结论:
项目负责人:(公章)
年月日
建设单位验收结论:
项目负责人:(公章)
年月日质量监督机构验收监督意见:
质量监督工程师:
年月日。

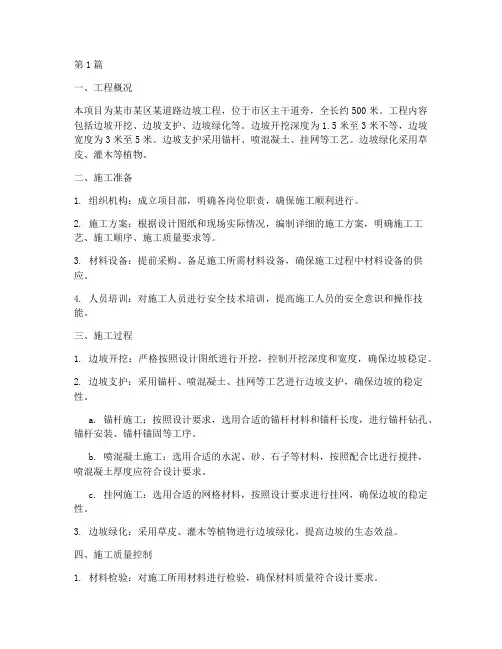

第1篇一、工程概况本项目为某市某区某道路边坡工程,位于市区主干道旁,全长约500米。
工程内容包括边坡开挖、边坡支护、边坡绿化等。
边坡开挖深度为1.5米至3米不等,边坡宽度为3米至5米。
边坡支护采用锚杆、喷混凝土、挂网等工艺。
边坡绿化采用草皮、灌木等植物。
二、施工准备1. 组织机构:成立项目部,明确各岗位职责,确保施工顺利进行。
2. 施工方案:根据设计图纸和现场实际情况,编制详细的施工方案,明确施工工艺、施工顺序、施工质量要求等。
3. 材料设备:提前采购、备足施工所需材料设备,确保施工过程中材料设备的供应。
4. 人员培训:对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
三、施工过程1. 边坡开挖:严格按照设计图纸进行开挖,控制开挖深度和宽度,确保边坡稳定。
2. 边坡支护:采用锚杆、喷混凝土、挂网等工艺进行边坡支护,确保边坡的稳定性。
a. 锚杆施工:按照设计要求,选用合适的锚杆材料和锚杆长度,进行锚杆钻孔、锚杆安装、锚杆锚固等工序。
b. 喷混凝土施工:选用合适的水泥、砂、石子等材料,按照配合比进行搅拌,喷混凝土厚度应符合设计要求。
c. 挂网施工:选用合适的网格材料,按照设计要求进行挂网,确保边坡的稳定性。
3. 边坡绿化:采用草皮、灌木等植物进行边坡绿化,提高边坡的生态效益。
四、施工质量控制1. 材料检验:对施工所用材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工方案进行施工,确保施工质量。
3. 施工验收:按照施工质量验收标准,对施工完成的边坡进行验收。
五、施工安全措施1. 施工人员安全培训:对施工人员进行安全技术培训,提高安全意识。
2. 施工现场安全管理:设立安全警示标志,确保施工现场安全。
3. 机械设备安全管理:对机械设备进行定期检查、维护,确保机械设备安全运行。
六、施工总结1. 施工进度:按照施工计划,顺利完成边坡开挖、边坡支护、边坡绿化等施工任务。
2. 施工质量:施工质量符合设计要求,边坡稳定,绿化效果良好。
堤岸护坡工程竣工总结一、工程概况本次堤岸护坡工程位于XX市XX区,旨在加强河道堤防,提高防洪能力,保障人民生命财产安全。
工程于XXXX年XX月开工,历时XX个月,现已顺利完成。
二、工程背景与目标随着城市化进程加速,河流治理和水利工程建设受到越来越多的关注。
本次堤岸护坡工程旨在提高河道堤防的防洪能力,减少洪水对周边居民区的影响。
通过加固堤岸、建设护坡,确保在极端天气条件下河道的稳定性和安全性。
三、施工过程与技术应用在施工过程中,我们采用了先进的工程技术手段,确保工程质量和进度。
具体技术应用如下:1.堤岸加固:采用钢筋混凝土结构,对堤岸进行加固处理,提高其承载力和稳定性。
2.护坡建设:采用生态混凝土、植被混凝土等环保材料进行护坡建设,既能保护河岸,又能美化环境。
3.排水系统:设置合理的排水系统,确保在强降雨情况下,洪水能够及时排出,减轻防洪压力。
4.监测系统:安装实时监测设备,对河道水位、流速等数据进行实时监测,为防洪决策提供科学依据。
四、质量与安全管理在施工过程中,我们始终坚持“质量第一、安全第一”的原则,加强质量与安全管理。
通过定期检查、专项整治等方式,及时发现并整改质量安全隐患。
同时,加强对施工现场的监管,确保各项安全措施落实到位。
五、环境保护与绿色施工本次工程注重环境保护与绿色施工。
在施工过程中,我们采取了一系列环保措施,如使用环保材料、控制施工噪音和扬尘等。
同时,加强施工现场的绿化工作,种植植被、设置景观设施等,打造绿色生态工程。
六、经济效益与社会效益本次堤岸护坡工程的实施取得了显著的经济效益和社会效益。
具体效益如下:1.提高防洪能力:通过加固堤岸、建设护坡等措施,显著提高了河道的防洪能力,保障了人民生命财产安全。
2.促进区域发展:工程的实施改善了周边区域的交通和环境条件,为区域经济发展提供了有力保障。
3.提升城市形象:通过绿色施工和景观设施建设等措施,提升了城市的形象和品质。
4.增强社会信心:工程的成功实施增强了社会对政府水利工程建设的信心和支持。
某边坡支护工程竣工验收总结桔城路地块B区22-24#楼、5#地下室、沿街商铺边坡支护工程施工小结工程概况本工程位于:伍家区桔城路旁;工程规模:总建筑面积55323.04m2,其中22、23、24#楼:34550.3m2,5#地下室20772.74m2;建设单位:宜昌弘洋投资有限公司;监理单位:湖北华泰工程建设监理有限公司;勘察设计单位:湖北省地质勘察基础工程公司;桔城路地块B区22-24#楼、5#地下室、沿街商铺21、23#楼及商铺基坑支护工程于2014年9月10日开工,由于2014年10月10日全部完成。
在施工中,我们严格按照设计图纸和施工规范进行施工。
工程已达到竣工验收条件。
2、施工依据1、质量验收规范及标准《基坑工程技术规程》(湖北地方标准DB42/T159-2012);《建筑基坑支护技术规程》(JGJ120-2012);《土层锚杆(索)设计与施工规范》(CECS22:2005);《混凝土结构工程施工质量验收规范》(GB 50204-2002(2011版));《锚杆喷射混凝土支护技术规范》(GB50086-2001);《钢筋焊接及验收规程》(JGJ 18-2012);《建筑边坡工程技术规范》(GB 50330-2002);《工程测量规范》(GB 50026-2007);《建筑基坑工程检测技术规范》(GB50497-2009);《建设工程文件归档整理规范》(GB/T 50328-2001);3、施工概况本单位工程施工按场地±0标高76.8m,21#楼基坑低标高为61.3m,开挖深度4.2-6.22m,23#楼基坑底标高为61.7m,开挖深度5.2-7.3m。
商铺底标高为58.35m,开挖深度为4.95-8.75m。
边坡均采用挂网喷浆护面+排水的方式进行治理。
总边坡支护表面积约为1700m2。
4、施工中的工程重点、难点及处理措施本单位分部工程施工中最大的难点是边坡凿挖工程,由于边坡为大量泥质粉砂岩,白垩系泥质粉砂岩是一种极软质岩石,具有成岩差、易风化、易崩解等特性。
边坡支护施工总结1. 引言边坡支护工程是在土方工程中常见的一项施工任务。
通过采用合适的边坡支护措施,可以有效地保护土方工程的稳定性和安全性。
本文将对边坡支护施工进行总结,包括施工前的准备工作、施工过程中的注意事项和施工结束后的验收等方面。
2. 施工前的准备工作在进行边坡支护施工之前,需要进行充分的准备工作,以确保施工的顺利进行。
以下是施工前的准备工作内容:2.1 项目调研对于边坡支护工程,首先需要进行项目调研。
通过对边坡的地质环境、土壤性质和坡度等进行详细的调查和分析,以了解边坡的稳定性和支护需求。
2.2 设计方案的制定根据项目调研的结果,制定合理的边坡支护设计方案。
设计方案应考虑边坡的地质情况、土壤性质、坡度和支护的需要,选择适当的支护措施,如挡土墙、喷射混凝土护坡等。
2.3 材料和设备的准备根据设计方案要求,准备所需的支护材料和设备。
材料的选择应符合设计要求,并具备良好的耐候性和耐久性。
设备的准备包括施工机械和工具等。
2.4 施工方案的编制根据设计方案和施工要求,编制施工方案。
施工方案应包括施工的步骤、过程和施工各阶段的安全措施等内容,以确保施工的安全和顺利进行。
3. 施工过程中的注意事项在进行边坡支护施工时,需要注意以下事项,以确保施工的质量和安全:3.1 施工人员的培训和技能施工人员需要经过专门的培训,并具备一定的技术和操作能力,以确保施工质量。
他们应了解施工方案和操作规程,并熟悉所使用的材料和设备。
3.2 施工现场的安全施工现场的安全是施工过程中最重要的事项之一。
需要设置合理的警示标志和安全防护措施,保证施工人员和周围交通的安全。
同时,施工过程中应加强监督和检查,及时发现和处理安全隐患。
3.3 施工质量的控制施工质量的控制是保证边坡支护工程长期稳定的关键。
需要对施工过程进行严密的控制,包括地基处理、材料的使用和施工工艺等方面。
及时发现和纠正施工过程中的问题,确保施工质量符合设计要求。
4. 施工结束后的验收施工结束后,需要对边坡支护工程进行验收,以评估施工的质量和是否达到设计要求。
边坡防护工程竣工验收报告一、基本信息工程名称:(填写具体工程名称)工程地点:(填写具体地点)建设单位:(填写具体单位名称)施工单位:(填写具体单位名称)监理单位:(填写具体单位名称)二、工程概况边坡类型:(填写具体边坡类型,例如土质边坡、石质边坡等)边坡高度:(填写具体高度,单位为米)投资总额:(填写具体金额,单位为人民币)建设内容:(简要描述工程建设内容)三、竣工验收内容1.边坡结构验收:(1)边坡材料验收:评估边坡使用的各类材料(如土方、护坡材料等)的质量是否符合规范要求。
(2)边坡稳定性验收:评估边坡的稳定性分析与设计是否符合要求,并检查边坡防护结构(如护面、护脚等)的安装质量。
2.技术要求验收:(1)排水系统验收:评估边坡的排水系统设计是否合理,并检查排水设施的安装质量。
(2)生态保护验收:评估工程对周边生态环境的影响,是否存在污染等问题,并提出相应的保护措施和整改意见。
3.安全验收:(1)边坡防护设施验收:评估边坡防护设施(如护栏、警示标识等)的设置是否符合要求,并检查其安装质量。
(2)人员安全防护验收:评估工程是否设置了必要的人员安全防护设施,并检查其安装质量。
四、验收结论根据对以上内容的审核与评定,经审查验收单位认为,该边坡防护工程建设符合设计文件的要求,边坡结构稳定性达到验收标准,技术质量符合规范,生态环境保护达到要求。
根据《中华人民共和国建筑法》和相关规定,现确认该边坡防护工程竣工验收合格,并具备投入使用的条件。
五、附件清单(列举所有必要的附件,如设计图纸、施工合同、监理报告等)以上为边坡防护工程竣工验收报告,特此出具。
验收单位:单位名称:签字:日期:。
第1篇经过对本次工程的建设过程、施工质量、安全文明施工、环境保护等方面进行全面、严格的检查和评估,现将验收结论如下:一、工程概况本次工程为XX项目,位于XX地区,总投资XX万元。
工程主要包括XX主体工程、XX配套工程及XX附属工程。
工程于XX年XX月开工,XX年XX月竣工。
二、施工质量1. 施工单位严格按照工程设计文件、施工规范和操作规程进行施工,施工质量符合国家相关标准和规范要求。
2. 工程主体结构、屋面、地面、管道等分项工程均通过验收,质量合格。
3. 施工过程中,施工单位严格执行质量控制措施,确保了工程质量。
4. 工程验收过程中,未发现重大质量隐患和缺陷。
三、安全文明施工1. 施工单位认真落实安全生产责任制,建立健全安全生产管理制度,加强施工现场安全管理。
2. 施工现场安全防护设施齐全,安全警示标志明显,确保了施工现场安全生产。
3. 施工过程中,未发生重大安全事故。
4. 施工单位积极营造文明施工氛围,加强施工现场文明施工管理,保持了施工现场的整洁、有序。
四、环境保护1. 施工单位严格按照国家环境保护法律法规要求,采取有效措施,确保施工过程中环境保护。
2. 施工过程中,未发生环境污染事件。
3. 工程验收过程中,未发现环境污染隐患。
五、结论综上所述,本次工程在施工质量、安全文明施工、环境保护等方面均达到预期目标,符合国家相关标准和规范要求。
经竣工验收委员会讨论,一致同意通过竣工验收。
具体验收结论如下:1. 工程主体结构、屋面、地面、管道等分项工程均达到设计要求,质量合格。
2. 施工单位在施工过程中严格执行安全生产管理制度,确保了施工现场安全生产。
3. 施工单位积极落实环境保护措施,未发生环境污染事件。
4. 工程符合国家相关标准和规范要求,验收合格。
特此结论。
第2篇一、项目概况本项目为[项目名称],位于[项目地址],由[建设单位]投资建设,[施工单位]承建,[监理单位]监理。
项目于[开工日期]开始建设,经[建设周期]的艰苦努力,于[竣工日期]完成全部建设内容。
闽侯县第二中学教学综合楼西北侧护坡工程验收报告工程名称:闽侯县第二中学教学综合楼西北侧护坡建设单位:福建省闽侯县第二中学设计单位:福州大学土木建筑设计研究院监理单位:福州昌和信工程监理咨询有限公司施工单位:福建省盛天工程建设有限公司项目负责人:刘敏芳项目技术负责人:郑敦荣闽侯县第二中学教学综合楼西北侧边坡支护工程竣工报告一、工程概况本工程为边坡支护工程,位于福州市闽侯县尚干镇第二中学教学综合楼西北侧。
边坡采用锚杆、挂网喷射混凝土、框架梁及挡土墙等支护方式。
锚杆统一采用1Φ25的钢筋,加强钢筋采用1Φ16横竖通长钢筋,钢筋网为Φ8间距200×200mm,喷射混凝土强度C25。
框架梁主筋采用Φ16的三级钢,配筋采用Φ8三级钢,框架梁强度C 25。
水泥采用P.O42.5。
从2014年7月20日开始,至2014年9月20日施工全部结束。
二、工程质量保证资料核查情况:为了确保工程质量,我司对所有进场的原材料严格把关,对进场材料要求预先提供出厂合格证或质保书,并按规范规定见证取样送检,材料经经检验合格,报请监理单位同意后,方使用于工程各部位中。
各资料核查情况如下:本工程使用的主要材料:钢筋采用福建三钢闽光股份有限公司钢铁制品公司生产的《三钢》牌Ⅲ级钢筋,有钢筋出厂合格证3份(¢8、¢16、¢25共3种规格),每规格(批次)钢筋均按规定取样做物理试验,有进场见证取样送检钢材力学性能检验报告2份,检验结论均符合要求。
在施工过程中,我们依据设计图纸所要求的不同标号砼,在施工中根据规范要求,由监理现场取样制作足够数量的各种砼试块,其留置情况如下:混凝土标养试块留置:1、喷射混凝土C25试块一组2、格子梁C25试块一组3、注浆(水泥净浆)M30试块一组4、挡土墙C25试块一组混凝土和砂浆试块强度检验评定后报请监理人员核定均评为合格。
三、单位工程观感质量评定情况质量评定情况,根据建设工程验收规范、进行实测与检查。
建筑工程质量验收工作总结汇报
为了确保建筑工程的质量和安全,我单位一直致力于进行严格的质量验收工作。
在过去的一段时间里,我们积极开展了一系列的验收工作,取得了一定的成绩和经验,现将总结汇报如下:
一、验收工作内容。
我们对建筑工程的各个环节进行了全面的质量验收工作,包括土地开发、基础
施工、主体结构、装饰装修、设备安装等方面。
在每个环节,我们都严格按照相关标准和规范进行验收,确保工程质量符合要求。
二、验收工作成绩。
通过我们的努力,建筑工程的质量得到了有效控制和提升。
在验收过程中,我
们发现并及时纠正了一些存在的质量问题,确保了工程的安全和稳定。
同时,我们也及时对优秀的工程质量进行了表彰和奖励,鼓励施工单位和工作人员不断提高工作质量。
三、验收工作经验。
在实际的验收工作中,我们积累了一些宝贵的经验。
首先,我们要加强对施工
单位和工作人员的质量管理和监督,确保他们严格按照规范进行施工。
其次,我们要加强对施工现场的监督和检查,及时发现和解决存在的质量问题。
最后,我们要加强对验收标准和规范的学习和理解,不断提高自身的专业水平和验收能力。
总的来说,建筑工程质量验收工作是一项重要的工作,对于保障工程质量和安
全至关重要。
我们将继续加强这方面的工作,不断提高工作质量和效率,为建筑工程的发展贡献自己的力量。
桔城路地块B区22-24#楼、5#地下室、沿街商铺边坡支护工程施工小结
工程概况
本工程位于:伍家区桔城路旁;
工程规模:总建筑面积55323.04m2,其中22、23、24#楼:34550.3m2,5#地下室20772.74m2;建设单位:宜昌弘洋投资有限公司;
监理单位:湖北华泰工程建设监理有限公司;
勘察设计单位:湖北省地质勘察基础工程公司;
桔城路地块B区22-24#楼、5#地下室、沿街商铺21、23#楼及商铺基坑支护工程于2014年
9月10日开工,由于2014年10月10日全部完成。
在施工中,我们严格按照设计图纸和施工规范进行施工。
工程已达到竣工验收条件。
2、施工依据
1、质量验收规范及标准
《基坑工程技术规程》(湖北地方标准DB42/T159-2012);
《建筑基坑支护技术规程》(JGJ120-2012);
《土层锚杆(索)设计与施工规范》(CECS22:2005);
《混凝土结构工程施工质量验收规范》(GB 50204-2002(2011版));
《锚杆喷射混凝土支护技术规范》(GB50086-2001);
《钢筋焊接及验收规程》(JGJ 18-2012);
《建筑边坡工程技术规范》(GB 50330-2002);
《工程测量规范》(GB 50026-2007);
《建筑基坑工程检测技术规范》(GB50497-2009);
《建设工程文件归档整理规范》(GB/T 50328-2001);
3、施工概况
本单位工程施工按场地±0标高76.8m,21#楼基坑低标高为61.3m,开挖深度4.2-6.22m,23#楼基坑底标高为61.7m,开挖深度5.2-7.3m。
商铺底标高为58.35m,开挖深度为4.95-8.75m。
边坡均采用挂网喷浆护面+排水的方式进行治理。
总边坡支护表面积约为1700m2。
4、施工中的工程重点、难点及处理措施
本单位分部工程施工中最大的难点是边坡凿挖工程,由于边坡为大量泥质粉砂岩,白垩系泥质粉砂岩是一种极软质岩石,具有成岩差、易风化、易崩解等特性。
该类岩石以中–微风化为主,软化系数小于0.75,孔隙率、吸水率低,裂隙贯通性差。
凿挖难度及坡面超欠挖控制难度较大。
为满足设计要求的基岩达到1:0.3的坡度,我方采用挖掘机沿等高线自上而下、分层、分段、依次进行。
人工进行边坡开挖修整并加强边坡防护。
现场技术人员测量控制基坑开挖标高,技术人员应在桩基上采用红油漆标示开挖终止线。
机械开挖时,在桩头部位特别注意,不损伤桩头钢筋,接近基底时(靠近桩基0.5m范围内用人工挖除、清理),机械下挖制基底20cm时,采用人工开挖一次到位。
5、安全及文明施工情况
安全设施和安全防护用品齐备,安全管理制度完善,安全措施落实到位,对脚手架、临时用电等危险性较大的分项工程都编制了专项安全方案,工程施工中未发生一起安全事故。
合理布置施工现场,为确保施工现场文明、整洁,天晴天,都安排的有洒水车对施工现场进行洒水降尘,做到了文明施工。
6、自评程序
1、分项工程的质量评定应符合下列规定:
1)各分项工程的检查验收分批次进行,严格依据规范及设计要求,保证主控项目完全达到要求,一般控制项目控制在允许偏差范围内(≥90%),否则作返工处理;
2)在施工单位自检的基础上,监理、业主与施工方共同就该部位质量情况给以现场评定确认。
2、分部工程的合格与否评定应符合下列规定:
1)质量控制资料真实、完整;
2)边坡支护、截排水工程实体施工符合设计及相关规范要求。
3、单位工程系统检查质量保证资料:齐全、真实、有效。
4、现场检查工程质量:工程实体质量符合设计及规范要求。
7、施工质量控制和质量检查
1、施工过程严格执行国家现行有关法律、法规、强制性规定、操作规程,执行国家现行施工质量验收规范,执行《建筑工程施工质量验收统一标准》(GB 50300-2013)及《建筑基坑支护技术规程》(JGJ120-2012)等,按施工图要求进行施工。
2、检评资料:
子分部
分项工程
检验批
边坡
边坡开挖
23#楼A-D点边坡开挖检验批
商铺E-H-G点边坡开挖检验批
商铺E-F-G点边坡开挖检验批
喷锚支护
23#楼A-D点喷锚支护检验批
商铺E-H-G点喷锚支护检验批
商铺E-F-G点喷锚支护检验批
共计6个检验批。
3、质保资料
钢筋
冷水钢铁,进场10吨,质检合格
试块
23#楼A-D点C20混泥土同条件试块1组检测合格
商铺E-H-G点C20混泥土同条件试块1组检测合格
商铺E-F-G点C20混泥土同条件试块1组检测合格
铁丝网
金鑫网业,进场55卷,质检合格
各项试验检测报告全部合格,质量控制资料完整,符合要求。
工程检评资料已按规定整理齐全,报送建设、监理审查合格,施工技术资料符合要求;观感质量“好”。
4、自评结论:本工程自评合格。
技术负责人:
项目经理:
湖北信德建设有限公司
桔城路地块B区22-24
#楼及商铺工程项目部。
