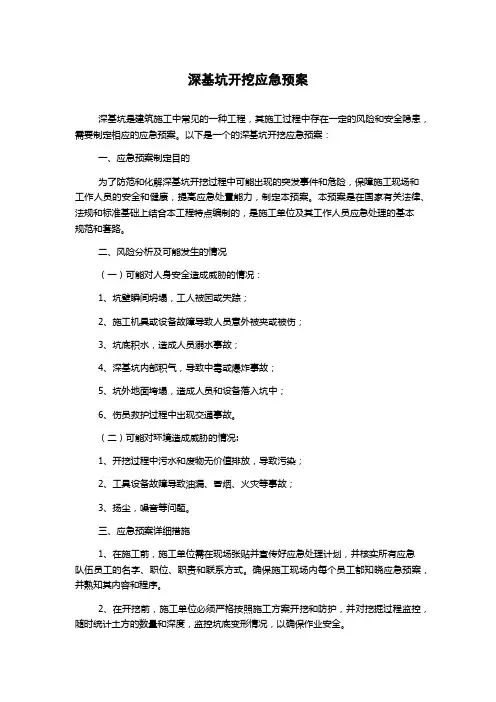

深基坑开挖应急预案

  • 格式:doc
  • 大小:17.50 KB
  • 文档页数:6

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

本工程是较深基坑工程,结合本工程的特点、重点、难点,特设应急预案,具体措施如下:

1.1、组织机构

1.1.1.成立应急抢险领导小组

组长及组员由公司领导人员组成。

1.1.2.成立应急抢险工作小组

组长及组员由本单位选派的现场施工管理人员组成。

1.2、应急内容

本工程地处,一旦发生基坑发生事故其直接损失和社会影响将远大于一般的土建工程,因此我们在施工中采用风险管理的科学方法,全过程、全方位地分析、监督、控制、处置各种风险因素,确保工程安全。为此,我们特编制本工程的围护结构施工、基坑开挖施工的应急内容如下:

1.2.1. 坑底出现流砂;

1.2.2. 坑底承压水突涌;

1.2.3. 基坑纵向边坡失稳滑坡;

1.2.4. 坑底隆起;

1.2.5. 基坑围护结构位移过大;

1.2.6. 围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂;

1.3、应急处置

针对可能产生上述现象的因素,按预案进行处理。

1.4、应急方案

1.4.1. 坑底出现流砂;

(1)停止开挖基坑

(2)回填土方压住流砂

(3)分析原因,制定进一步对策

a. 采取坑内降水补救措施,降低地下水位,阻止流砂的发生。

b. 将板桩紧贴围护结构打入坑底。增大围护结构入土深度,减小动水压力,阻止流砂发生。

1.4.

2. 坑底承压水突涌;

(1)停止开挖基坑,加强基坑内排水。

(2)采取坑内降承压水补救措施,降低承压水压力,阻止突涌发生。

(3)采用快凝压力注浆或灌注快凝砼堵住涌口。

1.4.3.基坑内纵向边坡失稳滑坡

(1)如边坡坡度太陡,修复边坡时应放缓边坡。

(2)加强基坑周边地面明排水,采取有效措施阻止地面水侵入基坑。

(3)采取边坡内、外降水的补救措施。

(4)修复塌方或滑坡的边坡前,先在坡脚外做临时支护,再按安全坡度放坡修复边坡,并做好护坡工作。

1.4.4.坑底隆起

(1)加设基坑外沉降监测点。

(2)坑内加载或坑内沿周边插入板桩防止外土向坑内挤压,坑底土体降水处理。

(3)坑内按实际情况作坑底地基土加固,然后挖至标高。

1.4.5.基坑围护结构位移过大

(1)立即停止开挖,在薄弱部位紧贴土面设置临时支撑,控制围护结构继续位移。(2)根据监测报告和位移情况,找出围护结构位移原因,制定具体对策。

a等到坑内井点预降水达到降水深度,坑内外地基加固土体达到令期或设计强度时再开挖基坑。

b严格执行分段、分层、分块、限时开挖要求,限时支撑到位的基坑开挖原则。

1.4.7. 围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂

(1)如果开挖过程中发现地下墙接缝夹泥宽度超过20mm(砂土、砂质粉土)、50mm(粘土、粘质粉土),应随开挖面暴露及时用钢板封堵地下墙接缝,并用水泥浆灌满钢板与地下墙间隙。

(2)如果开挖过程中发生渗漏,应视渗流部位、流量、渗漏点大小分别采用下列方法:a. 如果渗漏点局限于开挖面以上,且渗漏量不大,宜采用双快水泥抽槽压注聚氨酯的方法封堵。

b. 如果渗漏点局限于开挖面以上,且渗漏量不大,宜在渗漏点打入泄水管,用钢管和双快水泥封堵泄水管周围,待周围封堵材料达到强度后关闭泄水管阀门。

c. 如果渗漏点延伸自开挖面上至开挖面以下,应在基坑外渗漏点附近压注双液浆,注浆采用压力控制,最高压力不得超过0.3Mpa。

d. 如果渗漏点延伸自开挖面上至开挖面以下且流量较大,应在基坑内局部回填至流量减小后,在基坑外渗漏点附近压注聚氨酯。

e. 如果渗漏点不明,水流自开挖面下向上涌出,应立即停止开挖,局部回填直至渗漏停止,然后采取上述基坑外注双液浆措施

f. 如果渗漏水流混浊,且渗漏时间较长,应注意渗漏点附近可

能存在严重的土体流失,出现空洞,此时严禁重型机械靠近,并应立即采用振管注浆方法填补空洞。

1.5、其他

⑴认真贯彻“安全第一,预防为主”的方针,工程实施前项目部会同有关单位成立工程施工风险应急领导小组,统一指挥领导本工程的工程施工风险管理。

⑵为防止突发事故引起的危害,施工前必须准备好紧急联络一览表(便于同有关方面及时联系),如发生事故,值班人员应立即按紧急联络一览表与相关方面取得联系,并根据情况采取相关措施,在第一时间及时控制事态。

⑶各级领导(负责人)必须高度重视工程施工风险管理工作,把工程施工风险管理工作放在重要议事日程,在施工前必须做好组织、思想、措施三落实工作。

⑷工程施工前配备足够的应急物资设备。加强应急设备管理、保养,明确专人(应急物资设备专管员)负责。确保危险期正常使用。应急物资设备严禁挪作它用。

⑸库房钥匙分别由值班人员和料库保管员保管,并放于明显处作好标示。并进行定期检查,清点器材,做好保养措施。

⑹项目组除正常值班外,要安排防汛期、关键施工期的警戒值班,遇到高水位、暴雨,组长上岗值班。

⑺值班员上岗值班,必须立即向应急领导小组汇报本工地施工情况、管线变形情况、物资、设备、抢险队伍人数情况。

⑻监测单位联络员应及时将管线变形情况向各相关联络员通报。项经部现场联络员应及时将领导小组决定的应急措施及事后情况向各相关联络员通报。

附:应急抢险工作小组人员名单
