高墩翻模施工技术 ppt课件
- 格式:ppt
- 大小:4.01 MB
- 文档页数:34

桥梁高墩工程施工课件一、桥梁高墩工程施工概述桥梁是连接两个地方的重要交通设施,而桥梁的高墩则是支撑桥梁的关键部分。
高墩工程施工是桥梁建设的重要环节,涉及到桥梁的承载能力、结构稳定性和使用寿命等方面。
因此,桥梁高墩工程的施工质量直接关系到桥梁的使用安全和寿命长短。
本课件就桥梁高墩工程施工进行详细介绍,包括施工过程、施工方法、材料选择等方面。
二、桥梁高墩工程施工前的准备工作在进行桥梁高墩工程施工前,需要进行一系列的准备工作,包括前期调查、设计方案确定、施工方案编制、材料准备等。
具体包括以下内容:1.前期调查:通过实地勘察、地质和水文勘测等,获取工程施工所需的基础数据,为后期施工提供依据。
2.设计方案确定:根据前期调查结果和相关设计标准,确定桥梁高墩的设计方案,包括高墩的类型、尺寸、材料等。
3.施工方案编制:针对具体的桥梁高墩工程,制定详细的施工方案,包括施工工艺、施工组织设计、施工队伍组织、安全措施等。
4.材料准备:根据设计方案和施工方案,准备所需的施工材料和设备,确保施工过程中材料供应的及时性和质量。
以上是桥梁高墩工程施工前的准备工作,只有做好这些工作,才能为后期施工提供有力的保障。
三、桥梁高墩工程施工过程桥梁高墩工程施工包括基础开挖、基础浇筑、高墩架设、高墩浇筑、高墩加固等若干个环节。
下面将详细介绍桥梁高墩工程施工的具体过程。
1.基础开挖:首先需要在桥梁高墩基准位置进行基础开挖工作,根据设计要求进行开挖深度和尺寸的确认,确保基础开挖的准确性和规范性。
2.基础浇筑:在基础开挖完成后,进行基础的混凝土浇筑工作,确保基础的结构牢固和稳定性。
3.高墩架设:通过架设临时支撑和立柱,完成高墩的架设工作,确保高墩的位置和准确性。
4.高墩浇筑:在高墩架设完成后,进行高墩混凝土浇筑工作,确保混凝土的均匀性和密实性。
5.高墩加固:在高墩浇筑完成后,进行高墩的加固工作,包括预应力加固、钢筋网加固等,确保高墩的承载能力和稳定性。

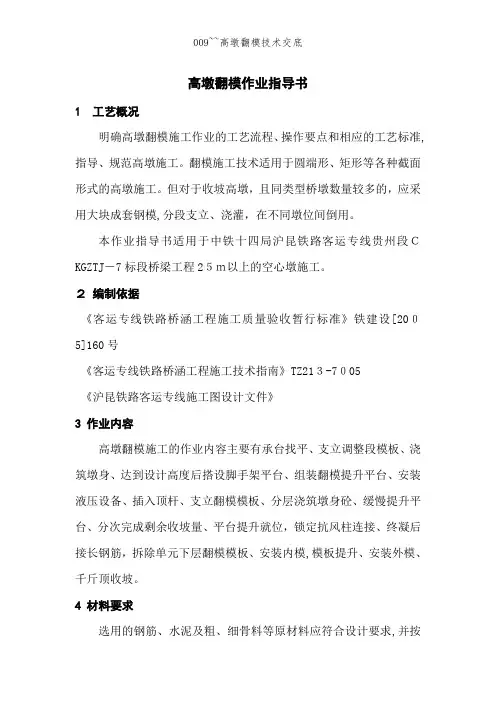

高墩翻模作业指导书1 工艺概况明确高墩翻模施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范高墩施工。
翻模施工技术适用于圆端形、矩形等各种截面形式的高墩施工。
但对于收坡高墩,且同类型桥墩数量较多的,应采用大块成套钢模,分段支立、浇灌,在不同墩位间倒用。
本作业指导书适用于中铁十四局沪昆铁路客运专线贵州段CKGZTJ-7标段桥梁工程25m以上的空心墩施工。
2编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设[2005]160号《客运专线铁路桥涵工程施工技术指南》TZ213-7005《沪昆铁路客运专线施工图设计文件》3 作业内容高墩翻模施工的作业内容主要有承台找平、支立调整段模板、浇筑墩身、达到设计高度后搭设脚手架平台、组装翻模提升平台、安装液压设备、插入顶杆、支立翻模模板、分层浇筑墩身砼、缓慢提升平台、分次完成剩余收坡量、平台提升就位,锁定抗风柱连接、终凝后接长钢筋,拆除单元下层翻模模板、安装内模,模板提升、安装外模、千斤顶收坡。
4 材料要求选用的钢筋、水泥及粗、细骨料等原材料应符合设计要求,并按相关规定进行检验。
混凝土配合比应满足设计要求,并严格按照监理批复的施工配合比施工。
5 施工工艺流程及工艺要求5.1吊机提升法5.1.1施工特点翻模是由上、下二组同样规格的模板组成,随着混凝土的连续灌筑,下层混凝土达到拆模强度后,用吊机配合自下而上将模板拆除,接续支立,如此循环往复,完成桥墩的灌注施工。
5.2.2 施工方法及工艺要求(以圆端形薄壁空心墩为例)1、墩身模板外模分上、下两节,一次支立而成,接缝采用阴阳锲接头,模板制作精度如下:尺寸误差小于2mm,倾斜角偏差小于1.5mm,孔位误差小于1mm。
为确保工程质量,在工厂内统一加工。
模板用槽钢骨架与6mm钢板组焊成整体。
施工过程中,两节模板交替轮番往上安装,每一节都立在已浇筑混凝土的模板上。
内模采用组合钢模拼装,内外模间设带内纹的对拉螺栓,以利于拆模和避免墩身混凝土内形成孔洞。
