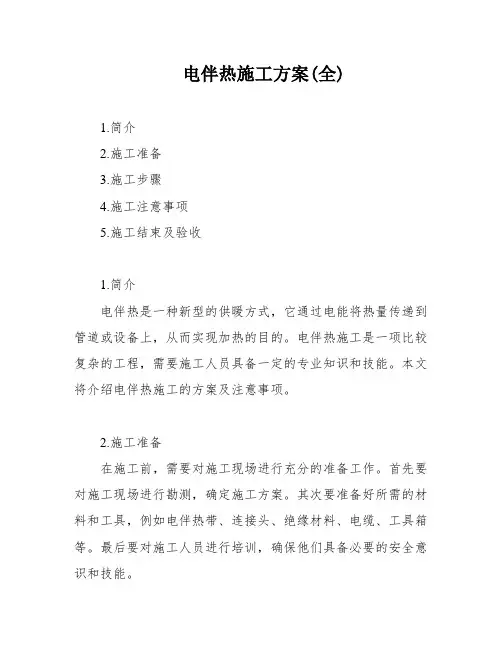

电伴热施工方案(全)
- 格式:doc
- 大小:147.50 KB
- 文档页数:16
.
专业资料
电伴热施工方案
.
专业资料
目录
第1章 工程概况 ............................................................................................................ 4
第2章 编制说明 ............................................................................................................ 4
2.1编制目的 .................................................................................................................. 4
2.2适用范围 .................................................................................................................. 4
2.3编制依据 .................................................................................................................. 4
2.3.1 国家施工规范、规程、标准及建筑安装工程施工及验收规范.............................. 4
2.3.2 设计图纸 ............................................................................................................ 5
SEI设计单位PP2装置仪表工程图纸 .............................................................................. 5
SEI设计单位关于PP2装置仪表工程的设计变更 ............................................................ 5
设备厂家图纸及说明书 ................................................................................................... 5
2.3.3 相关文件 ............................................................................................................ 5
.
专业资料 本工程相关施工合同 ....................................................................................................... 5
本工程《施工组织总设计》及《仪表专业施工组织设计》 ............................................... 5
相关技术协议 ................................................................................................................. 5
强制条文及质量通病防控条文关于仪表专业部分 ............................................................. 5
仪表检试验计划第二版 ................................................................................................... 5
第3章 主要施工工程量 ................................................................................................. 6
第4章 施工工机具 ...................................................................................................... 6
4.1 工机具计划 .............................................................................................................. 6
4.2人员计划 .................................................................................................................. 6
第5章 施工方法及技术要求 ........................................................................................ 7
1. 供汽与回水系统安装 ..................................................................................... 7
2. 蒸汽、热水伴热 ............................................................................................ 9
第6章 质量保证措施 ............................................................................................... 11
第7章 安全保证措施 ................................................................................................... 11
第8章 安装记录和质量检查记录 ............................................................................... 13
第9章 工作危害性分析(JHA) ................................................................................. 14
.
专业资料 第1章 工程概况
陕西石油靖边能源化工项目30万吨/年聚丙烯(二线)装置主要由现场装置变电所、现场机柜室、挤压造粒厂房、聚合框架、掺混料仓、街区、化学品库、废水池等单项装置组成。
仪表部分施工主要是:各类仪表(压力仪表、温度仪表、液位仪表、流量仪表、分析仪表、仪表阀门)安装、电缆配管安装、电缆桥架安装、电缆敷设、仪表管路安装(气源管、导压管、取样管、仪表管管配件等)、回路检测(单表调试、仪表管路吹扫和试压)、机柜室仪表盘柜安装等。
第2章 编制说明
2.1编制目的
本方案为陕西石油靖边能源化工项目PP2装置仪表安装工程而编制,以明确技术要求和施工方案,指导施工,保证施工质量。
2.2适用范围
本方案适用于陕西石油靖边能源化工项目PP2装置施工范围内的仪表专业安装工程,参加仪表安装工程的施工人员应遵照执行。
2.3编制依据2.3.1
国家施工规范、规程、标准及建筑安装工程施工及验收规范
.
专业资料 自动化仪表工程施工及验收规范(GB50093-2002)
石油化工仪表工程施工技术规程(SH/T3521-2007)
石油化工不锈钢复合钢焊接规程(SH-T3527-2009)
石油化工建设工程施工安全技术规范(GB50484-2008)
石油化工安装工程施工质量验收统一标准(SH-T3508-2011)
石油化工工程建设交工技术文件(SH3503-2007)
电缆线路施工及验收规范GB50168-2006
石油化工建设工程项目施工过程技术文件(3543-2007)
2.3.2 设计图纸
SEI设计单位PP2装置仪表工程图纸
SEI设计单位关于PP2装置仪表工程的设计变更
设备厂家图纸及说明书
2.3.3 相关文件
本工程相关施工合同
本工程《施工组织总设计》及《仪表专业施工组织设计》
相关技术协议
强制条文及质量通病防控条文关于仪表专业部分
仪表检试验计划第二版
.
专业资料 第3章 主要施工工程量
陕西石油靖边能源化工项目PP2装置仪表蒸汽伴热Φ14*2无缝钢管共7000米,保温箱(蒸汽伴热))95台、保温箱(电伴热)5台。
第4章 施工工机具
4.1 工机具计划
序号 名称 规格 单位 数量 备注
2 砂轮切割机 Ф400mm 台 2
3 角向磨光机 博世ф125mm 台 4
4 液压开孔器 FDY-1φ22-60mm 台 1
5 手电钻 博世φ5-13 台 3
6 台钻 ZQ4125 台 2
管钳 φ25mm 把 2
锯工 把 4
角尺 个 2
水平仪 台 2
4.2人员计划
施工人员应包括施工负责人、技术质量负责人。施工人员应配备合理,根据施工进度调整。在施工人员中大多数要求从事仪表安装工作多年,具有一定安装经验,掌握一定施工工艺的技术工人。
序号 专业 岗位 人数 资质 备注
1 仪表专业 施工员 1 资质证
2 仪表专业 质量员 1 资质证
