2012年二级建造师建筑实务重点讲义112A312032掌握砌体结构的施工技术一、砌筑砂浆配合比1.砌筑砂浆配合比应通过有资质的实验室,根据现场实际情况试配确定,并同时满足稠度、分层度和抗压强度的要求。
2.砌筑砂浆的稠度在砌筑材料为粗糙多孔且吸水较大的块料或在干热条件下砌筑时,应选用较大稠度值的砂浆,反之应选用稠度值较小的砂浆。
3.施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级并征得设计同意。
(三)砂浆的拌制及使用1.砂浆现场拌制时,各组分材料应采用重量计量。
2.砂浆应采用机械搅拌。
搅拌时间自投料完算起,应为:(1)水泥砂浆和水泥混合砂浆,不得少于2min;(2)水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min;(3)掺用有机塑化剂的砂浆,应为3~5min。
3.砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
09真题12砌筑砂浆应随拌随用,当施工期间最高气温在30℃以内时,水泥混合砂浆最长应在()h内使用完毕。
A.2B.3C.4D.5(四)砂浆强度由边长为7.07cm的正方体试件,经过28d标准养护,测得一组六块试件的抗压强度值来评定。
二、砖砌体工程(一)砌筑用砖烧结普通砖根据抗压强度分为MU30、MU25、MU20、MU15、MU10五个强度等级。
(二)烧结普通砖砌体1.砌筑方法有“三一”砌筑法、挤浆法(铺浆法)、刮浆法和满口灰法四种。
通常宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。
当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。
2.砖墙灰缝宽度宜为1O mm,且不应小于8mm,也不应大于12mm。
09真题27某项目经理部质检员对正在施工的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列符合规范规定的数据有()mm。
A.7B.9C.10D.12E.153.不得在下列墙体或部位设置脚手眼:(1)120mm厚墙、料石清水墙和独立柱;(2)过梁上与过梁成60o角的三角形范围及过梁净跨度1/2的高度范围内;(3)宽度小于1m的窗间墙;(4)砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;(5)梁或梁垫下及其左右500mm范围内;4.施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
2012二级建造师实务要点二级建造师考试对于想要在建筑行业大展拳脚的小伙伴们来说,那可是相当重要的。
而实务这部分,更是重中之重,充满了各种关键的要点,需要咱们好好琢磨。
先来说说建筑工程技术这一块。
像建筑材料,那可真是五花八门。
比如说水泥,不同种类的水泥特性不一样,用错了地方那可就麻烦啦!我曾经在一个施工现场,看到一位年轻的施工员,因为没搞清楚快硬水泥和普通水泥的区别,结果导致浇筑的混凝土强度不够,不得不返工,不仅浪费了时间和材料,还被项目经理狠狠地批评了一顿。
这就提醒咱们,一定要把各种建筑材料的性能、特点牢记于心。
再讲讲建筑结构技术。
结构的稳定性和安全性那是至关重要的。
在设计和施工中,每一个参数、每一个节点都不能马虎。
有一次,我去参观一个刚建成的大楼,发现有一处柱子的配筋不符合设计要求,这可把大家吓出了一身冷汗。
幸好及时发现,进行了加固处理,才避免了可能出现的严重后果。
所以啊,咱们在学习和实践中,一定要对结构技术的要点严格把控。
施工测量技术也是不能忽视的。
测量数据的准确性直接影响到整个工程的质量。
我记得有个项目,因为测量员在测量基础标高的时候出现了偏差,结果导致基础部分的施工出现了问题,后续的工作都受到了影响,整个工程进度都被拖延了。
这让我们深刻认识到,测量工作一定要细致、认真,不能有丝毫的差错。
建筑工程施工技术这部分,像土方工程、基础工程、主体结构工程等,每个环节都有很多细节需要注意。
比如说土方开挖,要考虑到边坡的稳定性,还要根据土质情况选择合适的开挖方式。
在一个住宅小区的建设中,由于开挖时没有做好边坡支护,一场大雨过后,边坡出现了滑坡,差点危及到旁边的建筑物。
在建筑工程项目施工管理方面,合同管理是个关键。
合同条款要仔细研究,明确双方的权利和义务。
曾经有个工程,因为合同中对工程款的支付方式和时间约定不清晰,导致施工方资金周转困难,影响了工程的顺利进行。
进度管理也很重要,要制定合理的进度计划,并且严格按照计划执行。

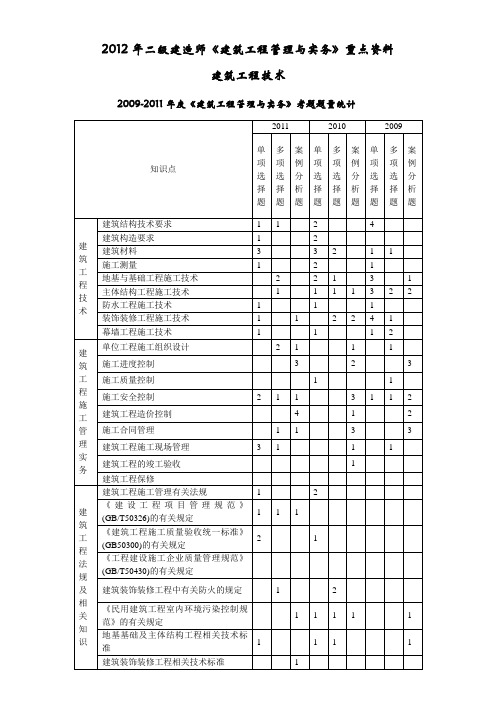

2012年二级建造师《建筑工程管理与实务》重点资料建筑工程技术2009-2011年度《建筑工程管理与实务》考题题量统计第一、建筑工程技术要求一、荷载的分类(一)按随时间的变异分类:其值不随时间变化;或其变化可以忽略不计::(二)按结构的反应分类静态作用或静力作用:不使结构或结构构件产生加速度或所产生的加速度可以忽略不计,。
动态作用或动力作用:使结构或结构构件产生不可忽略的加速度,(三)按荷载作面大小分类1.均布面荷载Q建筑物楼面或墙面上分布的荷载,如铺设的木地板、地砖、花岗石、大理石面层等重量引起的荷载。
都将均布面荷载Q的计算,可用材料的重度γ乘以面层材料的厚度d,二、平面力系的平衡条件(必考)1.2.三、桁架的计算四、梁截面上的两个内力:1六、结构杆件的基本受力形式:拉伸、压缩、弯曲、剪切和扭转;材料发生破还时的应力称强度,材料有七、临界力的大小与下列因素有关;1.压杆的材料:钢柱的P2.4.八、在建筑装修过程中,如有结构变动或增加荷载时,应注意:(强制性规范条文)(高概率考点)1.涉及主体和承重结构时,必须由原设计单位或具备相应资质的设计单位核查有关原始资料2.建筑装饰装修施工中,严禁违反设计文件擅自改动建筑主体和承重结构或主要使用功能;严禁未经设计确认和有关部门批准,擅自修改水、暖、电、燃气、通信等配套设施。
九、结构实用性要求1.跨度最大位移:F=5qL4/384EI十、钢筋混凝土梁的受力特点;1.)、钢筋还没有发挥作用下部混凝土就破坏,脆性破坏)、钢筋被拉断上部混凝土还没有起作用)等三种,后两种既不安全又不经济。
正截面计算纵向受力钢筋。
2.梁的斜截面破坏:是箍筋被破坏;施工缝位于十一、钢筋混凝土梁的配筋要求1.2.;当混凝土等级≥C25时,保护层厚度为25 mm,且小于钢筋直径d3.弯起钢筋与梁轴线的夹角一般时45度,当梁高60 度。
4.单向板与双向板受力特点:两边支承的板是单向板,一个方向受弯;四边支承,长边/短边<2长边/短边>35.6.20mm,等级≥C25时,保护层厚度为15mm十二、房屋的静力计算2.横墙应满足下列1)开有洞口时面积不超过横墙面积50% 2)厚度不宜小于180mm3)单层房屋的横墙长度不宜小于其高度,多层长度不宜小于H/24)当不能满足上述要求时,应对高度进行验算3.对于跨度大于6m的屋架和跨度大于4.8m的梁,应设置混凝土或钢筋混凝土垫层。
1、无节奏流水施工(大差法流水步距天数)T=Σk i,j-1+Σtn+ΣGΣk i,j-1 各施工过程流水步距之和Σtn最后工作持续时间之和ΣG 技术组织间歇(一项工程只记一次)大差法流水步距天数的计算方法施工工程分为四个流水段,A工作为12、12、19、13. B工作为18、20、18、22C工作为25、25、20、22 D工作为12、13、15、14(1)列出各施工过程流水节拍累加数列施工过程A: 12、 24、 43、 56施工过程B: 18、 38、 56、 78施工过程C: 25、 50、 70、 92施工过程D: 12、 25、 40、54(Σtn)(2)错位相减,取最大值的流水步距12、24、43、56 18、38、56、78 25、50、70、9218、38、56、78 25、50、70、92 12、25、40、5412、6、 5、 0、 -78 18、13、6、 8、 -92 25、38、45、52、-54Ka,b=12 Kb,c=18 Kc,d=52得出T=(12+18+52)+54+0=136天2、成倍节拍流水施工(等步距异节奏流水施工)T=(M+N-1)K+GM——空间参数(完全一样的单体工程,比如一个小区有5各相同的住宅楼)N——专业队伍数(某工作过程的流水步距除以最大公约数)K——流水步距(最大公约数)G——技术组织间歇。
3、双代号网络计划(1)计划工期、关键线路、关键工作(2)实际工期(工期可以顺延)(把案例背景中所有与工期有关的工作挑出来;把工期有关的事件逐一对网络图进行修订;计算新的网络图的工期就是实际工期。
)(3)与索赔有关的计算(答题技巧:分析原因;确定索赔原则)索赔分为三个方面的原因:(1)发包方的原因:主要表现形式有:设计变更;甲供材料出现质量问题或没有按期进场;没有及时支付工程款。
索赔的工期可以顺延,费用增加费用发包方承担。
(2)承包方的原因:主要表现形式有:质量问题、质量事故;自行采购的材料出现质量问题或不能按时到场;劳动力不足;机械设备维修保养。
2012二级建造师实务要点二级建造师考试对于建筑行业从业者来说,是一项重要的职业资格认证。
其中,实务科目更是重中之重,它不仅考查考生对理论知识的掌握,更注重实际操作和解决问题的能力。
下面我们就来详细探讨一下 2012 二级建造师实务的要点。
一、建筑工程技术(一)建筑结构与构造要理解各种结构体系的特点和适用范围,比如框架结构、剪力墙结构、框架剪力墙结构等。
掌握建筑构造的要求,比如屋面、楼面、墙体的构造,以及变形缝的设置等。
(二)建筑材料熟悉常用建筑材料的性能和应用,如水泥、钢材、混凝土、砌体等。
了解建筑装饰材料的特性和选择原则,包括石材、木材、涂料等。
(三)建筑工程施工技术土方工程施工要点,包括土方开挖、回填和压实的方法及质量要求。
基础工程施工,如桩基础、条形基础、独立基础等的施工工艺和质量控制。
主体结构工程施工,涵盖钢筋工程、模板工程、混凝土工程的施工流程和注意事项。
防水工程施工,要清楚屋面防水、地下防水的施工技术和质量标准。
二、建筑工程项目施工管理(一)施工组织设计能够编制合理的施工组织设计,包括工程概况、施工部署、施工进度计划、施工准备与资源配置计划等内容。
(二)施工进度管理掌握横道图和网络计划图的绘制与应用,能进行进度计划的调整和优化,确保工程按时完成。
(三)施工质量管理建立质量管理体系,明确质量控制的要点和方法,对常见的质量问题能够进行分析和处理。
(四)施工安全管理了解安全生产管理的相关法规和标准,制定安全技术措施和应急预案,防止安全事故的发生。
(五)施工合同管理熟悉施工合同的类型和主要内容,掌握合同变更、索赔的处理程序和方法。
(六)施工现场管理做好现场平面布置,加强材料、设备、劳动力等资源的管理,保证施工的顺利进行。
三、建筑工程项目施工相关法规与标准(一)建筑工程相关法规了解建筑法、安全生产法等相关法律法规,遵守法律规定,规范施工行为。
(二)建筑工程相关标准掌握建筑工程施工质量验收统一标准,以及各分部分项工程的质量验收规范,确保工程质量符合标准要求。
Pl 一、荷载的分类2012年二级建造师建筑实务考点与重点1.永久作用:如结构自重、士压力、预加应力、混凝土收缩、基础沉降、焊接变形等。
2.可变作用:如安装荷载、屋面与楼面活荷载、雪荷载、雪荷载、风荷载、吊车荷载、积灰荷载等3.偶然作用(偶然荷载、特殊荷载):在设计基准期内可能出现,也可能不出现,而一旦出现其值很大,且持续时间较短。
例如爆炸力、撞击力、雪崩、严重腐蚀、地震、台风等。
P2 (三)按荷载作用面大小分类(1、均布面荷载Q; 2、线荷载;3、集中荷载)二、平面力系的平衡条件极其应用(一)平面力系的平衡条件(2.平面汇交力系的平衡条件是:∑X=0 和∑Y=0,和∑M=0。
)P5 一、结构的功能要求与极限状态(安全性、适用性和耐久性概括称为机构的可靠性)P6 (三)杆件稳定的基本概念(临界力Pij的大小与下列因素有关:)(1)压杆的材料:钢柱的Pij比木柱大,因为钢柱的弹性模量E 大;(2)压杆的截面形状与大小:截面大不易失稳,因为惯性距I 大;同样面积的截面,做成管形(环形截面)就比实心圆形的压杆不易失稳;(3)压杆的长度l:长度大,Pij小,易失稳;(4)压杆的支撑情况:两端固定的与两端铰接的比,两端固定的Pij大;两端铰接的与一端固定一端自由的比,两端铰接的Pij大;P7 三、结构的适用性要求(影响位移因素除荷载外,还有:)(1)材料性能:与材料的弹性模量E 成反比;(2)构件的截面:与截面的惯性矩I 成反比,如矩形截面梁,其截面惯性矩IZ=(3)构件的跨度:与跨度l 的n 次方成正比,此因素影响最大。
四、结构的耐久性要求bh3 12设计使用年限分类表2A311012-1P9 1、件正截面承载力极限状态验算的依据。
超筋破坏和少筋破坏均为脆性破坏,既不安全又不经济。
)Pl3 一、砌体的力学性能(影响砖砌体抗压强度的主要因素包括:砖的强度等级;砂浆的强度等级及其厚度;砌筑质量,包括饱满度,、砌筑时砖的含水率、操作人员的技术水平等。
1、由于承包商负责采购的材料原因,工程实际进度与经过确认的进度计划不符,承包人按照工程师的要求提出改进措施,经过工程师确认后执行。
由此导致的费用增加应( )。
P191A.由发包人承担B.由工程师承担C.由承包人承担D.由发包人与承包人分担答案:C2、由设计方提出的工程变更应该与( )协商或经其审查批准。
P208A.承包商B.规划部门C.监理公司D.业主答案:D3、一般情况下,在签订成本加酬金合同时,工程的( )难以确定。
P204A.技术方案B.实际成本C.质量要求D.进度答案:B4、施工承包合同实施中,双方当事人对工程质量有争议,可以提请双方同意且具备相应资质的工程质量鉴定机构鉴定,所需要的费用以及因此造成的损失,由( )承担。
A.发包人B.承包人C.责任方D.发包人与承包人分担答案:C5、对于总价合同,如果在施工过程中施工内容和有关条件不发生变化时,业主支付给承包商的价款额是( )。
P202A.合同总价格加价格风险因素B.合同总价格加政策风险因素C.合同总价格D.合同总价格加法律风险因素答案:C6、单价合同对于承包商而言不存在( )风险。
P201A.工程量B.价格C.设计错误D.环境变化答案:A7、下列关于固定总价合同适用性说法不正确的是( )。
P202A.工程量小、工期短,施工过程中环境因素变化小,工程条件稳定并合理B.工程设计详细,图纸完整、清楚,工程任务和范围明确C.工程结构和技术简单,风险小D.合同条件中有对承包商单方面保护的条款答案:D8、由于承包商负责采购的材料原因,工程实际进度与经过确认的进度计划不符,承包人按照工程师的要求提出改进措施,经过工程师确认后执行。
由此导致的费用增加应( )。
P191A.由发包人承担B.由工程师承担C.由承包人承担D.由发包人与承包人分担答案:C9、即使是固定总价合同,在发生重大设计变更时也可以对合同价格进行调整,但必须( )。
P202A.经监理工程师认可B.在合同中约定C.经双方协商一致D.经业主同意答案:B10、由设计方提出的工程变更应该与( )协商或经其审查批准。
一、底模及其支架拆除时,同条件养护试块的抗压强度应符合设计要求;设计无要求时,应符合规范要求。
二、民用建筑按地上层数或高度分类1.住宅建筑按层数分类:1层3层为低层,4层至6层为多层,7至9层为中高层,10层及10层以上为高层住宅。
2.大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。
3.建筑高度大于1OOm的民用建筑为超高层建筑。
三、室内允许噪声级卧室、学校、病房白天≤40dB(A),夜间≤30dB(A)。
施工阶段噪声不得超过下列限值:推土机、挖掘机、装载机等,昼间75dB(A),夜间55dB(A);各种打桩机等,昼间85dB(A),夜间禁止施工;混凝土搅拌机、振捣棒、电锯等,昼间70dB(A),夜间55dB(A);装修、吊车、升降机等,昼间65dB(A),夜间55dB(A)。
四、混凝土立方体抗压强度1.边长为150mm的立方体试件抗压强度值,养护28d,以fcu表示,单位为N/mm2(M Pa)。
2.混凝土立方体抗压标准强度与强度等级混凝土划分为Cl5、C20、C25、C30、C35、C40、C45、C50、C55、C60、C65、C70、C75和C80共14个等级3.混凝土的轴心抗压强度轴心抗压强度的测定采用150mm×l50mm×300mm棱柱体作为标准试件。
fc =(0.70~0.80)fcu。
4.混凝土的抗拉强度pf混凝土抗拉强度f t只有抗压强度的1/10~1/20。
5.抗渗性。
混凝土的抗渗性直接影响到混凝土的抗冻性和抗侵蚀性。
混凝土的抗渗性用抗渗等级表示,分P4、P6、P8、P10、P12共五个等级。
6.抗冻性。
分F10、F15、F25、F50、F100、F150、F200、F250和F300共九个等级。
抗冻等级F50以上的混凝土简称抗冻混凝土。
五、六大常用水泥的主要特性见表六、塑料管道1.硬聚氯乙烯(PVC-U)管主要用于给水管道(非饮用水)、排水管道、雨水管道。
2012二级建造师施工实务考试重点1、无节奏流水施工(大差法流水步距天数)T=Σk i,j-1+Σ+ΣGtnΣk i,j-1 各施工过程流水步距之和Σtn最后工作持续时间之和ΣG 技术组织间歇(一项工程只记一次)大差法流水步距天数的计算方法施工工程分为四个流水段,A工作为12、12、19、13. B工作为18、20、18、22C工作为25、25、20、22 D工作为12、13、15、14(1)列出各施工过程流水节拍累加数列施工过程A: 12、 24、 43、 56施工过程B: 18、 38、 56、 78施工过程C: 25、 50、 70、 92施工过程D: 12、 25、 40、 54(Σ)tn(2)错位相减,取最大值的流水步距12、24、43、56 18、38、56、78 25、50、70、9218、38、56、78 25、50、70、92 12、25、40、5412、6、 5、 0、 -78 18、13、6、 8、 -92 25、38、45、52、-54Ka,b=12 Kb,c=18 Kc,d=52得出T=(12+18+52)+54+0=136天2、成倍节拍流水施工(等步距异节奏流水施工)T=(M+N-1)K+GM——空间参数(完全一样的单体工程,比如一个小区有5各相同的住宅楼)N——专业队伍数(某工作过程的流水步距除以最大公约数)K——流水步距(最大公约数)G——技术组织间歇。
3、双代号网络计划(1)计划工期、关键线路、关键工作(2)实际工期(工期可以顺延)(把案例背景中所有与工期有关的工作挑出来;把工期有关的事件逐一对网络图进行修订;计算新的网络图的工期就是实际工期。
)(3)与索赔有关的计算(答题技巧:分析原因;确定索赔原则)索赔分为三个方面的原因:(1)发包方的原因:主要表现形式有:设计变更;甲供材料出现质量问题或没有按期进场;没有及时支付工程款。
索赔的工期可以顺延,费用增加费用发包方承担。
2012二级建造师实务要点二级建造师考试中,实务科目是很多考生的重点和难点。
2012 年的二级建造师实务考试涵盖了丰富的知识点和技能要求,下面我们就来详细梳理一下其中的要点。
建筑工程在建筑工程方面,首先要掌握建筑结构的基本原理和设计要求。
这包括不同类型的结构体系,如框架结构、剪力墙结构、框架剪力墙结构等,以及它们在不同建筑中的应用。
施工技术也是重点之一。
比如土方工程,要了解土方开挖、回填的方法和要求,以及如何防止土方坍塌等安全问题。
基础工程中,各种基础形式的特点和施工要点需要牢记,像桩基础的施工工艺和质量控制。
主体结构工程里,钢筋混凝土结构的施工是关键,包括模板工程、钢筋工程和混凝土工程。
模板的安装和拆除要遵循规范,保证施工安全和结构质量;钢筋的加工、连接和安装要符合设计要求,确保钢筋的受力性能;混凝土的配合比设计、浇筑和养护都直接影响到混凝土的强度和耐久性。
另外,防水工程和装饰装修工程也不能忽视。
防水卷材和防水涂料的选择与施工,以及墙面、地面、顶棚等装饰装修的施工工艺和质量标准都要清楚。
市政工程市政公用工程中,道路工程是常考的内容。
道路的结构组成、基层和面层的施工方法都要掌握。
比如基层材料的种类和性能,以及沥青路面和水泥混凝土路面的施工流程和质量控制要点。
桥梁工程也是重点,要熟悉各类桥梁的结构特点和施工方法。
像简支梁桥、连续梁桥、拱桥等的施工工艺,以及桥梁下部结构的施工要点。
此外,城市轨道交通工程、给排水工程、管道工程等也有很多重要的知识点。
比如地铁车站的施工方法、给排水管道的铺设和连接、热力管道的保温等。
机电工程机电工程涵盖的范围很广。
在电气工程方面,要掌握供电系统的组成和运行方式,电气设备的安装和调试,以及防雷接地系统的施工要求。
机械设备安装工程中,要了解设备基础的验收、设备的吊装和找正、设备的润滑和密封等环节。
管道工程里,不同类型管道的材质和特点,管道的安装工艺和试压要求都需要牢记。
通风与空调工程中,空调系统的分类和组成,通风空调设备的安装和调试,以及风管系统的制作和安装都是重要考点。
2012二级建造师《建筑工程管理与实务》疑点、重点、难点讲解建筑力学练习题:1.如图所示重量为W=600N的物体由两根绳索悬吊,绳索AC的拉力为何值?()A 500NB 600NC 424ND 300N解答:B解析:利用平面汇交力系的平衡条件:∑X=O和∑Y=0,求解。
∑X=O,T BC cos450-T AC=0∑Y=0, T BC sin450-600N=0求解T AC。
2.一个重量为W的物体,通过两根绳索AC和BC悬吊(如下图所示)。
下列四种情况中,绳索AC拉力最大的是( )。
αβA.α=600β=300 B.a=300,β=300 C.a=450,β=450 D.a=600β=600解答:B解析:利用平面汇交力系的平衡条件:∑X=O和∑Y=0,求解。
∑X=O,T BC cosβ- T AC cosα=0∑Y=0, T BC sinβ+ T AC sinα-W=0分别将A、B、C、D选项角度代入求解T AC。
3.吊同一重物,斜索夹角不同,如下图所示,斜索中拉力为N,总吊索拉力为P,则( )。
A. PA>PB,NA>NBB. PA=PB,NA<NBC. PA=PB,NA>NBD. PA<PB,NA<NB解答:B4.有一伸臂梁受力及支承如下图所示,则固定端A的弯矩为( )kN·m。
A .2B .3C .6D .9 解答:C解析:M (X )=-PX=3KN ×2m=6 kN·m5.简支梁受力如图,跨中承受集中荷载,则B 点的 弯矩为( )kN·m。
A .2B .3C . 5D .6 解答:B解析:先求支座反力,YA=YC=1KN M (B )=YA ×3m=3KN ·m6.如下图所示,A 处的支座反力及3杆的内力分别为( )。
A .A 处的支座反力为P /2,3杆的内力为P /2PB .A 处的支座反力为2P ,3杆的内力为0C .A 处的支座反力为2.5P ,3杆的内力为OD .A 处的支座反力为P /2,3杆的内力为0 解答:B解析: (1)求支座反力 ΣX =0,XA =0ΣY =0,YA =YB =2P(2)取隔离体,出现三个未知力N2、N3、N4。
6.如下图所示三角形屋架受力简图,下列表述正确的是( )。
A .A 支座的水平反力为OB .B 支座的竖向反力为O .5PC .上弦杆受压,下弦杆受拉D .若仅a 与b 同时增加,但b /a 比值不变时,各杆轴力不变N3N2 ○ N4ΣX =0,N4=N2 ΣY =0,N3=0E.AC杆的轴力为3P解答:ACDE解析:(1)求支座反力ΣX=0,XA=0ΣY=0,YA=YB=2P(2)取A为隔离体,利用节点法求AC杆拉力。
2A320010单位工程施工组织设计练习题:一、选择题:1.单位工程施工方案设计中,建筑工程的施工程序是( )。
A.先建筑后修路B.先土建后设备C.先地下后地上D.先主体后围护E.先结构后装饰解答:BCDE2.根据国家有关规定,对于以下( )工程需要单独编制专项施工方案。
A.建筑幕墙安装工程B.搭设高度24m以上的脚手架工程C.起重吊装工程D.开挖深度超过3m(含3m)的基坑、槽支护与降水工程E.现场临时用水工程解答:ABCD3.进行施工现场布置时,对消防通道和消火栓的设景要求是( )。
A.消防通道应不小于4.5mB.消火栓间距不大于120mC.消防通道应不大于4.5mD.距拟建建筑要求不小于5m,不大于25mE.距路边不大于2m解答:BDE4.针对水平混凝土构件模板支撑系统的施工方案,施工企业需进行论证审查的有( )。
A.高度超过8m B.跨度超过18mC.施工总荷载大干15 kN/m2 D.集中线荷载大于12 kN/mE.均布面荷载大干8 kN/m2解答:ABC【案例1】某大学公共教学楼工程,建筑用地面积61672m2,总建筑面积45026m2,其中地上部分建筑面积为42589m2,人防地下室建筑面积为2437m2,建筑层数地上五层,地下一层,建筑总高度23.4m,现浇钢筋混凝土框架结构。
基坑深度10m、长100m、宽80m;基坑东、北两面距离建筑围墙3m,西、南两面距离图书馆9m。
基础类型为预制桩基础,采用静力压桩的施工方法。
建筑内外墙为混凝土小型空心砌块。
施工技术方案评议时,项目经理认为该项目的主要施工技术方案应采用:土方工程:土方开挖采用机械一次挖至槽底标高,再进行基坑支护,基坑支护采用土钉墙支护,最后进行降水。
脚手架工程;外脚手架方案采用单排钢管脚手架搭设从地到顶。
钢筋工程:直径12mm以上受力钢筋,采用剥肋滚压直螺纹连接。
砌筑工程:混凝土小型空心砌块的龄期为21d。
问题:(1)该工程施工方案是否合理?为什么?(2)如何确定静力压桩(预应力钢筋混凝土管桩)的顺序?(3)请按照分部工程施工顺序遵循的原则对以下分部工程进行排序。
(基础工程、主体工程、土方工程、主体装修工程、二次结构围护工程)参考解答:(1)施工方案不合理。
土方工程:该方案采用一次挖到底后再支护的方法,违背了强制性规范规定。
土方开挖应遵循:“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
现场没有足够的放坡距离,一次挖到底后再支护,会影响到坑壁、边坡的稳定和周围建筑物的安全。
(P44土方工程施工技术)脚手架工程:因为根据《建筑施工扣件式钢管脚手架安全技术规范》规定,单排脚手架高度限值为20m,而该项目建筑总高度为23.4m。
(P107)钢筋工程:因为:“直径16mm以下采用剥肋滚压直螺纹连接,剥肋套丝后钢筋直径不能满足工艺要求,不具有可操作性。
剥肋滚压直螺纹连接适用于直径16mm以上40mm以下的热轧Ⅱ、Ⅲ级同级钢筋的钢筋连接。
(P52 钢筋机械连接,最小钢筋直径为16mm)。
砌筑工程:按照规定,对于混凝土小型空心砌块应控制产品龄期超过28d时,方可使用,而该工程混凝土小型空气砌块的龄期只有2l天。
(P281 砌体工程施工质量验收规范)(2)静力压桩(预应力钢筋混凝土管桩)顺序:根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小、先长后短。
根据桩的密集程度可采用自中间向两个方向对称进行;自中间向四周进行;由一侧向单一方向进行。
(P126)(3)按照分部工程施工顺序遵循的原则排序为:土方工程一基础工程一主体工程一二次结构围护工程一主体装修工程。
(P99)【案例2】某建筑公司中标一工业厂房扩建工程,该工程建筑面积16000m z,由筒中筒结构塔体、13个连体筒仓和附属建筑组成,建(构)筑物最大高度为60m,基坑最大开挖深度6m,淤泥质地层,地下水较高;本工程全部采用进口设备,安装工艺复杂;塔体采用爬模施工工艺,筒仓采用滑模施工工艺;外防护脚手架为双排落地式;使用3台塔吊做施工运输用。
签约开工后,项目经理安排安全员编制主持总体安全措施计划,编制完成后交项目总工程师审批后,即组织实施;项目监理工程师向项目经理部发出通知,要求项目部编制的总体安全措施计划应交监理部审批,并指出深基坑工程应编制安全专项施工方案,且要求进行专家论证。
工程施工1个月后,项目安全部门向项目管理人员进行了安全教育,安全教育的内容为国家和地方有关安全生产的方针、政策、法规、标准、规范、规程和企业的安全生产规章制度等。
问题:(1)本工程需单独编制哪些安全专项施工方案?(2)项目经理安排的编制总体安全措施计划程序有何不妥,请写出正确的做法。
(3)监理单位的要求是否合理?(4)项目安全部门所进行的安全教育有哪些不妥之处?正确的做法是什么?参考解答:(1)应单独编制:基坑、槽的土方开挖工程;滑模、爬模工程;现场临时用电工程;脚手架工程;塔吊安拆工程等专项施工方案。
(2)项目开工后编制不妥。
安全员主持编制不妥。
正确的做法是:建筑工程施工安全措施计划应由项目经理主持在项目开工前编制,经企业批准。
由项目总工审批不妥,正确的做法是:由施工单位技术负责人、总监理工程师审批签字后实施。
(3)监理单位的要求合理。
(4)工程已施工一个月方进行安全教育不妥,应在施工人员进场后,上岗前完成;向全体管理人员进行教育不妥,应对所有新进场人员进行教育;教育的内容不妥,项目级安全教育的内容是:现场安全生产制度、现场环境、工程施工特点及可能存在的不安全因素等。
【案例3】某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。
基础埋深14.4m,底板厚3m,底板混凝土强度C35/P12,底板钢筋施工时,施工单位征得监理单位和建设单位同意后,将板厚1.5m处的HRB335级直径16mm钢筋,用HPB235级直径10mm的钢筋进行代换。
施工单位选定了某商品混凝土搅拌站,由该站为其制订了底板混凝土施工方案。
该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。
底板混凝土浇筑时当地最高大气温度为38℃,混凝土最高入模温度为40℃浇筑完成12h后采用覆盖一层塑料膜一层保温岩棉养护7天。
测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。
监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
问题1.该基础底板钢筋代换是否合理?请说明理由。
2.由商品混凝土供应站编制大体积混凝土施工方案是否合理?请说明理由。
3.本工程基础底板产生裂缝的主要原因是什么?4.大体积混凝土裂缝控制的常用措施是什么?参考解答:1.该基础底板钢筋代换不合理。
因为钢筋代换时,应征得设计单位的同意,并且根据规定,对于重要受力构件,不宜用HPB235级代换HRB335级钢筋。
2.由商品混凝土供应站编制大体积混凝土施工方案不合理。
因为应由该施工单位编制专项的施工方案,并且要报监理工程师审批,混凝土搅拌站应该根据现场提出的技术要求进行试配。
3.本工程基础底板产生裂缝的主要原因:(1)混凝土入模温度过高。
(2)混凝土浇筑后未在12h内覆盖,且养护天数远远不够。
(3)大体积混凝土水化热大,导致内外温差过大产生裂缝。
4.大体积混凝土裂缝控制的常用措施包括:(1)优先选用水化热低的矿渣水泥,并适当掺加缓凝减水剂。
(2)在满足设计强度要求的前提下,降低水灰比,减少水泥用量,掺入适量(15%~25%)的粉煤灰。
(3)降低混凝土的人模温度,控制混凝土内外温度(≤25"C)。
如降低拌和水温度,骨料用水冲洗降温,避免暴晒。
(4)及时对混凝土覆盖保温、保温材料。
(5)可预埋冷却水管,通人循环水将混凝土内部的热量带出,进行人工导热。
2A320020施工进度控制2A320021掌握建筑工程进度计划的编制2A320022熟悉流水施工方法在建筑工程中的应用2A320023熟悉网络计划方法在建筑工中的应用补充:一、流水施工进度计划的安排★流水施工参数:Array(一)工艺参数1.施工过程(n)组织施工必须划分施工过程,施工过程的划分有粗有细,要根据计划的用途而定。
