B5-2005-06监理月报
- 格式:pdf
- 大小:20.80 KB
- 文档页数:6

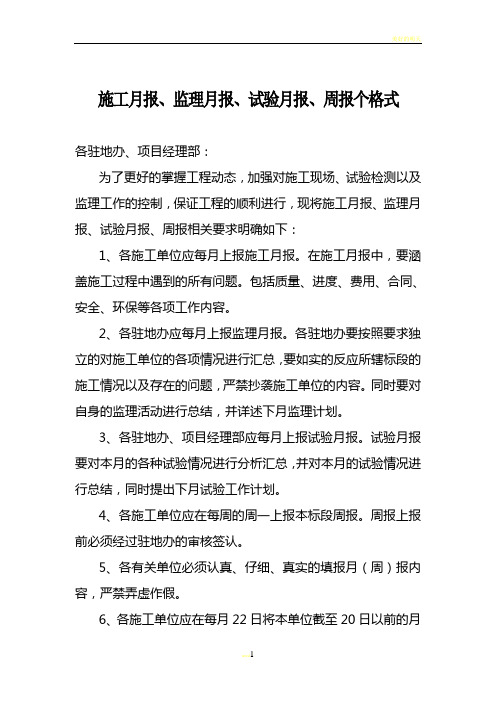

施工月报、监理月报、试验月报、周报个格式各驻地办、项目经理部:为了更好的掌握工程动态,加强对施工现场、试验检测以及监理工作的控制,保证工程的顺利进行,现将施工月报、监理月报、试验月报、周报相关要求明确如下:1、各施工单位应每月上报施工月报。
在施工月报中,要涵盖施工过程中遇到的所有问题。
包括质量、进度、费用、合同、安全、环保等各项工作内容。
2、各驻地办应每月上报监理月报。
各驻地办要按照要求独立的对施工单位的各项情况进行汇总,要如实的反应所辖标段的施工情况以及存在的问题,严禁抄袭施工单位的内容。
同时要对自身的监理活动进行总结,并详述下月监理计划。
3、各驻地办、项目经理部应每月上报试验月报。
试验月报要对本月的各种试验情况进行分析汇总,并对本月的试验情况进行总结,同时提出下月试验工作计划。
4、各施工单位应在每周的周一上报本标段周报。
周报上报前必须经过驻地办的审核签认。
5、各有关单位必须认真、仔细、真实的填报月(周)报内容,严禁弄虚作假。
6、各施工单位应在每月22日将本单位截至20日以前的月报内容报驻地办审核。
驻地办在每月23日前将审核完成的月报上报总监办。
每份月报上报五份。
在上报文字形式的月(周)报的同时,各驻地办应同时将审核完成的所辖标段月报的电子版发送到筹建处和总监办邮箱。
总监办将对汇总后的月(周)报上报筹建处。
7、施工月报、监理月报、试验月报、周报格式见附件。
附件1:施工月报格式附件2:监理月报格式附件3:试验月报格式附件4:周报格式附件5:进度月报(本月无正文)二〇〇九年十月十三日主题词:施工监理试验月报通知抄报:保定市张涿高速公路筹建处张涿高速公路保定段总监理工程师办公室 2009年10月13日(共印26份)附件1:施工月报格式LJ-SX标施工月报(第期)施工单位:(章)20xx年xx月xx日目录(请各单位自己编制页码)一、工程概况 (6)指令号 (8)收件(内容摘要) (8)回复(内容摘要) (8)未落实原因 (8)备注 (8)监理单位:(盖章) (10)年月日 (10)1、本月进度与计划(根据各标段实际情况审核汇总后填写) (12)六、延期 (14)七、承包商 (14)1、质量描述 (15)1)、路基工程 (15)2)、结构物工程 (15)............ . (15)2、质量检查(测)统计: (15)(可以是表格) (15)2)、本月新问题: (15)十、安全: (16)十一、环境保护: (16)十二、本月监理活动 (16)3、监理主要会议及内容: (16)4、主要收发文件: (16)(列表) (16)5、工程质量控制措施与计划: (16)(详述) (16)第合同驻地办 (17)一、工程概况二、气象情况(附晴雨表)阴天天,晴天天,雨天天,具体情况如下:日期20xx年x月21日22日23日24日25日26日27日天气情况日期28日29日30日31日20xx年x月1日2日3日天气情况日期4日5日6日7日8日9日10日天气情况日期11日12日13日14日15日16日17日天气情况日期18日19日20日天气情况图例:晴天阴天雨三、现场人员、机械到场情况1、人员情况统计表施工点名称管理人员技术人员技术工人普通工人与上月相比变化情况备注2、机械情况统计表四、工程进度控制情况1、目前工程进度及进度计划完成情况(××年×月×日~××年×月×日);(文字描述本月工程进度情况,并填写进度月报表,见附件5)2、进度滞后的原因分析及下月保证措施五、工程质量控制情况1、本月施工质量情况概述:质量缺陷形成原因、采取何种质量保证措施等。
[专题范文]监理月报5篇监理月报监理月报(一):监理月报监理月报由项目总监理工程师组织编写,由总监理工程师签认,报送建设单位和本监理单位,报送时间由建设单位和监理单位协商确定,一般在收到承包单位项目经理部报送来的工程进度,汇总了本月已完工程量和下月计划完成工程量表、工程款支付申请表等相关资料后,5~7d内提交。
监理月报的资料有以下几点,根据建设工程规模大小决定汇总资料的详细程度,具体为:1、工程概况:本月工程概况,本月施工基本状况。
2、本月工程形象进度。
3、工程进度:本月实际完成状况与计划进度比较;对进度完成状况及采取措施效果的分析。
4、工程质量:本月工程质量分析;本月采取的工程质量措施及效果。
5、工程计量与工程款支付:工程量审核状况;工程款审批状况及支付状况;工程款支付状况分析;本月采取的措施及效果。
6、合同其他事项的处理状况:工程变更;工程延期;费用索赔。
7、本月安全监理状况及下月安全监理的重点。
8、本月监理工作小结:对本月进度、质量、安全、工程款支付等方面状况的综合评价;本月监理工作状况;有关本工程的推荐和意见;下月监理工作的重点。
监理月报封面的格式如下:_________工程监理月报年度:_________月份:_________总监理工程师:__________________监理有限公司_________项目监理部_________年_________月_________日监理月报(二):监理月报范本]1、本月工程描述三标段:中铁××局本月主要工作资料为:迎水坡混凝土板防护工程、路缘石铺设的施工。
四标段:××公司本月主要施工资料为:混凝土护脚齿墙土方填筑、复合土工膜铺设、面板护坡砂砾石垫层、迎水坡混凝土板防护工程的施工。
五标段:××市××公司本月主要施工资料为:排水闸5个闸墩及胸墙从高程为23、5至27、661m的钢筋混凝土浇筑、工作桥钢筋混凝土浇筑、排水泵站负二层墙体钢筋混凝土的施工。
河南卓越工程管理有限公司HENAN PMKING PROJECT MANAGEMENT CO., LTD 郑州兆丰中油大厦工程A-14监理月报(第五期)年度:二OO 六年月份: 6月编制:李超审批:郑红省河南卓越工程管理有限公司兆丰中油大厦工程项目监理部2005年 6 月 25 日目录一、工程概况二、项目组织系统三、工程形象进度四、工程质量五、工程计量与工程款支付六、合同其他事项的处理情况七、文明施工、安全生产情况八、气象数据九、监理内部工作十、本月监理工作小结十一、下月监理工作重点附:1.各类监理统计表2.气象记录表一、工程概况1.1 工程基本情况:1、项目名称:郑州市兆丰中油大厦2、建设单位:郑州兆丰置业有限公司3、设计单位:机械工业第六设计研究院4、总包单位:福建恒亿建设集团股份有限公司5、建设地点:郑州市郑东新区CBD外环A-14地块6、建筑用地面积: 3995.85 平方米7、总建筑面积: 50353.4 平放米8、建筑层数/高度: 地下三层,地上32层/120米9、结构类型:框筒结构10、计划工程总投资:万11、计划开工工期:年月日12、计划竣工日期:年月日13、工程总工期:天14、合同质量等级:合格15、工程现场条件及特点:防火建筑设计分类为一类,耐火等级地上主楼为一级,群房为二级,地下室为一级;地下室防水等级为一级,屋面防水等级为二级;人防地下室的抗力等级为五级,战时用途为二等人员掩蔽所,平时为停车库.工程基本情况见表1。
1.2 合同情况:合同签订情况:合同约定的开工时间:竣工时间:实际开工时间:1.3 本期施工现场工、料、机动态情况见表2。
二、项目组织系统现场监理人员由总监理工程师、总监理工程师代表、各专业监理工程师(土建、空调、给排水、电气、安全文明施工、预结算)、监理员等人员组成,详见“项目监理组织机构图”和“项目监理人员一览表”。
项目监理组织机构图人员配备计划项目驻现场监理机构人员一览表人员进场计划总监、总监代表、土建工程师、测量工程师自开工至工程竣工全过程监理,土建工程师自基础至装饰基本结束驻场监理,水、电、空调工程师基础及结构主体阶段巡视监理、进入本专业高峰期阶段驻场监理至竣工验收。
B5_____××××××___工程

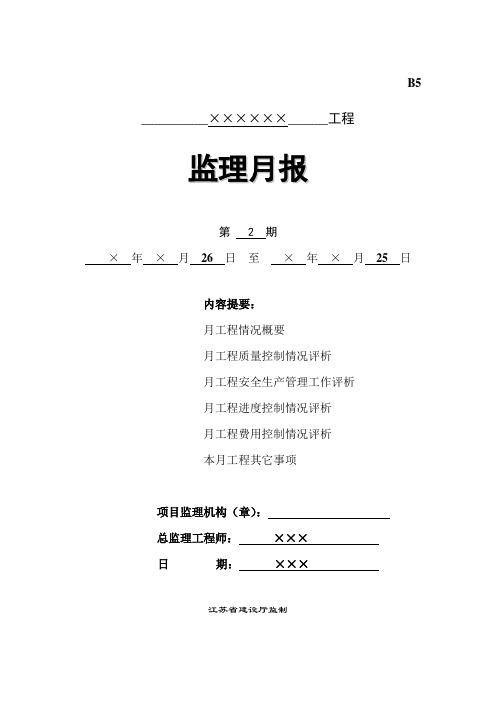

监理月报
第 2 期
×年×月26日至×年×月25日
内容提要:
月工程情况概要
月工程质量控制情况评析
月工程安全生产管理工作评析
月工程进度控制情况评析
月工程费用控制情况评析
本月工程其它事项
项目监理机构(章):
总监理工程师:×××
日期:×××
江苏省建设厅监制
本月工程情况概要
江苏省建设厅监制
本月工程质量控制情况评析
本月施工安全生产管理工作评析
江苏省建设厅监制
本月工程进度控制情况评析
江苏省建设厅监制
本月费用控制情况评析
江苏省建设厅监制
本月工程其它事项
附件1
工程质量监理报告
18和16电渣压力焊试件不合格,按规范做双倍复试合格。
混凝土试块全部合格、钢筋原材料试验合格。
18和16电渣压力焊
不合格,做双倍复试合格。
附件2
施工安全监理报告。
《江苏省建设工程施工阶段监理现场用表》填表说明《江苏省建设工程施工阶段监理现场用表》(简称《监理现场用表》)已于2003年7月编制完成,省厅发文“苏建工(2003)191号”,规定2003年10月1日正式启用。
现将《监理现场用表》编制的大概情况及使用要求,作简单说明。
一、编制背景:江苏省建设工程现场监理用表示范表式(第二版)于2000年9月21日经江苏省建设委员会批准实施。
实施至今,对指导全省监理企业各监理项目部起到了显著的效果,受到了监理企业的广泛的好评。
近三年来,国家及建设部相继颁布、发布了有关建设工程质量管理的文件和规定。
1、2000年8月25日国务院颁布了《实施工程建设强制性标准监督规定》,国家《工程建设标准强制性条文》2000年版、2002年版相继发布。
2、2000年12月7日建设部发布了《建设工程监理规范》(GB50319—2000),《建设工程监理规范》明确了总监理工程师负责制,明确了监理企业、总监理工程师、总监理工程师代表、专业监理工程师、监理员的岗位职责。
规定了建设工程监理的基本程序、内容和范围。
于2001年5月1日实施。
3、2001年7月20日建设部发布了《建筑工程施工质量验收统一标准》(GB50300—2001)等14本标准,施工验收规范有较大的修订。
主要是将原施工质量验收规范和工程施工质量验评标准合并,组成新的建设工程施工质量验收规范,重新建立一个技术标准体系。
新的施工质量验收规范坚持“验评分离、强化验收、完善手段、过程控制”的指导思想。
同时,质量验收项目划分更细,检验批/分项工程/分部(子分部)工程/单位(子单位)工程;在分部工程的设置上有所变动,增加了“智能建筑”分部,合并“门窗工程、装饰工程、地面和楼面工程分部”为“建筑装饰装修工程分部”;增加了“工程质量观感质量”验收的内容;明确了监理单位、总监理工程师、专业监理工程师在施工质量验收过程中的工作范围。
4、2002年7月17日建设部发布了《房屋建筑工程施工旁站管理办法》,强调了建设工程关键部位施工质量控制的重要性,对于涉及到建筑工程的安全和使用功能的有关项目施工质量必须处于受控状态。
合肥三盛颐景园一期工程监理月报第三期2006年01月19日至2006年02月23日独立公正遵约守法严格热情创新提高项目监理机构(章):总监理工程师(签名):日期:签署页目录一工程进展情况二承包方投入的施工管理人员及机械设备情况三现场施工及进度情况分析四工程质量控制五工程投资控制及下月投资分析六安全文明施工控制七监理工程师对施工单位工作进行评述八下月监理工作重点及建议九工程文件十天气报告十一工程相片附件——1 见证取样台帐附件——2 旁站监理控制表合肥三盛颐景园一期工程二○○六年二月份监理月报一工程进展情况本月1#楼、2#楼主要进行基础工程施工,商铺1#楼主要进行主体结构、装饰工程施工。
截止到02月23日,已经完成:商铺1楼二层柱、顶梁板砼浇筑,穹顶支架及模板安装,±0.000以下墙体砌筑;1#楼地下室墙、柱、顶梁板砼浇筑,地下室墙、柱、顶梁板模板拆除,地下室外墙穿墙螺栓凿除,一层钢筋焊接及绑扎;2#楼地下室墙、柱、顶梁板模板拆除,地下室外墙穿墙螺栓凿除;水、电工程本期主要是进行了1#楼、2#楼地下室墙、柱、顶梁板及商铺1楼二层预留、预埋。
二承包方投入的施工管理人员、班组及材料、机械设备情况1 在春节后的施工中,施工单位的施工管理人员到位情况较差。
2 节后各班组进场缓慢;3 现场已进场的钢材、水泥、空心粘土砖、实心粘土砖、钢管及扣件、模板、木料等能满足施工进度要求。
三现场施工及进度情况分析(一)本月现场施工情况在本月工作中,土建部分的主要工作是商铺1#楼主体结构工程,1#楼、2#楼基础分部工程的施工;电气及给排水工程施工主要进行了商铺1#楼二层预留、预埋工作,1#楼、2#楼地下室墙、柱、顶梁板预留预埋工作;具体进展情况如下:1 本期土建方面的进展情况:(1)2006年01月20日:第九次工地监理例会召开,主要讨论了基坑四周积水清除、春节期间安全保卫、加强成品、半成品保护工作等内容;(2)2006年01月21~22日:1#楼地下室顶梁板钢筋绑扎;(3)2006年01月23日:1#楼地下室顶梁板钢筋绑扎及地下室局部模板调整;(4)2006年01月24日:1#楼地下室顶梁板钢筋验收,整改后复验合格,中午11:30浇筑地下室墙、柱顶梁板砼,晚9:00结束;(5)2006年01月25日~2006年02月05日:春节期间工地未施工;(6)2006年02月06~09日:因雪工地未施工,09日召开了监理部内部会议,明确06年监理部工作重点内容、具体工作安排、工作要求、工作目标等相关内容;(7)2006年02月10日:第十次工地监理例会召开;(8)2006年02月11~14日:1#楼、2#楼地下室墙、柱模板拆除,商铺1楼二层模板拆除;(9)2006年02月15~16日:1#楼、2#楼地下室顶梁板模板拆除、外墙穿墙螺栓凿除,商铺1楼穹顶模板安装;(10)2006年02月17日:第十一次工地监理例会召开,1#楼一层柱钢筋焊接、绑扎,商铺1楼拉结筋植筋及垃圾清理;(11)2006年02月18~20日:1#楼一层柱钢筋绑扎,商铺1#楼墙体拉结筋植筋;(12)2006年02月20日:商铺1#楼基础墙体砌筑;(13)2006年02月21~23日:1#楼一层顶模板安装,商铺1#楼基础墙体砌筑;(14)2006年02月21日:关于商铺1#楼施工进度专题会议。
监理月报J L32监理月报(监理[2005]月报01号)2005年第一期2005年09月06日至2005年10月31日工程名称:新沂河整治工程海口控制枢纽扩建工程发包人:江苏省新沂河海口枢纽扩建工程建设处监理机构:盐城市河海工程建设监理中心新沂河海口枢纽扩建工程监理部总监理工程师:戴龙洋日期:2005 年10 月31 日目录1.综述2.监理机构运行情况3.承包人现场情况4.工程质量控制情况评析5.工程进度控制情况评析6.工程投资控制情况评析7.施工安全及文明工地创建情况8.合同管理情况9.监理工作小结10.存在问题及有关建议11.下月工作安排12.工程大事记13.总监理工程师在工考勤表14. 附表一、综述新沂河整治工程海口控制枢纽扩建工程位于江苏省连云港市灌云县燕尾港镇南,是沂沭泗河洪水东调南下续建工程新沂河整治工程项目之一。
海口控制枢纽扩建工程新建中深泓闸设计流量3348m3/s,与一期工程联合泄流满足新沂河海口控制枢纽7800m3/s要求。
新建中深泓闸共18孔,单孔净宽10 m;南、北深泓闸上游引河疏浚,长3905 m;中深泓闸上、下游引河扩挖疏浚,长3850 m。
计划建设总工期为2年。
1.1项目名称:沂沭泗河洪水东调南下续建工程新沂河整治工程海口控制枢纽扩建工程。
1.2建设地点:新沂河海口控制枢纽扩建工程位于江苏省连云港市灌云县燕尾港镇南,是沂沭泗河洪水东调南下续建工程新沂河整治工程项目之一。
1.3设计标准及工程规模:新沂河整治工程海口控制枢纽扩建工程主要内容为扩建中深泓闸共18孔,单孔净宽10 m,包括设备、钢结构监造、三闸联合监控工程;中深泓闸上、下游引河扩挖疏浚;南深泓闸上游引河疏浚范围:141+323-143+673长2.350㎞;北深泓闸上游引河疏浚范围:141+235-144+310长3.075㎞;南、北深泓闸上游防冲加固;环境保护、水土保持工程及增建的管理设施等。
主要工程量:土方开挖86万m3,土方填筑12万m3,引河疏浚土方165万m3,砌石及垫层1.94万m3,砼及钢筋砼4.03万m3,钢结构608T。
GD□□工程建设监理月报第01期(2014年05月)项目名称:牧云溪谷花园(一期)监理单位:深圳市建力建设监理有限公司总监理工程师:邓世林填表日期:2014年06月02日第1 页一、工程简报1. 本月天气情况:晴12天;阴5天;大雨10天;大风4天。
本月日历天数31天,因:√天气;□停水停电;□其它___________________,停工6天。
2.2. 本月大事记(工程质量、安全文明施工、重要会议、重大变更、形象进度等):对工序施工过程中,检查出的问题及时督促施工单位相关工种人员进行整改,对隐蔽前的钢筋,预埋的线管对照图纸,发现漏洞及时补缺,质量符合要求;通过按月进行安全检查,对问题及时督促施工单位整改到位,及时对作业临边、洞口、外架进行检查,对塔吊的运行、机械设备运行的检查及安全防护的检查,楼栋入口搭设安全通道。
二、工程进展报表序号本月施工分部分项工程实际开始日期当前完成百分比或实际结束时间完成质量评价12序号主要里程碑事件当前预计日期提前/拖延备注三、隐蔽工程报表序号本月施工隐蔽工程验收日期验收结果备注01 5#楼地下室排水管隐蔽验收5月6号准许下一道工序02 2#塔吊基础钢筋隐蔽验收5月7号准许下一道工序03 5#楼砖胎模隐蔽验收5月8号准许下一道工序04 5#楼地下室排水管闭水试验验收5月10号准许下一道工序05 20#楼管桩基础验收5月11号准许下一道工序06 3#塔吊基础钢筋隐蔽验收5月16号准许下一道工序07 5#楼负一层墙柱钢筋隐蔽验收5月24号准许下一道工序08 4#楼一层板钢筋隐蔽验收5月25号准许下一道工序09 31#楼基础柱子钢筋隐蔽验收5月29号准许下一道工序10 10#楼基槽验收5月31号准许下一道工序11 16#楼承台柱子钢筋隐蔽验收5月31号准许下一道工序第3 页四、主要施工机械进出场主要施工机械规格数量进场/出场日期承包商五、进度款支付合同内容施工单位合同价本月签付金额累计已签付金额累计签付比率备注(合同编号)合计六、工程材料、构配件、设备进场序号日期名称规格数量经办方提交合格证取样送检备注01 4月24号钢筋Ф8 45T 已提交02 4月24号钢筋Ф12 12T 已提交03 4月24号钢筋Ф14 9T 已提交04 4月24号钢筋Ф16 24T 已提交05 4月24号钢筋Ф18 24T 已提交06 5月5号管桩Ф400-95 444M 已提交07 5月14号管桩Ф400-95 483M 已提交08 5月18号管桩Ф400-95 522M 已提交09 5月27号钢筋Ф6.5 6.04T 已提交10 5月27号钢筋Ф14 9.578T 已提交11 5月27号钢筋Ф16 5.497T 已提交12 5月27号钢筋Ф18 8.516T 已提交13 5月27号钢筋Ф20 9.18T 已提交14 5月27号钢筋Ф22 6.45T 已提交15 5月27号钢筋Ф25 6.479T 已提交七、工程材料、构配件送检/检验结果序号名称规格进场日期进场数量送检取样数量检验结果备注第5 页八、往来文件序号收发日期文件及其编号发文方签发人收文方01 5月1号牧云溪谷项目周报表中宸刘小峰汇景丰02 5月2号会议纪要建力陈浩中宸03 5月2号会议纪要建力陈浩汇景丰04 5月2号工程材料设备报审表中宸刘小峰汇景丰05 5月4号施工单位工程施工联系单中宸刘小峰汇景丰06 5月4号牧云溪谷一期4#楼、5#楼施工进度计划表中宸刘小峰汇景丰07 5月4号牧云溪谷一期4#楼、5#楼施工进度计划表中宸刘小峰汇景丰08 5月6号施工单位工作联系单中宸刘小峰汇景丰09 5月6号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰10 5月6号18#楼、19#楼桩基础平面图汇景丰朱晓立中宸11 5月6号管桩数量清单中宸刘小峰汇景丰12 5月7号关于做好强降雨大风天气建筑施工安全工作通知汇景丰朱晓立中宸13 5月8号周报表中宸刘小峰汇景丰14 5月9号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰15 5月12号修路方案中宸刘小峰汇景丰16 5月12号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰17 5月12号施工组织设计方案报审表中宸刘小峰汇景丰18 5月12号会议纪要建力陈浩中宸19 5月12号会议纪要建力陈浩汇景丰20 5月12号监理工作联系单01、02 建力陈浩中宸21 5月12号监理工程师通知单01 建力陈浩中宸22 5月13号监理工作联系单01、02 建力陈浩汇景丰23 5月13号监理工程师通知单01 建力陈浩汇景丰24 5月13号监理工程师通知单02 建力陈浩汇景丰25 5月13号监理工程师通知单02 建力陈浩中宸26 5月13号监理工程师通知单03 建力陈浩汇景丰27 5月13号监理工程师通知单03 建力陈浩中宸28 5月13号建设单位工程联系单汇景丰朱晓立中宸29 5月13号室内室外图土方回填施工方案中宸刘小峰汇景丰30 5月13号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰31 5月14号监理工程师通知单04 建力陈浩中宸32 5月14号4#楼、5#楼现场施工图汇景丰朱晓立中宸33 5月14号施工单位工作联系单中宸刘小峰汇景丰34 5月14号管桩进场数量清单及质量证明中宸刘小峰汇景丰35 5月14号钢筋进场数量清单及质量证明中宸刘小峰汇景丰36 5月15号施工单位工作联系单中宸刘小峰汇景丰37 5月15号设计变更洽商记录中宸刘小峰汇景丰38 5月15号周报表中宸刘小峰汇景丰39 5月15号监理工程师通知单建力陈浩汇景丰40 5月16号监理工程师通知单建力陈浩中宸41 5月16号施工单位工作联系单中宸刘小峰汇景丰第7 页42 5月17号4#楼、5#楼施工进度计划表中宸刘小峰汇景丰43 5月17号施工单位工作联系单中宸刘小峰汇景丰44 5月17号建设单位工程联系单汇景丰朱晓立中宸45 5月17号会议纪要建力陈浩汇景丰46 5月17号会议纪要建力陈浩中宸47 5月19号管桩进场数量清单及质量证明中宸刘小峰汇景丰48 5月20号建设单位工程联系单汇景丰朱晓立中宸49 5月21号施工单位工作联系单中宸刘小峰汇景丰50 5月21号施工单位工程施工联系单中宸刘小峰汇景丰51 5月21号监理工作联系单04 建力陈浩汇景丰52 5月21号工程暂停令建力陈浩汇景丰53 5月21号工程暂停令建力陈浩中宸54 5月21号施工单位工作联系单中宸刘小峰汇景丰55 5月22号监理工程师通知单06 建力陈浩汇景丰56 5月22号监理工程师通知单06 建力陈浩中宸57 5月22号周报表中宸刘小峰汇景丰58 5月23号施工单位工程施工联系单中宸刘小峰汇景丰59 5月23号工程材料构配件设备报审表中宸刘小峰汇景丰60 5月25号会议纪要建力陈浩汇景丰61 5月25号会议纪要建力陈浩中宸62 5月25号五月份安全检查记录建力陈浩中宸63 5月25号5#TAI户型装饰图汇景丰朱晓立中宸64 5月25号VA户型装饰图汇景丰朱晓立中宸65 5月26号五月份安全检查记录建力陈浩汇景丰66 5月27号施工单位工作联系单中宸刘小峰汇景丰67 5月28号工程材料构配件设备报审表中宸刘小峰汇景丰68 5月28号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰69 5月29号项目部人员通讯录中宸刘小峰汇景丰70 5月29号锤击混凝土预制管桩施工记录表中宸刘小峰汇景丰71 5月30号钢材力学性能试验报告中宸刘小峰汇景丰72 5月30号板及墙、柱钢筋、工程报验申请表中宸刘小峰汇景丰73 5月30号穿墙防水套用管制作安装工程验收记录中宸刘小峰汇景丰74 5月30号卫生间等电位连接工程报验申请表中宸刘小峰汇景丰75 5月30号防雷引下线工程报验申请表中宸刘小峰汇景丰76 5月30号电气配管敷设工程报验申请表中宸刘小峰汇景丰第9 页九、施工单位提出的问题本月施工单位提出的主要问题:图纸与计划量缺的太多且图纸里问题多,请业主协调设计进驻现场以利及时回复未回复 问题,尽快补发图纸好让我们提前发现图纸设计不完善的地方;签证表格问题需甲方戴工给标准表格;土方回填的石粉 供应要及时,施工版图纸马上落实,屋面施工做法尽快明确,栏杆、石材、PK 砖、保温板的材料确认,明确交房标准; 施工版图纸马上落实,明确交房具体标准;生活用电负荷不够,生活用水不够;以上问题多次提及,请明确具体解决时 间。
监B-06
黄骅港扩容完善工程地基处理工程
施工监理工作月报
(第期)
内容提要:
本月工程形象进度完成情况
工程签证情况
本月工程情况评述
本月监理工作小结
下月监理工作要点
监理机构:中交水规院京华工程监理有限公司黄骅港项目监理部
总监理工程师:张金柱
日期:年月日
一、本月工程形象进度完成情况:
1. 当月工程完成情况:
月份工程完成情况
2、当月工程进度评述:
二、工程签证情况:
三、本月工程情况评述:
四、本月监理工作小结:
五、下月监理工作要点:。
筑
龙
网 W
W W
.Z
H U
L O
N G
.C
O M
B 5
无锡**经济开发区**配套区A-2地块标准厂房工程
监理月报
第___4___期
2005 年 6 月 1 日 至 2005 年 6 月 30 日
内容提要:
月工程情况概要 月工程质量控制情况评析 月工程进度控制情况评析
月工程费用控制情况评析
本月工程其它事项
项目监理部(章): 总监理工程师: 日期:
江苏省建设厅监制
筑
龙
网 W
W W
.Z
H U
L O
N G
.C
O M
本月工程情况概要
相关情况登记 本月日历天 30 天 实际工作日 天 建设单位通知单 0 份 建设单位联系单 0 份 工程暂停令 0 份 监理工程师通知单 2 份 监理工程师备忘录 0 份 监理工程师联系单 6 份 例会会议纪要 3 份 专题会议纪要 1 份
本月工程现场大事记
1、6月1日,厂房回填土过程中,土方单位运往现场的土方质量存在问题,且现场无一个技术负责人进行控制土方质量和回填土标高,造成回填土工程混乱,监理及时发联系单给土方单位要求按存在的问题尽快整改。
2、6月1日,**六建柱子钢筋绑扎和电渣压力焊存在质量问题,监理及时发联系单要求返工。
3、6月9日,关于安全生产月,要求施工单位,如何开展活动,做好安全工
作。
4、6月10日,关于土方回填后做密实度检测一事,从回填开始监理就提醒土方单位和业主要做密实度检测,但厂房回填后,检测工作迟迟不做,为此,监理发联系单给业主,请求业主出面督促做检测。
5、6月15日,**六建钢筋工绑扎柱子钢筋存在问题很多,监理要求项目部加大管理力度,并做好自检工作。
6、6月18日,下午6:30,A6#厂房北侧脚手架突然倒塌,且将A7#厂房南侧脚手架撞倒,此时工人已下班,未造成人员伤亡,项目部查明倒塌原因,并采
取措施加强整改。
7、6月23日,**六建现场脚手架已搭设,井架也安装起来了,但相关的资料却迟迟未报,监理发联系单催促报验。
8、6月24日,对于**六建现场施工情况存在的质量问题进行指出,要求项目部引起重视,抓紧时间整改。
江苏省建设厅监制
筑
龙
网 W
W W
.Z
H U
L O
N G
.C
O M
本月工程质量控制情况评析
本月质量控制情况登记
本月抽查、见证试验次数 10 次 试验结果不合格次数 0 次 设备开箱检查次数 2 次 检查不符合要求次数 0 次 本月查验分项工程 20 项 其中一次验收合格计 19项 发出监理通知单(质量控制类) 0 份
工程质量情况简析(文字或图表)
预制桩进场,监理现场用回弹仪检测,强度都能达到,但桩外观不行,却棱
掉角,蜂窝麻面,严重的都已退回。
土方回填存在很多问题:土中含有杂物、建筑垃圾、淤泥等;土方回填过程中,无技术负责人管理现场,控制回填土标高和质量;回填过程中未进行分层回
填、压实。
土建单位现场施工中存在很多问题:钢筋跳扎,拉筋少放,保护块漏放;电渣压力焊整体较差;植入柱子的拉筋固定不牢固,且深度不够;砼浇筑完后养护
不到位;墙体砌筑时,灰缝不饱满、缝宽不均匀、出现瞎缝、假缝。
监理对于工程中出现的问题及时勒令施工方整改,督促施工单位项目部加大管理力度,做好各项工作。
下月质量情况预计和目标
控制预制桩的质量以及施工中复核桩位和压桩的贯入度和压力。
预制桩进场检查桩身质量和砼强度,及时联系检测单位对已完成的静压桩进行检测。
土建材料进场后及时抽样送检,严格控制钢筋的规格、数量以及钢筋的搭接锚固长度,现场电渣压力焊不合格的进行返工处理,检查模板尺寸是否符合设计和规范要求,浇筑砼时按设计严格控制砼的配合比,砼浇筑后要求及时养护,督促管理人员加强施工管理。
水电上,检查材料是否合格、电气管线预埋是否按规范执行。
江苏省建设厅监制
筑
龙
网 W
W W
.Z
H U
L O
N G
.C
O M
本月工程进度控制情况评析
工程开工日期 工程竣工日期
本月计划完成至 本月实际完成至 本月批准延长工期 天 累计延长工期 天
发出监理通知单(进度控制类) 份
本月工程进度情况简析(文字或图表)
一、本月桩基施工进度推迟了,主要原因:
1、因下雨后场地洼陷使桩基工程无法施工,停了近4天。
2、因静压机施工过程中出现故障,停了近3天。
3、土方回填也影响了桩基施工的正常进行。
4、桩基单位擅自撤离桩基,影响工程进度。
二、土方回填本月11日,基本结束(提前回填土还未到位)。
三、本月土建上进度有改善,但与计划还是有滞后,主要是人员不够,目前工地各工种的工人加起来有220人左右,由于工作面较大,木工、钢筋工还缺少,各
工种之间不能很好的穿插、衔接起来,影响进度。
1、本月土建上完成A1#、A3#、A4#、A5#、A6#、A12#厂房的一层排架柱和A1#、A2#、A4#、A5#厂房一层楼板砼。
2、A1#、A3#、A4#、A5#、A6#、A12#厂房墙体砌筑完成一半。
3、A13#厂房基础完成钢筋绑扎。
下月工程进度展望
下月计划完成:
桩基完成A14#、A9#厂房
下月土建上计划完成A1#、A3#、A4#、A5#、A6#、A12#厂房的一层排架柱和A1#、A2#、A3#、A4#、A5#、A12#厂房一层楼板砼。
A1#、A3#、A4#、A5#、A6#、A12#厂房墙体砌筑完成一半。
A13#完成厂房基础
江苏省建设厅监制
筑
龙
网
W
W W
.Z
H U
L O
N G
.C
O M
本月费用控制情况评析
工 程 总 投 资 额
万元
累计完成金额占总投资额百分比 % 本月监理批准付款 万元 累计批准付款额 万元
本月发生批准索赔 万元 累计发生索赔额 万元
发出监理通知单(造价控制类) 份
工程费用控制情况简析(文字或图表)
0 预计下月工程发生费用金额
江苏省建设厅监制
筑
龙
网 W
W W
.Z
H U
L O
N G
.C
O M
本月工程其它事项
1、由于业主原因,原十四幢标准厂房(一层),现已调整层数:A8#、A9#厂房更改为三层;A10#、A11#厂房更改为二层;其余十幢厂房层数不变。
2、本月是“安全生产月”,为此,施工单位项目部也积极做有关宣传活动,落实安全工作,监理督促施工方要全面做好安全工作。
3、6月23日,A9#厂房利用桩基单位静压机做静载检测,晚上只做了一根静载,第二天早上就擅自将静压机撤出施工现场,业主表示桩基延误工
期要扣费用。
江苏省建设厅监制。
