沉管灌注桩监理细则一、施工前阶段1.项目负责人要负责对沉管灌注桩监理工作进行组织和指导,确保施工按照规范进行。
2.沉管灌注桩施工前要进行前期准备工作,包括确定施工方案、编制施工技术措施和组织设计等。
3.施工单位要根据施工方案和技术措施编制施工图、技术规程,并向监理单位提供。
4.监理单位要对施工单位提供的施工图、技术规程进行审核,确保其合理、可行。
5.监理单位要组织会议,对施工方案、施工图、技术规程等进行讨论和完善。
二、施工过程监理工作1.沉管灌注桩施工过程中,监理单位要对施工单位的人员、设备和材料进行监督检查,确保其符合施工要求和规范。
2.监理单位要检查施工现场的土层地质、地下水位和建筑物基础等情况,并及时向施工单位提出意见和建议。
3.监理单位要检查施工单位的施工材料,包括钢筋、水泥、砂石等,确保其质量符合规定。
4.监理单位要对施工单位进行现场指导和技术支持,确保施工过程中质量和安全。
5.监理单位要检查施工单位的施工记录和施工质量验收报告,确保施工过程中的数据和材料真实可靠。
6.监理单位要对施工单位的施工进度进行监控,确保按照工期完成施工任务。
三、施工后阶段监理工作1.施工完成后,监理单位要对沉管灌注桩进行验收,包括验收施工图、技术规程和施工质量验收报告等。
2.监理单位要对施工质量进行评估和检查,确保满足规定的标准和要求。
3.监理单位要对沉管灌注桩的材料进行送检,确保其符合规定的质量要求。
4.监理单位要对施工单位的施工记录进行归档,包括施工图、技术规程和验收报告等。
5.监理单位要对施工过程中的问题和隐患进行归纳和总结,提出改进意见和建议。
总结:沉管灌注桩的监理工作是确保施工质量和进度的重要环节,通过对施工过程的监督和检查,可以提早发现和解决问题,确保工程顺利进行。
监理单位要具备丰富的施工经验和专业知识,能够独立开展监理工作,并对施工单位进行指导和支持,以提高施工质量和效率。
同时,监理单位要对施工过程中出现的问题进行及时总结和分析,提出改进意见和建议,为今后的类似工程提供经验和借鉴。

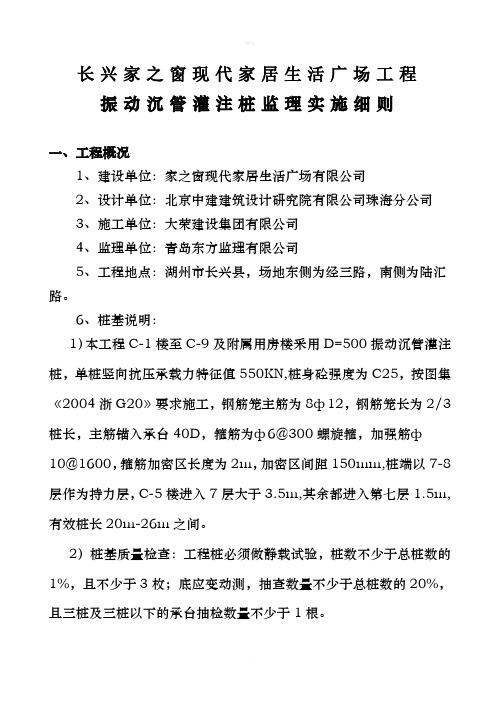

长兴家之窗现代家居生活广场工程振动沉管灌注桩监理实施细则一、工程概况1、建设单位:家之窗现代家居生活广场有限公司2、设计单位:北京中建建筑设计研究院有限公司珠海分公司3、施工单位:大荣建设集团有限公司4、监理单位:青岛东方监理有限公司5、工程地点:湖州市长兴县,场地东侧为经三路,南侧为陆汇路。
6、桩基说明:1)本工程C-1楼至C-9及附属用房楼采用D=500振动沉管灌注桩,单桩竖向抗压承载力特征值550KN,桩身砼强度为C25,按图集《2004浙G20》要求施工,钢筋笼主筋为8ф12,钢筋笼长为2/3桩长,主筋锚入承台40D,箍筋为ф6@300螺旋箍,加强筋ф10@1600,箍筋加密区长度为2m,加密区间距150mm,桩端以7-8层作为持力层,C-5楼进入7层大于3.5m,其余都进入第七层1.5m,有效桩长20m-26m之间。
2)桩基质量检查:工程桩必须做静载试验,桩数不少于总桩数的1%,且不少于3枚;底应变动测,抽查数量不少于总桩数的20%,且三桩及三桩以下的承台抽检数量不少于1根。
二、监理机构三、监理依据1、建设单位提供的本工程地质勘察报告以及桩基工程施工图2、本工程监理规划3、施工单位提供的本工程施工组织设计及施工专项方案4、国家和地方颁布的现行有关规范、规程①《建设工程监理规范》(GB50319-2000)②《建筑桩基技术规范》(JGJ94-94)③《地基与基础工程施工及验收规范》(GBJ202-83)④《建筑机械使用安全技术规范》(JGJ33-86)⑤《建筑工程施工质量验收统一标准》(GB50300-2001)⑥《钢筋焊接及验收规程》(JGJ18-96)⑦《施工现场临时用电安全技术规范》(JGJ46-88)四、监理方法以政府法规,技术规范,设计图纸和施工合同为依据,对工程质量严格把关,方法分质量控制、责任监理和问题协调三个方面。
(一)质量控制1、事先控制:在工程桩施工前既要对施工单位提交的施工方案、技术措施、质保体系和管理制度等进行审核。
D-04振动沉管灌注桩监理实施细则1. 引言本实施细则旨在规范D-04振动沉管灌注桩工程的监理工作,确保工程质量符合设计要求和施工标准。
2. 监理工作范围2.1 工程质量监督监理单位需对施工单位的施工质量进行全过程监督。
2.2 施工进度控制监理单位需对施工进度进行监控,确保工程按计划进行。
2.3 安全生产监督监理单位需确保施工过程中的安全生产。
2.4 环境保护监督监理单位需监督施工单位遵守环境保护法规。
3. 监理工作内容3.1 施工准备阶段审核施工单位提交的施工方案和施工计划。
检查施工单位的资质和施工人员的专业能力。
3.2 施工过程阶段对施工材料、设备进行检查,确保符合要求。
对施工工艺进行监督,确保施工方法正确。
3.3 施工验收阶段对完成的工程进行质量验收,确保达到设计和规范要求。
审核施工单位提交的工程竣工资料。
4. 监理工作流程4.1 监理计划制定根据工程特点制定详细的监理计划。
4.2 监理实施按照监理计划进行监理工作。
4.3 监理记录详细记录监理过程中的各项活动。
4.4 监理报告定期向建设单位提交监理报告。
5. 监理工作方法5.1 现场巡视定期对施工现场进行巡视,检查施工质量和进度。
5.2 检查与测试对施工材料和施工质量进行抽查和测试。
5.3 问题处理对发现的问题及时提出整改要求,并跟踪整改结果。
5.4 沟通协调与建设单位、设计单位、施工单位等进行有效沟通。
6. 监理工作标准6.1 质量标准监理工作应符合国家和地方的工程质量标准。
6.2 安全标准监理工作应符合国家和地方的安全生产标准。
6.3 环保标准监理工作应符合国家和地方的环境保护标准。
7. 监理工作记录7.1 监理日志记录监理人员每天的工作情况。
7.2 监理会议记录记录监理会议的主要内容和决议。
7.3 监理报告记录监理周期内的工作总结和建议。
8. 监理工作质量保证措施8.1 人员培训定期对监理人员进行专业培训。
8.2 质量控制建立严格的质量控制体系。
沉管灌注桩施工监理细则一、工程概况简述该分项工程其工程规模、场地特征、工程地质概况,群桩的数量、长度、桩径等主要工程指标;进度控制、投资控制情况;应突出工程特点、难点和特殊要求。
二、施工监理的目标与依据1.目标:组织承建商(施工单位)按合同文件规定的标准(如国家标准《建筑桩基技术规范》、有关行业的或地方标准)和设计要求进行施工,以实现设计意图。
监理还应根据本项工程特征、安全等级、场地条干和本工法特点,确定工程质量等级目标(优良或合格)及各单项质量控制目标,如:a.确定桩位合格率为90%以上(当为一柱一桩时,桩位应百分百合格);b.监控钢筋笼制作全部符合设计要求,其各项偏差均不超限;c.工程所用原材料质量合格,其规格符合要求;d.桩长及最终贯入度符合设计要求和规范规定;e.混凝土充盈系数控制在1.1~1.2范围内;f.桩身完整性优良率在50%以上,消灭不合格桩;g.邻近建(构)筑物和地下管线不受损害等。
2.监理依据有关的国家、行业和地方的技术标准,主要有:(1)国家标准《建筑地基基础设计规范》GBJ7-89(2)行业标准《建筑桩基技术规范》JGJ94-94(3)广东省标准《建筑地基基础施工及验收规程》DBJ15-201-91三、施工质量预控措施施工监理的全过程应贯彻“预防为主”的方针,对影响质量的人、机、料、法、环五大因素应进行预控制,其主要措施如下:1.应通过招投标选择具有相应等级的有灌注桩施工资质,有较好社会信誉、有保证质量和安全生产措施、标价合理、工期适当的单位承包施工。
在评标决标前要对施工队伍的素质、技术水平和管理水平进行调查了解;2.了解场地条件:施工前,组织监理人员阅读场地施工阶段的岩土工程勘察报告,并到现场踏勘调查以了解场地地质条干、环境条干和三通一平情况,敦促承建商(施工单位)的有关工程技术人员了解场地条干,以便制定合理的施工工艺和施工流程。
3.审查承建商(施工单位)的施工组织设计书,审查其选用的机械设备,施工工艺是否合理,质保体系是否健全、劳动组织、材料供应、进度计划是否落实等等。

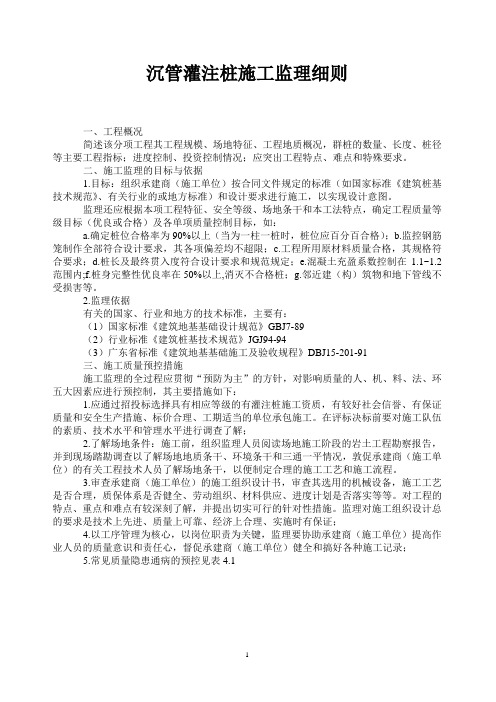

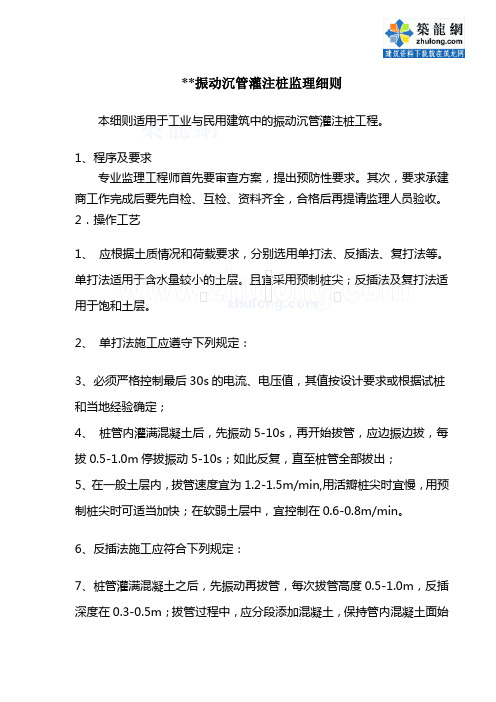

**振动沉管灌注桩监理细则本细则适用于工业与民用建筑中的振动沉管灌注桩工程。
1、程序及要求专业监理工程师首先要审查方案,提出预防性要求。
其次,要求承建商工作完成后要先自检、互检、资料齐全,合格后再提请监理人员验收。
2.操作工艺1、应根据土质情况和荷载要求,分别选用单打法、反插法、复打法等。
单打法适用于含水量较小的土层。
且宜采用预制桩尖;反插法及复打法适用于饱和土层。
2、单打法施工应遵守下列规定:3、必须严格控制最后30s的电流、电压值,其值按设计要求或根据试桩和当地经验确定;4、桩管内灌满混凝土后,先振动5-10s,再开始拔管,应边振边拔,每拔0.5-1.0m停拔振动5-10s;如此反复,直至桩管全部拔出;5、在一般土层内,拔管速度宜为1.2-1.5m/min,用活瓣桩尖时宜慢,用预制桩尖时可适当加快;在软弱土层中,宜控制在0.6-0.8m/min。
6、反插法施工应符合下列规定:7、桩管灌满混凝土之后,先振动再拔管,每次拔管高度0.5-1.0m,反插深度在0.3-0.5m;拔管过程中,应分段添加混凝土,保持管内混凝土面始终不低于地表面或高于地下水位1.0-1.5m以上,拔管速度应小于0.5m/min;8、在桩尖处的1.5m范围内,宜多次反插以扩大桩的端部断面;9、穿过淤泥夹层时,应当放慢拔管速度,并减少拔管高度和反插深度,在流动性淤泥中不宜使用反插法。
3.事前监理:(1)施工单位必须提供以下资料:施工合同书、资质证书、施工方案、项目经理证、专业工种上岗证、机械设备年检、合格证(复印件)。
(2)原材料检测报告合格,必须用中粗砂,严禁用细砂,石子粒径不得>5cm,并有级配,含泥量不得超规范,结硬及刚出厂热水泥严禁使用(包括砂、石、水泥、钢筋及其焊接试验)(见证取样),砼配合比通知单必须符合设计要求。
(3)沉管直径φ377mm,长度达到设计要求。
(4)砼小推车必须经磅称,按配合比校核每车砂、石重量,并用线漆做好标记。
沉管灌注桩监理细则一、引言沉管灌注桩(下称沉管桩)是一种常用的地基处理技术,其施工质量直接影响工程的安全性和使用寿命。
为了确保沉管桩施工的质量和安全性,需要进行全面有效的监理工作。
本文将介绍沉管桩监理的一些细则,以提供有效的指导。
二、监理工作内容1. 设计文件审核:监理人员应仔细审查沉管桩的设计文件,包括桩长、直径、布置密度、混凝土配合比、固结灌注法等方面的要求是否符合规范要求。
2. 施工方案审查:监理人员应审查施工单位提交的沉管桩施工方案,包括沉管的顺序、施工方法、施工参数等内容是否科学合理。
3. 监督施工过程:监理人员应随时到现场进行巡视,并检查施工单位的施工工艺、材料、设备等是否符合规范要求。
4. 现场质量检查:监理人员应与检测单位合作,对沉管桩的质量进行抽样检测,包括钢筋的强度、混凝土的坍落度、方向、应力等参数的测试。
5. 监控质量记录:监理人员应及时记录施工过程中的关键节点,比如钢筋的焊接、混凝土浇筑、灌浆等环节的参数和质量,以备后期追溯和检查。
三、监理人员要求1. 专业知识:监理人员应具备相关的工程技术背景,熟悉沉管桩施工的规范和要求,了解施工过程中可能出现的质量问题,并能提出解决方案。
2. 严谨态度:监理人员应认真对待每一个环节,对施工单位的操作进行严格监督,确保施工过程的规范性和质量。
3. 沟通能力:监理人员应与设计、施工、检测等各方面进行密切合作,及时沟通和解决问题,确保施工的顺利进行。
4. 持证上岗:监理人员应具备相应的监理工程师资格证书,确保具备相应的专业知识和技能。
四、监理工作的风险和控制1. 安全风险:沉管桩施工过程中可能存在坍塌、坠落、冲击等安全风险。
监理人员应对施工现场进行安全检查,确保施工作业符合安全要求,并采取相应的控制措施,如安全帽、安全带等。
2. 质量风险:沉管桩施工质量直接关系到工程的安全性和耐久性。
监理人员应及时发现和纠正施工过程中的质量问题,确保质量符合规范要求。
沉管桩基监理实施细则.doc111长兴家之窗现代家居生活广场工程振动沉管灌注桩监理实施细则一、工程概况1、建设单位:家之窗现代家居生活广场有限公司2、设计单位:北京中建建筑设计研究院有限公司珠海分公司3、施工单位:大荣建设集团有限公司4、监理单位:青岛东方监理有限公司5、工程地点:湖州市长兴县,场地东侧为经三路,南侧为陆汇路。
6、桩基说明:1)本工程C-1楼至C-9及附属用房楼采用D=500振动沉管灌注桩,单桩竖向抗压承载力特征值550KN,桩身砼强度为C25,按图集《2004浙G20》要求施工,钢筋笼主筋为8ф12,钢筋笼长为2/3桩长,主筋锚入承台40D,箍筋为ф6@300螺旋箍,加强筋ф10@1600,箍筋加密区长度为2m,加密区间距150mm,桩端以7-8层作为持力层,C-5楼进入7层大于3.5m,其余都进入第七层1.5m,有效桩长20m-26m 之间。
2)桩基质量检查:工程桩必须做静载试验,桩数不少于总桩数的1%,且不少于3枚;底应变动测,抽查数量不少于总桩数的20%,且三桩及三桩以下的承台抽检数量不少于1根。
二、监理机构三、监理依据1、建设单位提供的本工程地质勘察报告以及桩基工程施工图2、本工程监理规划3、施工单位提供的本工程施工组织设计及施工专项方案4、国家和地方颁布的现行有关规范、规程①《建设工程监理规范》(GB50319-2000)②《建筑桩基技术规范》(JGJ94-94)③《地基与基础工程施工及验收规范》(GBJ202-83)④《建筑机械使用安全技术规范》(JGJ33-86)⑤《建筑工程施工质量验收统一标准》(GB50300-2001)⑥《钢筋焊接及验收规程》(JGJ18-96)⑦《施工现场临时用电安全技术规范》(JGJ46-88)四、监理方法以政府法规,技术规范,设计图纸和施工合同为依据,对工程质量严格把关,方法分质量控制、责任监理和问题协调三个方面。
(一)质量控制1、事先控制:在工程桩施工前既要对施工单位提交的施工方案、技术措施、质保体系和管理制度等进行审核。
XXXX工程沉管灌注桩施工监理实施细则编制:审核:浙江文华工程建设监理有限公司XXXX工程项目监理部二00三年十月二日(一)专业工程概况(建议加入施工图中桩基部分内容,主要为:基础类别;桩径、桩长、桩数;混凝土级配和钢筋笼设置要求;设计单桩承载力;桩基施工进度要求;场地和周边环境状况等)XXXX工程位于XX市解放路七号地块,由XXXX组成,共X 层,建筑面积XXm2,框架结构。
本工程由XX市建筑设计院设计,由XX建筑工程公司总承包,XX公司承担桩基施工,设计桩型为沉管灌注桩,共X根,其中试桩3根,фXX桩35根,фXX桩66根,фXX桩48根,……(二)专业工程特点沉管灌注桩是通过锤击、振动力、振动冲击力或静压力将暂时堵住下端开口的无缝钢管(即沉管)沉入到地基预定深度,然后向沉管内下入钢筋笼并灌注混凝土,再用动力将沉管拔出地面,从而混凝土和钢筋笼留在地下形成桩。
根据打桩设备的性能,成桩最在长度一般可达25m,若采取措施还可适当加长,最大桩径可达600mm,单桩竖向承载力最大可达1000KN。
施工过程中可以根据地层的局部变化及时调整桩的长度与直径,较好地满工程要求,免去了砍桩接桩的麻烦与浪费,同时具有施工速度快,省钢材的优点。
该桩型可穿越各类粘性土层及粉地层,穿越厚度不大的稍密、中密、饱和的砂土地层及含粘性土较多的圆砾(或砾石)地层,但不能穿越基岩、卵石(碎石)有及较纯净的圆(砾石)和密实的砂层。
沉管灌注桩属于挤土桩,在沉管过程中将使周围地层挤密,如果施工的方法不当,可引起地面隆起,或产生横向推压力,可能造成临近的桩体变形,或者对周边的建筑物基础产生破坏作用。
(三)沉管灌注桩施工工艺流程(四)沉管灌注桩施工工艺要点单打法施工a桩机到位后,首先将沉管对准桩位并调好垂直度。
b沉管过程应观察沉管的下沉速度是否异常,沉管是否有挤偏的现象,若出现异常情况应分析原因,及时采取措施。
c当沉管到达设计或持力层时,应判定该深度或贯入度是否已达到设计要求或试桩时规定的并经设计认可的要求,满足了这些要求和规定,方可终止沉管。
昆明劲风建设监理有限公司监理实施细则振动沉管灌注桩监理实施细则打印:校对:目录一.工程概况 (2)二.编制依据 (2)三.设计要求 (2)四.桩基础质量控制措施 (2)五.复打桩工序要求 (10)六、涉及的规范和标准 (10)振动沉管灌注桩监理实施细则一、工程概况:(根据工程实际情况编写)内容包括:业主、项目名称、建设地点、占地面积、桩基类型、桩的规格和数量、桩顶、底标高及最大入土深度、建筑物结构型式、设计桩的极限承载力、施工合同的桩基价款、施工周期和计划开工、竣工日期等。
二、编制依据:1、监理合同、施工合同。
2、工程《监理规划》。
3、公司体系文件。
4、国家和地方现行相关法律法规和标准。
三、设计要求:(按实际设计情况编写)1.该工程基础部分拟采用桩型,其桩管直径,理论桩径,桩长,贯入度,拔管速度等。
2.材料:桩身砼强度,桩尖砼强度,桩尖直径,钢筋笼外径,主筋,焊接加颈箍。
四、桩基础质量控制措施:(一)、打桩前的准备工作:1、察清该拟建场地范围内地下管网及地下构筑物走向分布情况。
2、认真阅读该工程地质勘查报告、图表,掌握各土层,特别是桩尖持力层的物理力学指标和分布、埋深及水文地质资料等。
3、熟悉基础桩位图及图纸会审纪要,领会设计意图,并贯彻于施工中。
4、落实场地的“三通一平”工作,经检查不合乎要求的应尽快完善。
5、严格审查施工单位编制的施工组织设计,着重核查其成孔方法,施工工艺和质量保证的技术措施的可行性、合理性,审查施工流程和施工现场安排是否得当。
检查质量管理目标和职责是否明确。
及安全生产技术措施和材料供应计划、施工进度计划是否可行。
6、对桩基所用材料(水泥、砂、石、钢材)和预制桩尖的产地、规格质量进行检查。
审查质检和试配试验报告。
7、开工前,检查施工单位实际投入的机械设备,确认各种设备的规格、工艺是否符合合同规定和规范要求及设备数量,重点核查桩架立柱高度,沉管长度和直径等。
8、复验基桩轴线,检查基桩轴线定位点和水准点的设置是否稳妥(不受施工、车辆影响),确保复核无误且签证验收后方可打桩。
沉管灌注桩桩基工程施工监理实施细则一、本细则严格遵守国家《工程建设标准强制性条文》(房屋建筑部分)《建筑地基基础设计规范》(GB5007-2002),《建筑地基基础工程施工质量验收规范》(GB50202-2002),浙江省标准《建筑软弱地基基础设计规范》(DBJ10-1-90)规定。
本细则未列入的内容应按现行国家、省、市有关规范、规程、标准及设计图纸要求执行,与上述标准、设计图纸不一致之处以上述标准、设计图纸为准。
二、沉管灌注桩按沉管工艺分为锤击沉管、振动沉管、静压沉管、振动加压沉管等四种;常用的桩管外径有φ325mm,φ377mm,φ426mm等三种。
沉管灌注桩适用于下列条件:1.地基属于人工填土,淤泥质土,一般粘性土,以及在沉管时不产生液化的粉土和中密粉细砂土。
2.桩基所承受外力主要是竖向力。
3.建筑物属于二级或三级安全等级。
三、桩基工程概况:本工程采用φ377mm沉管灌注桩,桩长12~21米,主筋砼保护基厚度不应小于50mm,桩身砼强度等级C25,桩数量为4061根。
本工程沉管灌注桩低应变测试数量不低于总数的50%。
四、沉管灌注桩桩基工程监理控制要点:施工工艺:放样——复桩位——放置预制桩尖(桩尖面放加固钢板,止水草绳)——桩机就位——桩管对准预制桩尖——复核垂直度——沉管至设计深度——放入钢筋笼——灌入砼至设计标高——拔桩管——检查钢筋笼及砼标高——成桩。
1.在开工前,承包单位须提供营业执照,企业资质等级证书,承包工程许可证(复印件),施工组织设计(方案)、质量安全管理体系和专职管理人员和特种人员的资格证、上岗证等,监理应进行审核。
对承发包合同等资料也应复印备查。
对施工组织设计(方案)中制定的施工顺序、监测手段(包括仪器、方法)也应检查。
2.所有材料质量都必须符合国家有关规定。
进场水泥必须有质保单、合格证和按规定在现场见证取样的强度、安定性试验报告和砼级配试验报告。
沉管灌注桩粗骨料粒径宜采用25~38mm,细骨料应采用干净的中、粗砂,砂、石做含泥量、含水率等相应试验。
XXXX工程沉管灌注桩施工监理实施细则编制:审核:浙江文华工程建设监理有限公司XXXX工程项目监理部二00三年十月二日(一)专业工程概况(建议加入施工图中桩基部分内容,主要为:基础类别;桩径、桩长、桩数;混凝土级配和钢筋笼设置要求;设计单桩承载力;桩基施工进度要求;场地和周边环境状况等)XXXX工程位于XX市解放路七号地块,由XXXX组成,共X 层,建筑面积XXm2,框架结构。
本工程由XX市建筑设计院设计,由XX建筑工程公司总承包,XX公司承担桩基施工,设计桩型为沉管灌注桩,共X根,其中试桩3根,фXX桩35根,фXX桩66根,фXX桩48根,……(二)专业工程特点沉管灌注桩是通过锤击、振动力、振动冲击力或静压力将暂时堵住下端开口的无缝钢管(即沉管)沉入到地基预定深度,然后向沉管内下入钢筋笼并灌注混凝土,再用动力将沉管拔出地面,从而混凝土和钢筋笼留在地下形成桩。
根据打桩设备的性能,成桩最在长度一般可达25m,若采取措施还可适当加长,最大桩径可达600mm,单桩竖向承载力最大可达1000KN。
施工过程中可以根据地层的局部变化及时调整桩的长度与直径,较好地满工程要求,免去了砍桩接桩的麻烦与浪费,同时具有施工速度快,省钢材的优点。
该桩型可穿越各类粘性土层及粉地层,穿越厚度不大的稍密、中密、饱和的砂土地层及含粘性土较多的圆砾(或砾石)地层,但不能穿越基岩、卵石(碎石)有及较纯净的圆(砾石)和密实的砂层。
沉管灌注桩属于挤土桩,在沉管过程中将使周围地层挤密,如果施工的方法不当,可引起地面隆起,或产生横向推压力,可能造成临近的桩体变形,或者对周边的建筑物基础产生破坏作用。
(三)沉管灌注桩施工工艺流程(四)沉管灌注桩施工工艺要点单打法施工a桩机到位后,首先将沉管对准桩位并调好垂直度。
b沉管过程应观察沉管的下沉速度是否异常,沉管是否有挤偏的现象,若出现异常情况应分析原因,及时采取措施。
c当沉管到达设计或持力层时,应判定该深度或贯入度是否已达到设计要求或试桩时规定的并经设计认可的要求,满足了这些要求和规定,方可终止沉管。
沉管全过程必须有专职记录员做好施工记录。
对于锤击沉管桩,每根桩的施工记录均应每米沉管的锤击数和最后一米的锤击数;必须严格控制最后三阵,每阵十锤贯入度时的落锤高度,使其与试桩和设计要求相符。
对于振动沉管或振动冲击灌注桩应记录沉管所耗的总时间;必须严格控制最后30s锤头电机的电压值,其值按设计要求或根据试桩和当地经验确定。
对于静压沉管桩必须严格控制其最终压力值,使其符合设计要求。
d沉管达到要求深度后,应立即灌注混凝土,尽量减少间隔时间。
灌注混凝土之前,必须检查沉管内是否吞进桩尖或进水进泥。
若存在这类质量问题应及时加以补救。
e当桩身配有钢筋笼时,必须严格检查钢筋笼的规格的加工质量符合规定要求方能下入沉管。
钢筋笼的标高必须核对清楚,必须设法固定住。
f桩身配有钢筋笼时,混凝土的坍落度宜采用80~100mm;素混凝土桩宜采用60~80mm。
用于配有钢筋笼的混凝土粗骨料最在料径不宜大于5cm,并不得大于钢筋间最净距的1/3;用于无钢筋笼的桩,混凝土粗骨料最大料径不得大于桩径的1/4,一般以不大于7cm为宜。
g混凝土灌量应按沉管外径和桩长计算出的体积计再乘以充盈系数值(一般情况充盈系数值大于1.1)。
当用长桩管打短桩时,混凝土应一次灌足,打长桩时可分次加灌混凝土,但第一次应将沉管灌满混凝土,以后加灌混时,应控制管内混凝土面不低于自然地面。
h拔管速度要均匀,当采用倒打法拔管(锤击法沉管),对于一般土层以1m/min为宜,在软弱夹层和软硬土交界处宜控制在0.3~0.8m/min之间;当采用振动(或振动冲击)法拔管时,在一般土层内,拔管速度宜为1.2~1.5m/min,在软弱土层中和软硬土层交界处宜控制在0.6~0.8m/min之间,用活瓣桩尖时宜用慢速,用预制桩尖时可用快速。
i采用倒打拔管的打击次数,单动汽锤不得少于50次/min,自由落锤轻击(小落距锤击)不得少于40次/min,在沉管底未拔到桩顶设计标高之前,倒打和轻击不得中断。
当采用振动(或振动冲击)法拔管,先振动5~10s,再开始拔管,应边拔边振,每拔0.5~1.0m,停拔留振5~10s,如此反复,直至沉管全部拔出。
j沉管拔出地面后,若发现混凝土超出桩的设计顶面甚多或溢出地面较多,应及时核实充盈系数,若充盈系数小于1,则可认为桩身可能存在缩径或断桩隐患,应及时研究补救措施,对于采用插筋或素混凝土的桩,可以采用全复打或半复打工艺补救(插筋的桩应将钢筋拔出后再复打),对于下有钢筋笼的桩应设法将钢筋笼处理出来之后才能进行复打,倘若钢筋笼不能处理出来,可与设计共商处理品办法。
若发现桩身混凝土面低于设计标高,应立即补灌混凝土使其顶面高于设计标高0.3~0.5m,并用振捣器振实。
补灌混凝土时,应将桩顶上的浮土清理干净,必要时可向孔内先插入钢模,再清理浮土。
复打法施工通常只进行一次复打,少数情况下进行二次复打。
a全部复打工序必须在首次单打成桩的混凝土初凝之前完成。
b已下入钢筋笼或已插入钢筋的桩,如须进行复打的,必须将钢筋笼或插筋取出后方能进行复打。
c首次单打上拔沉管时,应随拔管随清除粘在沉管表面和散落在地面的泥土,避免复打沉管时将泥土带进桩身混凝土内。
d进行复打前,桩身混凝土应达到自然地面,不得少灌。
e复打沉管必须与单打沉管的轴线重合,施工复打桩必须保持桩架立柱垂直,在施打过程中桩机不移动。
(五)施工准备阶段的监理a向建设单位索取图件资料,包括建筑场地工程勘察资料和必要的水文地质资料;桩基工程施工图;建筑场地和邻近区域内的地下管线(上下水管道、煤气管道、电缆线等)、地下构筑物、危房、精密仪器车间等的调查资料。
b施工单位应准备的资料,包括主要施工机械及其配套设备的技术性能资料。
水泥、砂、石、钢筋等原材料及其制品的质检报告;有关桩的载荷试验、施工工艺的参考资料;施工单位的资质证书及营业许可证;成桩机械的技术档案资料,有关检查机构定期检查鉴定合格证,按当地施工管理部门所规定的必须具备的其他资料。
c进行施工组织设计,主要包括以下内容:施工平面图(标明桩位、编号、施工顺序、水电线路和临时设施的位置,水泥、砂、石材料堆放地点;确定成孔机械、配套设备以及合理施工工艺的有关资料;施工作业计划和劳动力组织计划;机械设备、备(配)件、工具、材料供应计划。
主要施工机械的试运转、试成孔、试灌注计划;保证工程质量、安全生产和季节性(冬、雨季)施工的技术措施。
d桩基施工用的临时设施,如供水、供电、道路、排水、临时房屋等,必须在开工前准备就绪;施工场地应进行平整处理,旧基础和地下构筑物必须妥善处理,以保证施工机械正常作业。
e基桩轴线的控制点和水准基点应设在不受施工影响的地方,开工前,经复核后应妥善保护,施工中应经常复核。
每个桩位均准确地落放在地面上,必须经过复核无误后方能使用。
f桩基施工时,对安全、劳动保护、防火、防雨、防台风、防雷击、爆破作业、文物和环境保护等方面要求应按有关规定执行。
g施工前应由委托单位组织设计单位向施工单位进行技术交底,施工人员必须明确设计要求,若与原设计方案有所改变,应形成会议纪要作为施工依据并列入工程档案。
h设备进场安装。
打桩机的底座应尽量安装水平,根据沉管的预定深度决定桩架立柱的高度,一般应留有足够的余地,若需超过常规加高立柱,必须采取相应的安全措施。
i试成桩。
每一单项工程均应在正式开工前进行试成桩,以核地质条件,检验设备运转是否正常,工艺选择是否适当,以便调整。
(六)成桩作业阶段的监理a钢筋笼制作和吊装检验标准见下表b制备混凝土时应注意以下几点:1)应取得当地混凝土配比经验资料或专门的试配资料,作为混制备的依据。
2)所用的水泥、砂、石及水均应经过质量检验合格后才能进入搅拌机,而且必须按配合比严格计量。
3)混凝土的搅拌时间必须符合规定;重复使用接近初凝的混凝土,必须返回搅拌机再与一定量的新料重新搅拌均匀后才能使用。
4)在当地气温低于0℃进行作业时对混要采取保温措施,一般可将拌合水事先加热到70℃左右,最高不得超过80℃,并将砂料加温预热。
进入沉管混凝土的温度不得低于5℃。
为预防由地面至当地冻深线以下0.5m一段的桩顶不被冻坏,对这一段所用的混凝土可掺入防冻剂专门进行搅拌,用稻壳(草)或锯末及塑料薄膜等对桩顶加以覆盖,以保护桩顶混凝土在未达到设计强度50%以前不受冻害。
在当地气温高于30℃时,混凝土应添加缓凝剂。
雨季施工,当砂、石含水量增大时,应在现场按实测数据调整混凝土配合比中的加水量。
c桩机移位时,①用于垫行走管的枕木要使其顶面尽可能保持在同一水平面上,场地地面低洼处要设法垫高,并确保每根枕木底面下的地基有足够承载力,使枕木受荷后不会产生过大的下沉。
②移位必须保持,严防桩架倾倒。
③在高压线下面或旁边作业,桩架与高压线的距离必须符合有关的安全规定。
d沉管作业中应注意:1)桩位的施工流水顺序,应有利于保护初凝后的桩不被挤坏和挤歪。
若因此的中心距较小,有可能被挤坏时,应采取跳打,余下的桩,必须等到上次施工的桩接近设计要求强度时,方可进行沉管,若桩的中心距较大,挤压不明显,则可依次退打。
2)在位于斜坡整平的场地上施工沉管灌注桩,应先施工最里面的基桩,逐步向场地外缘退打。
3)有些场地地基横向挤压严重,往往将先完成的桩全部挤歪,偏离轴线过度,无法满足规定的限度,也可将早期施工的桩有目的地向后施工的桩位方向移动一定距离(一般不超过规定偏移量的上限),桩基全部竣工后,这些先移位的桩可以回到正常的位置,采取这一措施必须有较充分的当地施工经验作为依据。
4)为了避免沉管对附近的地下管线产生挤压,可先取土成孔后成桩。
5)若场地地面因桩基施工抬升严重,地基土上浮对靠地表附近一段的初凝的桩身产生的上拔力有可能拉出若干裂缝,为了避免这种隐患,可采用在地基浅部先取土成孔后沉管的办法以减少地基土的抬升量。
6)在饱和地基中沉管,由于孔隙水压力的增大,地下水往往会在邻近桩尚未初凝的桩身内形成临时的排水通道向地面流出,影响桩身质量。
可在桩基附近适当部位同时施工若干砂井,作为地下水的排水通道,避免基桩受损。
7)沉管时若对未初凝的邻桩产生严重挤压,混凝土被挤出地面,并带动钢筋笼上浮,应立即改用跳打或先取土成孔后沉管的办法处理。
8)沉管控制深度应符合以下要求:①纯摩擦桩以设计桩长控制沉管深度;②端承磨擦桩沉管入土深度控制以标高为主,以贯入度控制为辅;端承型桩沉管深度控制以贯入度为主,设计持力层标高对照为辅。
e浇灌混凝土时需注意:1)沉管到位下入钢筋笼后,应尽快浇灌混凝土。
若拖延时间过长,发现沉管内进水来严重,应拔出钢筋笼,采用复打工艺补救。
2)混凝土离开搅拌机后停留时间不宜过长,否则应重新搅拌后才能使用。
