工程会议简报
- 格式:ppt
- 大小:2.37 MB
- 文档页数:23
工程施工例会简报一、会议基本情况本次工程施工例会于2023年4月10日召开,参会人员包括项目经理、施工队伍负责人、监理单位代表、设计单位代表及施工现场相关人员。
会议旨在对施工现场近期工作进行总结,分析存在的问题,并对下一步工作进行部署。
二、会议内容1. 项目进展情况截至会议召开时,本项目主体结构施工已完成70%,二次结构施工已完成50%,机电设备安装进度达到60%,装修工程进度为40%。
各分部分项工程进度符合施工计划要求。
2. 存在问题及原因分析(1)钢筋工程施工质量问题:部分钢筋焊接不符合规范要求,存在焊缝质量不达标、焊缝长度不足等情况。
原因分析:施工人员操作不规范,焊接设备维护不到位。
(2)模板支撑体系问题:部分模板支撑体系存在安全隐患,如立杆不稳定、扣件松动等。
原因分析:施工队伍对模板支撑体系的认识不足,现场监督不到位。
(3)工程变更管理问题:近期工程变更较多,导致施工进度受到影响。
原因分析:变更管理流程不完善,沟通协调不畅。
3. 下一步工作计划(1)加强钢筋工程施工质量控制:对施工人员进行培训,提高焊接操作水平;加强焊接设备维护,确保设备正常运行。
(2)提升模板支撑体系安全水平:对施工队伍进行安全教育,强化模板支撑体系的重要性;加强现场监督,确保模板支撑体系符合规范要求。
(3)优化工程变更管理流程:建立完善的变更管理机制,加强各部门之间的沟通协调,确保施工进度不受影响。
4. 质量管理及安全文明施工(1)质量管理:加强对施工现场的质量检查,对存在的问题及时整改;加强施工过程控制,确保工程质量。
(2)安全文明施工:开展安全文明施工教育,提高施工现场的安全意识;加强施工现场环境卫生管理,营造良好的施工环境。
三、会议结论本次工程施工例会对施工现场近期工作进行总结,分析了存在的问题,并明确了下一步工作计划。
参会人员均表示将共同努力,确保工程顺利进行,按期完成项目目标。
寻甸县木戛利水库工程简报
第十四期
2010年12月29日寻甸县木戛利水库工程建设管理局

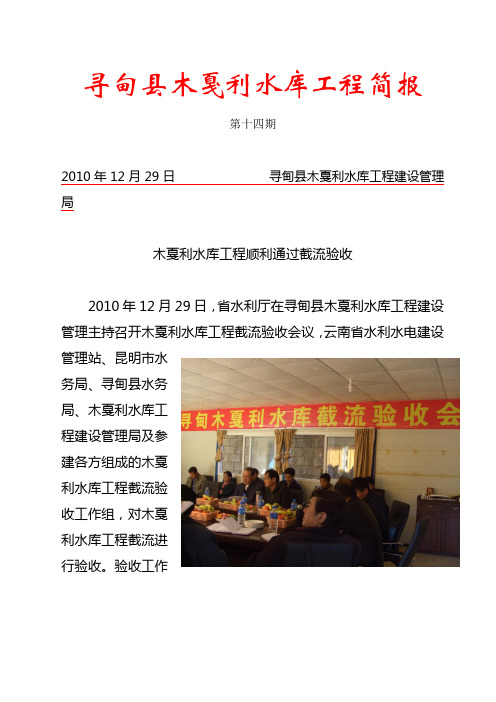

木戛利水库工程顺利通过截流验收
2010年12月29日,省水利厅在寻甸县木戛利水库工程建设管理主持召开木戛利水库工程截流验收会议,云南省水利水电建设管理站、昆明市水
务局、寻甸县水务
局、木戛利水库工
程建设管理局及参
建各方组成的木戛
利水库工程截流验
收工作组,对木戛
利水库工程截流进
行验收。
验收工作
组通过现场检查,查阅有关资料,听取建设、设计、施工、监理、质量监督等单位对工程截流相关工作的汇报和评价后,一致同意截流验收通过。
木戛利水库是一座以农业灌溉和防洪为主的中型水库。
水库位于寻甸县凤合镇,水库总库容为1173万m3,兴利库容841万m3,年供水量1155万m3,设计灌溉面积3.4万亩,工程总投资23741.84万元。
工程于2009年9月29日正式开工建设,在各级部门的大力支持、帮助、关心下,通过参建各方精心组织,团结协作,克服了多种困难,上游导流围堰建设完成,输水(导流)隧洞具备了过水条件。
截流验收的完成,标志着寻甸县木戛利水库工程取得阶段性成效,为下一步开展水库主体工程的建设,实现明年汛前完成大坝填筑施工目标任务奠定了基础。

工程项目工作简报第一篇:重点工程项目建设工作简报重点工程项目建设工作简报--第5期(共第82期)第5期(总第82期)定南县重点工程项目建设领导小组办公室2014年1月30日【重要信息】定南县重大项目集中开工仪式在精细化工产业园举行1月30日上午10:18分,按照市委、市政府统一部署,全市重点项目集中开工仪式定南县分会场——精细化工产业园开工仪式在老城镇隆重举行,城市中心片区的容汇广场、温州商业街两个城市建设项目同时开工。
县委副书记、县长蓝应尚、县委副书记龙小东等在家的四套班子领导出席开工仪式。
精细化工产业园与容汇广场、温州商业街等3个项目的集中开工,是我县2014年重点项目建设的开局,标志着我县园区开发和重点项目建设迈上了一个新台阶。
【项目介绍】定南县精细化工产业园位于老城镇,原为环保涂料化工小区,始建于2014年,是县城至老城工业带的核心产业园,主要集中在定广公路至赣粤高速公路老城出口沿线,可零距离上高速,处于珠三角3小时经济圈,有便捷的交通和独特的区位。
园区一期规划面积3500亩,按照省级精细化工产业基地标准开发建设,重点引进涂料、油墨、林产化学品、表面活性剂、胶粘剂等精细化工项目,着力打造赣粤边际化工产业聚集地和省内最大精细化工产业基地。
目前,已平整土地500亩,签约企业17家,平整场地11家(请帮助宣传好范文网:),在建企业4家,投产企业2家。
环保涂料化工小区的升级,是园区开发建设思路的调整和理念的转变,以及产业发展的转型和升级,使园区跳出了涂料化工的传统定位,突出了精细化工的产业特色,厘清了科技、环保、高端的精细化工产业发展方向。
2014年,重点推进北娄背和水西两个小区基础设施建设,完成县城至老城公路的改造,以及达方化工、安普化工、科润化工、聚盛化工、泽嵘化工等5个重点项目的建成、投产。
同时,抓好并提升精细化工产业园的招商引资工作,扶持并引导投产企业研发新领域精细化工产品,推动园区产品高档化、精细化、复合化、功能化。
工程施工策划会议纪要会议时间:2021年10月20日会议地点:公司会议室与会人员:项目经理XXX,施工队长XXX,设计师XXX,质检员XXX,材料采购人员XXX 等。
会议议程:1. 项目背景介绍2. 项目目标和任务3. 工程施工计划4. 施工进度管理5. 安全生产管理6. 质量管理7. 成本与预算管理8. 问题与风险分析9. 工程总结和下一步计划会议内容:1. 项目背景介绍项目经理XXX首先介绍了本次工程施工项目的背景情况,项目位于市中心繁华地段,是一座商业综合体建设项目,总建筑面积XXX平方米,包括商业楼、写字楼和停车场等部分。
2. 项目目标和任务项目目标是按照设计图纸和合同约定完成建设任务,保质保量交付使用。
同时要保证项目质量、安全和进度,确保工程顺利进行。
3. 工程施工计划设计师XXX向与会人员汇报了施工图纸和施工工艺方案,施工队长XXX根据设计图纸制定了施工计划,并将分工、责任明确分配给各相关负责人员。
4. 施工进度管理项目经理XXX提出了对施工进度管理的要求,要求施工队长每日向项目经理汇报施工进度和相关问题,并及时解决施工中出现的困难和问题。
5. 安全生产管理质检员XXX向大家介绍了本次工程的安全生产管理措施,包括施工现场安全检查、施工人员安全教育培训等内容。
6. 质量管理项目经理XXX强调了质量管理的重要性,要求各相关人员严格按照施工标准和质量要求执行,确保工程质量合格。
7. 成本与预算管理材料采购人员XXX介绍了本次工程的材料采购情况和成本预算,要求合理控制采购成本,确保施工经济实惠。
8. 问题与风险分析项目经理XXX对可能出现的问题和风险进行了分析,并提出了相应的解决方案,要求各相关人员密切关注施工过程中的问题,并及时解决。
9. 工程总结和下一步计划会议最后对本次工程施工进行总结,各相关人员提出了改进建议和下一步工作计划,确保工程顺利进行。
会议结束时间:下午5点本次工程施工策划会议圆满结束,与会人员对本次会议内容进行了充分的讨论和交流,相信在大家的共同努力下,本次工程将顺利进行,圆满完成!。

建设项目简报1.工程简报格式范文简报的种类尽管很多,但其结构却不无共同之处,一般都包括报头、标题、正文和报尾四个部分。
有些还由编者配加按语,成为五个组成部分。
简报一般都有固定的报头,包括简报的名称、期号、编发单位和发行日期。
1、简报名称印在简报第一页上方的正中处,为了醒目起见,字号易大,尽可能用套红印刷。
2、期号位置在简报名称的正下方,一般按年度依次排列期号,有的还可以标出累计的总期号。
属于“增刊”的期号,要单独编排,不能与“正刊”期号混编。
3、编发单位,应标明全称,位置在期号的左下方。
4、发行日期,以领导签发日期为准,应标明具体的年、月、日,位置在期号的右下方。
报头部分与标题和正文之间,一般都用一条粗线拦开。
有些简报根据需要,还应标明密级,如“内部参阅”、“秘密”、“机密”、“绝密”等,位置在简报名称的左上方。
报尾部分应包括简报的报、送、发单位。
报,指简报呈报的上级单位,送,指简报送往的同级单位或不相隶属的单位,发,指简报发放的下级单位。
如果简报的报、送、发单位是固定的,而又要临时增加发放单位,一般还应注明“本期增发***(单位)”。
报尾还应包括本期简报的印刷份数,以便于管理、查对。
报尾部分印在简报末页的下端。
简报例文政协**市六届*次会议简报(第24期)大会秘书处1998年3月18日___________________________________________________________ _______________________________________________________今年政府应办几件实事**委员说:建议市长要有相应的任期目标,要像***那样一年办几件实事,年终总结,有哪些完成,有哪些没完成,为什么。
改“三公开一监督”为好***、***委员说:报告在谈到廉政建设时,提出实行“两公开一监督”,我们认为应改为“三公开一监督”,即再增加公开市、县两级主要领导的经济收入,以便接受人民群众的监督。

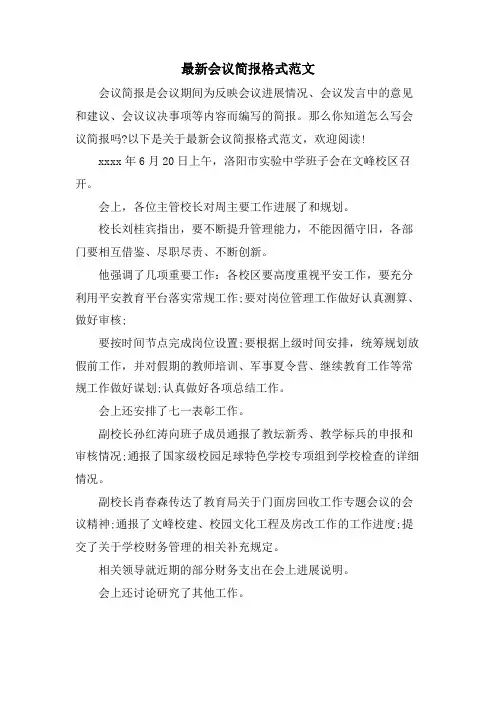

最新会议简报格式范文会议简报是会议期间为反映会议进展情况、会议发言中的意见和建议、会议议决事项等内容而编写的简报。
那么你知道怎么写会议简报吗?以下是关于最新会议简报格式范文,欢迎阅读!xxxx年6月20日上午,洛阳市实验中学班子会在文峰校区召开。
会上,各位主管校长对周主要工作进展了和规划。
校长刘桂宾指出,要不断提升管理能力,不能因循守旧,各部门要相互借鉴、尽职尽责、不断创新。
他强调了几项重要工作:各校区要高度重视平安工作,要充分利用平安教育平台落实常规工作;要对岗位管理工作做好认真测算、做好审核;要按时间节点完成岗位设置;要根据上级时间安排,统筹规划放假前工作,并对假期的教师培训、军事夏令营、继续教育工作等常规工作做好谋划;认真做好各项总结工作。
会上还安排了七一表彰工作。
副校长孙红涛向班子成员通报了教坛新秀、教学标兵的申报和审核情况;通报了国家级校园足球特色学校专项组到学校检查的详细情况。
副校长肖春森传达了教育局关于门面房回收工作专题会议的会议精神;通报了文峰校建、校园文化工程及房改工作的工作进度;提交了关于学校财务管理的相关补充规定。
相关领导就近期的部分财务支出在会上进展说明。
会上还讨论研究了其他工作。
会后,校领导们又来到文峰校建的施工现场,实地视察工程建立进展情况,听取了施工方负责人对建立工程情况的汇报。
提出在平安施工的根底上稳步推进,确保工程质量。
xxxx年元月1-2日,蓝天救援开展部会议在山东省泰安市顺利召开,会议上总结了xx年蓝天救援全国各地志愿效劳工作,并就xx年的蓝天救援志愿效劳工作进展了讨论与规划。
截止xx年年底,全国各地开展蓝天救援志愿效劳组织共313支,不完全统计累计参加各类救援3744起以上,开展各类平安保障活动1106次以上,开展面向社区、企事业单位、学校的卫生救护和平安教育培训3976场以上。
累积受益人群超过300万。
广阔蓝天救援志愿者为社会公益事业和民间公益救援做出了宏大奉献。
工程信息简报1.工程简报格式范文简报的种类尽管很多,但其结构却不无共同之处,一般都包括报头、标题、正文和报尾四个部分。
有些还由编者配加按语,成为五个组成部分。
简报一般都有固定的报头,包括简报的名称、期号、编发单位和发行日期。
1、简报名称印在简报第一页上方的正中处,为了醒目起见,字号易大,尽可能用套红印刷。
2、期号位置在简报名称的正下方,一般按年度依次排列期号,有的还可以标出累计的总期号。
属于“增刊”的期号,要单独编排,不能与“正刊”期号混编。
3、编发单位,应标明全称,位置在期号的左下方。
4、发行日期,以领导签发日期为准,应标明具体的年、月、日,位置在期号的右下方。
报头部分与标题和正文之间,一般都用一条粗线拦开。
有些简报根据需要,还应标明密级,如“内部参阅”、“秘密”、“机密”、“绝密”等,位置在简报名称的左上方。
报尾部分应包括简报的报、送、发单位。
报,指简报呈报的上级单位,送,指简报送往的同级单位或不相隶属的单位,发,指简报发放的下级单位。
如果简报的报、送、发单位是固定的,而又要临时增加发放单位,一般还应注明“本期增发***(单位)”。
报尾还应包括本期简报的印刷份数,以便于管理、查对。
报尾部分印在简报末页的下端。
简报例文政协**市六届*次会议简报(第24期)大会秘书处1998年3月18日___________________________________________________________ _______________________________________________________今年政府应办几件实事**委员说:建议市长要有相应的任期目标,要像***那样一年办几件实事,年终总结,有哪些完成,有哪些没完成,为什么。
改“三公开一监督”为好***、***委员说:报告在谈到廉政建设时,提出实行“两公开一监督”,我们认为应改为“三公开一监督”,即再增加公开市、县两级主要领导的经济收入,以便接受人民群众的监督。
工程施工例会简报时间:2022年6月15日地点:XXX项目施工现场会议室主持人:XXX施工经理一、施工进展情况1. 本周施工进展良好,各项工作按计划顺利进行。
具体进展情况如下:- 地基工程:本周已完成地基的基础打桩工作,正在进行土方开挖和处理工作。
预计下周可完成地基工程的主体施工。
- 结构工程:本周已完成主体结构的混凝土浇筑工作,正在进行钢结构的安装工作。
预计下周可完成结构工程的主体施工。
- 安装工程:本周已完成管道和电气设备的基础安装工作,正在进行设备的调试工作。
预计下周可完成安装工程的主体施工。
2. 关于施工中遇到的问题及解决措施:- 由于本周连续多日阴雨天气,导致土方开挖工作受阻。
为确保工程进度,已调整施工计划,加班加点进行土方开挖工作。
- 部分材料供应商发生交货延迟的情况,影响了部分工程的施工进度。
已与供应商协商,要求加快交货进度,确保工程顺利进行。
二、质量安全情况1. 本周未发生任何安全事故和质量异议事件,各项工作稳步推进。
但仍需注意以下事项:- 加强施工现场巡视,确保施工人员遵守安全操作规程,做到安全生产。
- 加强材料和设备的质量把控,确保施工质量符合标准要求。
2. 下周的质量安全工作重点:- 安全生产巡查和督导工作。
- 质量检查和验收工作。
三、下周工作计划1. 地基工程:继续进行土方开挖和处理工作,加快工程进度。
2. 结构工程:完成钢结构的安装工作,准备进行下一步工程。
3. 安装工程:完成设备调试工作,准备进行系统投运。
四、其他事项1. 下周定于6月20日进行月度验收。
请各部门提前做好相关准备工作。
2. 请各部门加强沟通协作,做好施工进度和质量的控制工作。
以上内容为本周施工例会简报内容,希望各部门领导和施工人员能够认真执行,并做好本周工作的安排和进展。
谢谢大家的配合!会议结束,谢谢大家!。
工程施工项目简报项目概况:XX工程是一项位于XX市中心区的综合性建筑工程,总占地面积XXX平方米,总建筑面积XXX平方米。
项目包括X栋建筑,分为地上X层和地下X层,主要包括商业、办公、停车等功能。
项目进度概况:1. 地基及基础工程:地基处理工程已完成,基础工程正在进行中,预计XX月底完成。
2. 主体结构工程:主体结构施工已完成地下X层,地上X层正在紧张施工中,预计XX年X月底完成主体结构。
3. 安装工程:电气、给排水、暖通空调等安装工程已组织施工,预计于XX年X月底全部完成。
4. 装饰工程:室内装饰工程已开始,外立面装饰工程计划于XX年X月开始。
5. 绿化工程:绿化工程已着手规划,将根据项目布局和设计风格进行绿化设计。
项目安全管理:1. 项目施工现场设置了合理的防护措施,包括安全围挡、提示标识等,确保施工区域安全。
2. 定期组织安全培训,提高工人的安全意识和操作技能,确保施工过程中的安全。
3. 精心组织施工流程,合理控制施工进度,避免因时间紧迫而带来的安全隐患。
项目质量管理:1. 配合监理单位对施工质量进行检查和验收,保证施工质量符合规范要求。
2. 严格按照设计图纸和施工规范进行施工,杜绝违规操作和违章施工现象。
3. 持续改进施工工艺,优化施工方案,提高施工质量和效率。
项目交付计划:1. 按照进度计划,预计XX年X月完成所有主要工程施工。
2. 着手准备项目交付前的各项验收、清理工作,确保项目交付顺利。
3. 协调多方单位,做好项目竣工验收相关手续,并准备项目移交资料。
未来展望:XX工程是一个重要的城市建设项目,将为当地经济发展和城市形象提升做出重要贡献。
我们将继续秉承“精益求精,追求卓越”的施工理念,确保工程的高质量、高效率和高品质完工。
同时,我们也将继续关注项目的后续运营和管理,为项目的可持续发展提供支持和保障。
以上为XX工程施工项目简报,感谢各方单位和人员在项目中的辛勤付出和支持,我们将继续努力,为项目的成功交付和运营做出更多贡献。
重点会议工作简报范文优选20篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、合同协议、条据文书、策划方案、句子大全、作文大全、诗词歌赋、教案资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work summaries, work plans, contract agreements, doctrinal documents, planning plans, complete sentences, complete compositions, poems, songs, teaching materials, and other sample essays. If you want to learn about different sample formats and writing methods, please stay tuned!重点会议工作简报范文优选20篇重点会议工作简报范文第一篇省绿化委·员会委·员、省林业厅巡视员陈俊勤要求认真贯彻落实绿色发展理念,科学谋划和推动“十三五”全省国土绿化工作新发展。
