SMW工法桩施工方案
- 格式:docx
- 大小:244.74 KB
- 文档页数:10
SMW工法桩施工方案
本项目SMW工法桩为①850三轴搅拌桩止水帷幕内插H700X300X13X24 型钢。
(一)施工步骤
1、场地平整
SMW工法桩施工前,须预先进行必要的场地平整,修筑临时施工便道,清 除施工区域范围地上地下障碍物,场地地面及施工便道荷载以能行走工法桩机为 准。
2、测量放线
根据业主(或总包单位)提供的坐标基准(控制)点,按照设计图进行放样 定位及工程引测工作,并做好永久点及临时点标志。放样定线后作好测量技术复 核单,交由总包、监理单位复核合格后进行下一道工序。
3、开挖沟槽
根据基坑支护内边控制线,采用0.4m3挖掘机开挖1.0m X 1.2m沟槽,并清

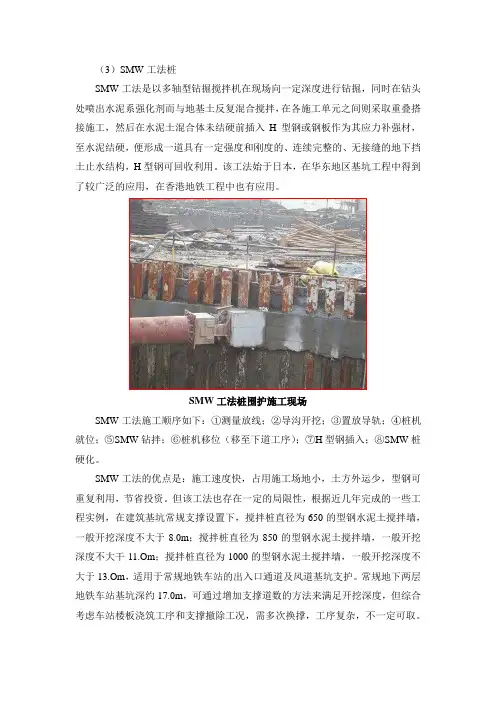

除地下3米以上的障碍物,开挖沟槽余土及时处理保证正常施工,并达到文明工 地要求。(见下图)
4、定位型钢放置
平行沟槽方向,放置定位型钢,规格为400mmX400mm的工字钢,长约12m, 再在垂直沟槽方向,放置定位型钢,规格为200mmX80mm的槽钢,长约2.50m。 5、三轴6850mm搅拌桩孔位定位
三轴①850mm搅拌桩的三轴中心间距为600mm+600mm,根据这个尺寸在 平行H型钢表面用红漆划线定位。
(二)SMW工法工艺流程(详见下图)
(三)SMW工法支护桩施工程序
(四)定位型钢放置
垂直沟槽方向,放置两根定位型钢,规格为200mm X80mm的槽钢、长约 2.50m,再在平行沟槽方向放置两根定位型钢,规格为400mmX400mm的工字 钢,长约12m,转角处口型钢采取与支护中心线成直角插入,H型钢定位采用型 斌春家闺 我・钢定位卡。参见下图(视实际情况而定)。
(五)SMW工法支护桩施工顺序
SMW工法支护桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙
体的连续性和接头的施工质量,水泥土搅拌桩的搭接以及施工设备的垂直度补正
是依靠重复套钻来保证,以达到止水的作用。SMW搅拌桩施工顺序采用单侧挤
压式连接方式。①850三轴搅拌桩间距为1200,具体如图三所示:
(六)水泥土配合比
特别说明:水泥浆液配比须根据现场试验进行修正,参考配比范围为:
水泥:水=1: 1.7
根据支护施工的特点, 水泥土配比的技术要求如下:
⑴设计合理的水泥浆液及水灰比,使其确保水泥土强度的同时,在插入型钢 时,尽量使型钢靠自重插入。若型钢靠自重仍不能顺利到位,则略微施加外力, 使其插入到规定位置。 ⑵水泥掺入比的设计,必须确保水泥土强度,降低土体置换率,减轻施工时 对环境的扰动影响。
⑶水泥土和涂有隔离层的型钢具有良好的握箍力,确保水泥土和型钢发挥复
合效应,起到共同止水挡土的效果,并创造良好的型钢上拔回收条件,即在上拔 型钢时隔离涂层易损坏,产生一定的隔离层间隙。
⑷水泥土在型钢起拔后能够自立不塌,便于充填孔隙。
⑸根据设计要求,结合工程实际,拟订此次SMW工法支护桩的水泥浆液配 合比为:
①水泥采用普通硅酸盐水泥,标号为42.5级;
②水灰比为1.7 (根据施工现场情况可自行调整);
③水泥浆比重1.328;
④桩身28天无侧限抗压强度N1.0Mpa。
⑤SMW工法搅拌桩施工时每班组都须按规定制作一组试块,自然条件养护 28天,试块强度必须达到设计要求。
(七)制备水泥浆液及浆液注入
1、在施工现场布设水泥浆搅拌系统(自动搅拌站),附近安置水泥罐,在开
机前按要求进行水泥浆液的搅制。将配制好的水泥浆送入贮浆桶内备用。
2、水泥浆配制好后,停滞时间不得超过2小时,搭接施工的相邻搅拌桩施 工间隔不得超过12小时(初凝时间)。注浆时通过2台注浆泵2条管路同Y型接 头从H 口混合注入。注浆流量:150〜250L/min/每台。搅拌桩用双头同时注浆, 三轴水泥土搅拌桩水泥掺量为20%,水灰比暂定为1.7,三轴搅拌桩成桩下沉速 度取1.0m / min,提升速度取2m / min,计算注浆流量如下:
水泥掺量为20%:每米桩长水泥用量为:1mX1. 031m2 (截面)X1.8t/m3
X20%=0.371t;每米桩长用水量为0.371tX1.7 = 0.631t,水灰比为1.7,其 浆液泥浆比重为1.328t/m3,桩体所用总浆量为:(0.371t+0.631t)/1.328t/m3 = 755L;每米桩搅拌总时间为1.0+0.50=1.50min,所以注浆流量为755L/1.5min = 503L/min,即每台注浆泵注浆流量为252L/min。
(八)钻进搅拌
SMW工法支护桩桩身采用一次搅拌工艺,水泥和原状土须均匀搅拌,下沉
和提升过程中均为注浆搅拌,同时严格控制下沉和提升速度:
• 下沉速度控制在1m / min; • 提升速度控制在1.0〜1.5m/min;
• 在桩底部分重复搅拌注浆。
并做好原始记录。参见以下图(图5-2-8)所示:
将集料斗中加入适量清水,开启灰浆泵,清洗压浆管道及其它所用机具,然 后移位再进行下一根桩的施工。
(十)施工冷缝处理
施工过程中一旦出现冷缝则采取在冷缝处支护桩外侧补搅素桩方案。在支护
桩达到一定强度后进行补桩,以防偏钻,保证补桩效果,素桩与支护桩搭接厚度 约
10cm。 ①下沉搅拌注浆约约1m/
③提升损拌注浆②桩底部加处重复报SW 琢支护硼谢群图表 *施工时间
(九)清洗、移位
施工掰t姐里示意图
为了方便冷缝处理,施工时要注意以下两点:一是每台三轴搅拌桩机的施工 起始点应避开格栅部位;二是冷缝处理补桩应补在两排搅拌桩外侧。
(十一)搅拌桩桩体中间验收
根据我司专业施工管理规程,搅拌桩施工完毕、插入型钢之前必须进行工序
交接中间验收,验收标准如下表所示:
搅拌桩桩体验收标准见下表 ____________________ I _______________________________________________________________________________
序号 实测项目 检查频率 允许偏差
1
搅拌桩 水灰比 4 ;攵,台班 符合设计损定
£ 搅拌桩喷浆速度 下沉
工次/»幅 符合设计规定
重复搅拌 符含谩计规定
提升 符合设计规定
3 桩位偏差 平行基坑方向
1 次/6m ± 20JUR
垂直基坑方向 ± 20JUR
4 垂直度
1次/幅 W1/100
5 成桩深度 二三 20(IUUR
6
型钢 型钢定位轴线 四 ± 20JUR
7 」贝标图 随机 ± ZUJUR
8 形心转角 颜 ±2"
(十二)型钢加工制作
型钢的加工制作首先必须符合国家标准《钢结构工程施工验收规范》
(GB50205—2001)的要求和设计要求;考虑作为临时结构,尚须符合以下要求: ⑴焊接H型钢截面高度500mm的公差下限为5mm;
⑵翼缘倾斜允差在规范之外增加2mm;
⑶采用CO2自动焊,角焊缝高度为6mm;现场对接焊缝必须开剖口焊透; 全部焊缝质量等级均须达到二级。
(十三)涂刷减摩剂
a.减摩剂重量配合比为
氧化石蜡:阳离子乳化剂:OP :助乳剂:防锈剂:水
=15 : 1.3 : 0.8 : 2 : 2 : 65。
b.清除H型钢表面的污垢及铁锈。
c.减摩剂必须用电热棒加热至完全熔化,用搅棒搅拌时感觉厚薄均匀,才能 涂敷于H型钢上,否则涂层不均匀,易剥落。
d.如遇雨天,型钢表面潮湿,先用抹布擦干其表面后涂刷减摩剂。不可以在 潮湿表面上直接涂刷,否则将剥落。
e.如H型钢在表面铁锈清除后不立即涂减摩剂,须在以后涂料施工前抹去 表面灰尘。
f.型钢表面涂上涂层后,一旦发现涂层开裂、剥落,必须将其铲除,重新涂 刷减摩剂。
g.浇筑连接梁时,埋设在梁中的H型钢部分必须用10mm厚泡沫塑料片包 裹好。使型钢与砼隔离良好,以利型钢拔除。
(十四)插入型钢
搅拌桩施工完毕后,吊机应立即就位,准备吊放H型钢。
H型钢使用前,在距其顶端25cm处开一个中心圆孔,孔径约8cm,并在此 处型钢两面加焊两块各厚1cm的加强板,其规格为450mm义450mm,中心开孔 与型钢上孔对齐。
根据总包提供的高程控制点,用水准仪引放到定位型钢上,根据定位型钢与 H型钢顶标高的高度差,可在型钢两腹板处外侧焊好吊筋(@ 12线材),误差控 制:
a.在±5cm以内,型钢插入水泥土部分均匀涂刷减摩剂。
b.安装好吊具及固定钩,然后用50吨吊机起吊H型钢,用线锤校核其垂直 度。
c.在沟槽定位型钢上设H型钢定位卡,固定插入型钢平面位置,型钢定位 卡必须牢固、水平,然后将H型钢底部中心对正桩位中心并沿定位卡徐徐垂直 插入水泥土搅拌桩体内,采用线锤控制垂直度。
d.H型钢下插至设计深度后,用槽钢穿过吊筋将其搁置在定位型钢上,待水 泥土搅拌桩达到一定硬化时间后,将吊筋及沟槽定位型钢撤除。
e.若H型钢插放达不到设计标高时,则重复提升下插使其达到设计标高, 此过程中始终用线锤跟踪控制H型钢垂直度。
f.型钢插入宜插在靠近基坑一侧,插入长度、垂直度偏差、型钢标高和插入 平面位置等检验标准详见下表所示。
SMW工法内插型钢检验标准
序号 项目 允许偏差或允许值 桎鲂法
1 型钢垂直度 <1% 经纬仪检查
2 型钢插入标高 士 水准仪检查
3 型钢插入平卸位置 ± 3(imm 用钢尺重
注:检查数量为全部检查。
(十五)型钢拔除
主体结构施工完毕且恢复地面后,开始拔除H型钢,采用专用夹具及千斤 顶以圈梁为反梁,起拔回收H型钢。H型钢拔出后及时对空隙填充砂浆或注浆封 孔,以控制变形量。
1、施工安排:
地下室施工完毕且地下室顶板砼强度达到设计强度后,开始拔除H型钢, 本工程起拔H型钢正常情况下拟采用一台16t汽车吊各配备一组千斤顶,每组两 个千斤顶(型号为QD 200T)。(视工程进度等要求,)
2、H型钢拔除
1)拔除型钢时,具体应与总包等相关单位协商落实。(如因有特殊情况,而
需在地下室顶板上进行,事先需得到设计或业主总包认可)
2) H型钢拔除施工程序
①平整场地f②安装千斤顶f③吊车就位f④型钢拔除f⑤孔隙填充
3、平整场地
a.拔H型钢前,必须先进行顶圈梁上的清土工作,以保证千斤顶垂直平稳 稳放置。
b.工作面上物件清理干净,以满足16吨吊车起拔型钢为准,16吨汽车吊净 重
