幕墙工程施工方案一、工程概况本工程为XXX建筑物的幕墙工程,位于XXX市中心区域,是一座集商业、办公、餐饮于一体的综合性建筑。
建筑物主体结构为框架结构,占地面积约为XXX平方米,建筑高度约为XXX米,幕墙面积约为XXX平方米。
幕墙工程包括玻璃幕墙、石材幕墙、铝板幕墙等多种类型,旨在为建筑物提供美观、节能、安全的立面装饰效果。
二、施工目标1. 严格按照国家及地方相关法律法规、规范标准进行施工,确保工程质量合格。
2. 确保施工安全,减少安全事故的发生。
3. 提高施工效率,确保工程按时完成。
4. 注重环保,减少施工过程中对环境的影响。
三、施工内容1. 玻璃幕墙:包括全隐框中空玻璃幕墙、单钢化点式玻璃幕墙等,主要用于建筑物的外立面装饰和采光。
2. 石材幕墙:用于建筑物的外立面装饰,增加建筑物的品质和档次。
3. 铝板幕墙:用于建筑物的外立面装饰和遮阳,具有美观、节能、环保等特点。
4. 铝合金门窗:包括平开窗、推拉窗、门等,用于建筑物的通风和采光。
四、施工流程1. 施工准备:包括人员组织、机具设备准备、材料采购、现场踏勘等。
2. 测量放线:根据设计图纸,进行现场测量放线,确定幕墙的位置和尺寸。
3. 预埋件安装:按照设计要求,安装预埋件,确保预埋件的固定和防腐处理。
4. 构件加工制作:根据设计图纸,进行铝型材、玻璃、石材等构件的加工制作。
5. 幕墙安装:包括竖框、横梁、玻璃板块、石材面板等幕墙构件的安装。
6. 密封处理:对幕墙的缝隙进行密封处理,防止水分、灰尘等进入幕墙内部。
7. 保护和清洁:对幕墙表面进行保护和清洁,确保幕墙的美观和耐久性。
8. 检查与维修:施工完成后,进行幕墙工程的检查和维修,确保工程质量。
五、施工措施1. 人员组织:组建专业的施工队伍,加强对施工人员的培训和教育,提高施工技能和质量意识。
2. 质量管理:严格按照国家及地方相关法律法规、规范标准进行施工,加强对施工过程的质量控制,确保工程质量。
框架幕墙工程施工方案模板1. 项目概述1.1 项目名称:某某幕墙工程施工1.2 项目地点:XX市XX区1.3 项目规模:XX平方米1.4 项目周期:XX天1.5 施工单位:XX建筑工程有限公司2. 工程内容2.1 幕墙结构:包括铝合金型材、玻璃、夹层玻璃等材料的安装和连接。
2.2 玻璃幕墙:玻璃幕墙的安装和密封。
2.3 金属幕墙:金属幕墙的安装和防腐处理。
2.4 内外窗:内外窗的安装和调试。
2.5 幕墙保温:幕墙内外保温及保温材料安装。
3. 施工方案3.1 人员配备3.1.1 项目经理:负责项目的整体管理和协调。
3.1.2 技术负责人:负责施工图纸的审核和技术方案的制定。
3.1.3 现场施工人员:包括安装工、电工、保温工等。
3.1.4 安全员:负责工地的安全管理和人员安全培训。
3.2 施工准备3.2.1 材料准备:根据施工图纸和设计要求采购所需的铝合金型材、玻璃、夹层玻璃等材料。
3.2.2 设备准备:准备起重机、吊篮、脚手架等施工设备。
3.2.3 人员培训:对施工人员进行安全技术培训,确保施工过程中的安全。
3.2.4 施工方案制定:根据设计图纸和施工要求制定详细的施工方案,确保施工过程顺利进行。
3.3 施工流程3.3.1 幕墙结构安装:根据设计图纸进行幕墙结构的安装,包括铝合金型材的连接和固定。
3.3.2 玻璃幕墙安装:将玻璃按照设计要求安装在幕墙结构上,并进行密封处理。
3.3.3 金属幕墙安装:将金属幕墙安装在设计位置,并进行防腐处理。
3.3.4 内外窗安装:对内外窗进行安装和调试,确保窗户的正常使用。
3.3.5 幕墙保温:进行幕墙内外保温及保温材料的安装。
3.4 施工质量控制3.4.1 施工过程监管:由技术负责人对施工过程进行监督和检查,确保施工符合设计要求。
3.4.2 质量检验:对幕墙结构、玻璃、金属幕墙等材料和工程进行质量检验,确保施工质量。
3.4.3 施工记录:详细记录施工过程中的各项数据和质量问题,为后续验收和维护提供依据。
幕墙工程施工方案免费复制一、工程概况幕墙工程是建筑外立面的重要组成部分,它不仅影响建筑的外观美观和气氛营造,更是保障建筑内部环境的关键。
本项目为某大型商业综合体的幕墙工程,包括大面积玻璃幕墙和部分装饰性幕墙的施工。
幕墙材料主要为铝合金型材和玻璃,以及部分装饰性铝板和复合材料板。
二、工程施工方案1. 施工前期准备1.1 施工人员安排根据工程需要,合理安排施工人员,包括施工队长、安全员、技术员、玻璃安装工、铝合金型材安装工等。
1.2 施工材料准备检查所需的施工材料,包括玻璃、铝合金型材、密封胶、安装配件等,并进行验收。
1.3 设备准备准备好所需的吊装设备、安装设备及其他必要的机械设备,并对其进行检查和维护。
1.4 安全措施制定并执行安全生产计划,确保施工现场的安全生产。
2. 幕墙施工流程2.1 框架安装按照设计图纸和方案要求,合理安装铝合金幕墙框架,并进行固定和连接。
2.2 玻璃安装在幕墙框架上安装预先加工好的玻璃,并采用专业的安装工艺和工具进行玻璃固定及密封处理。
2.3 装饰性幕墙安装按照设计要求,对装饰性幕墙进行板材加工、固定和安装,确保其与主体幕墙的整体协调。
2.4 铝板幕墙安装对铝板幕墙进行加工、吊装和安装,确保其质量和安全性。
2.5 硅胶密封对幕墙结构进行硅胶密封处理,保证幕墙的气密性和水密性。
2.6 完工验收在施工完成后,进行幕墙的整体验收和质量检验,并进行必要的整改和修复。
3. 施工注意事项3.1 玻璃安装在进行玻璃安装时,需注意严格控制玻璃的质量和尺寸,避免在安装中出现因玻璃质量问题引发的安全隐患。
3.2 铝合金型材安装对铝合金型材的焊接和连接,需采取专业的工艺和设备,确保其连接牢固、结构稳定。
3.3 安全防护在施工过程中,要加强对施工人员的安全教育和培训,确保施工现场的安全生产。
3.4 施工质量控制在施工过程中,对每个环节的质量进行严格把控,确保施工质量符合设计要求和标准规范。
4. 施工后期工作4.1 清理整理在施工结束后,对施工现场进行清理整理,确保施工场地的整洁和安全。
框架幕墙工程施工方案1. 项目概况1.1 项目名称:某某幕墙工程1.2 项目地点:某某市某某区1.3 业主单位:某某公司1.4 施工单位:某某施工公司1.5 工程类别:幕墙工程1.6 施工内容:玻璃幕墙、铝合金构架、隔热材料等1.7 工程规模:某某平方米2. 施工准备工作2.1 预备施工资料2.1.1 幕墙设计图纸及详细施工图纸2.1.2 幕墙施工技术规范及施工工艺2.1.3 施工计划、进度表及施工组织设计2.1.4 施工材料清单及供货计划2.1.5 施工机械设备清单及购置计划2.2 确定施工人员2.2.1 配备专业幕墙施工队伍2.2.2 指定负责施工的项目经理及技术负责人2.2.3 安排施工人员进行专业技能培训2.3 采购施工材料及设备2.3.1 确定供货商,进行材料及设备的采购计划2.3.2 确保材料及设备的质量和数量达到施工要求2.4 施工现场布置2.4.1 合理布置施工现场,确保施工安全和效率2.4.2 搭建临时施工设施,包括施工工棚、仓库、办公室等3. 施工工艺3.1 准备工作3.1.1 测量、勘察及检查施工现场3.1.2 清理施工现场,确保施工环境整洁3.1.3 安装施工安全设施,确保施工安全3.2 幕墙构架安装3.2.1 钢结构安装:根据设计图纸,搭建钢结构框架3.2.2 铝合金构件安装:根据设计要求,安装铝合金构件3.3 玻璃幕墙安装3.3.1 玻璃加工:根据设计要求,对玻璃进行加工和预先安装 3.3.2 玻璃安装:根据设计要求,进行玻璃幕墙的安装3.4 隔热材料安装3.4.1 安装隔热材料,确保幕墙的隔热性能3.4.2 进行隔热材料的检测和质量验收3.5 幕墙密封3.5.1 进行幕墙密封工作,确保幕墙的防水与气密性能3.5.2 进行幕墙的检测及质量验收4. 施工安全与质量控制4.1 安全措施4.1.1 制定施工安全方案4.1.2 加强施工人员安全培训4.1.3 配备必要的安全防护设备4.1.4 做好施工现场的安全警示标识4.2 质量控制4.2.1 制定施工质量技术标准4.2.2 加强施工质量验收和监督管理4.2.3 确保施工材料的质量,防止假冒伪劣材料进入施工现场4.2.4 定期组织施工现场的质量检查和评估5. 现场管理与协调5.1 工程进度管理5.1.1 制定合理的施工进度计划5.1.2 加强施工进度的监督和管理5.1.3 及时调整施工进度,确保工期顺利完成5.2 施工人员管理5.2.1 做好施工人员的日常管理工作5.2.2 加强施工人员的技术培训和考核5.2.3 解决好施工人员的问题和纠纷5.3 协调沟通5.3.1 加强与业主单位的沟通与协调5.3.2 保持与相关部门及供货商的良好沟通5.3.3 及时处理好与其他施工单位的交接事宜6. 竣工验收与技术交底6.1 竣工验收6.1.1 按照设计要求,对完成的幕墙进行验收6.1.2 对验收合格的幕墙出具竣工验收报告6.2 技术交底6.2.1 对施工单位的技术人员进行相关技术交底6.2.2 在竣工验收合格后,对业主单位进行技术交底6.2.3 如有相关技术文件,需将技术交底整理成书面资料7. 施工后维护7.1 完成后维护7.1.1 提供相关材料和设备的维护及保养说明7.1.2 对施工工程的后续维护提供指导和服务7.1.3 具体安排专业人员对施工工程进行定期跟进与检查8. 总结8.1 工程总结8.1.1 对整个施工工程进行总结和评价8.1.2 对施工中遇到的问题和难点进行总结和反思8.2 成果交流8.2.1 向行业内相关单位进行相关工程成果交流8.2.2 做好相关施工经验的推广和应用本施工方案是指导该项目施工操作的一般性方案,具体措施及操作细节需要结合具体情况进行细化完善。

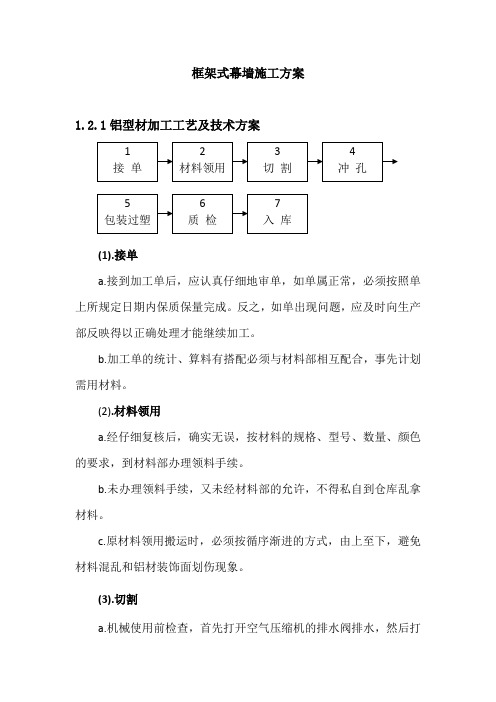

框架式幕墙施工方案1.2.1铝型材加工工艺及技术方案(1).接单a.接到加工单后,应认真仔细地审单,如单属正常,必须按照单上所规定日期内保质保量完成。
反之,如单出现问题,应及时向生产部反映得以正确处理才能继续加工。
b.加工单的统计、算料有搭配必须与材料部相互配合,事先计划需用材料。
(2).材料领用a.经仔细复核后,确实无误,按材料的规格、型号、数量、颜色的要求,到材料部办理领料手续。
b.未办理领料手续,又未经材料部的允许,不得私自到仓库乱拿材料。
c.原材料领用搬运时,必须按循序渐进的方式,由上至下,避免材料混乱和铝材装饰面划伤现象。
(3).切割a.机械使用前检查,首先打开空气压缩机的排水阀排水,然后打开接电开关和机械开关,让机械空转一段时间检查机械无异常现象,即可准备切割。
b.切割时注意保护铝材装饰面。
c.铝材切割,尺寸误差不能超过1mm。
d.切割后的半成品应堆放整齐,标明需用区域及规格、数量,以便下一道工序的使用。
e.注意切割机的保养,切割机使用时锯片必须经常打油。
f.工作台面必须保持干净,避免切割时的铝屑与铝材磨擦,造成伤痕。
(4).铝材冲孔a.机械使用前应检查机械运转是否正常,接上电源开关让设备空转观察机械无异常响声后,开始下一步的工作。
b.模具安装必须由专业人员安装,安装完毕须检查模具与机械是否配合得当,再进行下一道工序的工作。
c.进行冲孔前必须核实无异后开始铝材的冲孔工作。
d.冲孔后的铝材,切口必须是平整、光滑。
e.连续冲料时,应检查上模中的屑料是否退出,模具有没有松动,如有问题必须做好相应措施解决。
f.加工后的成品,堆放必须整齐,周围必须保持清洁。
g.以上程序完成之后,切断电源开关。
(5).包装、过塑a.铝材过塑前检查不干胶塑膜的规格、宽度,对比铝材的规格,塑膜的宽度应比铝材宽度尺寸大10mm。
b.铝材包装过塑前,应将表面擦拭干净,不干胶膜套到铝材的两端各超出30mm~50mm,不得超出过长,以免造成浪费。
框架幕墙施工方案1. 引言本文档旨在提供一个框架幕墙施工方案,以便确保施工过程的顺利进行。
框架幕墙作为现代建筑的重要组成部分,既能提供建筑外观效果,也能提供保温、隔音和防火等功能。
通过本方案,我们将详细描述施工流程、材料选用和安全措施,以确保施工过程的高效和质量。
2. 施工流程根据框架幕墙的特点,我们将施工流程划分为以下几个阶段:2.1 幕墙设计在施工正式开始之前,我们需要进行幕墙的详细设计。
设计阶段包括幕墙结构设计、材料选用和幕墙施工图的制作。
在设计阶段,我们需要与建筑师、结构工程师和幕墙系统供应商密切合作,确保设计符合建筑要求和安全标准。
2.2 材料准备和预制在设计完成后,我们需要准备施工所需的材料。
根据设计要求,我们从可靠的供应商处购买幕墙结构材料和相关配件。
同时,我们还需要将一部分材料送至预制厂进行加工,以提高施工效率。
预制的材料包括幕墙框架、连接件和玻璃等。
2.3 施工准备工作在实际施工前,我们需要进行一些准备工作。
这包括施工现场的准备、施工设备的调配和施工人员的培训。
我们将确保施工现场的安全和整洁,并购置必要的施工设备,如脚手架、吊篮等。
施工人员将接受安全操作培训,以确保他们熟悉施工过程和安全注意事项。
2.4 幕墙安装在准备工作完成后,我们将开始进行幕墙的安装工作。
安装过程中,我们将按照施工图纸和安装说明进行操作。
首先,我们将安装幕墙的主体结构,包括框架和连接件。
然后,我们将安装幕墙板块,并固定好。
最后,我们会进行幕墙的密封处理,以确保其具备防水和防风的功能。
2.5 调试和验收安装完成后,我们将进行幕墙的调试和验收工作。
调试阶段包括幕墙系统的功能测试,如开启关闭测试和防水测试等。
一旦调试通过,我们将邀请相关方进行幕墙的验收。
验收过程将包括对幕墙的外观质量、安全性和功能性进行评估。
2.6 后期维护一旦幕墙安装和验收完成,我们还将提供相关的后期维护服务。
这包括定期检查和维护幕墙系统,以确保其长期稳定和正常运行。
幕墙工程专项施工方案范本一、工程概况幕墙工程是建筑外墙装饰和保温隔热的重要组成部分,广泛应用于办公大楼、商业综合体、酒店、医院、学校等建筑的外墙装饰。
幕墙工程施工方案是指在施工过程中,根据设计、图纸和规范的要求,制定合理的施工方案进行施工。
本项目为办公大楼的幕墙工程,包括玻璃幕墙和铝合金幕墙两部分。
二、施工单位1. 施工单位:XXX建筑装饰工程有限公司2. 施工队长:XXX3. 质检员:XXX4. 安全员:XXX三、施工前准备1. 安全防护:施工前要进行安全防护措施,包括搭设施工安全网,设置警示标志等。
2. 现场管理:成立现场管理小组,制定安全生产方案、文明施工方案等。
3. 现场准备:准备施工所需的设备、材料、工具等。
四、施工方案1. 玻璃幕墙施工方案a. 基础处理:根据设计要求,对基础进行清理、处理和加固,确保基础平整、牢固。
b. 结构安装:先安装幕墙的主体结构,包括铝合金框架和连接件的安装。
c. 玻璃安装:在结构安装完成后,进行玻璃的安装。
要求玻璃的尺寸、平整度、厚度等符合设计要求。
d. 密封胶条:在玻璃安装完成后,进行密封胶条的填充和密封,确保玻璃与结构之间的密封性。
e. 装饰处理:对幕墙进行装饰处理,包括玻璃的清洁、防污处理等。
2. 铝合金幕墙施工方案a. 铝合金加工:对铝合金材料进行裁剪、加工,制作成所需的幕墙构件。
b. 结构安装:先安装铝合金框架的主体结构,包括立柱、横梁、连接件等。
c. 面板安装:在结构安装完成后,进行铝合金面板的安装。
要求面板的尺寸、平整度、涂装质量等符合设计要求。
d. 密封处理:对幕墙进行密封处理,包括面板之间的密封处理,确保幕墙的防水、防潮性能。
e. 防腐处理:对铝合金材料进行防腐处理,确保幕墙的使用寿命和装饰效果。
五、质量控制1. 施工质量:严格按照图纸和规范要求进行施工,确保结构安全、美观。
2. 玻璃质量:对玻璃的品质进行检验,确保玻璃的透明度、平整度、抗冲击性能等符合要求。
幕墙工程总体施工方案模板1. 基本情况1.1 项目名称:幕墙工程施工方案1.2 项目地点:XXXXX1.3 项目概况:本项目是一座XX层高的XXXXX建筑,幕墙面积为XXXX平方米,采用XXXX材料,预计施工周期为XX个月。
2. 施工准备2.1 项目管理组织结构2.2 施工组织设计2.3 施工技术准备2.4 施工材料准备2.5 施工设备准备2.6 安全生产准备2.7 环保措施准备3. 施工工艺3.1 幕墙立面面板安装3.2 幕墙结构支撑系统安装3.3 幕墙隔热保温板安装3.4 幕墙密封胶安装3.5 幕墙玻璃幕墙安装3.6 幕墙异型构件安装3.7 幕墙通风系统安装3.8 幕墙照明系统安装4. 施工过程4.1 施工单位组织协调4.3 施工质量管理4.4 安全生产管理4.5 现场卫生管理4.6 环保监测管理4.7 费用控制管理5. 施工风险控制5.1 基坑施工风险5.2 高空作业风险5.3 失火爆炸风险5.4 物流运输风险5.5 物料损坏风险5.6 施工现场管理风险6. 施工总结6.1 施工经验总结6.2 问题和建议6.3 成本分析6.4 安全生产总结7. 施工方案的变更7.1 对施工计划的变更7.2 对工艺流程的变更7.3 对安全生产措施的变更7.4 对管理措施的变更8. 验收与移交8.1 施工竣工验收8.3 施工移交手续9. 后续维护9.1 幕墙保养管理9.2 注意事项9.3 巡检记录以上是幕墙工程总体施工方案模板,希望能够对您的工程施工有所帮助。
如需详细了解具体施工方案,可根据实际情况进行具体调整和完善。
祝顺利施工!。
一、工程概况本工程为某办公楼外立面幕墙工程,位于XX市,总建筑面积约20000平方米。
工程采用石材幕墙与玻璃幕墙相结合的装饰形式,其中石材幕墙面积约6000平方米,玻璃幕墙面积约10000平方米。
工程结构形式为框架-剪力墙结构,建筑高度约100米。
二、编制依据1. 《玻璃幕墙工程技术规范》JGJ102-20032. 《高层民用建筑设计防火规范》GB50045-95(2001)3. 《建筑抗震设计规范》GB50011-20014. 《建筑防雷设计规范》GB50057-945. 《金属与石材幕墙工程技术规范》JGJ133-20016. 《建筑玻璃应用技术规程》JGJ113-20037. XX市相关地方标准及规范三、施工部署及施工段划分1. 施工管理组织机构成立项目管理部,负责工程的整体协调和管理。
下设技术部、质量部、安全部、材料部、施工部等部门,各部门职责明确,相互协作。
2. 施工准备(1)组织设计交底会,明确设计意图、施工要求;(2)编制施工组织设计,制定施工方案;(3)进行现场勘查,了解施工现场环境及周边条件;(4)制定材料采购计划,确保材料供应;(5)进行人员培训,提高施工队伍素质。
3. 施工区段划分将工程划分为三个施工区段:石材幕墙施工区、玻璃幕墙施工区、门窗安装施工区。
四、分部分项工程施工方案1. 石材幕墙施工方案(1)测量放线:根据设计图纸进行测量放线,确保石材幕墙的尺寸和位置准确;(2)龙骨安装:按照设计要求安装龙骨,确保龙骨的平整度和垂直度;(3)石材面板安装:按照设计要求安装石材面板,确保面板的平整度和垂直度;(4)石材面板打胶、清洗:进行石材面板的打胶和清洗,确保石材面板的美观和防水性能。
2. 玻璃幕墙施工方案(1)测量放线:根据设计图纸进行测量放线,确保玻璃幕墙的尺寸和位置准确;(2)预埋件安装:按照设计要求安装预埋件,确保预埋件的牢固度和稳定性;(3)玻璃面板安装:按照设计要求安装玻璃面板,确保面板的平整度和垂直度;(4)密封处理:进行玻璃面板的密封处理,确保玻璃幕墙的防水性能。
目录第一章工程综合阐明及施工现场平面布置图........................ 错误!未定义书签。
第二章资源配置................................................ 错误!未定义书签。
第三章施工技术方案............................................ 错误!未定义书签。
第四章施工进度计划及进度保证措施.............................. 错误!未定义书签。
第五章工程质量保证措施........................................ 错误!未定义书签。
第六章安全、文明、环境保护生产保证措施........................ 错误!未定义书签。
第七章售后服务及工程交验后幕墙旳维修与保养.................... 错误!未定义书签。
工程综合阐明及施工现场平面布置图1.工程综合阐明1.1工程简介工程名称:xxxx楼二期外装修工程工程内容:玻璃幕墙、石材幕墙、铝板幕墙、雨篷、不锈钢门工程地点:..市**区**内大街6 号工程建设规模:建筑面积10431 平方米建筑层数:地下二层,地上五层重要构造类型:框架构造建设单位:xxxx 基建办公室1.2工程总体目旳1.2.1 工期目旳工程计划工期为90天(日历天)1.2.2 质量目旳和指标质量目旳:..市合格工程质量指标:工序交验合格率:100%。
关键特殊工序一次交验合格率:100%。
工序三检率:100%。
1.2.3 环境目旳和指标目标指标施工环境重要原因识别率:100%项目有关利益方沟通率:100%施工噪音控制:白天:≯65db;夜间:≯50db污染性废弃物回收率:100%1.2.4 职业健康安全目旳和指标目标指标重大事故伤亡率:0火灾事故率:0员工体检率:100%员工传染病控制率:100%2.工程范围2.1 需对幕墙旳整体规定,包括设计、制作装配土、构造计算、材料生产、配装、工程计划、施工、技术性能及安全保证等负全责。
目录第一章编制说明 (3)第二章施工进度计划及网络图 (5)第1节施工进度计划 (5)第2节确保进度计划实施措施 (5)第三章工程施工准备计划 (7)第1节深化设计的组织及保证措施 (7)第2节与招标人和相关单位的配合 (7)第3节施工前准备措施 (9)第4节材料、设备、劳动力准备措施 (9)第四章材料选用原则及计划 (10)第五章幕墙加工制作方案 (11)第1节原材料检验 (12)第2节主要加工制作工艺流程 (14)第3节主要加工制造工艺方案 (17)第4节产品制造工厂检验 (24)第5节制作与加工设备能力 (26)第六章幕墙安装施工方法及技术保证措施 (28)第1节施工总平面布置图 (28)第2节现场拼装、吊装施工主要工艺流程 (30)第3节现场安装方案及技术措施 (33)第4节幕墙安装施工技术、质量保证措施 (41)第5节人员、机械设备使用计划 (46)第6节半成品运输方案及成品保护措施 (48)第七章工程质量检测 (50)第1节控制工程质量的检测方法 (50)第2节控制工程质量的检测试验措施 (53)第八章质量及安全保证体系 (54)第1节质量保证体系 (54)第2节安全保证体系 (59)第3节文明施工管理目标及保证体系 (63)第4节季节性施工措施 (65)第5节环境保护措施 (66)编制说明一、工程说明工程位于..市**路**号。
框架结构,地下二层,地上六层,局部三层。
总高约35 米,建筑耐火等级1 级。
二、幕墙结构特点及安装概述测量定位、校正贯穿于整个安装过程。
玻璃幕墙工程包括:1、钢管支撑圆形观光电梯点式玻璃幕墙采用10mm 弯钢化玻璃;安装概述:先搭设脚手架安装钢管支撑,现场焊接,脚手架既作为钢管支撑的固定支架又是焊接操作平台,钢支撑焊接先竖向后横向,接着焊接点式钢爪座,安装不锈钢爪后安装10mm 点式弯钢化玻璃,玻璃调整后嵌缝注胶。
玻璃水平运输采用专用平板车。
垂直运输玻璃采用手动葫芦平稳运输,钢构件垂直运输采用卷扬机。
2、南立面单索点式玻璃幕墙采用12mm 钢化玻璃;安装概述:搭设脚手架安装拉索铰支座,接着安装不锈钢拉索,分级张拉至设计值后,在拉索十字交叉电安装不锈钢压块,然后安装不锈钢爪和12mm点式钢化玻璃,调整后嵌缝注胶。
玻璃水平运输采用专用平板车。
垂直运输玻璃采用手动葫芦平稳运输。
3、明框玻璃幕墙和半隐框玻璃幕墙采用6+12A+6mm 钢化中空玻璃。
支撑钢结构为钢管支撑。
安装概述:先搭设脚手架安装钢管桁架支撑,脚手架既作为钢管支撑的固定支架又是焊接操作平台,钢支撑构件(中厅明框玻璃幕墙为钢管桁架)工厂组装并涂装,现场整体吊装固定后焊接;接着安装铝合金立柱、横梁,最后安装6+12A+6mm 钢化中空玻璃和注胶。
玻璃水平运输采用专用平板车。
垂直运输玻璃采用手动葫芦平稳运输,钢构件垂直运输采用卷扬机。
4、钢化玻璃地弹门采用15mm 钢化玻璃,铝合金玻璃地弹门采用6+12A+6mm 钢化中空玻璃。
先安装地弹簧再安装门扇。
三、工程项目管理目标收到工程招标文件后,公司立即组织工程技术人员对招标文件进行了细致全面的分析、探讨,精心编制本工程施工组织设计,明确工程的质量方针、质量目标、施工工期目标。
充分管理、技术优势,精心组织有丰富经验的队伍进行施工,并抽调技术力量强、管理过硬的项目班子组成施工项目经理部,确立优质工程质量目标;做到无死亡,无重大伤亡事故,无重大经济损失事故,无坍塌、无中毒、无火灾事故,轻伤率控制在1/1000 以下安全目标;73 个日历天完成整个工程的施工全过程工期目标;按照文明施工管理规定现场文明施工管理工作,力争创建“省级文明工地”文明施工目标。
四、项目管理总体规划项目管理直接关系到玻璃幕墙工程项目的施工、进度、质量、安全、文明以及合同的履约等方方面面的问题,为出色完成本工程,必须从微观及宏观两方面进行很好的规划。
微观即本施工组织设计从施工进度计划的安排、施工前的准备工作、幕墙的加工制作方案、幕墙材料的选用、幕墙的安装施工方案、工程的质量检测以及施工安全及文明等方面进行详细的论述。
宏观即项目管理的总体规划。
项目管理总体规划主要是:1、依照我公司以往工程施工组织管理的经验,本着科学管理、精干高效、结构合理的原则,充分依靠管理、技术优势,抽调技术力量强、管理过硬的项目班子组成施工项目经理部。
2、按照国际惯例实施项目法施工,按项目法施工的要求成立项目经理部,由公司指派专门项目经理,进行单项项目管理。
项目经理本项目行使计划管理、组织协调、监控指挥等职能,全权处理本项目施工中的一切事务。
3、为确保项目各项管理目标的实施,工程技术人员对招标文件及施工图纸进行了细致全面的分析、探讨,精心深化设计及编制施工组织设计,明确工程的质量方针、质量目标、工期目标。
4、为保证施工队伍的素质及便于管理,投入施工中的各专业工种技术工人均具有长期施工经验的人员,具备熟练的专业技能,良好的职业道德并具有一专多能的。
5、施工队伍根据不同工种分为不同班组及各工种工作量需要核定施工人数,施工任务由工程部直接下达到各班组,由班组长带领工人进行施工,做到工种分工明确,目标责任到位,降低工程损耗,确保工期、质量达标。
五、编制依据1、玻璃幕墙工程招标文件2、玻璃幕墙工程招标图纸3、玻璃幕墙工程质量检验标准JGJ/139-20014、《玻璃幕墙工程技术规范》JGJ102-20035、《建筑幕墙》JG3035-966、《铝合金玻璃幕墙》97SJ1037、《点支式玻璃幕墙工程技术规程》CECS127:20018、《钢结构工程施工质量验收规范》GB50205-20019、《钢结构工程质量检验评定标准》GB50021-200110、《建筑钢结构焊接技术规程》JGJ81-200211、《建筑装饰工程施工及验收规范》GB50210-200112、《建筑玻璃应用技术规程》JGJ113-200313、《金属与石材幕墙工程技术规范》JGJ133-200114、《浮法玻璃》GB1161415、《钢化玻璃》GB996316、《中空玻璃》GB1194417、《幕墙用钢化玻璃与半钢化玻璃》GB17481-199918、《建筑幕墙空气渗透性能测试方法》GB/T15226-9419、《建筑幕墙风压变形性能测试方法》GB/T15227-9420、《建筑幕墙雨水渗透性能测试方法》GB/T15228-9421、《建筑幕墙平面内变形性能检测方法》GB/T18250-200022、《中空玻璃用弹性密封剂》JC48623、《铝及铝合金板材》GB/T3380-199724、《铝合金建筑型材》GB/T5237-200025、《建筑铝型材、基材》GB/T5237.1-200026、《建筑铝型材、阳极氧化、着色型材》GB/T5237.2-200027、《铝及铝合金加工产品的化学成分》GB/T319028、《铝及铝合金阳极氧化,阳极氧化膜的总规范》GB8013-9329、《铝及铝合金彩色涂层板、带材》YS/T15225-9430、《建筑用硅酮结构密封胶》GB16776-9731、《硅酮建筑密封膏》GB/T14683-9332、《硅酮建筑密封胶》GB/T14683-9333、《建筑窗用弹性密封剂》JC485-9234、《建筑橡胶密封垫预成型实芯硫化的结构密封垫用材料》GB1071135、《聚硫建筑密封膏》JC483-9236、《中空玻璃用弹性密封剂》JC486-200137、《硫化胶或热塑橡胶撕裂强度的测定》GB/T529-9938、《硫化胶邵尔硬度实验方法》GB/T531-9939、《硫化胶密度的测定》GB/T533-9940、《建筑设计防火规范》GBJ16-8741、《建筑施工安全检查标准》JGJ59-99施工进度计划及网络图第一节施工进度计划一、施工进度计划1、结合我司的安装能力及工程项目情况,工程施工以工种分立面以流水段方式进行,在接到开工令后,工程的现场安装即开始。
工程的现场安装计划工期73 个日历天。
结合项目特点,确保配合总包创优质工程质量目标要求,我方经过认真仔细的研究,确定了施工方案,明确了工艺流程及人、机、物的配置计划,编制了详细的施工网络计划。
2、为了合理安排施工进度,我司召集各有关职能部门,对有关施工图的设计、材料加工、制作、试验、运输、安装等工序安排进行详细的研究、探讨后,制订出一个比较合理的施工进度计划。
3、总协调计划的编制依据现有的图纸资料及招标文件,网络计划主要考虑材料的供应周期,以及工程的安装阶段,材料设备按计划到位后,使各安装工序按紧前、紧后以及搭接的网络逻辑关系进行,尽量缩短工期,优化成本。
施工进度网络计划见附表。
二、施工进度计划说明根据公司的安装能力及工程项目的具体要求及工程实际情况,施工分观光电梯安装、明框玻璃幕墙安装、单层拉索点式玻璃幕墙安装、半隐框玻璃幕墙安装分工序流水作业。
观光电梯安装和框架玻璃幕墙先进行支撑钢结构安装,后进行立柱、横梁安装,最后进行玻璃面板安装;各幕墙形式实行流水作业,施工程序遵循先连接件安装,后立柱、横梁安装、玻璃安装,最后地弹门及收口安装。
第一节确保进度计划实施措施一、组织管理措施1、组建由经验丰富、善于管理的施工项目管理班子,建立健全现场施工指挥系统和对外协调系统,做到高效率、应变能力强、指挥得力。
2、按照总工期要求及合同条款要求编制施工总进度计划和阶段进度计划,动态控制施工进度,施工过程中,应在总进度计划的基础上,编制周、日生产进度计划。
3、加强与总包及其他工种的配合协调,合理安排作业面,避免因工序交叉引起工作间断,造成工期损失。
4、加强技术管理工作,成立项目经理和总工程师为首的技术管理小组。
在开工前,向所有参与本次施工任务的人员进行技术交底,使每个人都明确各自的任务和职责,并对所负责的工作了如指掌,开工后即能迅速进入角色,加快施工的进度。
5、技术管理小组对工程在技术问题处理方面做详细安排,使制作安装过程符合设计要求,同时确保能及时解决处理现场的技术问题。
二、过程管理措施1、施工过程重点检查关键工序的施工进度外,也要经常了解其它工序的进度,发现问题应及时解决。
重视对非关键工序的检查,是为了避免使非关键工序转变成为关键工序,即由于它的阻滞成为进度中的障碍,影响整个工期。
根据进度检查结果,按实际施工进度状况适当地修正原工程进度表,以便控制工作进度。
2、在管理上除按计划进行各分项工程的施工外还应作好各工种之间的交叉配合施工,使工程整体协调进行并积极配合合约外项目的安装施工,以保证工期的顺利完成。
3、对可能转变为阻碍施工进度的工序,应引起高度注意,除进行及时的调整外,为确保工序能赶上进度计划,还需制定该工序施工的网络图,以便合理地调动人力,物力进行施工。
