卸料平台施工方案卸料平台作为施工中的重要临时平台,主要起周转材料的作用,由于其特别性质,必需要出具专项施工方案,对其安全性、可行性做一个特别全面的做法和设计,此次就为其施工方案中的一篇,认为可行的拿走吧!施工部署一、技术预备1) 项目技术部依据现场及图纸编制卸料平台施工方案。
2) 施工前,要对操作人员进行书面安全技术交底及班前喊话。
3) 施工过程中,要进行现场指导及复核等工作。
二、人员方案依据现场进度及卸料平台搭设的工程量,每个卸料搭设劳动力方案支配如下表:劳动力方案支配表三、材料要求3.1. 钢管(1)钢管截面尺寸外径为 48mm,壁厚 3.5mm。
用于卸料平台的维护栏杆。
(2)钢管质量要求:a.钢管表面应无裂纹,两端面平整,严禁打孔;b.钢管外观质量按下表进行:3.2 扣件(1)应使用与钢管管径相协作的可锻铸铁制作的扣件,其材质应符合国家现行标准《钢管脚手架扣件》(GB15831)的规定;(2)扣件与钢管的贴合面应严密整合,应保证与钢管扣紧时接触良好;(3)扣件活动部位应能敏捷转动,开口处的最小距离应小于 5mm;(4)在螺栓拧紧力矩达到 65N▪m 时,扣件不得发生破坏。
3.3. 工字钢悬挑式卸料平台中的钢梁均采纳 16#工字钢,其质量应符合《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定,并有产品出厂合格证。
3.4. 钢丝绳钢丝绳选用 6×19,钢芯 18.5mm,钢丝绳抗拉强度2000N/mm2。
四、卸料平台搭设工艺4.1. 悬挑式卸料平台的构造为解决楼层周转架料及其它物料的垂直运输问题,在每栋高分别设置 4 个悬挑卸料平台,低层建筑只需设置落地式卸料平台。
卸料平台宽度为 2.20m,悬挑工字钢均为 6m 长 16#工字钢,悬挑端布置两道直径为 18.5mm 的 6×19 钢丝绳卸荷。
外侧钢丝绳距离主梁外侧端部200mm,内侧钢丝绳距外侧钢丝绳距离 1600mm。

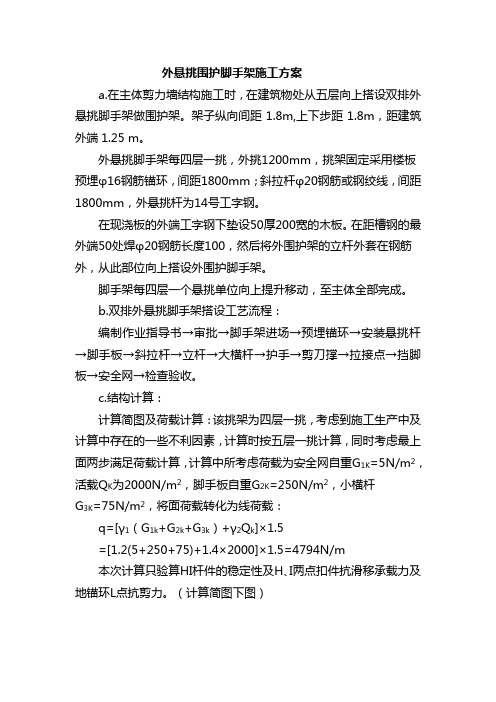

外悬挑围护脚手架施工方案a.在主体剪力墙结构施工时,在建筑物处从五层向上搭设双排外悬挑脚手架做围护架。
架子纵向间距1.8m,上下步距1.8m,距建筑外端1.25 m。
外悬挑脚手架每四层一挑,外挑1200mm,挑架固定采用楼板预埋φ16钢筋锚环,间距1800mm;斜拉杆φ20钢筋或钢绞线,间距1800mm,外悬挑杆为14号工字钢。
在现浇板的外端工字钢下垫设50厚200宽的木板。
在距槽钢的最外端50处焊φ20钢筋长度100,然后将外围护架的立杆外套在钢筋外,从此部位向上搭设外围护脚手架。
脚手架每四层一个悬挑单位向上提升移动,至主体全部完成。
b.双排外悬挑脚手架搭设工艺流程:编制作业指导书→审批→脚手架进场→预埋锚环→安装悬挑杆→脚手板→斜拉杆→立杆→大横杆→护手→剪刀撑→拉接点→挡脚板→安全网→检查验收。
c.结构计算:计算简图及荷载计算:该挑架为四层一挑,考虑到施工生产中及计算中存在的一些不利因素,计算时按五层一挑计算,同时考虑最上面两步满足荷载计算,计算中所考虑荷载为安全网自重G1K=5N/m2,活载Q K为2000N/m2,脚手板自重G2K=250N/m2,小横杆G3K=75N/m2,将面荷载转化为线荷载:q=[γ1(G1k+G2k+G3k)+γ2Q k]×1.5=[1.2(5+250+75)+1.4×2000]×1.5=4794N/m本次计算只验算HI杆件的稳定性及H、I两点扣件抗滑移承载力及地锚环L点抗剪力。
(计算简图下图)内力计算(主要计算选挑杆、拉杆、地锚承受力):a).在悬挑杆上的内力N=1.2×4794=57.53KN截面特性:A=21.5cm2 ix=5.75cm计算跨度L=120cm μ=2λ=L/ ix=120×2/5.75=41.74 ψ=0.9稳定验算:б=N/ψA=57.53/(0.9×21.5)=2.97kN/cm2<[б]=21.5KN/cm2 安全。
四期卸料平台施工方案
一、项目背景
1.1 项目概述
四期卸料平台是位于XX地区的重要工程项目,该平台的建设旨在提升该地区
的货物卸载效率,为周边产业发展提供有力支持。
1.2 项目目标
通过建设四期卸料平台,实现货物卸载作业的智能化、高效化,提高工作效率,减少人力投入,增加产值。
二、施工方案
2.1 施工准备阶段
在施工前,必须对卸料平台的设计图纸进行充分审查,并确定所需施工材料和
设备,确保施工过程的顺利进行。
同时要对施工现场进行彻底清理和整理,确保施工安全。
2.2 设备安装
在设备安装阶段,需要合理安排设备的铺设位置,确保设备各部分的联系紧密,设备连接线路清晰明了,避免出现设备运行故障。
同时要对设备进行严格的测试,确保设备运行正常。
2.3 施工人员培训
施工完成后,需要对相关工作人员进行安全培训,包括设备操作方法、安全操
作规程等方面的培训,确保工作人员能够熟练运用设备并正确遵守操作规程。
2.4 现场管理
现场管理是施工过程中最关键的环节之一,施工管理人员需要对现场施工情况
进行全面监控和管理,保障施工过程的顺利进行,确保施工质量。
三、施工总结
在四期卸料平台的施工过程中,我们经过精心筹划和周密准备,顺利完成了各
项工作。
在未来的运营中,我们将继续关注技术创新和管理完善,为卸料业务的优化提供更优质的服务。
结束
以上是四期卸料平台的施工方案,我们将按照以上步骤进行施工,确保项目的顺利实施和运营。
落地式悬挑式外脚手架及卸料平台专项施工方案1.引言落地式悬挑式外脚手架及卸料平台是一种常见的施工设备,广泛应用于建筑工程领域。
本文档旨在介绍落地式悬挑式外脚手架及卸料平台的专项施工方案,并提供详细的操作步骤和注意事项。
2.施工环境准备在施工前,需要对施工环境进行准备,包括以下几个方面:2.1 施工区域清理清理施工区域内的杂物和障碍物,确保施工场地整洁、安全。
2.2 地基处理对施工区域的地基进行处理,确保地基平整、稳固,以支撑悬挑式外脚手架和卸料平台的重量。
3.悬挑式外脚手架的搭设悬挑式外脚手架的搭设是施工的重要步骤,需要按照以下步骤进行操作:3.1 根据施工需求选择合适的材料选择合适的悬挑式外脚手架材料,如钢管、钢筋网等。
3.2 进行基础搭设在地基上搭设落地式外脚手架基础,确保基础牢固、稳定。
3.3 搭设主体结构根据施工需要,按照设计要求搭设悬挑式外脚手架的主体结构,包括立杆、横杆、斜杆等。
3.4 进行连接和固定将悬挑式外脚手架的各个部件进行连接和固定,确保结构稳定可靠。
4.卸料平台的搭设卸料平台是悬挑式外脚手架的重要组成部分,需要按照以下步骤进行搭设:4.1 搭设支撑框架在悬挑式外脚手架上方搭设支撑框架,用于支撑卸料平台的重量。
4.2 安装卸料平台板材将卸料平台板材安装在支撑框架上,确保平整、牢固。
4.3 进行连接和固定将卸料平台的各个部件进行连接和固定,确保平台稳定可靠。
5.施工过程安全措施在施工过程中,需要采取一系列安全措施,以确保施工人员的安全:5.1 佩戴防护装备施工人员应佩戴安全帽、防护眼镜等防护装备,保护头部和眼睛。
5.2 固定安全绳施工人员在悬挑式外脚手架和卸料平台上工作时,应固定安全绳,确保工作高度安全。
5.3 定期检查设备定期检查悬挑式外脚手架和卸料平台的结构和连接部件,确保设备的安全性。
6.施工后维护与拆除施工完成后,需要进行维护和拆除工作,包括以下几个方面:6.1 设备维护定期对悬挑式外脚手架和卸料平台进行检查和维护,确保设备的正常运行。
卸料平台施工方案_2一、项目背景在工程建设领域,卸料平台是一个重要的设备,用于对原料进行卸载和转运。
在项目施工中,卸料平台的施工方案设计尤为重要,直接影响到工程进度和安全性。
本文将针对卸料平台的施工方案进行详细介绍和分析。
二、工程概况卸料平台位于工程项目的重要区域,用于原料卸载和装载。
本项目中,卸料平台的设计要求承载能力高,安全性能强,操作方便。
同时,考虑到周边环境因素,需要在施工方案中充分考虑安全措施,以确保施工顺利进行。
三、施工方案设计3.1 设计方案•卸料平台采用钢结构设计,具有良好的承载能力和稳定性;•设计合理的布局和结构,以确保卸料操作顺畅和安全;•设备采用先进的控制系统,操作方便,减少人力成本。
3.2 施工步骤第一阶段:基础施工•经过详细的勘察和设计,确定基础底板位置和尺寸;•进行基础挖掘和浇筑,保证基础牢固稳定。
第二阶段:平台安装•按照设计方案安装主体结构和支撑部件;•检查各部件连接是否牢固,确保平台整体安全性。
第三阶段:设备安装•安装卸料设备和控制系统,进行调试和测试,确保正常运行;•对设备进行全面检测,确保操作安全。
3.3 安全措施•施工过程中,要按照相关规范和标准进行作业,严格控制施工过程的安全;•加强施工现场的安全管理,保证人员和设备的安全;•对施工人员进行技术培训,提升其实际操作能力。
四、总结卸料平台施工方案的设计和实施是一个综合性工程,需要在设计阶段充分考虑各种因素,确保施工过程安全稳定。
通过本文的介绍,相信可以为相关项目的卸料平台施工提供一定的参考和指导,以确保工程顺利完成。
以上是卸料平台施工方案的相关内容,希望可以为项目建设提供一定的参考价值。
外脚手架及卸料平台搭设工程专项施工方案一、工程概况二、施工准备工作1、编制施工方案和施工组织设计,并报相关部门审核批准。
2、组织人员进行安全技术交底和培训,确保施工人员熟悉搭设工程所需的安全操作规程。
3、采购和检查搭设所需的材料和设备,保证其质量合格。
4、确定搭设的位置和形式,制定详细的施工方案。
5、清理施工现场,确保施工区域整洁。
三、搭设工程方案1、卸料平台搭设(1)确定卸料平台搭设的位置和高度,根据卸料需求和施工进度确定卸料平台的尺寸。
(2)搭设钢管和扣件支架,支撑卸料平台的上部结构。
(3)在支架上铺设木质板材,作为卸料平台的承载层。
(4)在平台四周设置安全护栏,确保人员的安全。
(5)对卸料平台进行检查,确保搭设的稳定性和安全性。
2、外脚手架搭设(1)确定外脚手架的高度和尺寸,根据施工需要和高度要求搭设与拆除外脚手架。
(2)搭设基础支撑,确保外脚手架的稳定性,包括设置轴线和定位基坑。
(3)按照设计要求,进行竖杆、横杆和斜杆的搭设,固定连接处并调整水平度。
(4)在外脚手架上铺设木质板材,作为施工人员走动和操作的平台。
(5)设置安全护栏和安全网,并进行检查,确保外脚手架施工的安全性。
(6)对外脚手架进行定期检查和维护,确保其稳定性和安全性。
四、施工安全措施1、严格执行安全操作规程,施工人员必须佩戴安全帽、安全带等个人防护用品,严禁违规操作和高空作业。
2、设立警示标志和安全警戒线,明确施工区域,防止他人进入危险区域。
3、对施工现场进行封闭管理,严禁无关人员进入施工区域。
4、定期检查材料和设备的使用情况,确保其安全可靠。
5、加强施工现场的卫生管理,清理工地垃圾和材料堆放,确保施工区域的整洁。
6、根据天气情况调整施工计划,避免恶劣天气对施工安全的影响。
五、施工质量控制措施1、材料和设备的检查验收,确保其质量符合要求。
2、施工过程中对关键节点进行质量检查,确保搭设的稳定性和安全性。
3、施工人员进行施工记录和验收记录,包括搭设的尺寸、材料使用情况等。
脚手架专项施工方案(含卸料平台)一、施工前准备工作在进行脚手架施工时,首先需要做好各项准备工作,以确保施工的顺利进行。
具体步骤如下:1.检查施工图纸,确保脚手架搭设的位置和高度符合要求。
2.准备施工所需的材料和工具,包括脚手架构件、横梁、螺栓等。
3.对施工场地进行清理,确保施工区域平整干净,方便施工操作。
4.确保施工人员具备相关的脚手架搭设操作技能,提前进行必要的培训和安全教育。
二、脚手架搭设过程脚手架搭设是整个施工过程的关键步骤,需要严格按照规范进行操作,以确保搭建出安全可靠的脚手架结构。
具体步骤如下:1.划定脚手架搭设区域,确定支撑点的位置和数量。
2.按照设计要求,安装脚手架的立柱和横梁,确保连接牢固。
3.安装脚手架卸料平台,在施工过程中方便材料运输和卸载。
4.对脚手架进行检查,确保结构稳固,无松动部位。
三、脚手架使用及维护在脚手架施工完成后,需注意以下使用及维护事项,以确保施工安全,并延长脚手架的使用寿命。
1.使用脚手架时,需按照规定的载荷标准进行操作,避免超载。
2.定期检查脚手架结构,发现问题及时处理。
3.使用完毕后,进行脚手架的拆除,注意安全防护措施。
4.将脚手架存放在干燥通风的地方,避免受潮生锈。
四、卸料平台的使用卸料平台是脚手架上的重要部件,用于方便材料的运输和卸载。
在使用卸料平台时,需注意以下事项:1.在卸料平台上操作时,需保持平稳,避免发生意外。
2.卸料平台需定期检查,确保连接牢固,无损坏部位。
3.使用卸料平台时,需按照规定的载荷标准操作,避免超载。
4.使用完毕后,及时清理卸料平台,确保下次使用时可以正常工作。
结语脚手架的施工及使用是一项重要的工程工作,关乎工程质量和人员安全。
通过本文介绍的脚手架专项施工方案以及卸料平台的使用方法,希望能为工程施工提供一定的参考和帮助。
希望广大施工人员能够严格按照规范操作,确保施工的安全和质量。
×××工程外脚手架、卸料平台搭设及拆除施工方案施工方案编制情况主编人员:编制人员:校对人员:打印人员:编制日期:施工方案审批表落地式双排扣件式钢管外脚手架施工方案一、工程概况:本工程为×××综合楼,位于××市区内,为10层框架结构、层高3.5米,总高H=36米,长45米,宽15米。
根据本工程特点及施工机具、材料及人力配备情况,本工程外架采用落地式双排扣件钢管脚手架。
二、搭拆方案本工程外墙扣件式双排钢管脚手架施工严格按JGJ130—2001规范(2002年版)要求进行。
具体方案如下:1、双排架基本搭设要求:⑴、钢管规格采用外径48mm,壁厚3.5mm的焊接钢管,钢管、扣件、脚手板、安全网的材质符合规范JGJ130—2001规范要求;⑵、双排外脚手架地基,如属回填土应分层夯实达到计算要求的容许承载力,地基土方分层回填分层夯实、整平,土的压实系数为0.9,承载力为f gk=135KPa;或采用浇C15砼100mm厚作硬化处理,f gk=10MPa;脚手架底座底面标高宜高于自然地坪50mm。
⑶、底部垫板采用200mm宽,50mm厚,1500mm长硬杂木垫板,垫板与地面密切接触,无留空;按照方案要求的纵、横间距放钱定位。
脚手架基础要有排水措施,防止积水浸泡。
⑷、立杆横间距Lb=1.05m,纵距La=1.5m;落地双排外脚手架搭设内,外立杆采取对接接长,内外大横杆采取对接接长;有变形的杆件和不合格的扣件不能使用,扣件拧紧程度要适当,随时校正杆件垂直、水平偏差,避免误差过大。
相邻立杆按头位置应错开布置在不同步距内,且与相近大横杆距离不宜大于步距三分之一;立杆与大横杆必须用直通扣件扣紧,不得隔步设置或遗漏;立杆垂直偏差不应大于架高的1/200。
⑸、落地双排外脚手架搭设顺序,摆放扫地大横杆→立杆→装扫地小横杆→安装第一步大横杆→安装抛杆→安装第一步小横杆→铺站脚脚手板逐步搭设。
卸料平台专项施工方案(1)一、项目背景随着工程建设的不断发展,卸料平台作为一种重要的施工辅助设备,在工地施工中起着关键的作用。
在实际施工中,对于卸料平台的专项施工方案设计尤为重要,可以在工程施工中提高效率,确保施工安全。
二、施工准备1. 材料准备•钢材:准备Q235钢材,满足卸载平台承重要求;•手动工具:包括钳子、扳手、榔头等,用于安装过程中的辅助;•电动工具:如电钻、电焊机等,提高施工效率;•安全防护用具:包括安全帽、安全带、手套等。
2. 施工区域准备•清理施工区域,确保卸料平台安装的场地平整;•根据设计图纸,在施工区域标定卸料平台的位置和大小。
三、施工步骤1. 搭建卸料平台支架1.使用钢材搭建卸料平台的支架结构,确保支架结构牢固;2.按照设计要求,定位支架的位置和角度。
2. 安装卸料平台板1.将卸料平台板固定在支架上,并进行必要的调整;2.确保卸料平台板安装水平,承重均匀。
3. 钢结构连接1.对卸料平台支架和板的连接点进行焊接处理,确保连接牢固;2.检查焊接工艺,保证连接点的质量。
四、完工验收1. 结构检测1.对卸料平台的支架结构进行检测,确保结构稳固;2.检查连接点是否牢固,确保卸料平台安全可靠。
2. 功能测试1.对卸料平台进行功能测试,检查平台使用是否正常;2.确保卸料平台能够满足工程施工需求。
五、总结与展望卸料平台的专项施工方案设计对工程施工具有重要意义,能够提高工程施工效率,保障施工安全。
在今后的工程建设中,将进一步完善卸料平台专项施工方案,提高施工质量,实现更好的施工效果。
以上是卸料平台专项施工方案的概要描述,希望能为工程实践提供参考。
外架、卸料平台搭设及拆除施工方案外架和卸料平台的搭设以及拆除是在建筑工程施工过程中常见的环节。
本文将针对外架和卸料平台的搭设及拆除过程进行详细介绍,包括施工前的准备工作、搭设过程、安全注意事项以及拆除过程等内容,以确保施工过程安全高效。
1. 施工前准备在进行外架和卸料平台的搭设之前,必须进行充分的施工前准备工作,以确保施工过程的顺利进行。
首先,需要对施工现场进行勘察,了解地形、环境等情况。
其次,要制定详细的搭设方案,并确定各项施工参数,包括搭设高度、承重能力等。
同时,要准备好所需的材料和设备,如支撑杆、连接件等。
2. 外架、卸料平台搭设2.1 搭设外架2.1.1 设置基础支撑1.铺设垫层:在搭设外架的地面上铺设防滑垫层,以增加摩擦力。
2.安装支撑柱:根据设计方案,在地面上固定支撑柱,确保支撑稳固。
2.1.2 搭设横梁1.安装连接件:将连接件安装在支撑柱上,连接横梁与支撑柱。
2.安装横梁:将横梁平行放置在连接件上,用螺栓固定。
2.2 安装卸料平台2.2.1 搭建框架1.安装立柱:根据设计要求,在外架上安装立柱,并用螺栓进行固定。
2.设置横梁:将横梁沿平行方向悬挂在立柱上,并通过连接件固定。
2.2.2 加装平台板1.安装支撑框架:在横梁上设置支撑框架,以支撑平台板。
2.铺设平台板:将平台板按照设计要求平铺在支撑框架上,确保平整牢固。
3. 安全注意事项•搭设和拆除过程中,严格按照设计方案操作,禁止擅自更改。
•施工现场要设置明显的安全警示标识,确保施工人员和周围人员安全。
•施工过程中要定期检查支撑和连接件的稳固性,及时发现并处理问题。
4. 拆除过程外架和卸料平台在施工完成后需要及时拆除,以避免占用空间和影响周围环境。
拆除过程一般按照搭设的相反顺序进行,注意以下几点:•拆除时需由专业人员操作,并配合起重设备,以确保安全。
•拆除过程中要注意周围人员的安全,避免坠落和物体飞溅等意外。
•拆除完成后要对施工区域进行清理,保持周围环境整洁。
目录一、主要编制依据及参考 (1)二、结构概况 (1)三、脚手架选型及施工部署 (1)四、构配件质量要求 (4)五、脚手架的搭设值 (7)六、安全网构造 (10)七、脚手架的搭设、检查与验收 (10)八、脚手架的使用 (15)九、脚手架的拆除 (16)十、安全通道入口构造 (17)十一、卸料平台构造、安拆及使用要求 (17)十二、环境、职业健康、安全措施 (20)十三、方案的执行 (21)十四、建议 (22)16#、17#楼外架、施工升降机通道架体及卸料平台施工方案一、主要编制依据及参考1.1、《16#楼、17#楼施工蓝图》(武汉中建建筑设计有限公司)1.2、《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)(2002版)1.3、《悬挑式脚手架安全技术规程》(DGTJ08-2002-2006)1.4、《建筑施工高处作业安全技术规范》(JGJ80-91)1.5、《建筑施工安全检查标准》(JGJ59-99)1.6、《中建三局安全技术规程(试行)》(二00八年四月)1.7、《建筑施工手册(第四版)》(中国建筑工业出版社)1.8、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文)注:不仅限于以上二、结构概况三、脚手架选型及施工部署:3.1、脚手架的选型3.1.1、外架选型外架功能为安全围护及外墙装修用脚手架。
根据本楼栋结构形式,并结合工程进度及施工组织安排:3.1.2、施工升降机通道架体选型施工升降机通道架体仅作为安全维护用脚手架。
3.2、施工部署3.2.1、外架施工部署 ⑴、悬挑式脚手架①、16#楼悬挑架及17#楼悬挑架均采用五次悬挑,均分别在m 95.11标高层、m 95.29标高层、m 95.47、m 95.65、m 95.83标高层进行悬挑。
具体布置见“16#楼及17#楼外脚手架平面布置图”,相应标高层结构施工时应做好钢筋环锚固件的预埋、定位工作。
②、悬挑式钢管脚手架底部采用工字钢支承悬挑架。
随着主体结构施工的进度,外脚手架逐层向上搭设;在外墙装修施工阶段,随外墙装修施工进度,逐层从上至下分层分片拆除。
⑵、落地式脚手架落地式脚手架在地下室顶板上进行搭设,16#楼落地式脚手架搭设高度从m m 95.11~60.1-(局部地方从m m 95.11~40.1-),17#楼落地式脚手架搭设高度从m m 95.11~60.1-(局部地方从m m 95.11~20.1-)。
随着主体结构施工的进度,外脚手架逐层向上搭设;在外墙装修施工阶段,随外墙装修施工进度,逐层从上至下分层分片拆除。
3.2.2、施工升降机通道架体施工部署⑴、悬挑式脚手架16#楼施工升降机通道悬挑架及17#楼施工升降机通道悬挑架均采用五次悬挑,分别在m9547、m.83标高层..9565、m11标高层、m.95959529标高层、m.进行悬挑。
具体布置见相应楼栋“外脚手架平面布置图”,相应标高层结构施工时应做好钢筋环锚固件的预埋、定位工作。
⑵、落地式脚手架落地式脚手架在地下室顶板上进行搭设,16#楼施工升降机通道落地架搭设高度从m11.m9540-)。
17#楼施工升降机通道.1~60.m9511~.1-(局部地方从m落地架搭设高度从mm95.11~.120-)。
.1.-(局部地方从m11m95~603.3、材料计划3.3.1、16#楼外脚手架主要需用材料计划如下:16#楼外悬挑架及其施工升降机通道悬挑架主要需用材料计划Array注:以上各表中的材料数量为匡算数量,具体以实际用量为准3.3.2、17#楼外脚手架主要需用材料计划如下:17#楼外悬挑架及其施工升降机通道悬挑架主要需用材料计划注:以上各表中的材料数量为匡算数量,具体以实际用量为准四、构配件质量要求进场材料由生产经理、材料负责人、质检员共同验收,不符合要求的材料,经生产经理、材料负责人、质检员共同评审后退货处置。
4.1、钢管4.1.1、钢管应为力学性能适中的Q235钢,其力学性质应符合国家现行标准《碳素结构钢》(GB/T 700-2006)中Q235A钢的规定。
4.1.2、钢管的截面尺寸应为外径mm0.3以上。
用于立杆、纵向水48,壁厚mm平杆、剪刀撑和斜杆的钢管长度为m50.14。
用于横向水平杆的钢管长度为m6~左右。
4.1.3、新钢管:⑴、应有产品质量合格证;⑵、应有质量检验报告。
⑶、钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;⑷、钢管必须涂有防锈漆。
4.1.4、旧钢管:⑴、表面锈蚀深度应符合《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)(2002版)的规定,当锈蚀深度超过规定值时不得使用;⑵、钢管弯曲变形也应符合《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)(2002版)的规定。
4.2、扣件4.2.1、新扣件的检查:新扣件应有生产许可证。
法定检测单位的测试报告和产品质量合格证。
4.2.2、旧扣件的检查:旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;4.2.3、新、旧扣件均应进行防锈处理。
4.2.4、应使用与钢管管径相配合的可锻铸铁制作的扣件;4.2.5、铸铁不得有裂纹、气孔;不宜有缩松、砂眼或其它影响使用的铸铁缺陷;4.2.6、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好;4.2.7、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于<mm1;4.2.8、当扣件紧夹钢管时,开口处的最小距离应<mm5;4.2.9、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好。
4.2.10、扣件质量还应符合《钢管脚手架扣件》(GB15831-2006)的规定4.3、脚手板本工程选用竹脚手板2700×230×4,竹脚手板采用由毛竹或楠竹制作的竹串片板,两端使用1410号镀锌钢丝捆紧。
~4.4、连墙件连墙件采用普通钢管连接。
4.5、支承架悬挑式外脚手架采用16#热轧工字钢作为支承架,支承架与钢筋桩焊接采用E43焊条。
悬挑工字钢与联梁工字钢采用焊接连接。
其中16#楼、17#楼16#热轧工字钢为6#楼、10#楼、11#楼16#热轧工字钢周转使用。
4.6、钢丝绳4.6.1、钢丝绳夹钢丝绳夹应符合《钢丝绳夹》(GB/T5976-2006)及相关规范要求。
4.6.2、钢丝绳钢丝绳应符合《一般用途钢丝绳》(GB/T20118-2006)及相关规范要求。
五、脚手架的搭设值5.1、16#楼及17#楼悬挑式脚手架搭设值具体见“工字钢悬挑脚手架侧立面图”和“工字钢悬挑梁设置详图”5.2、16#楼及17#楼落地式双排脚手架搭设值具体见“落地式双排脚手架侧立面图”5.3、16#楼及17#楼施工升降机通道架体搭设值施工升降机通道架体搭设时与两侧外架断开,成为独立架体搭设。
5.4、构造要求5.4.1、立杆构造要求:⑴、每根立杆底部应设置底座或垫板。
⑵、脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于mm200处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
⑶、立杆必须用连墙件与建筑物进行连接。
⑷、各层各步接头必须采用对接扣件连接,对接扣件应交错布置,同步立杆上两个相隔对接扣件的高差mm500≥,立杆上的对接扣件至主节点的距离500≤。
mm5.4.2、纵向水平杆构造要求:⑴、脚手架外侧纵向水平杆在每层m90.0处增加一道拦腰杆。
⑵、纵向水平杆设置于立杆的内侧、横向水平杆之下,并采用直角扣件与立杆扣紧。
⑶、纵向水平杆应采用对接扣件连接,至边角处也可采用搭接。
对接、搭接应符合以下要求:①、对接接头应交错布置:两根相邻纵向水平杆的接头不应设在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于mm500,各接头中心至最近主节点的距离不应大于mm500②、搭接长度不应小于m0.1,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于mm100。
⑷、纵向水平杆的长度不小于3跨,转角处伸出长度不能超过mm200。
⑸、在脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
5.4.3、横向水平杆构造要求:⑴、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
⑵、作业层上非主节点处的横向水平杆,应根据支承脚手板的需要等间距设置,最大间距不应大于mm750。
5.4.4、连墙件构造要求:⑴、应靠近主节点设置,偏离主节点的距离不应大于mm 200。
⑵、应从底层第一步纵向水平杆处开始设置。
5.4.5、剪刀撑构造要求: ⑴、剪刀撑设置脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
⑵、剪刀撑跨越宽度不应小于4跨,且不应小于m 6,斜杆与地面的倾斜角度宜在o o 60~45之间。
⑶、剪刀撑主要采用m 6长钢管,搭接长度不小于m 1,且不少于2只扣件紧固。
5.4.6、横向斜撑构造要求:⑴、横向斜撑应在同一节间,由底至顶层呈之字型连续布置。
⑵、除拐角应设置横向斜撑外,中间应每隔6跨设置一道。
5.4.7、脚手板构造要求:⑴、作业层脚手板应铺满、铺稳,离开墙面mm 150~120。
⑵、脚手板应设置在三根横向水平杆上,当脚手板长度小于m 2时,可采用两根横向水平杆支承,并应将脚手板两端与其可靠固定,严防倾翻。
脚手板的铺设可采用对接平铺,亦可采用搭接铺设。
①、脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取mm 150~130,两块脚手板外伸长度的和不应大于mm 300;②、脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于mm 200,其伸出横向水平杆的长度不应小于mm 100。
构造见下图:⑶、作业层端部脚手板探头长度应取 mm 150。
⑷、脚手板应铺设严密、牢固、平稳,脚手板两端用14~10号镀锌钢丝固定牢靠。
六、安全网构造6.1、密目安全网脚手架外立面必须自上而下封挂m5.1 绿色密目式安全网,安全网必须设6置在外排立杆里侧。
网体竖向连接采用网眼对接,每个网眼用12号铁丝与钢管固定,网体横向连接时采取搭接,搭接长度不小于mm200。
架体转角处应设置木枋,以保证架体转角部分安全网线条美观。
6.2、水平兜网除悬挑层外每隔两层必须满兜一层水平安全网。
6.3、踢脚板脚手架施工层、建筑结构地上第二层必须满铺脚手板并设置踢脚板,兜网层必须设置踢脚板。
6.4、其它脚手板、安全网必须铺挂至建筑物结构,以保证脚手架内立杆和建筑物之间封闭后的间隙小于mm100。
七、脚手架的搭设、检查与验收7.1、脚手架的搭设7.1.1、脚手架的搭设准备⑴、落地外架立杆下面必须铺设垫板。
⑵、在搭设之前,必须对进场的脚手架杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。
