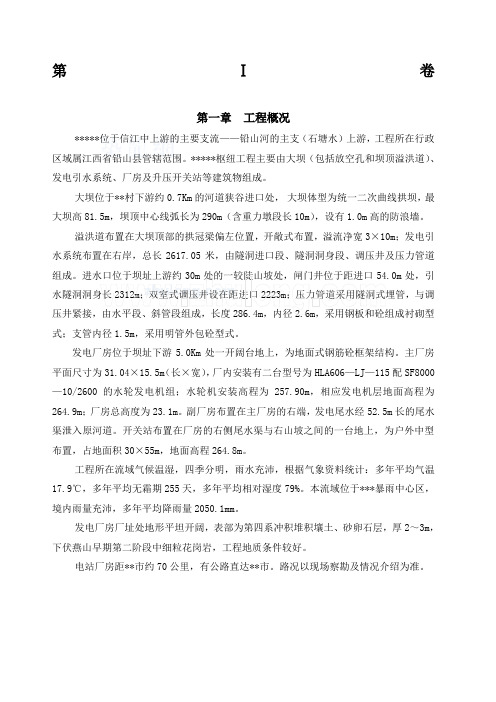

第Ⅰ卷第一章工程概况*****位于信江中上游的主要支流——铅山河的主支(石塘水)上游,工程所在行政区域属江西省铅山县管辖范围。
*****枢纽工程主要由大坝(包括放空孔和坝顶溢洪道)、发电引水系统、厂房及升压开关站等建筑物组成。
大坝位于**村下游约0.7Km的河道狭谷进口处,大坝体型为统一二次曲线拱坝,最大坝高81.5m,坝顶中心线弧长为290m(含重力墩段长10m),设有1.0m高的防浪墙。
溢洪道布置在大坝顶部的拱冠梁偏左位置,开敞式布置,溢流净宽3×10m;发电引水系统布置在右岸,总长2617.05米,由隧洞进口段、隧洞洞身段、调压井及压力管道组成。
进水口位于坝址上游约30m处的一较陡山坡处,闸门井位于距进口54.0m处,引水隧洞洞身长2312m;双室式调压井设在距进口2223m;压力管道采用隧洞式埋管,与调压井紧接,由水平段、斜管段组成,长度286.4m,内径2.6m,采用钢板和砼组成衬砌型式;支管内径1.5m,采用明管外包砼型式。
发电厂房位于坝址下游5.0Km处一开阔台地上,为地面式钢筋砼框架结构。
主厂房平面尺寸为31.04×15.5m(长×宽),厂内安装有二台型号为HLA606—LJ—115配SF8000—10/2600的水轮发电机组;水轮机安装高程为257.90m,相应发电机层地面高程为264.9m;厂房总高度为23.1m。
副厂房布置在主厂房的右端,发电尾水经52.5m长的尾水渠泄入原河道。
开关站布置在厂房的右侧尾水渠与右山坡之间的一台地上,为户外中型布置,占地面积30×55m,地面高程264.8m。
工程所在流域气候温湿,四季分明,雨水充沛,根据气象资料统计:多年平均气温17.9℃,多年平均无霜期255天,多年平均相对湿度79%。
本流域位于***暴雨中心区,境内雨量充沛,多年平均降雨量2050.1mm。
发电厂房厂址处地形平坦开阔,表部为第四系冲积堆积壤土、砂卵石层,厚2~3m,下伏燕山早期第二阶段中细粒花岗岩,工程地质条件较好。
目录1、工程概况12、组织机构23、施工规划及临建布置34、施工总进度65、资源配置86、机电设备主要施工方案117、质量、安全、环保与文明施工.. 23~28第一章工程概况1.1 工程概况甘肃省黑河龙首二级(西流水)水电站位于黑河干流西流水峡谷中,电站厂房距张掖市43Km、距已建成的龙首一级水电站约9Km。
主要建筑物由混凝土面板堆石坝、溢洪道、引水发电隧洞及调压井、发电厂房及开关站等组成,混凝土面板堆石坝最大坝高146.5m,引水发电隧洞长1.678Km。
电站总装机容量为157MW,年发电量5.28亿KW·h,安装3台单机容量为45MW和1台单机容量为22MW的水轮发电机组。
4台机组共用一根压力引水隧洞,在压力隧洞末端设调压井,井后高压引水隧洞分叉引出4根支管分别接到4台机组,机组设置进水阀,进水阀采用重锤式液控双平板型蝴蝶阀。
1.2 电站主要机电设备1.2.1 水轮机和进水阀HL(L237)-LJ-220型水轮机3台,HL(L237)-LJ-162型水轮机1台,水轮机进口设进水阀。
1.2.2 发电机SF-J45-16/4400型发电机3台,SF-J25-12/3850型发电机1台。
1.2.3 主变压器SF10-63000/110 121±2×2.5%/10.5KV三相风冷双圈电力变压器3台。
SF10-31500/110 121±2×2.5%/10.5KV三相风冷双圈电力变压器1台。
1.2.4 电气主接线发电机与升压变压器采用单元接线,发电机出口装设高压开关柜,发电机电压为10.5kV,发电机主引出线采用敞开式母线与升压变压器连接,发电机主引出线接一组励磁变压器。
电站以110kV一级电压接入系统,110kV侧为单母线分段接线。
110kV开关站采用户外敞开式布置,开关站进线4回,出线2回。
1.2.5 厂用电系统每两台发电机主引出线的高压开关柜外侧接一组干式变压器作为厂用电源变压器,另外引入一路外接10KV电源。
回龙山水电站110千伏送出新建工程施工组织设计四川省岳池县石垭建安总公司二〇一五年十月编写:年月日审核年月日批准:年月日目录第一章编制依据 (1)第二章工程概况及特点 (3)2.2设计特点及工作量 (5)2.3施工实施条件及自然环境分析 (7)2.4项目建设主要参与单位 (10)第三章施工现场组织机构 (10)3.1组织机构关系图 (10)3.2项目管理岗位职责: (11)第四章工期目标和施工进度计划 (17)4.1工期目标及分解 (17)4.2施工进度计划及编制说明 (17)4.3进度计划图表见附件 (19)4.4 进度计划风险分析及控制措施 (19)4.5确保工期的技术组织措施 (23)第五章质量管理体系 (24)5.1 质量目标及分解 (24)5.2 质量管理组织机构 (24)5.3 质量管理主要职责 (25)5.4 质量控制措施 (26)5.5 质量薄弱环节及预防措施 (28)第六章安全管理体系 (29)6.1安全管理目标: (29)6.2 安全管理组织机构 (29)6.3 安全管理主要职责 (30)6.4 安全控制措施 (32)6.5 危险点、薄弱环节分析预测及预防措施 (34)第七章环境保护与文明施工体系 (41)7.1 施工引起的环保问题及保护措施 (41)7.2 文明施工的目标、组织结构和实施方案 (42)第八章施工现场总平面布置图 (44)8.1 施工平面布置 (44)8.2 工地管理方案与制度 (44)第九章施工方法与资源需求计划 (48)9.1 劳动力需求计划及计划投入的施工队伍 (48)9.2 施工机具需求计划 (48)9.3 材料、消耗材料需求计划 (48)第十章施工管理与协调 (49)10.3 资金管理及要求 (50)10.4 作业队伍及管理人员管理及要求 (50)10.5 协调工作(参建方、外部) (51)10.6 分包计划与分包管理 (52)10.7 计划、统计和信息管理 (53)10.7.2 信息管理措施 (53)10.8 资料管理 (53)第十一章施工科技创新 (54)11.1 采用新设备 (54)11.2 采用新工艺 (54)11.3 采用新材料 (55)第十二章主要技术经济指标 (55)12.1 项目技术经济指标 (55)12.2 降低成本计划与措施 (56)第十三章临时用电管理制度 (57)第一章编制依据1、《施工招标书》, 《施工投标书》规定的相关技术规范和标准2、本工程施工合同及现场实地踏勘资料。

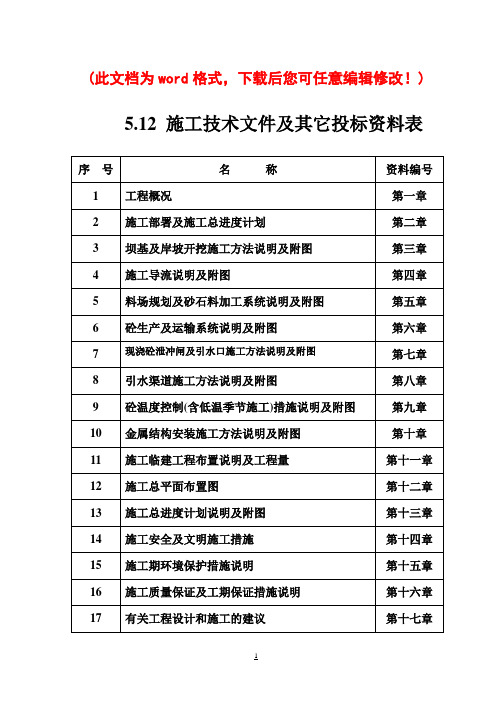

(此文档为word格式,下载后您可任意编辑修改!)5.12 施工技术文件及其它投标资料表投标人:甘肃省水利水电工程局(盖单位章)法定代表人(或委托代理人): (签名)二00五年二月二十三日施工组织设计第一章工程概况1.1工程概况龙山沟沟水电站位于舟曲县两河口下游3KM处,龙山沟村的白龙江右岸,本电站是以发电为主,为低坝(无调节)引水式,总装机容量为15MW,由首部枢纽、引水系统、发电厂房、开关站等主要建筑物构成,设计引水流量130m3s。
本标承建的工程项目主要有:1﹑泄水建筑物主要由6孔泄洪闸组成,从左至右布置在主河床上;单孔净宽10m,净高7.0m,自上游向下游依次布置了铺盖、闸室段、护坦段、钢筋笼海漫,纵向长度150m 。
铺盖采用C20砼现浇,长30m,厚0.6m。
闸室长25m,闸门净高7.0m。
闸顶高程1226.00m,底板厚2.0m,中墩厚4.0m,工作门采用液压启闭机启闭,检修门6孔采用一扇闸门,用门机启闭。
闸室段与护坦采用1:6的正坡相接,护坦顶部高程1214.00m。
护坦长25m ,厚0.6m,下游接钢筋笼块石海漫,长60m,厚1.0m,纵坡1:60。
2、引水建筑物为两孔进水口位于河床右岸,进水口底板高程1217.75m,较泄洪闸底板高1.75m,前沿设一道高2.5m的挡砂坎(顶部高程1220.25m)。
进水口前缘设了2扇拦污栅。
拦污栅孔口尺寸10(宽)×9(高)m,边墩厚2.0m,经渐变段接动力渠,拦污栅用门机启闭。
3、本标段承建的引水渠道长239m,0+000~0+070段为C20钢筋砼现浇箱形暗渠,净宽为7.5m,净高为7.25m,底板及侧墙厚为80cm,顶板为梁板式结构,板厚35cm,梁高85cm。
渠道边坡系数为1:1.5,衬砌厚度:底部为20cm现浇砼,下设土工膜及5cm水泥砂浆垫层;边坡为12~20cm厚的现浇砼,下设土工膜及5cm水泥砂浆垫层。
4、金属结构安装工程包括泄洪闸6扇弧形闸门及埋件、引水口2扇拦污栅及栅槽埋件、检修闸门及门槽等安装,启闭设备主要为6台弧门液压启闭机及附属设施安装和1台门机及附属设施安装等共510T。
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载水电站土建金属结构及机电设备安装工程投标文件地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容第十八章质量保证措施18.1回龙山水电站工程质量管理总则为保证回龙山水电站工程的施工质量,我公司在施工过程中将借鉴在公伯峡、黑泉及小干沟等工程项目的施工质量管理经验,以“目标在我心中,质量在我手中”的管理理念,实行全员、全过程质量管理,并将管理制度化、程序化、文字化,从具体工作中的每一个环节入手,规范管理程序,切实提高项目部的施工质量管理水平。
我公司承诺将严格遵守执行招标文件《商务文件》专用条款和《技术文件》及其它相关条款中关于承包人的质量管理的有关规定。
接受国家授权的质量监督机构及监理单位的监督、检查。
根据本工程土建、金属结构及机电设备安装工程的施工特点,将制定《回龙山水电站工程质量管理的各项制度和实施细则》,确保实现回龙山水电站“零质量事故”的工程质量管理目标。
18.2 质量管理体系1998年7月我公司已通过中国船级社质量保证体系认证,取得了GB/T19001 2000 idt ISO9001:2000标准认证证书。
在本工程施工中,项目部将严格按GB/TI19001-ISO9001族系列标准,建立自身的质量管理体系,通过质量管理体系的有效运行,实行全员质量责任制,对回龙山大坝施工实施全过程的质量控制,保证所有涉及质量的过程均处于受控状态,质量过程有记录、可追溯。
18.3 质量方针及质量目标18.3.1 质量方针本工程的质量方针:“百年大计质量第一”和“质量管理预防为主”。
18.3.2 质量目标本工程质量目标:严格履行合同责任与义务,在合同工期内,全方位全过程做好质量管理工作,使合同项目的工程质量符合合同文件规定的质量标准,努力实现“零质量事故”的管理目标。

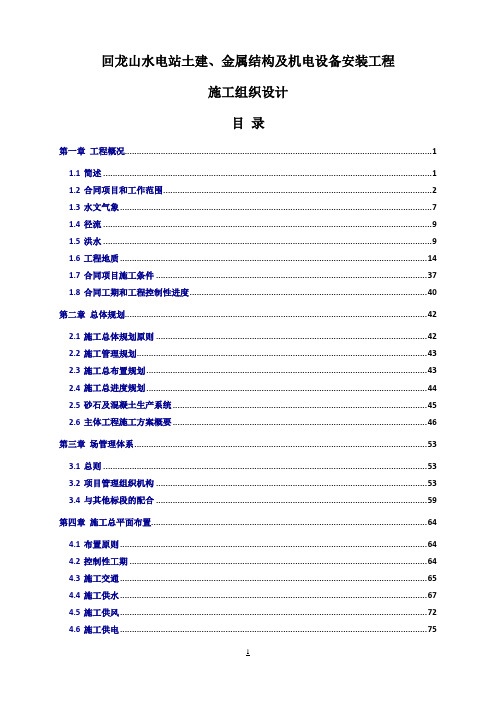

回龙山水电站土建、金属结构及机电设备安装工程施工组织设计目录第一章工程概况 (1)1.1简述 (1)1.2合同项目和工作范围 (2)1.3水文气象 (7)1.4径流 (9)1.5洪水 (9)1.6工程地质 (14)1.7合同项目施工条件 (37)1.8合同工期和工程控制性进度 (40)第二章总体规划 (42)2.1施工总体规划原则 (42)2.2施工管理规划 (43)2.3施工总布置规划 (43)2.4施工总进度规划 (44)2.5砂石及混凝土生产系统 (45)2.6主体工程施工方案概要 (46)第三章场管理体系 (53)3.1总则 (53)3.2项目管理组织机构 (53)3.4与其他标段的配合 (59)第四章施工总平面布置 (64)4.1布置原则 (64)4.2控制性工期 (64)4.3施工交通 (65)4.4施工供水 (67)4.5施工供风 (72)4.6施工供电 (75)4.7施工通讯 (82)4.8施工照明 (82)4.9施工场地及营地布置 (85)4.10混凝土冷却水厂 (97)4.11砂石加工系统设计及施工运行 ................................................................ 错误!未定义书签。
4.12混凝土生产系统设计及施工运行 (138)4.13现场测量及试验室 (160)4.14其它临时设施 (164)第五章施工进度总计划及工期保证措施 (167)5.1编制依据 (167)5.2编制原则 (167)5.3进度安排 (167)5.4关键线路 (170)5.5施工强度分析 (171)5.6进度保证措施 (171)第六章工导流及水流控制工程 (173)6.1施工说明 (173)6.2水文气象与工程地质资料分析 (175)6.4导流工程的节点控制 (179)6.5围堰设计及填筑施工(含主河床截流) (179)6.6施工期排水工程 ........................................................................................ 错误!未定义书签。
最新版水电站机电设备安装工程施工组织设计方案第一章工程施工特性1.1 工程概况**水电站位于**地区特克斯河中游巩留县境内。
坝高105m,坝长362m,水库正常蓄水位▽995.00m,为不完全多年调节水库,电站总装机容量为320MW。
坝后式电站地面厂房内装4台混流式水轮发电机组,单机容量80MW。
水电站四台发电机布置于地面主厂房内,主厂房长127m,其中安装间长35.1m。
副厂房布置于主厂房上游侧,中控室布置于副厂房左侧,即安装间上游侧,四台主变布置于副厂房外上游侧。
主厂房电气设备主要布置于发电机层(▽919.5m)和水轮机夹层(▽914.0m)。
水轮机夹层布置的主要电气设备为发电机主引出线、中性点引出线及接地装置、电压互感器柜等。
发电机主引出线及电流互感器位于第Ⅱ象限,相间距1000mm,中性点引出线及电流互感器位于第Ⅲ象限。
主回路封闭母线从发电机出口至主变压器低压侧套管的连接。
其中离相封闭母线穿过风罩伸至机坑内与发电机引出线连接,主引出线及中性点引出线的电流互感器有两组布置于风罩上的封闭母线内。
电压互感器柜由封闭母线厂成套。
励磁变选用带标准封闭母线接线端子的单相变压器。
电压互感器柜、励磁变柜和中性点接地消弧线圈柜放置在水轮机夹层(▽914.0m),机旁盘放置在发电机层(▽919.5m)主厂房上游侧立柱边。
电站的其它主要电气设备分三层布置在副厂房内,▽914.0m布置主回路断路器、电压互感器柜、励磁变、低压厂用干式变及电缆廊道。
▽919.5m 布置高压负荷开关柜、高压厂用干变、高低压盘柜及通风机室、高压试验室、工具间等。
▽929.1m为GIS室。
▽919.5m户外布置四台主变并公用一个事故油坑。
▽941.10m布置220kV户外出线设备。
厂用电设备分3个房间布置,10kV高压开关柜室位于2#、3#机组段间,0.4kV低压开关柜分别布置在靠近1#机和4#机位置。
一次副厂房在1#机段设有5×3.5m吊物孔位置。
第一节施工条件1.2.1 水文特征某河为渠河的主要支流,长368.4km,河道平均坡降0.74‰,流域面积19927km2,流域形状呈扇形。
径流主要来源于降水,多年平均流量为314m3/s,多年平均径流量为103 亿m3,年径流集中5~10 月,占年径流总量的87.3%以上,枯季12~3 月水量仅占年水量的4.6%。
本流域的洪水主要由暴雨组成,洪水主要受年内降雨分配的影响,洪枯流量变化极大。
5~10 月暴雨、洪水频繁,年最大洪峰流量一般出现在6~9 月;洪水陡涨落,中、小洪水过程多为复峰,但峰高量大的洪水为单峰。
每年5~10 月为主汛期,12~3 月为枯水期。
1.2.2 气候特征某河流域属亚热带湿润气候区,气候温和,降水丰沛。
流域上游处于盆地东北边缘山区,气温较低,多年平均气温近16℃;具有冬长夏短、夏秋多雨、春冬多风,霜雪不等特点。
中下游多年平均气温约17℃左右,夏热冬暖,冬季多雾,霜雪少见,每年都有不同程度的夏旱。
某电站径流计算成果见表1-2-1。
设计洪水计算成果见表1-2-2。
分期设计洪水计算成果见表1-2-3。
某电站设计年径流成果表某电站设计洪水成果表某电站分期洪水成果表1表1-2-31.2.3 工程地质条件某电站坝址处河谷地形不对称,左缓右陡,主河道向左弯曲,原电站厂房位于右岸,新建厂房位于左岸。
电站库、坝区的区域地质构造上处于某省沉降带川东北仪陇——某莲花状旋转结构体系东部,构造形迹以弧形宽缓,褶皱为主,断裂不发育。
库区不存在永久性渗漏问题,且两岸基岩大部份裸露,不会影响岸坡潜水位雍高而产生浸没问题,枢纽无滑坡和泥石流等不良工程地质问题。
1.2.4 施工交通条件电站对外交通运输较方便,达巴公路从右岸经过,电站坝址距某县城公路约11km,达县至某县城公路距离117km。
经达县市公路、成达铁路可至省内及全国各地。
其中右岸原厂房现有简易进厂公路与达县至某公路连接,经整治改建后施工机械设备等可直接运至右岸原厂第一节合同项目和工作范围1.3.1 本标段主体工程项目包括1.3.1.1 溢流坝的改建工程1)溢流坝和老厂房条石、混凝土拆除;2)基础石方开挖;3)溢流坝、护坦、廊道混凝土浇筑、混凝土砌条石、钢筋制安、锚杆、插筋、止水等项目的施工;4)溢流坝护坦底板基岩固结灌浆施工;5)圬工及排水施工;6)观测设备的采购、安装、调试和施工期观测。
目录第一章综合说明 (6)第1节工程规模 (6)第2节施工条件 (7)第3节合同项目和工作范围 (8)第4节标书编制依据及编制原则 (10)第二章施工总布置 (11)第1节施工布置原则 (11)第2节施工条件 (11)第3节施工场地规划 (12)第4节施工交通 (13)第5节风、水、电及通讯系统 (14)第6节综合加工厂、综合修配厂 (20)第7节金结及机电设备加工场 (21)第8节仓储设施 (22)第9节生活办公营地 (22)第10节砂石料开采及加工 (22)第11节砼生产系统 (24)第三章施工总进度计划 (27)第1节施工总进度编制依据 (27)第2节施工总进度编制原则 (27)第3节施工进度计划及主要项目强度指标 (27)第4节施工关键线路及进度计划说明 (28)第5节施工进度保证措施 (29)第6节资源配置计划 (30)第四章组织机构与主要施工设备 (31)第1节组织机构 (31)第2节施工管理职责 (31)第3节主要施工设备 (33)第五章施工导流及水流控制 (40)第1节概述 (40)第2节导流规划 (42)第3节导流标准及导流流量 (42)第4节围堰结构设计 (42)第5节导流建筑物施工 (44)第6节围堰拆除 (45)第7节施工期排水 (45)第8节施工期渡汛措施 (46)第9节资源配置 (46)第六章土石方开挖及填筑工程 (46)第1节概述 (47)第2节施工布置 (47)第3节土石方开挖程序及方式 (48)第4节土石方开挖施工方法 (49)第5节土石方填筑 (50)第6节进度计划及强度指标 (52)第7节土石方平衡计算 (53)第8节资源配置 (53)第9节施工质量、安全保证措施 (55)第七章混凝土工程 (56)第1节综述 (56)第2节施工进度计划及强度指标 (57)第3节施工布置 (58)第4节砼施工机械选择 (59)第5节砼施工程序 (61)第6节砼施工方法 (61)第7节砼配合比及试验室 (66)第8节砼温控措施 (67)第9节砼质量控制 (68)第10节资源配置 (71)第八章砌体及主副厂房建筑装修工程 (73)第1节简述 (73)第2节交通运输 (73)第3节材料及试验 (74)第4节施工方法及要求 (74)第5节施工进度计划 (77)第6节资源配置 (77)第九章钻孔与灌浆工程 (78)第1节概况 (78)第2节灌浆施工布置 (79)第3节施工方法和技术措施 (79)第4节质量安全保证措施 (81)第5节施工进度计划 (81)第6节资源配置 (82)第十章金属结构设备安装 (83)第1节概述 (83)第2节施工布置 (85)第3节施工方案 (85)第4节安全保证措施 (96)第5节安装过程中的质量监控 (97)第6节资源配置 (98)第7节工程验收及移交 (100)第十一章机电设备安装 (102)第1节概述 (102)第2节水轮机安装 (102)第3节调速系统安装 (111)第4节水轮发电机安装 (112)第5节水力机械辅助设备及管道系统安装 (116)第6节桥机安装 (123)第7节机电设备安装工期及劳动力计划 (126)第8节设备交货日期 (127)第9节电气设备安装与试验 (128)第10节电气二次设备安装与调试 (147)第11节给排水及消防系统的安装 (163)第十二章原型观测 (166)第1节监测项目及引用标准、规程规范 (166)第2节仪器设备的采购及安装和埋设措施计划 (167)第3节观测仪器的检验与率定 (167)第4节观测设施的施工 (167)第5节施工期观测规程 (168)第6节施工期观测和观测资料的整编 (169)第7节完工验收资料 (169)第十三章质量目标、质量保证体系 (169)第1节质量保证计划大纲 (169)第2节质量目标 (181)第3节质量保证体系及主要职责 (181)第4节质量管理及检验标准 (190)第十四章施工安全、文明生产和环保措施 (192)第1节安全管理目标及组织机构 (192)第2节主要施工安全措施 (195)第3节安全保证措施 (197)第4节文明施工措施 (198)第5节施工环境保护措施 (199)第十五章冬雨季施工措施 (199)第1节雨季施工组织技术措施 (199)第2节冬季施工组织技术措施 (200)第3节防汛抗洪措施 (200)综合说明第一节工程规模1.1.1 工程概况某电站位于平渠河上游某河大某处,距某县城11km,其上游源于某县城淮口镇南江河,南江河两支,正在修建的电站位于南江河,其尾水与某电站的正常蓄水位衔接本工程为70 年代未建成的一座小型水电工程,正常水位284.2 米,设计水头11m,浆砌条石溢流坝高17.5m,设计装机容量为4×3200kW,由于当时资金缺乏,在施工时原设计的4 台机组被改为2 台机组,实际装机容量为2×3200kW现根据审查意见,坝址仍为现有坝址,电站扩建规模为厂房两台机组2×3200kw 不变,新建厂房装机2×9000kw,上游正常蓄水位288.2m。
水电站厂房机电安装施工组织设计预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制保康寺坪水电站厂房机电安装施工组织设计编制:审核:批准:葛洲坝集团第七工程有限公司寺坪水电站施工项目部二零零六年二月十五日第一章工程概述1.1 工程简述寺坪水电站位于湖北省保康县寺坪镇肖家湾(粉清河段),为引水或电站,厂房内安装2台混流或水轮发电机组。
单机容量30MW,电站总装机容量为60MW。
电站设计利用小时3987H (远期),年发电量为1.792亿KWh(远期)发电机额定电压10.5KW,出线电压等级为110KV,出线一回,接入保康县黄土坪变电所,线路长35KM,电站采用2机1变扩大单元接线。
1.2电站厂房布置主要数据厂房为地面长41.5米主厂房净宽15.3米安装间长16.1米厂房桥机顶高程257.5米水轮机层地面高程235.55米水轮机导叶中心高程233.0米蝶阀室高程229.55米尾水管底板高程225.86米1.3施工组织设计编写的依据和原则1.3.1施工组织设计编写的依据(1)寺坪水电站机电设备安装的招标文件(2)有关设计图纸及厂家资料文字说明(3)与本工程有关的规程,规范及技术标准(4)我公司近年来在省内外各型水电站施工安装的经验和我公司的实际情况1.32施工组织设计编写的原则(1)保证机组安装质量的原则(2)保证文明施工安全生产的原则(3)保证本工程安装工期的原则(4)保证节约原材料的原则(5)符合国家环保的原则1.4 主要工程范围和工程内容1.41 主要工程范围(1)所有安装设备的仓库或堆放场的卸货,验收,保管,维护现场二次运输。
吊装,安装,调整,试验及系统调试。
(2)提交有关安装记录,试验报告,竣工验收文件,图纸和影像资料等。
完成与土建项目承包人之间的协调,接受业主和监理单位的监督。
(3)完成有关埋件制作,构件支架的制作,所有埋件的预埋工作,完成部分零部件,材料的采购工作(4)参加业主,监理部门组织的星期例会。
回龙山水电站土建、金属结构及机电设备安装工程施工组织设计目录第一章工程概况 (1)1.1简述 (1)1.2合同项目和工作范围 (2)1.3水文气象 (7)1.4径流 (8)1.5洪水 (9)1.6工程地质 (14)1.7合同项目施工条件 (36)1.8合同工期和工程控制性进度 (39)第二章总体规划 (41)2.1施工总体规划原则 (41)2.2施工管理规划 (42)2.3施工总布置规划 (42)2.4施工总进度规划 (43)2.5砂石及混凝土生产系统 (44)2.6主体工程施工方案概要 (45)第三章场管理体系 (52)3.1总则 (52)3.2项目管理组织机构 (52)3.4与其他标段的配合 (57)第四章施工总平面布置 (62)4.1布置原则 (62)4.2控制性工期 (62)4.3施工交通 (63)4.4施工供水 (65)4.5施工供风 (70)4.6施工供电 (72)4.8施工照明 (79)4.9施工场地及营地布置 (81)4.10混凝土冷却水厂 (94)4.11砂石加工系统设计及施工运行 (97)4.12混凝土生产系统设计及施工运行 (166)4.13现场测量及试验室 (221)4.14其它临时设施 (225)第五章施工进度总计划及工期保证措施 (228)5.1编制依据 (228)5.2编制原则 (228)5.3进度安排 (228)5.4关键线路 (231)5.5施工强度分析 (231)5.6进度保证措施 (232)第六章工导流及水流控制工程 (234)6.1施工说明 (234)6.2水文气象与工程地质资料分析 (236)6.4导流工程的节点控制 (239)6.5围堰设计及填筑施工(含主河床截流) (239)6.6施工期排水工程 (255)6.7围堰拆除 (259)6.8施工期汛期工程形象及水流控制 (260)6.9施工期防洪渡汛 (260)6.10蓄水控制及向下游供水 (264)第七章土石方明挖及支护工程 (266)7.1综合说明 (266)7.2施工总体分区及工期规划 (269)7.3施工布置 (270)7.4泄洪建筑物、导流明渠土石方开挖施工 (272)7.5大坝、围堰、厂房、下游护岸基础及灌浆洞洞口土石方开挖施工 (277)7.6石方槽挖及截排水沟开挖 (280)7.7开挖施工强度及资源分析 (281)7.8支护工程施工 (284)7.12施工期截排水措施 (301)7.13道路交通管理措施 (302)7.14进度保证措施 (302)7.15质量保证措施 (302)7.16安全保证措施 (304)7.17文明施工措施 (306)7.18主要资源配置 (307)第八章土石方洞挖及支护工程 (310)8.1说明 (310)8.2施工程序 (311)8.3施工布置 (312)8.4施工方法 (313)8.5施工质量控制措施 (325)8.6安全保证措施 (326)8.7主要施工设备、材料 (327)第九章混凝土工程 (329)9.1施工简述 (329)9.2主要工程量 (329)9.3工程工作范围 (329)9.4施工进度计划 (329)9.5施工布置 (331)9.6混凝土施工配合比设计试验 (333)9.7混凝土施工 (339)9.8混凝土温度控制措施 (381)9.9混凝土施工质量和安全保证措施 (384)9.9主要资源配置 (385)第十章体填筑及砌体工程 (389)10.1工程特性 (389)10.2料源规划及填筑物料平衡 (390)10.3填筑料开采、制备加工与运输 (394)10.4坝体填筑施工布置 (397)10.8砌体工程 (414)10.9施工进度、质量、安全、环境及文明施工的保证措施 (422)10.10施工机械设备、材料及劳动力配置计划 (424)第十一章孔与灌浆工程 (427)11.1概述 (427)11.2施工进度计划 (429)11.3施工布置 (431)11.4灌浆试验 (432)11.5抬动变形观测及物探测试 (433)11.6基岩固结灌浆 (434)11.7帷幕灌浆 (438)11.8洞室灌浆施工 (447)11.9排水孔施工 (458)11.10施工资料收集整理 (459)11.11施工设备、材料及劳动力配置计划 (460)11.12质量、安全、进度保证措施及文明施工 (461)11.13专项灌浆试验 (464)第十二章场开采及渣场管理维护 ....................................................................... 错误!未定义书签。
12.1料场开采工程.................................................................................................. 错误!未定义书签。
12.2渣场工程.......................................................................................................... 错误!未定义书签。
12.3料场复查与抽样实验...................................................................................... 错误!未定义书签。
第十三章屋面与建筑装饰工程 (468)13.1工程概况.......................................................................................................... 错误!未定义书签。
13.2屋面防水工程.................................................................................................. 错误!未定义书签。
13.3建筑物装饰工程施工...................................................................................... 错误!未定义书签。
第十四章金属结构安装工程 .............................................................................. 错误!未定义书签。
14.1弧形闸门的安装方案...................................................................................... 错误!未定义书签。
14.2平面闸门的安装方案...................................................................................... 错误!未定义书签。
14.3压力钢管制造及安装...................................................................................... 错误!未定义书签。
14.4启闭机安装...................................................................................................... 错误!未定义书签。
第十五章机电设备安装工程 .............................................................................. 错误!未定义书签。
15.1机电设备埋件安装工程.................................................................................. 错误!未定义书签。
15.2水轮发电机组及其附属设备安装.................................................................. 错误!未定义书签。
15.3水力机械辅助设备系统安装.......................................................................... 错误!未定义书签。
15.4厂内起重机设备安装 .................................................................................... 错误!未定义书签。
15.5通风、空气调节及建筑给排水系统安装...................................................... 错误!未定义书签。
15.6电气一次设备安装.......................................................................................... 错误!未定义书签。
15.7电气二次设备安装.......................................................................................... 错误!未定义书签。
15.8机组启动试运行.............................................................................................. 错误!未定义书签。
15.9完成验收.......................................................................................................... 错误!未定义书签。
第十六章交通干线工程...................................................................................... 错误!未定义书签。
16.1工程概况.......................................................................................................... 错误!未定义书签。
