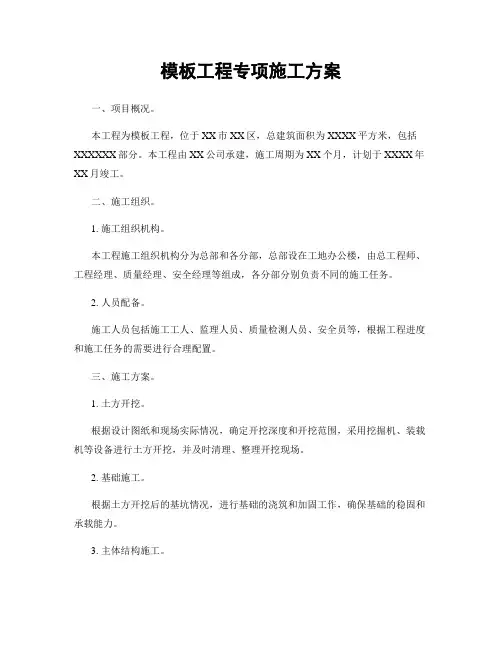

南苑春光经济适用房小区 1 #楼工程模板专项施工方案
编
乍3
批编制单位:河南国安建设集团限公司
2009 年3月10日
模板工程专项施工方案
混凝土结构的模板工程,是砼成型施工中的一个十分重要的组成部分。本工程为砖混结构,采用木胶面大模板。
一、剪力墙模板
剪力墙均采用木胶面大模板aX bx h=2440X 1220X 18mm背面50X 100方
木竖楞,横向间距300,横楞采用2根巾48X 3.5mm钢管,竖向间距500,穿墙
螺栓M12间距600mm
①工艺流程:清理墙基杂物4弹线定位一校正剪力墙插筋一绑扎
剪力墙钢筋一模板下口找一墙体模板就位拼装浇筑砼一►养护一►拆模一►养护至规定时期。
②墙体模板的安装顺序是先内墙后外墙,由一端向另一端依次逐块拼装。
在相对应的模板洞上穿放螺栓,间距为600mm边拼装边穿螺栓。
③水平围梁每道墙设置三道,下水平围梁距模板底500mm上水平围梁距模板上口200mm
④搭设钢脚手架平台,作为安装外墙模板和砼浇筑操作的平台。特别应注意,本工程地下室墙体是防水砼,所立模板应平整,且接缝严密不得漏浆,并应有足够的刚度、强度,吸水性要小。
模板结构应牢固稳定,可承受砼拌合物的侧压力和施工荷载,且应拆装方便。本工程所有梁、板、柱模板均采用18mm木胶面模板,50X00mm方木作
次梁,0 48钢管作主梁的钢木组合模板体系。
模板强度验算
1、混凝土侧压力计算:
F 1 = 0.22 XY o >
2>V 1/2
其中: 混凝土的重力密度:Y=24KN/m 3
新浇筑混凝土的初凝时间: t 0=200/(25+15)=5.0h
外加剂影响修正系数:3i= 1.2
1.2>1.22>72>1000>0.22/8+1.4 >1.22>2>1000>0.2/4=697.84N.m
取大值即:697840/ (1220- 100>2)> 182/6= 12.66<〔八 =65.5
:模板强度设计值
模板强度符合要求 固定螺栓穿过防水砼结构时,螺栓上加焊止水环,止水环数量应符合设计 要求,如设计无规定,止水环直径一般为 8〜10cm,且最少一环。按设计要求,
应在离模底板面30〜50cm 处剪力墙中安装闭合止水带。
本工程柱、梁几何尺寸均与板厚一致,为暗梁柱,结构钢筋应注意环筋与
混凝土塌落度影响修正系数:
= 1.15 混凝土的浇筑速度:V = 6/0.6
».6= 16.7m/h
即: F i = 0.22 冕4X5X1.2 >4.15 X6.7 1/2=148.88KN/m 2
F 2= Y H = 24X3= 72KN/m 2
取最小值 F 2=72KN/m 2 2、模板强度验算
a 、 施工时荷载为均布荷载时: 1.22>72>1000>0.22/8=439N.m
b 、 施工时荷载为集中荷载时 :
墙板水平分布筋的安装。
二、安装梁、顶板模板
本工程现浇楼板及梁采用木胶板作面板,配以50mmx 100mm方木作次龙
骨,①48X 3.5mm钢管作主龙骨,按结构平面图的需要进行裁割、组合、镶边,以作到拼装工作量少、施工方便、快捷,使楼板混凝土底面达到混凝土施工质量标准。
梁、顶板模板施工时先测定标高,铺设梁底模,梁底模按规范要求起拱。根据楼层上弹出的梁边线进行平面位置校正、固定,梁先绑扎梁钢筋,再支设侧模,然后支平台模板和墙、梁、板交接点处模板。,在梁模板制作完毕后,按照图纸所示的尺寸算出板四周的边长,按照尺寸制作模板,按照图纸轴线给模板编组、编号,模板按组按号分类堆放。
根据模板设计,楼层地面立支撑杆,也应垫通长木板,支柱应垂直,上下层支柱应在同一竖向中心线上。中间加剪力支撑以增强满堂支架整体刚度和强度,上平面上架龙骨,大龙骨间距30cm小龙骨间距40~60cm,铺胶面模板块,
楼板在大面积上均采用整块板,应拼缝严密。
平台板铺完后用水准仪测量模板标高,进行校正,并用靠尺找平。标高校完后,支撑之间应加水平拉杆,距地面20~30cm往上纵横方向每隔1.6m左右
一道,并应经常检查,保证完整牢固。
将模板内杂物清理干净后,办预检。
三、施工注意事项:
① 严格控制板顶标高,并要求误差应不得大于± 1mm。
②木胶合板的边缘及孔眼,切实粘贴海绵条密封处理。
③木胶合板使用前应刷脱模剂。
④模板上弹线,要隔一层一种颜色,以防两层的线混淆不清。
⑤严格控制模板和立柱的拆模时间,拆模时,砼的强度要达到规范要
求。
拆模时须在立柱的下层水平支撑上铺设脚手板,供操作人员行走,不宜直
接踩在水平支撑上操作。
四、安全措施:
1、进入施工现场必须遵守安全生产各项规章制度,必须戴好安全
帽,高空作业人员必须佩带安全带,并做到高挂低用及系牢固。
2、安装与拆除3m 以上的模板,应搭脚手架、工作台,并设防护栏杆,防
止上下在同一垂直面操作
模板上堆料和施工设备应合理分散堆放,不应造成荷载过多集中,当模板上荷3、
载有特殊要求时,应按施工方案、设计要求进行施工和检查。
4. 经过查体不适合高空作业的人员,不得进行高空作业。
5. 工作前要认真检查使用的工具是否牢固,扳手等工具必须用绳系挂
在身上,钉子必须放在工具袋内,以免掉落伤人。
6. 安装与拆除2 米以上的模板,要搭设脚手架,并设防护栏杆和操作
平台,防止上下在同一垂直面操作。
7. 遇到六级以上的大风时,应暂停室外高空作业。
8. 抬运模板时要互相配合,协同工作,传递模板,应用运输工具或绳
子系牢后升降,不得乱抛。钢模板及配件应随装拆随运送,高空拆模时,
应有专人指挥,并在下面标示出工作区,用红白旗加以围拦,暂停人员过
往。
