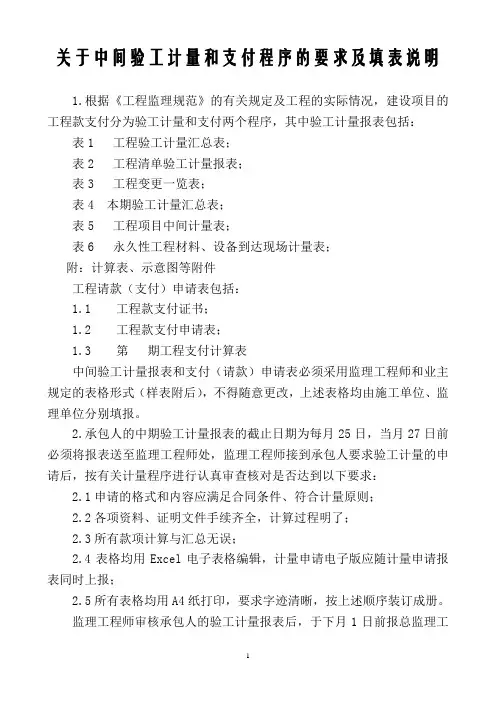

2.中期计量支付编制说明
- 格式:doc
- 大小:1.41 MB
- 文档页数:5
中期计量支付编制说明
一、编制依据
《合肥城市轨道交通有限公司计量支付管理办法》。
二、现场作业人员
1、管理人员:55人;
2、施工人员:
⑴经三路站:文明施工5人,钢支撑10人,结构80人,防水5人,监测5人,共计105人;
⑵新海大道站:文明施工5人,结构50人,防水5人,监测5人,共计80人;
⑶经三路站~新海大道站区间:文明施工10人,盾构100人,监测5人,共计115人。
三、现场机械
四、现场实际进度(附照片)
1、本期项目形象进度
⑴经三路站:
①第一、二段混凝土底板施工完成,第三、四段侧墙防水层、混凝土侧墙、混凝土中板、混凝土顶板施工完成,第五~八段顶板防水层、顶板保护层施工完成。
⑵新海大道站
①附属B号出入口及2号风亭通风口施工完成。
⑶经三路站~新海大道站区间
①左线:正常段掘进完成219m;
②右线:正常段掘进完成105m。
经三路站主体结构施工经新区间左线盾构掘进
2、开累项目形象进度
⑴经三路站:
①一期一阶段施工围挡、交通疏解、管线改迁完成100%;
②一期二阶段施工围挡、交通疏解、管线改迁完成100%;
③二期一阶段施工围挡、交通疏解、管线改迁完成100%;
④二期二阶段施工围挡、交通疏解、管线改迁完成100%;
⑤主体围护结构、土方挖运、混凝土垫层、混凝土底板施工完成,第三~八段侧墙
防水层、混凝土侧墙、混凝土中板、混凝土顶板施工完成,第五~八段顶板防水层、顶板保护层施工完成;
⑥附属C号出入口围护结构、土方工程、主体结构全部完成;
⑦附属D号出入口及2号风亭围护结构、土方工程、主体结构全部完成。
⑵新海大道站
①前期施工围挡、交通疏解、管线改迁完成100%;
②一期施工围挡、交通疏解、管线改迁完成100%;
③主体围护结构、土方挖运、主体结构全部完成;
④附属A号出入口围护结构、土方工程、主体结构全部完成;
⑤附属B号出入口及2号风亭围护结构、土方挖运、主体结构全部完成。
⑶北二环站~经三路站区间:
①施工围挡、交通疏解、管线改迁、路面及设施恢复全部完成;
②盾构进出洞端头加固桩全部完成。
⑷经三路站~新海大道站区间:
①盾构进出洞端头加固桩全部完成;
②勤居苑小区隔离加固桩全部完成;
③左线:负环段掘进完成12m,始发段掘进完成50m,正常段掘进完成544m;
④右线:负环段掘进完成12m,始发段掘进完成50m,正常段掘进完成175m。
五、本期计量内容
1、经三路站施工完成情况:
⑴分部分项工程本月完成情况:
①第三、四段侧墙防水层、混凝土侧墙、混凝土中板、混凝土顶板施工完成,第五~八段顶板防水层、顶板保护层施工完成。
⑵措施项目完成情况:
①施工监控量测:围护桩、基坑、周边建筑物管线等所有需要监测的项目;
②管线、地下构筑物探明及保护:不含放入专项工程清单的现状管线搬迁及新建管线;
③其他:大(中)型机械进(退)场及安拆、脚手架、模板及支架、施工排水、降水、施工围挡、IFA人脸识别系统、电动伸缩门、施工围挡更换费用、地面硬化及施工围挡范围内的道路破除、扰民及民扰费用、施工场地外道路临时照明、施工前期自发电及自供水、沿线单位外弃的建筑垃圾和生活垃圾外运及其他施工技术措施。
以上完成措施都是根据施工进度完成的。
2、新海大道站施工完成情况:
⑴分部分项工程本月完成情况:
①附属2号风亭及B号出入口混凝土顶板、顶板防水层施工完成。
⑵措施项目完成情况:
①施工监控量测:围护桩、基坑、周边建筑物管线等所有需要监测的项目;
②管线、地下构筑物探明及保护:不含放入专项工程清单的现状管线搬迁及新建管线;
③其他:大(中)型机械进(退)场及安拆、脚手架、模板及支架、施工排水、降
水、施工围挡、IFA人脸识别系统、电动伸缩门、施工围挡更换费用、地面硬化及施工围挡范围内的道路破除、扰民及民扰费用、施工场地外道路临时照明、施工前期自发电及自供水、沿线单位外弃的建筑垃圾和生活垃圾外运及其他施工技术措施。
3、经三路站~新海大道站施工完成情况:
⑴分部分项工程本月完成情况:
①左线:正常段掘进完成219m;
②右线:正常段掘进完成105m。
⑵措施项目完成情况:
①施工监控量测:盾构隧道、周边建筑物、管线等所有需要监测的项目;
②盾构进出洞及加固;
③联络通道内施工的通风、供水、供气、供电、照明、轨道及通讯设施;
④集土坑土建及拆除;
⑤其他:大型机械设备进出场及安拆、脚手架、模板及其他施工技术措施。
4、变更洽商:无。
5、材料调差:无。
