培训中心副楼电气施工方案
- 格式:doc
- 大小:816.00 KB
- 文档页数:29
电气室施工方案范文一、施工方案背景电气室是供电系统的核心部分,承担着供电设备的安装和运行工作。
因此,电气室的施工方案对供电系统的稳定性和安全性有着重要的影响。
本文将针对电气室施工方案进行详细的论述和说明。
二、电气室施工方案目标1.提供一个安全、可靠、高效的供电系统;2.合理布置电气设备,节省空间;3.保证施工质量和工程进度。
三、电气室施工方案的内容1.施工前准备工作:a.确定电气室布置方案,包括主设备的位置、辅助设备的摆放和布线等;b.确定电气设备的选型和数量,包括配电柜、开关设备、电缆线路等;c.编制工程施工计划和进度安排。
2.施工过程:a.按照施工计划,进行现场测量和标定,确保设备的精确布置;b.安装主设备,包括配电柜、变压器等,并进行电气连接;c.安装辅助设备,包括开关设备、插座等,并进行布线和连接;d.安装电缆线路,包括敷设、固定和接地等;e.进行设备的调试和试运行,确保其正常工作。
3.施工后工作:a.进行系统验收和测试,确保设备的正常运行;b.制定设备维护计划和检修计划,确保设备的长期稳定运行。
四、电气室施工方案的实施步骤1.施工前准备工作:a.根据实际需求和电气设备要求,确定电气室的布置方案;b.进行现场勘测和测量,确保施工的准确性;c.编制详细的施工方案和施工图纸,确保各项指标得到满足。
2.施工过程:a.按照施工计划,安装主设备,包括配电柜和变压器等;b.进行电气设备的布线和连接,确保设备之间的联通性;c.敷设电缆线路,并进行固定和接地,确保电缆的安全使用;d.安装辅助设备,包括开关设备和插座等,进行布线和连接。
3.施工后工作:a.进行系统的验收和测试,确保设备的正常运行;b.制定设备维护计划和检修计划,确保设备能够长期稳定运行;c.进行工程的竣工验收和移交,确保工程的完整性和可操作性。
五、电气室施工方案的注意事项1.施工过程中要注意安全,确保施工人员的人身安全;2.施工过程中要按照规范和标准进行操作,确保施工质量;3.施工过程中要做好现场管理,确保施工进度和质量。
培训中心副楼建筑电气工程专项施工方案一、工程特点培训中心副楼用电设计为三级负荷,供电电源采用WDZ-YJFE-1KV型电力电缆,室外埋地敷设引入,由培训中心地下室变配电房引出。
培训中心副楼电气安装工程主要包括:钢管敷设、桥架安装、配电箱安装,线缆敷设,防雷接地、照明器具安装等。
本工程配电采用放射式与树状配电相结合。
二、施工流程配合结构预留预埋---配合墙体配管、装箱壳---吊顶内明配管深化设计---吊顶内配管---穿线—变电施工----井道放缆---配合装修安装灯具、面板---送电调试工艺流程→→→→→→→→→→总体分六个阶段组织施工。
三、施工方法及质量控制要点3.1 施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力、准备工机具及材料,同时提出备料及分批采购计划。
材料进场后,组织有关人员协同业主进行检验,杜绝不合格品进场。
所有电气设备、材料的规格型号及电压等级均符合设计要求,并有产品合格证。
(1)各种金属型钢无明显锈蚀,管内无毛刺。
所有紧固螺栓均采用镀锌件。
(2)动力、照明配电箱均符合国家或部颁发现行技术标准,符合设计要求,并有出厂合格证和铭牌,铭牌上注明厂家名称,附件、备件齐全。
运到现场后,组织开箱进行检查,检查有无变形、掉漆现象,仪表部件是否齐全,备品备件、说明书等有无缺损,并做好开箱记录。
(3)电缆的型号、规格及电压等级必须符合设计要求及国家标准的规定,外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。
绝缘导线的规格型号符合设计要求。
(4)灯具的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱扭翘等现象。
3.2 主要施工方法及质量控制要求3.2.1 电气配管及管内穿线培训中心副楼电气配电线路包括各层的电气照明系统的配管及管内穿线。
其中配管采用焊接钢管以及PVC 电线管,敷设方式分为暗配管(地面、墙内及无吊顶的楼板内);导线采用阻燃(ZR )塑料绝缘铜芯导线和绝缘防火导线。
培训中心副楼电气施工方案
一、前言
培训中心副楼是一个重要的教学场所,为了保障电力设施的正常运行和安全性,本文对副楼电气施工方案进行详细规划和设计。
二、电气系统概述
培训中心副楼电气系统包括供电系统、照明系统、插座系统等部分。
供电系统
主要由配电柜、线缆、开关等组成,照明系统包括室内外的照明设备,插座系统用于连接电器设备。
三、施工方案设计
1.施工前准备工作:清理施工区域、确定电气设计方案、准备必要的工
具和材料等。
2.供电系统施工:安装配电柜、敷设线缆、连接主干线等。
确保供电系
统符合安全标准。
3.照明系统施工:安装各个区域的灯具,根据照明设计方案进行布局,
保证照明充足均匀。
4.插座系统施工:安装插座、连接线缆,检验插座的连接是否牢固可靠。
四、安全措施
在电气施工过程中,必须严格遵守安全规范,采取以下措施确保施工安全:
1.工人必须佩戴绝缘手套、绝缘靴等防护装备。
2.严格按照电气设计方案进行施工,避免短路和漏电风险。
3.施工现场应设置明显的安全警示标识,确保施工人员和他人的安全。
五、验收和维护
电气施工完成后,需要进行验收工作,确保电气设施完好可靠。
同时,定期维
护电气设施,防止故障发生,保障使用安全。
六、总结
本文基于培训中心副楼的实际情况,设计了电气施工方案,涵盖了供电系统、照明系统、插座系统等方面的施工内容。
通过严格遵守安全规范和规划设计方案,可以确保电气设施的正常运行和使用安全。

电气工程施工方案一、工程概况本工程为山西省工业管理学校教学实训楼,建筑为地下一层,地上五层,设计总建筑面积5406.2㎡,地下室由两个防火分区组成,防火分区一建筑面积975.7㎡,防火分区二建筑面积993.5㎡,建筑总高度19.5m,框架结构。
本工程设计范围内容包括:照明配电系统、电力配电系统、防雷接地系统、综合布线系统、广播系统、有线电视系统、安全防范系统、火灾报警及消防联动系统、监控系统。
二、供配电施工2、本工程的两路电源分别引自两个不同高压电源供电的两台变压器的不同低压母线段,满足二级负荷的供电要求。
3、本工程地下层设配电室,走道应急照明,监控用电,消防控制室用电,防排烟风机,为二级负荷,其它均为三级负荷,其中照明用电149K2,动力用电122.4KW,消防用电49KW,消防水泵房98.5KW。
4、功率因数补偿无功补偿在变配电室低压侧做补偿,功率因数补偿至0.9以上。
5、供电方式:本工程采用放射式与树干式相结合的供电方式,消防符合等重要符合采用放射式供电,对于照明及一般符合采用树干式与放射式相结合的供电方式,对消防负荷用电设备采用双电源供电并在末端自动切换。
6、照明配电:照明、插座均设保护(PE)线,分别由不同的支路供电,采用节能电感镇流器的荧光灯采用单灯就地补偿,补偿后的功率因数为0.9以上。
除壁挂空调回路外,所有插座回路均设漏电断路器保护,漏电动作电流30ma,漏电动作时间小于0.1s,低于1.8m的插座应选用安全型。
7、低压保护装置:低压主要断路器设过载长延时、短路短延时保护脱扣器,其它低压断路器设过载长延时、短路短延时或短路瞬时脱扣器,部分回路设分励脱扣器,这些回路既可以在自动互投时,卸载部分复合,防止过载,又可以在火灾时,切换火灾场所相关非消防设备电源。
8、电源由东校区东南家直埋引来380V电源,具体线缆型号由低压配电柜出线具体确定。
三、照明系统1、应急照明:1.1、应急照明配电均以双电源树干式配电给应急照明配电箱,并在最末一级配电箱自动切换供电。

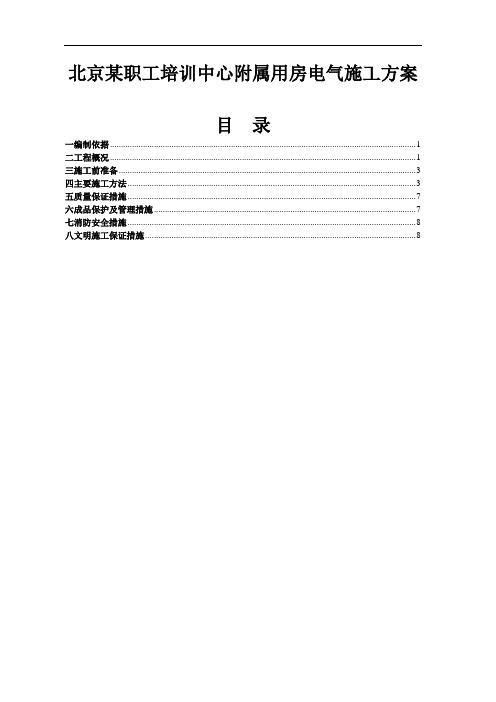

北京某职工培训中心附属用房电气施工方案目录一编制依据 (1)二工程概况 (1)三施工前准备 (3)四主要施工方法 (3)五质量保证措施 (7)六成品保护及管理措施 (7)七消防安全措施 (8)八文明施工保证措施 (8)一编制依据1.***技术集团有限公司绘制的电气施工图2.建筑电气工程施工质量验收规范(GB50303-2002)3.建筑电气通用图集4.建筑电气安装工程施工工艺标准5.电气装置安装工程接地装置施工及验收规范二工程概况本工程配套附属用房为地上二层(局部地上三层),地下一层的框架结构,总建筑面积为1651.09平方米。
其中地下一层为员工厨房餐厅活动室及锅炉房等。
地上二层为员工宿舍。
层高3.6米,屋面檐口高度9.15M(局部檐口高度11.25M),建筑室内外高差600mm。
电源由室外箱变引来,电源为380/220,进线电缆穿钢管沿地面暗敷引入。
1.照明系统(1)照明配电柜(AA1)由室外箱变引来到各层照明配电箱。
由YJV电缆沿地面钢管暗敷设。
在地面墙内屋顶敷设时钢管沿屋面明敷设。
应急照明配电线路暗敷设时,应穿管并敷设在不燃烧体结构内保护层不应小于30mm。
明敷设时应穿金属式封闭线槽并采用防火措施。
消防用电的配电线采用钢管暗敷设。
爆炸场所的线路敷设宜在爆炸建构筑的墙外敷设,在爆炸气体环境内,低压电力,照明线路用绝缘导线和电缆额定电压须不低于工作电压,且不低于450/750V。
当本质安全电路的导体与非本质安全系统电路的导体接触时,应采取预防措施。
不应使接触点产生电弧或电流加大,产生静电或电磁感应。
锅炉房采用防暴设备。
(2)各层配电箱为暗装距地1.4m,室内插座采用安全型距地0.3m。
卫生间插座距地1.2m。
开关为暗装,距地1.3m。
配电室采用应急灯荧光灯照明,楼梯间及公用部分采用应急吸顶灯照明安装。
锅炉房采用防暴灯安装。
(3)由照明箱引出的各支路均使用JDG20管预埋,砼顶板和墙内穿BV2.5平方毫米导线。
大楼电气工程的施工方案一、施工准备1.建立项目组织结构,确定各工种的负责人员和组长,明确责任和权限。
2.根据设计文件,组织编制详细的施工组织设计方案,并制定施工进度计划和施工方法。
3.制定施工现场安全生产管理方案,明确安全责任人,并配备必要的安全防护设备。
4.购置施工材料和设备,并建立物料管理制度,确保材料的及时供应。
5.组织施工人员进行安全教育和技术培训,提高工人的安全意识和施工技能。
6.按照规划要求,确定施工现场的布置和临时设施,如施工道路、施工水电等。
二、电气工程基础施工1.进行现场查勘和勘测,确认电气设备的安装位置和走向,并与土建工程人员进行协调。
2.按照施工图纸,进行地沟开挖,并进行电缆沟的施工。
3.安装地沟支撑和排水设施,确保地沟的稳定性和排水性能。
4.进行电缆的敷设,注意保护电缆的绝缘层,避免机械及化学伤害。
5.安装地沟盖板和防护设施,确保地沟的安全性和排气性能。
同时进行电气设备接地的施工。
6.进行电缆的接头和绝缘测试,确保电缆的质量和可靠性。
三、电气设备安装施工1.安装主配电箱和分配箱,按照设计要求进行布线和连接。
2.安装照明灯具和插座,注意灯具的布局和照明效果。
同时进行灯具的接线和调试。
3.安装排气扇和空调系统,确保室内空气的流动和温度的控制。
4.安装消防报警系统和安防监控系统,确保大楼的安全和防火性能。
5.安装电梯和自动门系统,确保大楼的交通和安全。
6.进行电气设备与智能控制系统的连接和调试,确保系统的正常运行。
四、电气工程测试和验收1.进行电气设备的绝缘测试和接地测试,确保设备的安全性和可靠性。
2.进行线路的负荷测试和电源稳定性测试,确保系统的稳定性和可靠性。
3.进行灯光效果和音响效果的测试,确保照明和声音的质量。
4.进行智能控制系统的功能测试,确保系统的正常运行和可靠性。
5.进行电气工程综合测试和安全测试,确保整个系统的安全性和可靠性。
6.进行电气工程的竣工验收,办理相关手续和报告,确保项目的合规和交付。
珠海深水海洋工程装备制造基地切割车间辅助楼工程电气安装方案编制:审核:施工单位:天津中铁建业建筑工程有限公司编制日期:二〇一二年十二月二十三日目录一.工程概况 0二.编制依据 (1)三.安全、质量管理组织机构 (2)四.施工工序 (3)五.机具准备 (3)六.电气安装工程施工方案与主要技术措施 (4)1. 防雷与接地 (4)(1)材料要求 (4)(2)防雷接地安装: (4)(3)避雷网安装 (5)2、金属线槽安装配线 (5)(1)材料要求 (5)(2)支架与吊架安装 (5)(3)线槽敷设安装 (6)(4)线槽内配线 (6)3、电气管线敷设 (6)(1)材料要求: (6)(2)操作工艺 (7)4、成套配电柜安装 (8)(1)设备与材料要求: (8)(2)基础型钢安装 (8)(3)柜(盘)稳装 (9)(4)柜(盘)压线 (9)5、管内穿线 (9)(1)材料要求 (9)(2)穿线 (9)6、灯具安装 (10)(1)材料要求: (10)(2)灯具组装: (10)(3)通电试运行: (10)(4)成品保护 (11)7、弱电安装 (11)(1)工程内容 (11)(2)施工程序与技术要求 (11)七.质量保证措施 (12)八.检测设备 (13)九.电气安装工程施工质量控制点 (14)十.质量管理体系表 (15)十一.工序控制点检查必须符合下列要求 (15)十二.劳动力计划 (16)十三.工期安排 (16)十四.安全管理组织机构与措施 (16)1.组织机构 (16)2.管理措施 (17)一.工程概况1.工程名称:海油工程珠海深水海洋工程装备制造基地项目切割车间辅助楼工程。
2.工程各方:建设单位:海洋石油工程(珠海)有限公司。
监理单位:山东省正大建设监理有限公司。
设计单位:中船第九设计研究院工程有限公司。
施工单位:天津中铁建业建筑工程有限公司。
3.工程质量控制目标:合格。
4.工程描述:工程所处地区属亚热带季风气候,冬无严寒,雨量充沛,气候宜人。
培训中心副楼电气施工方案一、背景介绍随着培训中心规模的扩大,副楼的电气设施需要进行升级和改造。
本电气施工方案旨在满足培训中心副楼电气设施的需求,并提升安全性、节能性和可靠性。
二、项目概况2.施工内容:升级和改造副楼的电气设施3.工期:预计为3个月4.预算:根据实际需求进行预算三、项目目标1.提供稳定可靠的电源供应,确保副楼电气设备工作正常;2.提升电气设备的安全性,减少事故发生的可能性;3.优化电气系统的节能性,降低能源消耗;4.符合相关标准和规范要求;5.在施工过程中尽量减少对培训中心正常运营的影响。
四、施工方案1.设计方案根据副楼的具体情况和需求,设计电气系统的总布线图和电路图,确定各电气设备的位置和容量,保证其正常使用,并使用可靠的电缆和电线进行连接。
2.施工流程(1)确定电气设备的位置和容量,并制定安装计划;(2)进行电缆槽或电缆桥架的安装;(3)进行电气管道的安装,并进行导线的敷设;(4)进行配电箱的安装和接线;(5)进行照明设备、电气插座等其他设备的安装;(6)进行电气系统的调试和试运行;(7)进行安全检查和验收。
3.材料选择(1)使用高品质的电线和电缆,保证电气设备的安全性和可靠性;(2)选择符合国家标准的电气设备,保证其质量,如配电箱、开关等设备;(3)选择高效节能的照明设备,减少能源消耗。
4.安全措施(1)严格遵守电气安全操作规程,确保施工过程中的安全;(2)使用绝缘手套和绝缘鞋等个人防护装备;(3)对电气设备进行定期检查和维护,确保其正常运行。
五、项目预算根据电气设备的种类和数量、施工材料和人工成本等计算预算,确保项目的顺利进行。
六、项目进展和验收施工期间需要及时跟进项目进展情况,确保工程质量和工期的控制。
在项目完成后,进行安全检查和设备验收,确保电气设施的安全可靠。
七、项目成果1.提供稳定可靠的电源供应,确保副楼电气设备工作正常;2.提升电气设备的安全性,减少事故发生的可能性;3.优化电气系统的节能性,降低能源消耗;4.符合相关标准和规范要求;5.施工过程中减少对培训中心正常运营的影响。
建筑电气施工方案范例建筑电气施工方案范例一、工程概述该工程为某办公楼的电气施工,包括主楼和副楼,总建筑面积20000平方米。
电气设备主要包括配电系统、照明系统和空调系统。
施工单位负责设计、采购、安装、调试和验收相关电气设备。
二、工程内容1. 配电系统:建立一级变电室,使得电能从供电局进入建筑,再通过二次变电室进行分配。
主楼设立三个二次变电室,副楼设立两个二次变电室。
每个变电室设备包括主变压器、低压配电柜、高压断路器等。
根据实际用电负荷,合理安排变电室位置,保证电能的稳定供应。
2. 照明系统:根据建筑布局和不同区域的功能需求,设计合理的照明方案。
使用高效节能的LED灯具,确保达到相应的照明亮度标准。
主楼大厅使用较高亮度的灯具,办公区域使用舒适的灯具,路灯系统采用智能控制,根据不同时段的需求自动调节亮度。
3. 空调系统:根据建筑的使用需求和热负荷计算,设计合理的空调系统。
主楼采用中央空调系统,副楼采用分体空调系统。
主楼的中央空调系统包括冷却塔、冷水机组、冷冻水泵等组件,采用冷冻水进行空调制冷。
副楼的分体空调系统包括室内机、室外机和冷凝水排放系统,适应副楼较小的使用面积。
三、工程进度1. 设计与采购:从合同签订之日起,立即展开设计工作,并根据设计需求及时采购所需的电气设备。
设计完成和设备验收合格后,即可进入施工阶段。
2. 施工与安装:根据设计方案,安排施工人员按照工艺流程进行电气设备的安装。
确保安装质量和进度。
3. 调试与验收:电气设备安装完毕后进行系统调试,确保所有设备可以正常运行和互相配合。
各系统的验收标准包括设备指标合格、运行稳定、系统安全等。
四、质量控制1. 设计质量控制:要求设计单位严格按照建筑电气设计规范进行设计,确保设计与使用需求相匹配。
2. 采购质量控制:对所采购的电气设备进行验收,检查其产品质量和合格证明。
3. 安装质量控制:施工单位按照相关施工规范和质量要求进行电气设备的安装,确保设备固定可靠、连接正常、线路防护完善等。

培训中心副楼建筑电气工程专项施工方案、工程特点培训中心副楼用电设计为三级负荷,供电电源采用WDZ-YJFE-1KV型电力电缆,室外埋地敷设引入,由培训中心地下室变配电房引出。
培训中心副楼电气安装工程主要包括:钢管敷设、桥架安装、配电箱安装,线缆敷设,防雷接地、照明器具安装等本工程配电采用放射式与树状配电相结合。
二、施工流程配合结构预留预埋---配合墙体配管、装箱壳---吊顶内明配管深化设计---吊顶内配管---穿线一变电施工----井道放缆---配合装修安装灯具、面板---送电调试工艺流程施工准备—材料进场及检验f主' _____ f电气配管卜支、吊架预制安装| f配电箱安装| f |桥架敷设| f |管内穿线f电缆敷设f基础槽钢制作安装| f 变压器安装| f |高、低压开关柜安装| f |封闭母线安电机检查接线f f防雷接地f电气调试接导线包扎I f线路检查绝缘摇测埋段三、施工方法及质量控制要点3.1施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力、准备工机具及材料,同时提出备料及分批采购计划。
材料进场后,组织有关人员协同业主进行检验,杜绝不合格品进场。
所有电气设备、材料的规格型号及电压等级均符合设计要求,并有产品合格证。
(1)各种金属型钢无明显锈蚀,管内无毛刺。
所有紧固螺栓均采用镀锌件。
(2)动力、照明配电箱均符合国家或部颁发现行技术标准,符合设计要求, 并有出厂合格证和铭牌,铭牌上注明厂家名称,附件、备件齐全。
运到现场后,组织开箱进行检查,检查有无变形、掉漆现象,仪表部件是否齐全,备品备件、说明书等有无缺损,并做好开箱记录。
(3)电缆的型号、规格及电压等级必须符合设计要求及国家标准的规定,外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。
绝缘导线的规格型号符合设计要求。
(4)灯具的型号、规格必须符合设计要求和国家标准的规定。
培训中心副楼建筑电气工程专项施工方案一、工程特点培训中心副楼用电设计为三级负荷,供电电源采用WDZ-YJFE-1KV型电力电缆,室外埋地敷设引入,由培训中心地下室变配电房引出。
培训中心副楼电气安装工程主要包括:钢管敷设、桥架安装、配电箱安装,线缆敷设,防雷接地、照明器具安装等。
本工程配电采用放射式与树状配电相结合。
二、施工流程配合结构预留预埋---配合墙体配管、装箱壳---吊顶内明配管深化设计---吊顶内配管---穿线—变电施工----井道放缆---配合装修安装灯具、面板---送电调试工艺流程→→→→→→→→→→总体分六个阶段组织施工。
三、施工方法及质量控制要点3.1 施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力、准备工机具及材料,同时提出备料及分批采购计划。
材料进场后,组织有关人员协同业主进行检验,杜绝不合格品进场。
所有电气设备、材料的规格型号及电压等级均符合设计要求,并有产品合格证。
(1)各种金属型钢无明显锈蚀,管内无毛刺。
所有紧固螺栓均采用镀锌件。
(2)动力、照明配电箱均符合国家或部颁发现行技术标准,符合设计要求,并有出厂合格证和铭牌,铭牌上注明厂家名称,附件、备件齐全。
运到现场后,组织开箱进行检查,检查有无变形、掉漆现象,仪表部件是否齐全,备品备件、说明书等有无缺损,并做好开箱记录。
(3)电缆的型号、规格及电压等级必须符合设计要求及国家标准的规定,外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。
绝缘导线的规格型号符合设计要求。
(4)灯具的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱扭翘等现象。
3.2 主要施工方法及质量控制要求3.2.1 电气配管及管内穿线培训中心副楼电气配电线路包括各层的电气照明系统的配管及管内穿线。
其中配管采用焊接钢管以及PVC 电线管,敷设方式分为暗配管(地面、墙内及无吊顶的楼板内);导线采用阻燃(ZR )塑料绝缘铜芯导线和绝缘防火导线。
(1) 施工程序① 暗管敷设的施工程序为:→→→→→→② 管内穿线施工程序:→→→→→→→→→→(2) 主要施工方法和技术要求① 暗管敷设在现浇混凝土顶板内安装接线盒时,如图:楼板接地卡模板自攻螺丝钢管接线盒护口根母A 暗管敷设的基本要求为:敷设于多尘和潮湿场所(地下区、设备间等)的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于15mm;埋入地下的电线管路不宜穿过设备基础。
B 预制加工:a钢管煨弯:管径为20mm及以下时,用手板弯管器。
管径为25mm及其以上时,使用液压煨弯器。
管子弯扁度要小于0.1D,弯曲半径≥6D。
b 管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。
切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净。
c 管子套丝:采用套丝板、套管机。
采用套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采用套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰。
C 测定盒、箱位置:根据设计要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找正,标出盒、箱实际尺寸位置。
D 固定盒、箱:先稳住盒、箱,然后灌浆,要求砂浆饱满、平整牢固、位置正确。
现浇混凝土板墙固定盒、箱加支铁固定;现浇混凝土楼板,将盒子堵好随底板钢筋固定牢,管路配好后,随土建浇灌混凝土施工同时完成。
盒、箱安装要求如下表所示:盒、箱安装要求一览表E 管路连接a 管径20mm及其以下钢管,必须用管箍丝扣连接。
管箍连接加φ6圆钢焊接跨接“”,焊接完成后做好防腐处理。
套丝不得有乱扣现象,管口锉平光滑平整,管箍必须使用通丝管箍,接头应牢固紧密,外露丝应不多于2扣;管径25mm及其以上钢管,可采用管箍连接或套管焊接,套管长度应为连接管径的1.5-3倍,连接管口的对口处应在套管的中心,焊口应焊接牢固严密。
b 管路超过下列长度,应加装接线盒,其位置应便于穿线。
L>30m无弯曲时,L>15m有两个弯曲时,L>8m有三个弯曲时,必须加装过线盒或接线盒,管子弯扁度要小于0.1D,弯曲半径≥6D。
c 管进盒、箱连接:盒、箱开孔应整齐并与管径吻合,盒、箱上的开孔用开孔器开孔,保证开孔无毛刺,要求一管一孔,不得开长孔。
铁制盒、箱严禁用电焊、气焊开孔,并应刷防锈漆。
管口进入盒、箱,管口应用螺母锁紧,露出锁紧螺母的丝扣为2-4扣。
两根以上管进入盒、箱要长短一致,间距均匀、排列整齐。
F 管暗敷设方式:a 随墙(砌体)配管:配合土建工程砌墙立管时,该管应放在墙中心,管口向上者应封好,以防水泥砂浆或其它杂物堵塞管子。
往上引管有吊顶时,管上端应煨成900弯进入吊顶内,由顶板向下引管不宜过长,以达到开关盒上口为准,等砌好隔墙,先稳盒后接短管。
b 现浇混凝土楼板配管:先找准确位,根据房间四周墙的厚度,弹出十字线,将堵好的盒子固定牢然后敷管。
有两个以上盒子时,要拉直线。
管进入盒子的长度要适宜,管路每隔1m左右用铅丝绑扎牢。
考虑预计超过3kg灯具的吊杆预留铁件。
G 暗管敷设完毕后,在自检合格的基础上,应及时通知业主及监理代表检查验收,并认真如实填写隐蔽工程验收记录。
管内穿线的工艺流程如下:A 选择导线:各回路的导线应严格按照设计图纸选择型号规格,相线、零线及保护地线应加以区分,用黄、绿、红导线分别作A、B、C相线,黄绿双色线作接地线,淡蓝色线作零线。
B 穿带线:穿带线的目的是检查管路是否畅通,管路的走向及盒、箱质量是否符合设计及施工图要求。
带线采用φ2mm的钢丝,先将钢丝的一端弯成不封口的圆圈,再利用穿线器将带线穿入管路内,在管路的两端应留有10~15cm的余量(在管路较长或转弯多时,可以在敷设管路的同时将带线一并穿好)。
当穿带线受阻时,可用两根钢丝分别穿入管路的两端,同时搅动,使两根钢丝的端头互相钩绞在一起,然后将带线拉出。
C 清扫管路:配管完毕后,在穿线之前,必须对所有的管路进行清扫。
清扫管路的目的是清除管路中的灰尘、泥水等杂物。
具体方法为:将布条的两端牢固地绑扎在带线上,两人来回拉动带线,将管内杂物清净。
D 放线及末端预留:a 放线:放线前应根据设计图对导线的规格、型号进行核对,放线时导线应置于放线架或放线车上,不能将导线在地上随意拖拉,更不能野蛮使力,以防损坏绝缘层或拉断线芯。
b 末端预留:导线的预留长度按以下情况予以考虑:接线盒、开关盒、插销盒及灯头盒内导线的预留长度为15cm;配电箱内导线的预留长度为配电箱箱体周长的1/2;干线在分支处,可不剪断导线而直接作分支接头。
E 导线与带线的绑扎:当导线根数较少时,可将导线前端的绝缘层削去,然后将线芯直接插入带线的盘圈内并折回压实,绑扎牢固;当导线根数较多或导线截面较大时,可将导线前端的绝缘层削去,然后将线芯斜错排列在带线上,用绑线缠绕绑扎牢固。
F 管内穿线在穿线前,应检查钢管(电线管)各个管口的护口是否齐全,如有遗漏和破损,均应补齐和更换。
穿线时应注意以下事项:a 同一交流回路的导线必须穿在同一管内b 不同回路,不同电压和交流与直流的导线,不得穿入同一管内。
c 导线在变形缝处,补偿装置应活动自如,导线应留有一定的余量。
G 导线连接导线在设备、器具处连接应满足以下要求:导线接头不能增加电阻值;受力导线不能降低原机械强度;不能降低原绝缘强度。
为了满足上述要求,在导线与设备、器具做电气连接时,必须先削掉绝缘再进行连接,而后加焊,包缠绝缘。
H 导线焊接根据导线的线径及敷设场所不同,焊接的方法有以下两种:a 电烙铁加焊,适用于线径较小的导线的连接及用其它工具焊接较困难的场所(如吊顶内)。
导线连接处加焊剂,用电烙铁进行锡焊。
b 喷灯加热法(或用电炉加热):将焊锡放在锡勺内,然后用喷灯加热,焊锡熔化后即可进行焊接。
加热时必须要掌握好温度,以防出现温度过高涮锡不饱满或温度过低涮锡不均匀的现象。
焊接完毕后,必须用布将焊接处的焊剂及其它污物擦净。
我们计划在该工程中使用新技术:BV铜芯线连接采用安全压线帽连接,这种连接方便、安全、可靠。
I 导线包扎首先用橡胶绝缘带从导线接头处始端的完好绝缘层开始,缠绕1~2个绝缘带宽度,再以半幅宽度重叠进行缠绕。
在包扎过程中应尽可能地收紧绝缘带(一般将橡胶绝缘带拉长2倍后再进行缠绕)。
而后在绝缘层上缠绕1~2圈后进行回缠,最后用黑胶布包扎,包扎时要衔接好,以半幅宽度边压边进行缠绕。
J 线路检查及绝缘摇测:a 线路检查:接、焊、包全部完成后,应进行自检和互检;检查导线接、焊、包是否符合设计要求及有关施工验收规范及质量验收标准的规定,不符合规定的应立即纠正,检查无误后方可进行绝缘摇测。
b 绝缘摇测:导线线路的绝缘摇测一般选用500V,量程为0~500MΩ的兆欧表。
测试时,一人摇表,一人应及时读数并如实填写“绝缘电阻测试记录”。
摇动速度应保持在120r/min左右,读数应采用一分钟后的读数为宜。
(3) 质量标准①管路连接紧密,管口光滑无毛刺,护口齐全,明配管及其支架、吊架平直牢固、排列整齐,管子弯曲处无明显折皱,油漆防腐完整,暗配管保护层大于15mm。
②盒、箱设置正确,固定可靠,管子进入盒、箱处顺直,在盒、箱内露出的长度小于5mm;用锁紧螺母固定的管口、管子露出锁紧螺母的螺纹为2-4扣。
线路进入电气设备和器具的管口位置正确。
③穿过变形缝处有补偿装置,补偿装置能活动自如;配电线路穿过建筑物和设备基础处加保护套管。
补偿装置平整、管口光滑、护口牢固、与管子连接可靠;加保护套管处在隐蔽工程中标示正确。
④电线保护管及支架接地(接零),电气设备器具和非带电金属部件的接地(接零)、支线敷设应符合以下规定:连接紧密牢固,接地(接零)线截面选用正确、需防腐的部份涂漆均匀无遗漏,线路走向合理,色标准确,涂刷后不污染设备和建筑物。
⑤允许偏差:电线管弯曲半径,明敷管安装允许偏差和检查方法应符合下表规定:保护管弯曲半径、明配管安装允许偏差一览表⑥导线的规格、型号必须符合设计要求和国家标准规定。
⑦照明线路的绝缘电阻值不小于0.5MΩ,动力线路的绝缘电阻值不小于1MΩ。
⑧盒、箱内清洁无杂物,护口、护线套管齐全无脱落,导线排列整齐,并留有适当余量。
导线在管子内无接头,不进入盒、箱的垂直管子上口穿线后密封处理良好,导线连接牢固,包扎严密,绝缘良好,不伤线芯。
3.2.2支吊架制作、安装(1)合理利用材料,成批制作,综合考虑各种支架长度,以尽量利用定尺型材,作到物尽其用。
(2)下料尺寸由班组长按技术要求严格把关,最大限度降低废品率。
