火灾自动报警及消防联动系统施工技术交底范本
- 格式:doc
- 大小:78.50 KB
- 文档页数:15
一、交底目的为确保火灾自动系统施工过程中的安全,提高施工质量,特制定本技术交底。
二、交底内容1. 施工人员要求(1)施工人员应具备相应的资质,熟悉火灾自动系统的施工工艺和安全操作规程。
(2)施工前,应对施工人员进行安全技术培训,确保其掌握相关知识和技能。
2. 施工现场安全管理(1)施工现场应设立安全警示标志,明确划分施工区域、危险区域和通行区域。
(2)施工现场应配备足够的消防器材,并定期检查维护,确保其完好有效。
(3)施工现场应保持整洁,不得堆放易燃、易爆物品。
3. 施工材料及设备管理(1)施工材料及设备进场前,应进行质量检验,确保符合设计要求。
(2)施工过程中,应合理堆放材料及设备,避免损坏和浪费。
4. 施工工艺及操作要点(1)施工前,应熟悉施工图纸,明确施工工艺和操作流程。
(2)施工过程中,应严格按照施工图纸和操作规程进行施工,确保施工质量。
(3)焊接、切割等高温作业,应采取有效措施,防止火灾事故发生。
5. 火灾自动报警系统施工(1)施工前,应检查消防设备、消防通道、消防水源等,确保其完好有效。
(2)施工过程中,应确保消防设备、消防通道、消防水源等不受损坏。
(3)施工结束后,应对火灾自动报警系统进行全面测试,确保其正常运行。
6. 检验及验收(1)施工过程中,应定期对施工质量进行检验,确保符合设计要求。
(2)施工结束后,应进行竣工验收,验收合格后方可投入使用。
三、施工注意事项1. 施工人员应严格遵守操作规程,不得违章作业。
2. 施工现场应保持整洁,不得堆放易燃、易爆物品。
3. 施工过程中,应密切关注施工现场安全,发现安全隐患应及时整改。
4. 施工结束后,应对火灾自动报警系统进行全面检查,确保其正常运行。
四、技术交底人及验收人技术交底人:XXX验收人:XXX五、交底时间年月日六、备注本技术交底适用于火灾自动系统施工全过程,如有未尽事宜,可另行补充。
消防工程施工技术交底一、工程概况本项目为XXX消防工程,包括火灾自动报警及联动控制系统、湿式自动喷水灭火系统等。
工程地点位于XXX,建筑面积XXX平方米,建筑高度XXX米。
本工程由XXX公司承建,预计工期为XXX个月。
二、施工准备1. 施工人员必须具备相应的资格证书,熟悉消防工程施工工艺及验收标准。
2. 施工前,施工人员应认真阅读施工图纸、施工组织设计及相关规范,了解工程特点、难点和施工要求。
3. 施工所需材料应符合国家消防产品标准和设计要求,具有相关合格证书和检验报告。
4. 施工设备应满足工程需求,具备有效的检验合格证明。
5. 施工现场应设立临时施工道路、水电供应和消防设施,确保施工安全顺利进行。
三、施工工艺及要求1. 火灾自动报警及联动控制系统:(1)火灾自动报警配管:按照设计图纸进行配管,管路应整齐、美观,固定牢固。
管路弯曲处应采用弯头,不得有折弯、裂纹等现象。
(2)电线电缆穿管敷设:电线电缆应符合国家消防产品标准,穿管敷设应整齐、牢固,不得有交叉、裸露等现象。
(3)报警设备、探测器类安装:设备应按照设计要求进行安装,固定牢固,接线正确,线路整齐,绝缘良好。
(4)桥架安装:桥架应固定牢固,横平竖直,支吊架间距合理。
桥架内绝缘接地电阻测试:按照设计要求进行测试,测试值应符合规范要求。
2. 湿式自动喷水灭火系统:(1)自动喷淋管安装:管路应按照设计图纸进行安装,固定牢固,横平竖直。
管路连接应采用焊接或法兰连接,不得有漏水、渗水现象。
(2)喷头安装:喷头应按照设计要求进行安装,固定牢固,不得有堵塞、损坏等现象。
(3)系统调试:系统安装完成后,应进行调试,确保系统正常运行,满足消防要求。
四、施工安全及环保要求1. 施工人员应遵守国家法律法规和施工现场管理制度,做到文明施工。
2. 施工人员应正确佩戴个人防护用品,严格遵守施工安全操作规程。
3. 施工现场应做好防火、防爆、防毒、防尘、防泄漏等措施,确保施工安全。
一、交底目的为确保火灾自动报警系统施工和使用的安全性,提高火灾预防能力,降低火灾风险,特对参与火灾自动报警系统施工、安装、调试及维护的相关人员进行安全技术交底。
二、交底对象1. 施工单位项目经理、技术负责人、施工人员。
2. 消防设施维护保养人员。
3. 使用单位消防安全管理人员。
三、交底内容1. 系统概述(1)火灾自动报警系统是建筑消防设施的重要组成部分,主要由火灾探测器、报警控制器、消防联动控制设备等组成。
(2)系统功能:实现火灾的早期探测、报警,并自动启动消防设备,控制火灾蔓延。
2. 施工要求(1)施工前,施工单位应具备系统图、设备布置平面图、接线图、安装图以及消防设备联动逻辑说明等必要的技术文件。
(2)设备、材料进场检验:设备、材料及配件进入施工现场应有清单、使用说明书、质量合格证明文件、国家法定质检机构的检验报告等文件。
火灾自动报警系统中的强制认证(认可)产品还应有认证(认可)证书和认证(认可)标识。
(3)系统施工:施工单位应做好施工、检验、调试、设计变更等相关记录,施工过程结束后,对系统的安装质量进行全数检查。
3. 设备安装(1)火灾探测器安装:探测器应水平安装,距墙壁、梁边的水平距离为0.5m,周围不应有遮挡物。
感温探测器的安装间距不应超过10m,感烟探测器的安装间距不应超过15m。
(2)手动火灾报警按钮安装:安装在墙上距地面(楼)高度1.5m处,应安装牢固,不得倾斜。
按钮的外接导线,应留有10cm以上的余量。
(3)火灾报警控制器安装:在墙上安装时,其底边距地(楼)面高度1.5m处。
落地安装时,底边高出地坪0.1~0.2m。
控制器的主电源应直接与消防电源连接,控制器的接地应牢固。
4. 系统调试(1)调试前,对探测器、区域报警控制器、集中报警控制器、火灾报警装置和消防控制设备等逐个进行单机通电检查,正常后方可进行系统调试。
(2)系统调试应按现行国家标准的要求进行,确保系统功能正常运行。
5. 消防联动控制(1)消防联动控制设备应按照消防设备联动逻辑说明进行安装和调试。
火灾报警施工技术交底一、工程概述本次施工涉及的建筑为_____,总建筑面积为_____平方米,建筑高度为_____米。
该建筑的功能包括_____等。
为保障人员生命财产安全,提高火灾预警和应急处理能力,现进行火灾报警系统的施工。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸和相关技术规范,明确火灾报警系统的设计要求和施工要点。
制定详细的施工方案,包括施工流程、施工方法、质量控制措施等。
2、材料准备根据施工图纸和材料清单,采购合格的火灾报警设备和材料,如探测器、报警器、控制器、线缆等。
对采购的材料进行检验和验收,确保其质量符合要求,规格型号正确,并有相应的质量证明文件。
3、工具准备准备好施工所需的工具,如电钻、螺丝刀、钳子、万用表等。
对工具进行检查和维护,确保其性能良好,安全可靠。
4、现场准备清理施工现场的杂物和障碍物,确保施工场地整洁畅通。
按照施工图纸的要求,在现场进行测量和定位,确定设备安装的位置和线路走向。
三、施工流程1、布线根据设计要求和现场实际情况,确定线缆的敷设路径。
线缆敷设应整齐、美观,避免交叉和缠绕。
线缆应穿管敷设,保护管的材质和管径应符合要求,管口应光滑无毛刺。
线缆的接头应采用专用接头,并进行可靠的连接和绝缘处理。
2、探测器安装根据探测器的类型和安装要求,选择合适的安装位置。
探测器应安装在火灾可能发生的部位,如房间的顶部、墙壁的拐角处等。
探测器的安装应牢固可靠,不得有松动现象。
探测器的接线应正确无误,按照产品说明书的要求进行连接。
3、报警器安装报警器应安装在明显、易于操作和观察的位置,如走廊、楼梯口等。
报警器的安装高度应符合要求,一般距地面_____米。
报警器的接线应正确,声光报警功能应正常。
4、控制器安装控制器应安装在专用的控制室内,安装位置应便于操作和维护。
控制器的安装应牢固,垂直度和水平度应符合要求。
控制器的接线应按照施工图纸和产品说明书的要求进行连接,确保连接可靠。

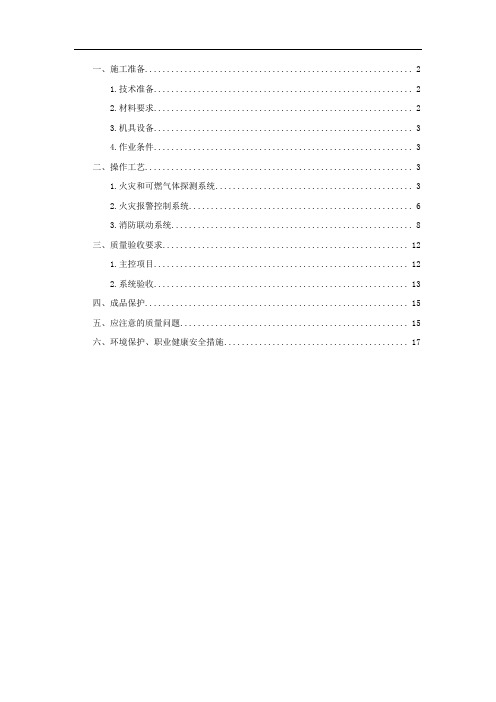

一、施工准备 (2)1.技术准备 (2)2.材料要求 (2)3.机具设备 (3)4.作业条件 (3)二、操作工艺 (3)1.火灾和可燃气体探测系统 (3)2.火灾报警控制系统 (6)3.消防联动系统 (8)三、质量验收要求 (12)1.主控项目 (12)2.系统验收 (13)四、成品保护 (15)五、应注意的质量问题 (15)六、环境保护、职业健康安全措施 (17)一、施工准备1.技术准备(1)图纸设计完成后应经当地消防部门审批。
(2)施工前进行图纸会审。
(3)施工前应编制施工组织设计(施工方案),并报上一级技术负责人审核批准。
(4)施工前应进行技术交底,明确施工方法及质量标准。
2.材料要求(1)主要材料设备。
探测器、按钮、报警器、接口模块、火灾报警控制器、报警电话、电铃、消防主机、电缆、桥架线槽、管材、型材、膨胀螺栓等。
(2)上述材料设备应选用“三证”齐全、合格的产品,即生产厂家的出厂合格证、国家防火建筑材料质量监督检验中心的产品检验报告、公安消防机关的产品销售许可证。
(3)对所有进场材料设备进行开箱全面检查,所有随机的原始资料,自制设备的设计计算资料、图纸、测试记录、验收鉴定结论等应全部清点,整理归档。
(4)消防主机应具有汉化图形显示及中文屏幕菜单等功能,并进行操作试验。
(5)进口设备还应提供原产地证明和商检证明;配套提供的质量合格证明、检测报告及安装、使用、维护说明书等文件,资料应为中文文体(或附中文译文)。
(6)火灾和可燃气体探测系统。
①火灾探测器、接口模块和线缆等材料设备的型号、规格、材质应符合设计和国家现行技术标准的规定。
②火灾探测器、接口模块和配电线路采用的缆线、电管、桥架等器材应达到耐火耐热的设计标准。
(7)火灾报警控制系统。
控制器的型号、技术性能应符合设计要求和相关规范标准的规定,有技术说明书。
(8)消防联动系统。
消防联动设备和控制装置(包括室内消火栓系统,自动喷水灭火系统,卤代烷、二氧化碳等气体灭火系统,电动防火门、防火卷帘等防火分隔设备,通风、空调、防烟、排烟设备及电动防火阀,电梯的控制装置,断电控制装置,备用发电控制装置,火灾事故广播系统,消防通信系统,火警电铃、火警灯等现场声光报警控制装置,事故照明诱导装置)的性能和技术参数应符合设计要求及产品技术参数说明或双方签订的技术协议文件要求。
火灾报警·联动系统安装技术交底1、工程概况:1.1本系统为□火灾报警系统;□火灾报警·联动系统。
系统中烟感探头有个;温感探头有个;手动报警按钮个;消火栓报警按钮个;声光报警器个;输入模块个;控制模块个;广播控制模块个;扬声器只;电话分机台;楼层显示器台;频闪报警灯只;其他。
报警·联动主机台;型号为:;供货厂商:。
报警·联动主机内包括:□CRT显示装置;□广播功放;□录音卡座;□手动控制盘;□消防电话主机;□联动电源;□备用电源;其他:。
1.2 本系统联动控制有:(1)消火栓泵;(2)喷淋泵;(3)防排烟风机;(4)非消防电源;(5)正压送风机;(6)消防电梯;(7)其他:2、施工准备:2.1 系统设计图纸、设计说明已齐备。
平面图、系统图说明要求已齐全。
2.2 施工按GB50166—07(火灾自动报警系统施工及验收规范)执行。
2.3 报警设备主机或系统组件到达现埸时均应仔细核对,其型号、规格、功能等均应符合设计要求;并随货提供产品合格证和产品捡测报告等质保文件。
3、施工工具:同一般电工工具。
4、作业条件:土建装修已基本完成。
系统管路穿线、连接、绝缘电阻测试已经完成;系统主机及组件全部到埸且已核对无误。
5、施工工艺:施工时注意防火分区,分别防火进行管路敷设、穿线。
穿管导线应符合现行国家标准的规定。
不同电压、不同系统的线路不允许同管穿线。
注意导线颜色区分,一般“+”线为红色,“-”线为蓝色或黑色,黄绿双色为保护接地线。
同一工程区分颜色应一致;线路编号正确。
5.1 探测器安装:布线校核后,将盒内的导线剥去外皮露出芯线5~10mm,顺时针方向压在底座接线端子上。
探测器距墙、梁边的水平距离,不应小于0.5m。
探测器周围0.5m内不应有遮挡物。
探测器距空调送风口边的水平距离,不应小于1.5m;距多孔送风顶堋孔门的水平距离不应小于0.5m。
在小于3m的走道顶堋上设置探测器时应居中布置。
一、交底目的为确保火灾报警系统的安全、稳定运行,提高火灾防控能力,现将火灾报警系统的安全技术要求及相关注意事项进行交底,请相关人员认真学习并严格遵守。
二、交底内容1. 系统组成火灾报警系统主要由火灾探测器、报警控制器、手动报警按钮、声光警报器、通讯设备等组成。
2. 设备要求(1)设备应符合国家相关标准,具有合格证、检验报告等文件。
(2)设备表面应无明显划痕、毛刺等机械损伤,紧固部位应无松动。
(3)设备规格、型号应符合设计要求。
3. 施工要求(1)施工前,应具备系统图、设备布置平面图、接线图、安装图以及消防设备联动逻辑说明等必要的技术文件。
(2)施工过程中,施工单位应做好施工记录、检验记录、调试记录、设计变更等相关记录。
(3)施工结束后,施工方应对系统的安装质量进行全数检查。
(4)竣工时,施工单位应完成竣工图及竣工报告。
4. 系统施工流程(1)设备进场检验:对设备进行外观、规格、型号、质量等方面的检查。
(2)线路敷设:按照设计要求进行线路敷设,确保线路畅通、安全。
(3)设备安装:按照设计要求进行设备安装,确保设备固定牢固、接线正确。
(4)系统调试:对系统进行功能、性能、联动等方面的调试,确保系统正常运行。
(5)系统验收:对系统进行全面验收,确保系统符合设计要求。
5. 系统运行与维护(1)定期检查:定期对系统进行检查,确保系统正常运行。
(2)故障处理:发现故障时,及时进行处理,确保系统恢复正常。
(3)资料保存:对系统资料进行分类、归档,确保资料完整、齐全。
(4)培训与考核:对操作人员进行培训,提高操作技能;定期进行考核,确保操作人员掌握系统操作。
三、注意事项1. 严格按照设计要求进行施工,确保系统质量。
2. 严禁擅自改动系统,如需改动,需经相关部门审批。
3. 加强对系统的维护与管理,确保系统正常运行。
4. 定期对操作人员进行培训,提高操作技能。
5. 加强对系统资料的保管,确保资料完整、齐全。
四、交底对象1. 施工单位项目负责人、施工人员2. 消防部门相关人员3. 建筑物管理人员4. 操作人员五、交底时间[填写具体时间]六、交底人[填写具体姓名]七、备注1. 本交底内容仅供参考,具体实施时以实际需求为准。
消防工程施工技术交底内容范文一、工程概况。
咱们这个消防工程啊,那可是整个建筑的安全守护神。
这个工程包括了火灾自动报警系统、消火栓系统、自动喷水灭火系统等等。
就好比给这个大楼穿上了一套防火的铠甲,每个部分都很重要,少了哪个都不行。
二、施工准备。
# (一)人员要求。
1. 咱们施工的兄弟啊,都得是经过专业培训的,不能是啥都不懂就来干活儿。
你要是对消防工程两眼一抹黑,那可不行,这是关乎人命的事儿。
有证的兄弟把证拿好了,没证的赶紧去学习考证,可别在这儿瞎糊弄。
2. 进入施工现场,每个人都得遵守安全规定。
安全帽得戴好,就像你的脑袋是个宝贝,得好好保护着。
别嫌麻烦,要是有个啥东西从上面掉下来,没这安全帽,那可就惨了。
# (二)材料设备准备。
1. 材料方面,那些消防管材啊,电线电缆啊,喷头啊,报警设备啥的,都得是合格的产品。
咱可不能为了省几个钱,去买那些假冒伪劣的东西。
就像你去买鞋子,你肯定也不想买双一穿就坏的便宜货吧。
这些材料进场的时候,一定要仔细检查,看有没有破损、变形之类的问题。
2. 设备方面,比如说消火栓箱里面的消火栓、水带、水枪,这些东西要配套,而且质量要过关。
还有那些报警设备,要先测试一下,看看是不是灵敏。
就像你买手机,总得先开机试试功能吧。
# (三)施工场地准备。
1. 施工现场得保持干净整洁,那些建筑垃圾不能随便乱扔。
你要是到处乱扔垃圾,就像在自己家里搞得乱七八糟一样,不仅影响施工效率,还容易出安全事故。
把材料堆放整齐,划分好区域,这样找东西也方便。
2. 施工通道要保持畅通无阻,这是为了万一有个紧急情况,大家能跑得出去。
要是通道都被堵住了,到时候真着火了,那可就是自己把自己的活路给堵死了。
三、火灾自动报警系统施工。
# (一)布线。
1. 兄弟们,这电线可不能乱拉。
要按照设计图纸来,横平竖直的。
就像你盖房子,墙要是砌歪了,那房子能结实吗?电线要穿在保护管里面,保护管之间的连接要紧密,不能有缝隙。
如果有缝隙,那虫子啊,灰尘啊都跑进去了,容易把电线弄坏。
技术交底记录20003 001单位 (子单位 )工程名称项目施工(三标段)分部 (子分部 )工程名称智能建筑分项工程名称火灾自动报警及联动系统施工单位项目经理交底人接受交底人数 4 人作业班组电工班交底内容:一、施工准备1.1熟悉图纸,确定施工方法和配备相应的劳动力、设备、材料、机具等。
同时配备配套的生活、生产临时设施。
1.2主要设备材料:1.2.1一般火灾自动报警系统的主要设备材料选用应符合“消防工程安装的通用要求”的有关内容。
1.2.2主要设备区域火灾报警控制器;集中报警控制设备;消防中心控制设备;图象显示与打印操作设备;消防备用电源;火灾探测器(感烟、感温、燃气等);手动火灾报警按钮;声光显示报警器;各类模块(中继器);各种联动控制及信号反馈设备;消防通讯设备(如消防电话);消防广播设备。
1.2.3一般常用的材料:电线、电缆、金属软管、管卡子、焊条、氧气、乙炔、钢丝、铅丝、防锈漆、膨胀螺栓、胀塞、成套螺丝、焊油、焊锡、电池、机油、锯条、记号笔、绑带等。
1.3主要机具:套丝机、套丝板、液压煨弯器、手动煨弯器、电焊机、气焊工具、台钻、手电钻、砂轮锯、电锤、开孔器、压线钳子、射钉枪、钢锯、手锤、活扳手、水平尺、直尺、角尺、钢卷尺、线坠、电烙铁、电炉子、锡锅、扁锉、圆锉、压力案子、压力钳子、电工工具、高凳、工具袋、工具箱、万能表、兆欧表、试铃、对讲电话、步话机、试烟器、手提电吹风机等机具。
1.4劳动力配备:根据工程工期要求,合理安排施工进度和劳动力计划,作到保工期、保质量、保安全,配备的施工员、电工、焊工等应持证上岗。
1.5组织施工人员根据工程特点进行交底和培训,使每个操作者应熟知技术、质量、安全消防的要求。
二、施工工艺2.1工艺流程:钢管内导线敷设→火灾自动报警设备安装→调试→检测验收交付使用2.2钢管内绝缘导线敷设要求:2.2.1 进场的绝缘导线和控制电缆的规格型号、数量、合格证等应符合设计要求,并及时填写进场材料检查记录。
一、交底目的为确保施工现场的消防安全,预防和减少火灾事故的发生,提高火灾报警系统的可靠性和有效性,特制定本安全技术交底。
二、交底内容1. 火灾报警系统概述火灾报警系统是火灾早期探测、报警及联动控制的重要设施。
主要由火灾探测器、报警控制器、传输线路、指示灯、音响设备等组成。
其功能是:自动检测火灾,及时报警,并控制消防设施进行灭火。
2. 火灾报警系统施工要求(1)施工前准备1)审查设计图纸,确保系统设计符合国家标准和规范要求。
2)对施工人员进行安全技术交底,提高施工人员的安全意识。
3)准备施工工具、材料,确保施工质量。
(2)施工过程1)安装火灾探测器:按照设计图纸要求,正确安装探测器,确保其安装位置、间距、高度符合规范。
2)敷设传输线路:选用合格电缆,按照设计要求敷设传输线路,确保线路的绝缘性能和抗干扰能力。
3)安装报警控制器:按照设计要求,正确安装报警控制器,确保其安装牢固、接线正确。
4)连接指示灯、音响设备:按照设计要求,正确连接指示灯、音响设备,确保其工作正常。
(3)调试与验收1)进行系统调试,确保火灾报警系统各项功能正常。
2)对施工过程进行验收,确保施工质量符合国家标准和规范要求。
3. 火灾报警系统运行维护(1)定期检查:每月对火灾报警系统进行检查,确保系统运行正常。
(2)设备维护:对火灾报警系统设备进行定期保养,确保设备处于良好状态。
(3)故障处理:发现故障及时处理,确保火灾报警系统正常运行。
三、注意事项1. 施工人员应严格遵守安全技术操作规程,确保施工安全。
2. 施工过程中,注意保护火灾报警系统设备,避免损坏。
3. 施工现场应配备足够的消防器材,确保火灾发生时能及时进行灭火。
4. 加强对施工现场的消防安全管理,提高火灾防范意识。
四、安全技术交底记录1. 施工单位名称:________________________2. 施工单位项目负责人:____________________3. 施工单位技术负责人:____________________4. 施工单位安全员:______________________5. 施工单位施工人员:____________________6. 交底时间:________________________7. 交底地点:________________________8. 交底内容:________________________9. 交底人签字:______________________10. 施工单位项目负责人签字:____________________五、附件1. 火灾报警系统设计图纸2. 火灾报警系统设备清单3. 火灾报警系统施工技术规范注:本模板仅供参考,具体内容可根据实际情况进行调整。
火灾自动报警及消防联动系统施工技术交底一、设备、材料进场检验:1、设备、材料及配件进入施工现场应有清单、使用说明书、质量合格证明文件、国家法定质检机构的检验报告等文件。
火灾自动报警系统中的强制认证(认可)产品还应有认证(认可)证书和认证(认可)标识。
2、火灾自动报警系统的主要设备应是通过国家认证(认可)的产品。
产品名称、型号、规格应与检验报告一致。
3、火灾自动报警系统中非国家强制认证(认可)的产品名称、型号、规格应与检验报告一致。
4、火灾自动报警系统设备及配件表面应无明显划痕、毛刺等机械损伤,紧固部位应无松动。
5、火灾自动报警系统设备及配件的规格、型号应符合设计要求。
二、系统施工:1、一般规定1.1 火灾自动报警系统施工前,应具备系统图、设备布置平面图、接线图、安装图以及消防设备联动逻辑说明等必要的技术文件。
1.2 火灾自动报警系统施工过程中,施工单位应做好施工(包括隐蔽工程验收)、检验(包括绝缘电阻、接地电阻)、调试、设计变更等相关记录。
1.3 火灾自动报警系统施工过程结束后,施工方应对系统的安装质量进行全数检查。
1.4 火灾自动报警系统竣工时,施工单位应完成竣工图及竣工报告。
2、工艺流程:钢管和金属线槽安装→钢管导线敷设线槽配线→火灾自动报警设备安装→调试→检测验收交付使用3、干管干线槽检验、支管支线槽敷设与总包交接,如发现管路不通或位置不对,与建设单位、设计单位、监理单位、总包单位协商解决,调整完后进行穿带线,导线敷设线槽配线工序。
3、布线:3.1 火灾自动报警系统的布线,应符合现行国家标准《建筑电气装置工程施工质量验收规》GB50303 的规定。
3.2 火灾自动报警系统布线时,应根据现行国家标准《火灾自动报警系统设计规》GB 50116 的规定,对导线的种类、电压等级进行检查。
3.2.1 进场的绝缘导线和控制电缆的规格型号、数量、合格证等应符合设计要求,并及时填写进场材料检查记录。
3.2.2 火灾自动报警系统传输线路,应采用铜芯绝缘线或铜芯电缆,其电压等级不应低于交流250V,最好选用500V,以提高绝缘和抗干扰能力。
3.2.3 为满足导线和电缆的机械强度要求,穿管敷设的绝缘导线,线芯截面最小不应小于1mm2;线槽敷设的绝缘导线最小截面不应小于0.75mm2;多芯电缆线芯最小截面不应小于0.5mm2。
3.2.4 穿管绝缘导线或电缆的总面积不应超过管截面积的40%,敷设于封闭式线槽的绝缘导线或电缆的总面积不应大于线槽的净截面积的50%。
3.3 在管或线槽的布线,应在建筑抹灰及地面工程结束后进行,在穿线前应将管或线槽的积水及杂物清除干净,管口带上护口。
3.4 火灾自动报警系统应单独布线,系统不同电压等级、不同电流类别的线路,不应布在同一管或线槽的同一槽孔。
3.5 导线在管或线槽,不应有接头或扭结。
导线的接头,应在接线盒焊接或用端子连接。
3.6 从接线盒、线槽等处引到探测器底座、控制设备、扬声器的线路,当采用金属软管保护时,其长度不应大于2m。
3.7 敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。
3.8 管路超过下列长度时,应在便于接线处装设接线盒:A 管子长度每超过30m,无弯曲时;B 管子长度每超过20m,有1个弯曲时;C 管子长度每超过10m,有2个弯曲时;D 管子长度每超过8m,有3个弯曲时。
3.9 金属管子入盒,盒外侧应套锁母,侧应装护口;塑料管入盒应采取相应固定措施。
3.10 明敷设各类管路和线槽时,应采用单独的卡具吊装或支撑物固定。
吊装线槽或管路的吊杆直径不应小于6mm。
3.11 线槽敷设时,应在下列部位设置吊点或支点:A 线槽始端、终端及接头处;B 距接线盒0.2m 处;C 线槽转角或分支处;D 直线段不大于3m处。
3.12 线槽接口应平直、严密,槽盖应齐全、平整、无翘角。
并列安装时,槽盖应便于开启。
3.13 管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。
3.14 同一工程中的导线,应根据不同用途选不同颜色加以区分,相同用途的导线颜色应一致。
电源线正极应为红色,负极应为蓝色或黑色。
其余线应根据不同用途采用其它颜色区分。
但同一工程中相同用途的导线颜色应一致,接线端子应有标号。
3.15敷设于垂直管路中的导线,截面积为50mm2以下时,长度每超过30m应在接线盒处进行固定。
3.16 导线连接的接头不应增加电阻值,受力导线不应降低原机械强度,亦不能降低原绝缘强度,为满足上述要求,导线连接时应采取下述方法:A、塑料导线4mm2以下时一般应使用剥削钳剥削掉导线绝缘层,如有编织的导线应用电工刀剥去外层编织层,并留有约12mm的绝缘台,线芯长度随接线方法和要求的机械强度而定。
B、导线绝缘台并齐合拢,在距绝缘台约12mm处用其中一根线芯在另一根线芯缠绕5~7圈后剪断,把余头并齐折回压在缠绕线上,并进行涮锡处理。
C、LC安全型压线帽:是铜线压线帽,分为黄、白、红三色,分别适用于1.0 mm2、 1.5 mm2、2.5 mm2、4 mm2的2~4根导线的连接。
其操作方法是:将导线绝缘层剥去10~ 13mm(按帽的型号决定),清除氧化物,按规定选用适当的压线帽,将线芯插入压线帽的压接管,若填不实,可将线芯折回头(剥长加倍),填满为止。
线芯插到底后,导线绝缘层应与压接管的管口平齐,并包在帽壳,然后用专用压接钳压实即可。
如表6-2、图6-3。
D、多股铜芯软线用螺丝压接时,应将软线芯扭紧做成眼圈状,或采用小铜鼻子压接,涮锡涂净后将其压平再用螺丝加垫紧牢固。
E、铜单股导线与针孔式接线桩连接(压接),要把连接的导线的线芯插入接线桩头针孔,导线裸露出针孔l~2mm,针孔大于线芯直径1倍时,需要折回头插入压接。
如果是多股软铜丝,应扭紧涮锡,擦干净再压接。
3.17 导线敷设连接完成后,应进行检查,无误后采用500V、量程为0~500M的摇表对线对地、线对屏蔽层等进行测试,其绝缘电阻值不应低于20M,读数时应采用1分钟后的读数为宜。
4、控制器类设备的安装4.1 设备安装前准备工作进厂火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观等进行检查,并提供给国家消防电子产品,质量监督检测中心有效的检测检验合格的报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进厂设备检查手续。
4.1 火灾报警控制器、可燃气体报警控制器、区域显示器、消防联动控制器等控制器类设备(以下称控制器)在墙上安装时,其底边距地(楼)面高度宜为1.3~1.5m,其靠近门轴的侧面距墙不应小于0.5m,正面操作距离不应小于1.2m;落地安装时,其底边宜高出地(楼)面0.1~0.2m。
4.2 控制器应安装牢固,不应倾斜;安装在轻质墙上时,应采取加固措施。
4.3 引入控制器的电缆或导线,应符合下列要求:A 配线应整齐,不宜交叉,并应固定牢靠;B 电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹应清晰且不易退色;C 端子板的每个接线端,接线不得超过2 根;D 电缆芯和导线,应留有不小于200mm 的余量;E 导线应绑扎成束;F 导线穿管、线槽后,应将管口、槽口封堵。
4.4 控制器的主电源应有明显的永久性标志,并应直接与消防电源连接,严禁使用电源插头。
控制器与其外接备用电源之间应直接连接。
4.5 控制器的接地应牢固,并有明显的永久性标志。
5火灾探测器安装5.1 点型感烟、感温火灾探测器的安装,应符合下列要求:A 探测器至墙壁、梁边的水平距离,不应小于0.5m;B 探测器周围水平距离0.5m,不应有遮挡物;C 探测器至空调送风口最近边的水平距离,不应小于1.5m;至多孔送风顶棚孔口的水平距离,不应小于0.5m;D 在宽度小于3m的走道顶棚上安装探测器时,宜居中安装。
点型感温火灾探测器的安装间距,不应超过10m;点型感烟火灾探测器的安装间距,不应超过15m。
探测器至端墙的距离,不应大于安装间距的一半;E 探测器宜水平安装,当确需倾斜安装时,倾斜角不应大于450。
5.2 线型红外光束感烟火灾探测器的安装,应符合下列要求:A 当探测区域的高度不大于20m 时,光束轴线至顶棚的垂直距离宜为0.3~1.0m;当探测区域的高度大于20m 时,光束轴线距探测区域的地(楼)面高度不宜超过20m;B 发射器和接收器之间的探测区域长度不宜超过100m;C 相邻两组探测器的水平距离不应大于14m。
探测器至侧墙水平距离不应大于7m,且不应小于0.5m;D 发射器和接收器之间的光路上应无遮挡物或干扰源;E 发射器和接收器应安装牢固,并不应产生位移。
5.3 探测器的底座应安装牢固,与导线连接必须可靠压接或焊接。
当采用焊接时,不应使用带腐蚀性的助焊剂。
5.4 探测器底座的连接导线,应留有不小于150mm 的余量,且在其端部应有明显标志。
5.5 探测器底座的穿线孔宜封堵,安装完毕的探测器底座应采取保护措施。
5.6 探测器报警确认灯应朝向便于人员观察的主要入口方向。
5.7探测器的接线应按设计和厂家要求接线,但"+"线应为红色,"-"线应为兰色,其余线根据不同用途采用其它颜色区分,但同一工程中相同的导线颜色应一致。
5.8 探测器在即将调试时方可安装,在调试前应妥善保管并应采取防尘、防潮、防腐蚀措施。
6、报警按钮/消防插孔安装6.1 手动火灾报警按钮应安装在明显和便于操作的部位。
当安装在墙上时,其底边距地(楼)面高度宜为1.3~1.5m。
6.2 手动火灾报警按钮应安装牢固,不应倾斜。
6.3手动报警按钮/消防插孔安装需使用专用安装盒,为板后接线,外接导线应留有0.10米的余量,安装时,螺丝对准安装孔,要平正,装卸版面要与墙面平齐。
6.4手动火灾报警按钮/消防插孔外接导线应留有0.15m的余量,且在端部应有明显标志。
7、消防电气控制装置安装7.1 消防电气控制装置在安装前,应进行功能检查,不合格者严禁安装。
7.2 消防电气控制装置外接导线的端部,应有明显的永久性标志。
7.3 消防电气控制装置箱体不同电压等级、不同电流类别的端子应分开布置,并应有明显的永久性标志。
7.4 消防电气控制装置应安装牢固,不应倾斜;安装在轻质墙上时,应采取加固措施。
8、端子箱和模块箱安装8.1同一报警区域的模块宜集中安装在金属箱.端子箱和模块箱一般设置在专用的竖井,应根据设计要求的高度用金属膨胀螺栓固定在墙壁上明装,且安装时应端正牢固,不得倾斜。
8.2 用对线器进行对线编号,模块的连接导线应留有不小于150mm 的余量,其端部应有明显标志。
把控制中心来的干线和火灾报警器及其它的控制线路分别绑扎成束,分别设在端子板两侧,左边为控制中心引来的干线,右侧为火灾报警探测器和其它设备来的控制线路。
