2024年一级建造师《市政公用工程管理与实务》总结性资料一、时间汇总1.道路设计使用年限【P1】(1)沥青路面:快、主、次——15年;支路——10年(2)水泥混凝土路面:快、主——30年;次、支——20年(3)砌块路面:混凝土预制块——10年;石材——20年(1地点检测。
【P54】(2)如需延长运送时间,则应采取相应的有效技术措施,并应通过试验验证。
【P55】(3)振捣时不得碰撞模板、钢筋和预埋部件。
振捣持续时间宜为不出现气泡、表面呈现浮浆为度。

【P56】(4(1(2)相对湿度大于75%时应在(3隧道——混凝土终凝后及时养护,垫层混凝土养护期P228】道路——硅酸盐、普通硅酸盐或矿渣硅酸盐 P56】隧道——结构混凝土养护期 【P56】道路——掺用缓凝型外加剂、有抗渗等要求、高强度 【P56】桥梁——湿接头混凝土的养护时间 P76】P124】P153】42d 后,后浇带养护时间 P248】道路——混凝土路面根据混凝土弯拉强度增长情况而定 一般宜为P28】隧道——后浇带混凝土浇筑后应及时养护 P179】10.地下水控制(1P148】(2P151】0.5m P170】12.满水试验【P250】(1)向池内注水应分3次进行,每次为设计水深的1/3。
(2)注水至设计水深(313.厂站联合试运行【P251】(1(2)全厂联机运行应不少于(3(4)设备及泵站负荷运行:不通水情况下,运行(5运行时间,一般不少于14.海绵城市(1绿地集蓄的雨水能够在P349】(2100mm。
【P350】(3)雨水湿地的调节容积应在P351】15.竣工备案【P470】(1)建设单位必须在竣工验收督该工程的监督管理部门。
(2)建设单位应当自建设工程竣工验收合格之日起建设主管部门(备案机关)备案。
16.招标与投标(1)自招标文件出售之日起至停止出售之日止,最短不得少于】(2投标人。
【P431】(3)招标人应在接到评标委员会的书面评标报告并公示期满后依据推荐结果确定排名第【P432】(3)中标通知书发出【P432】17.竣工验收备案【(1)建设单位必须在竣工验收督该工程的市场监督管理部门。
一级建造师(市政)通用的日期类知识点归纳1、砌块路面采用混凝土预制块时,设计年限为10年;采用石材时,为20年;2、水泥稳定土材料自搅拌至摊铺完成不应超过3h;水泥土分层摊铺时,应在下层养护7d后方可摊铺上层材料;3、土工合成材料摊铺后宜在48h以内填筑填料;4、改性沥青混合料的贮存时间不宜超过24h;改性沥青SMA混合料只限当天使用;OGFC混合料宜随拌随用;5、混凝土外加剂的使用应符合:高温施工时,混凝土拌合物的初凝时间不得小于3h,低温施工时,终凝时间不得大于10h;6、道路混凝土养护时间一般宜为14--21d,应特别注意前7d的保湿养护;在混凝土达到设计弯拉强度40%以后,可允许行人通过。
混凝土完全达到设计弯拉强度且填缝完成后,方可开放交通;7、微表处理工艺通常养护30min满足设计要求后,即可开放交通;8、桥梁混凝土采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥的养护时间不少于7d,掺用缓凝剂外加剂或有抗渗要求及高强混凝土,不少于14d;9、预应力筋存放时间不宜超过6个月;10、穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:空气湿度大于70%或盐分过大时,7d;空气湿度40%--70%时,15d;空气湿度小于40%时,20d;11、孔道压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃;12、桥梁伸缩装置应具有可靠的防水、排水系统,防水性能应符合注满水24h无渗漏的要求;13、混凝土灌注桩各工序应连续施工,钢筋笼放入泥浆后4h内必须浇筑混凝土;14、预应力混凝土梁、版的存放时间不宜超过3个月,特殊情况不应超过5个月;15、先简支后连续的湿接头混凝土养护时间不应少于14d;16、钢梁主要杆件应在组装后24h内焊接;钢梁涂装后4h内应采取防护措施;17、高强度螺栓终拧完毕后必须当班检查,并与当天终拧宁完毕;18、明挖法施工时,在支撑预应力加设前后的各12h内应加密监测频率;19、水泥土搅拌桩的施工质量检测可采用下列方法:在成桩3d内,采用轻型动力触探检查上部桩身的均匀性;在成桩7d后,采用浅部开挖桩头进行检查,开挖深度宜超过停浆面以下0.5m;20、大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分浇筑。

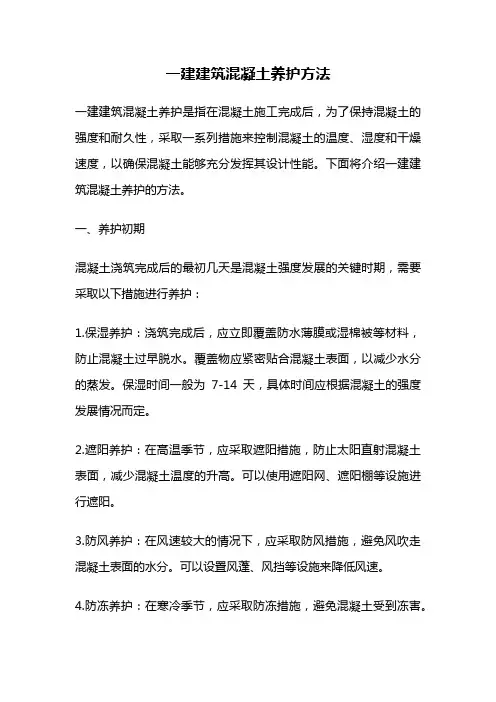

一建建筑混凝土养护方法一建建筑混凝土养护是指在混凝土施工完成后,为了保持混凝土的强度和耐久性,采取一系列措施来控制混凝土的温度、湿度和干燥速度,以确保混凝土能够充分发挥其设计性能。
下面将介绍一建建筑混凝土养护的方法。
一、养护初期混凝土浇筑完成后的最初几天是混凝土强度发展的关键时期,需要采取以下措施进行养护:1.保湿养护:浇筑完成后,应立即覆盖防水薄膜或湿棉被等材料,防止混凝土过早脱水。
覆盖物应紧密贴合混凝土表面,以减少水分的蒸发。
保湿时间一般为7-14天,具体时间应根据混凝土的强度发展情况而定。
2.遮阳养护:在高温季节,应采取遮阳措施,防止太阳直射混凝土表面,减少混凝土温度的升高。
可以使用遮阳网、遮阳棚等设施进行遮阳。
3.防风养护:在风速较大的情况下,应采取防风措施,避免风吹走混凝土表面的水分。
可以设置风蓬、风挡等设施来降低风速。
4.防冻养护:在寒冷季节,应采取防冻措施,避免混凝土受到冻害。
可以采取加热措施,如使用加热棚、加热电缆等设备,保持混凝土的温度在安全范围内。
二、养护中期混凝土养护进入中期后,需要逐渐减少保湿措施,但仍需继续养护,以确保混凝土的强度和耐久性。
1.逐渐减少保湿:在混凝土强度达到设计要求后,可以逐渐减少保湿措施。
可以先从表面逐渐去除防水薄膜或湿棉被,然后逐渐减少保湿频率和时间,使混凝土逐渐适应自然环境。
2.控制温度和湿度:在中期养护阶段,需要注意控制混凝土的温度和湿度。
避免混凝土受到极端温度和湿度的影响,可以采取通风、加湿、降温等措施,使混凝土处于适宜的养护环境中。
三、养护后期混凝土养护进入后期后,需要进行养护的措施逐渐减少,但仍需注意以下问题:1.避免草坪植被:在混凝土旁边的草坪或其他植被应避免生长过旺,以免根系破坏混凝土结构。
2.避免局部受力:在养护后期,应避免在混凝土上进行大型机械设备的操作,以免对混凝土造成局部受力和破坏。
3.定期检查:在养护后期,应定期检查混凝土的表面和结构是否有损坏或裂缝等问题,及时进行修复和处理。
一、沥青混凝土路面柔性高级回弹模量自上而下递减按使用要求、受力状况、土基支承条件和自然因素影响程度——选择基层和面层路面使用指标:承载能力(抗疲劳破坏和塑性变形)、平整度、温度稳定性、抗滑能力(密实、粗糙、耐磨)、透水性、噪声量排水降噪路面:上面层OGFC,中下面层—密级配沥青混合料1.施工准备1)现场准备:生产生活设施;拆迁;接桩及测量复核;根据工程地质勘察报告,现场踏勘调查(对路基土进行天然含水量、液限塑限、标准击实、CBR试验等);地下管线等构筑物探测、拆改、加固保护;建现场试验室,修筑降排水设施。
编制交通疏导方案,修建交通便线,导行临时交通;2)组织管理准备:人员队伍、管理体系、培训;编制施工预算;召开施工配合会;拜访当地政府和有关单位;办理施工有关手续。
3)技术准备:图纸会审-熟悉及审查设计图纸和有关资料;编制施工组织设计;安全技术交底(项目技术负责人对承担施工的负责人或分包方全体人员进行书面技术交底,强调工作难点、技术要点、安全措施,使作业人员掌握要点、明确责任,资料签字归档)及培训(持证上岗,特殊工种);4)物资准备:材料(成品、半成品、构件等进场检验,有质量合格证明资料)、机具设备,安全防保用品。
2.路基施工(含管道)准备工作—开挖路堑/填筑路堤—整平路基—压实路基—修整路床—修建防护工程性能主要指标:整体稳定性、变形量控制(不产生不均匀变形)1)路基填料:不宜——高液限黏土、高液限粉土及含有机质细粒土(必须用时加石灰或水泥改善)不得——腐殖土、生活垃圾、淤泥、沼泽土、泥炭土、冻土块、盐渍土、不得含有草、树根等杂物粒径超过0.1m的土块应打碎填料强度(CBR)值应符合要求,路床最小强度:快速路主干路8%如设计标高受限,未能达到中湿的路基临界高度时,用粗粒土或低剂量石灰或水泥稳定细粒土,同时边沟下设置排水渗沟降低地下水位。
PS:关于土分类:细粒土(黏土、粉土)——粗粒土(砂土、砾石土)——巨粒土(卵石、漂石)松软土——普通土——坚土——砂砾坚土——软石含水量W:土中水的质量与干土粒质量之比塑性指数Ip:土的液限WL与塑限Wp之差值,表征土塑性大小。

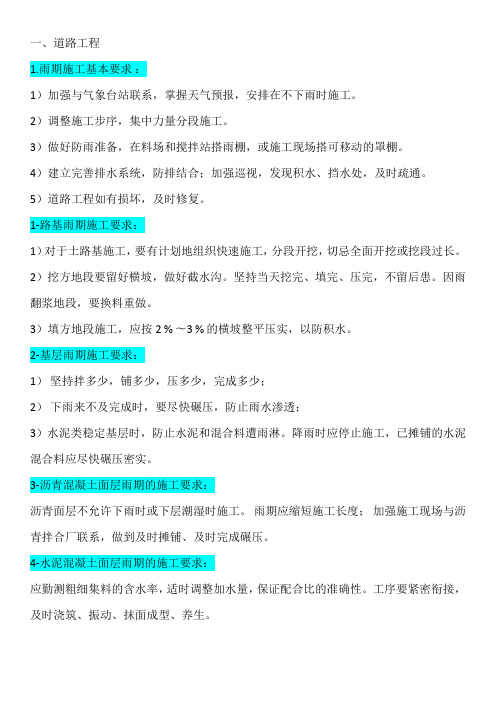

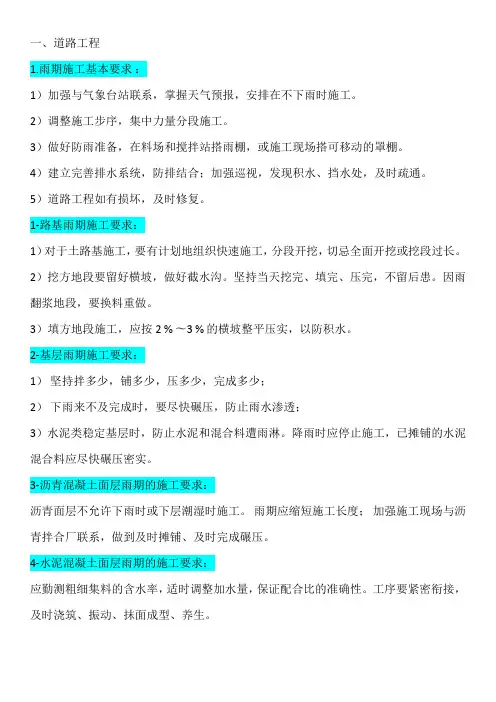

一、道路工程1.雨期施工基本要求:1)加强与气象台站联系,掌握天气预报,安排在不下雨时施工。
2)调整施工步序,集中力量分段施工。
3)做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。
4)建立完善排水系统,防排结合;加强巡视,发现积水、挡水处,及时疏通。
5)道路工程如有损坏,及时修复。
1-路基雨期施工要求:1)对于土路基施工,要有计划地组织快速施工,分段开挖,切忌全面开挖或挖段过长。
2)挖方地段要留好横坡,做好截水沟。
坚持当天挖完、填完、压完,不留后患。
因雨翻浆地段,要换料重做。
3)填方地段施工,应按2 % 〜3 % 的横坡整平压实,以防积水。
2-基层雨期施工要求:1)坚持拌多少,铺多少,压多少,完成多少;2)下雨来不及完成时,要尽快碾压,防止雨水渗透;3)水泥类稳定基层时,防止水泥和混合料遭雨淋。
降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。
3-沥青混凝土面层雨期的施工要求:沥青面层不允许下雨时或下层潮湿时施工。
雨期应缩短施工长度;加强施工现场与沥青拌合厂联系,做到及时摊铺、及时完成碾压。
4-水泥混凝土面层雨期的施工要求:应勤测粗细集料的含水率,适时调整加水量,保证配合比的准确性。
工序要紧密衔接,及时浇筑、振动、抹面成型、养生。
2.冬期施工的基本要求1)应尽量将土方、土基施工项目安排在上冻前完成。
2)日平均气温连续5d低于5度时,或最低环境气温低于-3度时,应视为进入冬期3)在冬期施工中,既要防冻,又要快速,以保证质量。
4)准备好房东覆盖和挡风,加热,保温等物质。
1-路基冬期施工要求:1)采用机械为主、人工为辅方式开挖冻土,挖到设计标高立即碾压成型。
2)如当日达不到设计标高,下班前应将操作面刨松或覆盖,防止冻结。
2-基层冬期施工要求:1)二灰稳定土类基层,宜在临近多年平均进入冬期前30〜45d止施工,不得在冬期施工。
2)水泥稳定土(粒料)类基层,宜在进入冬期前15〜30d 停止施工。
发包总包分包关系:竣工资料:总承包负责汇集,并整理施工资料;分包主动向总承包移交施工资料,并应由总包单位统一归入工程竣工档案。
安全方面:有总包负责,分包服从总包管理,总包审查分包的安全施工资格和安全生产保证体系,合同中明确分包的责任和义务,对分包提出安全要求,监督检查,蛮干停工整改。
质量方面:总包向发包负责,分包向总包负责,总包对分包的工程质量承担连带责任,分包应接受总包质量管理。
进度方面:分包施工进度计划依据总包施工进度计划编制。
总包将分包的施工进度计划纳入总进度计划的控制范畴。
总包协助分包解决施工进度控制中的问题。
索赔:1索赔事件发生后28天内,向工程师发出索赔意向通知2发出索赔意向通知后28天内向工程师提出赔报告(原因证据依据资料计算书)及有关资料3工程师于28天内给予答复(同期记录:现场实际情况、现场人员设备闲置清单,工期延误等)施组,施工方案审批:由项目技术负责人编制,项目经理签批报企业技术负责人审核签字盖章后经监理和业主认可后方可实施,有变更应有变更审批程序。
施工平面布置图有明显的动态特性施工组织设计内容:工程概况与特点、施工平面布置图、施工部署和管理体系、施工方案和技术措施、施工质量保证计划、施工安全保证计划、文明施工、环保节能降耗保证计划及辅助配套施工措施施工方案是施工组织设计的核心,内容主要包括:施工方法的确定、施工机具的选择、施工顺序的确定还应包括季节性措施、四新技术措施。
专项方案:专家论证:深基坑5m\工具式模板高度\8m跨度18m模板\100kn起重吊装\高50m脚手架\爆破拆除\16米人工挖桩\地下暗挖\顶管\水下作业论证内容:1、完整可行性2、计算书和验算依据是否符合有关标准规范3、安全施工基本条件是否满足现场实际情况。
实施:1、经施工单位技术负责人总监业主负责人签字实施2、施工单位严格安全专项方案组织施工,不得修改调整3、如需修改重新论证。
文明施工管理:1现场文化建设2规范场容整洁卫生3创造有序生产条件4减少居民和环境的不利影响。
第一章城镇道路工程混凝土面层下设置基层的作用:(1)防止或减轻唧泥、板底脱空和错台等病害;(2)控制或减少路基不均匀冻胀或体积变形对混凝土面层的不利影响;(3)为混凝土面层提供稳定而坚定的工作面,并改善接缝的传荷能力。
(1)重力式可预制拼装的是:柱板式、自立式(尾杆式)、加筋土挡土墙、锚杆式挡土墙;适用于软弱地基的是:自立式、加筋土;加筋土,属于柔性结构,适用于较大变形,耐震性。
基层材料特性:(水泥一般初凝为3h,终凝为10h)(1)抗冻性、抗收缩性排名:二灰土基层→水泥土基层→石灰土基层;(2)早期强度排名:水泥土基层→石灰土基层→二灰土基层;(3)水稳定性排名:水泥土基层→二灰土基层→石灰土基层。
注:水泥各种性能优于石灰。
路面裂缝防治处理:旧路外观评定和弯沉值测定→路面清洁、整平→土工材料张拉、搭接和固定→洒布粘层油→铺筑沥青面层。
沥青接缝处理:横向接缝:相邻两幅及上下层错位1m;纵缝:热接错开150mm,冷接300~400mm (1)热接缝:已铺部分留下100~200mm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。
(2)冷接缝:刨毛槎→刷粘层油→铺新料,软化下层后铲走→跨缝压。
第二章桥梁工程预应力筋先张法流程:清理台座、刷隔离剂→安装非预应力筋、预埋件、模板→安装预应力筋→张拉到初应力(10%~15%σ)→开始测量伸长值(6%以内)→超张拉(1.05σ)→浇筑砼→养护75%强度→拆除侧模→放张→拆除底模→封端(不宜低于构件强度80%,且≥30MPa)、养护。
预应力筋后张法流程:模板、钢筋、预埋件、安装管道→灌注混凝土→管道抽芯养护75%→穿入预应力筋、锚具、拆侧模→张拉到初应力(10%~15%σ)→开始测量伸长值(6%以内)→超张拉(1.05σ)→锚固、放张→孔道压浆(不低于30MPa)→封锚(不宜低于构件强度80%,且≥30MPa)→养护。
生活垃圾填埋处理(较少考)(填埋场:距居民区最短500m,远离饮水源,设在夏季主导风的下风处)HDPE膜施工控制要点:(高频考点)1)审查施工队伍资质………………人2)施工人员的上岗资格………………人3)HDPE膜的进货质量(严格检验外观质量和产品的均匀度、厚度、韧度和强度)………料4)施工机具的有效性………………机5)施工方案和技术交底………………法6)施工质量控制7)质量检查8)施工场地及季节(HDPE膜不得在冬期施工)………………环竣工图编绘与实测:竣工总图编绘完成后,应经原设计及施工单位技术负责人审核、会签。
一级建造师《市政公用工程管理与实务》总结和口诀在备考的过程中,很多学员反馈课程里的口诀和总结不易区分,总是记着记着就混淆了,而且很难对应到知识点。
因此,给大家准备的《总结和口诀》就是罗列的总结和口诀考点,帮助大家更好地区分和记忆。

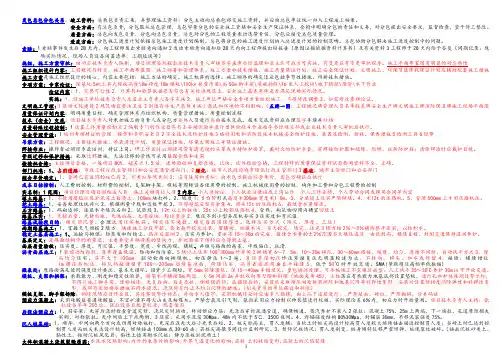

大家可以放在手边,随时翻阅~1.面层接缝设置(1)快速路、主干路的横向胀缝应加设传力杆;在邻近桥梁或其他固定构筑物处、板厚改变处、小半径平曲线等处,应设置胀缝。
【口诀:小桥构厚】(2)对于特重及重交通等级的混凝土路面,横向胀缝、缩缝均设置传力杆。
在自由边处,承受繁重交通的胀缝、施工缝,小于90°的面层角隅,下穿市政管线路段,以及雨水口和地下设施的检查井周围,应配筋补强。
【口诀:管线周围的缝90°自由】(3)胀缝板宜用厚20mm,水稳定性好,具有一定柔性的板材制作,且应经防腐处理。
填缝材料宜用树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂。
【口诀:改橡树下聚】2.路基试验段的目的(1)确定路基预沉量值。
(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
【口诀:陈技师徐变】3.施工预拱度应考虑下列因素:①设计文件规定的结构预拱度。
②支架和拱架承受全部施工荷载引起的弹性变形。
③受载后由于杆件接头处的挤压和卸落设备压缩而产生的非弹性变形。
④支架、拱架基础受载后的沉降。
【口诀:二变鱼沉】4.配制高强度混凝土的矿物掺合料可选用优质粉煤灰、磨细矿渣粉、硅粉和磨细天然沸石粉。
【口诀:煤矿贵妃】5.桥梁按受力特点分类(1)梁式桥(2)拱式桥(3)刚架桥(4)悬索桥(5)组合体系桥【口诀:梁工刚选组】6.预应力筋张拉需要记录的数据预应力筋张拉时,应对张拉力、压力表读数、张拉伸长值、锚固回缩及异常情况处理等作出详细记录。
二、城市道路结构组成1、路基的性能要求:整体稳定性、变形量。
2、路面的使用要求:平整度、承载能力、温度稳定性、抗滑能力、透水性、噪音量。
3、各种面层厚度沥青混凝土面层常用厚度及适宜层位治常用厚度为15~30mm。
2、用于基层的材料有两种,整体型材料(无机结合稳定粒料)、嵌锁型和级配型(级配碎砾石、泥灰结碎砾石、水结碎石)材料。
级配碎砾石,为防止冻涨和湿软,应控制小于0.5mm颗粒的含量和塑性指数,在中湿和潮湿路段,用作沥青路面的基层时,应掺石灰,最大粒径不大于60mm。
泥灰结碎砾石,适用于中湿和潮湿路段,掺灰量为其含土量的8%~12%,骨料粒径宜小于或等于40mm,并不得大于层厚的0.7倍。
水结石,碎石粒径宜小于或等于70mm,并不得大于层厚的0.7倍,掺灰量为小于0.5mm 颗粒含量的8%~12%。
3、垫层材料有粒料稳定土和无机结合稳定土两类,粒料包括天然砂砾、粗砂、炉渣等。
采用粗砂或天然砂砾时,小于0.075mm的颗粒含量应小于5%,采用炉渣时,小于2mm的颗粒含量宜小于20%。
垫层一般宜大于或等于150mm。
三、不同形式挡土墙的结构特点城市工程中常用的挡土墙有重力式、衡重式、悬臂式、扶壁式、带卸荷板的柱板式、锚杆式、自立式(尾杆式)、加筋土。
1、重力式:依靠墙身自重抵挡土压力作用,形式简单,取材容易,施工简便。
在墙背设少量钢筋,并将墙趾展宽或基底设凸榫抵抗滑动,可以减薄墙身,节省混凝土用量。
2、衡重式:上墙利用衡重台上填土的下压作用和全墙重心的后移增加墙身稳定。
3、悬臂式:采用钢筋混凝土材料,由立壁、墙趾板、墙壁板三部分组成,强高时,立壁下部弯矩大,费钢筋,不经济。
4、扶壁式:沿墙长隔相当距离加筑肋板(扶壁),使墙面与墙踵板连接,比悬臂式受力条件好,在高墙时较悬臂式经济。
5、柱板式:由立柱、底梁、拉杆、挡板和基座组成,借卸荷板上的土重平衡全墙,基础开挖较悬臂式少,可预制拼装,快速施工。
6、锚杆式:由肋柱、挡板和锚杆组成,靠锚杆固定在岩体内拉住肋柱,锚头为楔缝式或砂浆锚杆。
市政公用工程混凝土养护时间资料1、无粘结预应力筋封锚混凝土不得低于结构混凝土强度,且不低于C40.(和桥梁预应力筋施工区分,得低于结构混凝土的80%,且不得低于30M P。
2、给水排水无粘结预应力混凝土浇筑后应遮盖洒水养护,保持湿润并不少于14天。
洒水养护至达到设计强度。
3、沉井制作,设计无要求时,混凝土强度达到设计强度75%后,方可拆模或浇筑后节混凝土。
4、给排水构筑物宜用普通硅酸盐水泥。
沙石连续级配,严格控制混凝土的塌落度。
抗渗混凝土宜避开冬期和热期。
在满足配合比规范和混凝土技术指标的前提下宜适当减少水泥的用量,降低水灰比。
5、给排水抗渗混凝土养护:1.采取延长拆模时间,外部保温。
2.地下结构部分,拆模后及时回填,避免早、中期裂缝。
3.加强冬期施工混凝土质量控制,特别是新浇混凝土入模温度、拆模时内外部温度差。
(模板支架符合施工方案,在设计、安装、浇筑过程中,应采取有效的稳固措施,防治沉陷性的裂缝。
6、砌筑沟道砂浆抹面,抹面砂浆终凝后,湿养不少于14天。
砂浆抹面施工缝留成阶梯型,接茬时应先将留茬均匀涂刷水泥浆一道。
水泥砂浆抹面分两道,一道抹面应刮平使表面造成粗糙文,二道抹平后分两次压实抹光。
砌筑所用的水泥砂浆度低于M10;砌筑结构如用石材,石材强度不得低于30MP;砌筑用机制烧结砖时,强度不得低于MU10。
如采用混凝土砌块砌筑拱形灌渠或灌渠的弯道时,应采用楔形或扇形砌块,当砌块垂直灰缝宽度大于30mm时,应采用细石混凝土灌实,混凝土强度不低于C20。
抹面砂浆终凝后,湿养14天。
7、热力管道。
固定支架的混凝土强度未达到设计强度时不得与管道固定。
支架在混凝土支墩上安装时,混凝土抗压强度必须达到设计要求。
8、预制混凝土桩起吊时的强度应符合设计要求,设计无要求时,混凝土应达到设计强度的75%以上。
9、混凝土路面高温施工时初凝时间不得小于3小时,低温施工时终凝时间不得大于10小时。
10、水泥稳定土应采用初凝时间大于3小时,终凝时间不小于6小时的42.5级的普通硅酸盐水泥、32.5级以上的矿渣水泥、火山灰硅酸盐水泥。
