中国石油长庆石化公司CFG施工方案
- 格式:doc
- 大小:122.50 KB
- 文档页数:18
目录一、工程概况 (1)二、编制依据 (1)三、工程目标 (2)四、施工部署 (3)五、施工准备 (3)六、施工方案 (4)七、主要人员、劳动力、机械设备、材料进场计划 (8)八、质量保证措施 (9)九、确保工期的技术组织措施 (16)十、确保安全文明施工的技术组织措施 (17)十一、雨季施工的技术组织措施 (19)一、工程概况1.1工程简介该工程的范围包括桩基、土方、主体建筑及附属设施的土建、给排水、强电、暖通、园林景观(含小区道路及绿化)、智能化、通信网络、电梯、消防工程(含防火门)等工程;不包括政府相关部门施工的高压强供电、供水、有线电视、煤气工程。
工程施工图纸均由机械工业第六设计研究院有限公司出图。
本工程结构体系为现浇钢筋混凝土剪力墙结构,地基采用CFG桩复合地基,桩径400mm,有效桩长15.00m施工桩顶标高高出设计桩顶标高≥0.5m,处理后的未经深度修正的复合地基承载力特征值≥550kpa,单桩竖向承载力特征值≥790KN,桩身采用C20混凝土。
桩数1#楼为748根、2#楼为713根。
其工程量如下表1:表1本工程1#楼23楼±0.000相当于绝对标高程105.600。
3#楼±0.000相当于绝对标高程105.800。
5#楼±0.000相当于绝对标高程106.001.2水文条件及地形条件工程设计正负零标高为绝对标高105.900米,原现场场地标高为以现场标高方格网测量为准。
根据岩土工程勘察设计院所出的郑州市朱屯村城中村改造项目A-01-2地块场地的《岩土工程勘察报告》。
桩端持力层为第○6层粉质粘土层。
本工程地下水位埋深17.0~18.0米,水位变化于黄海高程87.5~88.5米。
现场用电来自于发包方提供的临时变电所。
电源用电杆架空接入现场可保证供电。
临电设施布置详见《临电施工组织设计》。
现场用水由发包方提供,我方自行接入工地。
临水总管采用Φ100PPR管,支管采用Φ50PPR管,接到每栋号楼边。
一、项目背景长庆油田第三输油处承担着油田南油北调工程的运输任务,为保障油田生产稳定运行,提高输油效率,确保安全生产,特制定本安装施工方案。
二、施工范围1. 站内工艺流程安装;2. 站外新建管线安装;3. 设备安装及调试;4. 配电系统安装;5. 消防系统安装;6. 安全防护设施安装。
三、施工方法1. 施工准备(1)组织施工人员,明确施工任务和责任;(2)编制详细的施工方案,明确施工工艺、技术要求和质量标准;(3)办理相关施工手续,确保施工合法合规;(4)采购、检验、验收施工材料及设备,确保质量符合要求;(5)制定施工安全措施,确保施工安全。
2. 施工工艺(1)站内工艺流程安装:根据设计图纸,按照工艺流程进行管道、阀门、法兰等设备的安装,确保连接牢固、密封可靠;(2)站外新建管线安装:按照设计图纸,采用焊接、法兰连接等方式进行管道安装,确保管道焊接质量,避免泄漏;(3)设备安装及调试:按照设备说明书和施工规范进行设备安装,调试设备运行参数,确保设备运行稳定;(4)配电系统安装:按照设计图纸和施工规范,进行电缆、配电箱、开关等设备的安装,确保供电稳定、安全;(5)消防系统安装:按照设计图纸和施工规范,进行消防设施、消防管道、消防器材等设备的安装,确保消防设施齐全、有效;(6)安全防护设施安装:按照设计图纸和施工规范,进行围栏、警示标志、防护装置等安全防护设施的安装,确保施工安全。
四、施工进度安排1. 施工前期准备:1个月;2. 站内工艺流程安装:2个月;3. 站外新建管线安装:2个月;4. 设备安装及调试:1个月;5. 配电系统安装:1个月;6. 消防系统安装:1个月;7. 安全防护设施安装:1个月;8. 整体施工验收:1个月。
五、质量保证措施1. 严格按照设计图纸和施工规范进行施工;2. 对施工材料及设备进行严格检验,确保质量符合要求;3. 施工过程中,加强质量监控,及时发现并解决问题;4. 施工完成后,进行验收,确保工程质量达到预期目标。
长螺旋钻孔CFG 灌注桩基础工程施工组织方二0—五年十一月专业资料施工方案编写:校对:审核:审定:编制单位:编制日期:二◦一五年十一月目录第一章编制说明 (1)第二章工程概况 (1)第三章长螺旋钻孔CFG 灌注桩施工工艺 (5)第四章施工部署与施工方案 (5)第五章长螺旋钻孔灌注桩施工方案 (11)第六章主要施工设备计划 (11)第七章施工质量保证措施 (11)第八章工期保证措施 (16)第九章施工安全保证措施 (16)第十章文明施工、环境保证措施 ........................... .21第一章编制说明1.1 ______________________ CFG桩基础施工方案编制依据有1、甲方提供的 ________________ 工程复合地基基础图;2、 _____________________ 工程岩土工程勘查报告。
3、现场实际情况;4、相关规范及技术要求。
1.2本工程执行的规范、规程1、《建筑地基基础工程施工质量验收规范》(GB50202-2002)2、《建筑地基处理技术规范》(JGJ79-2012)3、《岩土工程勘察规范》(GB50021 -2001)4、《建筑桩基技术规范》(JGJ94-2008)5、《建筑地基基础设计规范》(GB50007-2011)6、《建筑基桩检测技术规范》(JGJI06-2003)7、《建筑地基处理技术规范》 (JGJ79-2008)8、《混凝土工程施工质量验收规范》(GB50204-2011 )第二章工程概况2.1项目概况本工程为 ________________ 工程桩基工程,按施工图纸要求为10#、15#、16#、17#、21#、22#、23#、24# 楼桩基。
桩型式为长螺旋钻孔CFG灌注桩。
工程地点为 ______________________________ 。
本工程桩径400mm ,桩长为基础褥垫层底至第6层中风化玄武岩面(不入岩),砼等级为C20。
CFG桩专项施工方案(最终版) 工程名称:施工组织设计方案编制概况编制人项目经理编号:项目技术负责人送审日期:分公司(项目)审核意见:审核人(签字):审核日期:二、公司审核审批内容及审批意见送审部门审核、审批内容:工程概况及特点编制依据总体部署现场平面布置进度计划主要施工方案及技术措施人材机组织技术进步质量目标及质量控制措施关键工序及特殊工艺重大危险源、安全文明施工目标、安全技术措施及专项方案审核审批意见:安全(专项)方案公司安全部必须签字认可负责人签字技术中心质量部安全部成本控制部有关成本降低措施及管理XXX机构设置等(协助)(如有时)总工目录一、工程概况1.1 工程简介该工程是……(简述工程概况)二、编制依据本工程的编制依据包括……三、工程目标本工程的目标是……四、施工部署本工程的施工部署包括……五、施工准备本工程的施工准备包括……六、施工方案本工程的施工方案包括……七、主要人员、劳动力、机械设备、材料进场计划本工程的主要人员、劳动力、机械设备、材料进场计划包括……八、质量保证措施本工程的质量保证措施包括……九、确保工期的技术组织措施本工程的确保工期的技术组织措施包括……十、确保安全文明施工的技术组织措施本工程的确保安全文明施工的技术组织措施包括……十一、雨季施工的技术组织措施本工程的雨季施工的技术组织措施包括……保证工程质量符合国家标准和甲方要求。
2、具体目标:实现每项工程质量指标达到或超过设计要求,确保工程结构稳定、安全可靠、使用寿命长。
3.2安全目标1、总目标:实现施工过程中无人员伤亡、无设备损坏、无财产损失。
2、具体目标:实现现场施工安全管理规范、施工现场环境卫生整洁、设备材料使用规范、工程安全检查制度完善。
3.3进度目标1、总目标:确保工程按计划完成,按时交付甲方。
2、具体目标:实现施工进度符合计划,避免工期延误,确保工程质量和安全的前提下尽可能缩短工期。
四、质量保证措施1、施工前进行充分的技术交底和工艺讲解,确保施工人员理解工程设计和施工要求,避免误操作和质量事故发生。
CFG桩施工专项方案目录一、前言...................................................31.1 编制目的...............................................3 1.2 工程背景...............................................41.3 方案适用范围...........................................5二、施工准备...............................................52.1 材料设备准备...........................................6 2.1.1 CFG桩材料............................................7 2.1.2 施工设备.............................................7 2.2 人员组织与培训.........................................8 2.2.1 人员分工.............................................9 2.2.2 技术交底............................................10 2.3 现场布置..............................................11 2.3.1 施工便道............................................11 2.3.2 施工围挡............................................132.3.3 安全防护设施........................................14三、施工工艺..............................................143.1 CFG桩施工原理.........................................15 3.2 施工步骤..............................................163.2.2 桩体施工............................................19 3.2.3 桩间土加固..........................................21 3.3 施工控制要点..........................................22 3.3.1 桩身垂直度控制......................................23 3.3.2 桩间距离控制........................................243.3.3 桩端持力层控制......................................25四、施工质量保证措施......................................274.1 材料质量保证..........................................27 4.2 施工过程质量控制......................................28 4.2.1 作业指导书执行......................................30 4.2.2 过程验收............................................30 4.3 环境与职业健康安全保障................................31 4.3.1 现场清洁............................................33 4.3.2 安全防护............................................334.3.3 职业健康............................................35五、施工进度计划..........................................365.1 工程进度安排..........................................36 5.2 关键节点控制..........................................375.3 进度调整与预警机制....................................38六、风险评估与应对措施....................................396.1 施工风险识别..........................................406.3 应对措施..............................................426.3.1 技术措施............................................446.3.2 管理措施............................................456.3.3 经济措施............................................45一、前言随着建筑行业的快速发展,复合地基技术已成为提高建筑物稳定性和承载能力的重要手段之一。

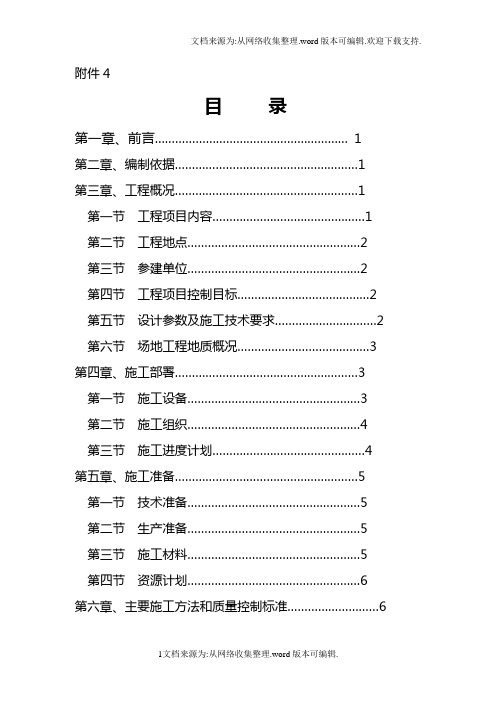

附件4目录第一章、前言 (1)第二章、编制依据 (1)第三章、工程概况 (1)第一节工程项目内容 (1)第二节工程地点 (2)第三节参建单位 (2)第四节工程项目控制目标 (2)第五节设计参数及施工技术要求 (2)第六节场地工程地质概况 (3)第四章、施工部署 (3)第一节施工设备 (3)第二节施工组织 (4)第三节施工进度计划 (4)第五章、施工准备 (5)第一节技术准备 (5)第二节生产准备 (5)第三节施工材料 (5)第四节资源计划 (6)第六章、主要施工方法和质量控制标准 (6)第一节施工放线 (6)第二节成孔 (7)第三节预制桩吊放 (8)第四节桩侧注浆 (9)第七章、冬雨施工措施 (10)第一节雨季施工措施 (10)第二节冬季施工措施 (10)第八单、主要施工管理措施 (12)第一节质量保证措施 (12)第二节资料管理及验收 (15)第三节工期保证措施 (16)第四节安全施工措施(HSE管理) (16)第五节文明施工措施 (22)附图:1、场地平面布置图2、预制桩施工流程图3、成孔注浆质量预控框图4、预制桩质量预控框图5、注浆工程质量程序控制框图6、施工组织管理框图7、施工进度表第一章、前言施工组织设计是工程前期准备工作的重要组成部分,是实现工程进度、质量、投资控制投资目标的前提,指导项目实施的全过程。
为确保2002年长庆气田第一净化厂400万方改造项目桩基础施工任务优质高效完成,特编制施工组织设计,严格执行、指导施工。
第二章、编制依据《建筑桩基技术规范》(JGJ94-94);《建筑地基处理技术规范》(JGJ79-91);《预制混凝土构件质量检验评定标准》(GBJ321-90);《地基与基础工程施工及验收规范》(GBJ202-2002);《第一净化厂400万方改造项目平面图》、《三塔基础图》、《框-1桩基础图》、《框-2基础桩平面布置图》、《管架桩位图》、《酸气处理桩位图》;长庆油田分公司《HSE——健康、安全、环境管理体系》;场地工程地质条件;施工合同、施工安全合同。
长庆油田分公司第十二采油厂产能建设项目组10KV线路架设及柱上变安装工程专项施工方案编制:审核:审批:甘肃省第二安装工程公司二○一五年四月七日专项施工方案第一章.一、施工工艺流程测量定位分坑→土石方开挖→基础安装→电杆组立→导线架设→附件安装→接地安装二、主要分项工程施工方法及要求1、线路测量分坑1.1人员组织工作负责人、技术负责人、测工、普工各一人1.2线路测量的技术要求施工前应对线路进行测量,测量内容包括:档距、高差、转角度数、交叉跨越距离等。
经过线路测量,提出测量报告意见,对施工难道较大的地方提出科学合理的建议。
1.3杆塔基础分坑测量分坑前,应根据杆位明细表对杆塔位桩,分清杆塔位桩号.杆型,确认无误后方可分坑。
对于转角杆塔位,要分清中心桩.方向桩,并根据实测转角度数计算,做出适当位移后方可分坑。
拉线基础坑要根据线对地夹角,地形高差做出计算后,方可分坑。
转角杆塔位移值:预制基础施工2、基础安装:预制基础施工2.1人员组织工作负责人、技术负责人、测工各1人、普工4人。
2.2施工技术要求2.2.1基础安装前,应先检查基础坑深,并操平。
保证基础坑深度在允许误差范围之内,坑深允许误差为+100mm—-50mm。
2.2.2对基坑超深的处理方法:a.混凝土杆基础坑:超深在此100mm-300mm时,应填土夯实,超深在300mm以上时,应铺石灌浆处理。
b.除满足设计坑深误差值外,两坑相对误差不得大于20mm。
2.2.3底盘拉盘就位前先检查其外观质量有及各部尺寸,操平找正后,应立即填土夯实。
2.2.4对于转角杆塔,基坑深度应考虑有一定的预值高,其数值应满足《规范》对杆塔预偏直的规定。
3、杆塔组立人员组织3.1.工作负责1人,安全负责人1人,技工2人,普工10人。
3.2施工准备3.2.1施工前应对所有参加杆塔组立的人员进行技术交底。
3.2.2制定安全.实用的防护措施,保证施工顺利进行。
3.2.3所有杆塔组立工器具在施工前均进行详细、认真的检查和试验,保证施工安全。
中石化工程施工方案一、项目概况中石化是中国石油和化工企业的国有股份制企业。
它是中国最大的石油和石化公司之一,也是全球最大的石油化工企业之一。
在中国,中石化从事石油和天然气勘探、开采、炼制和销售业务。
同时,它也在国际市场上从事石油和石化产品的贸易。
中石化工程项目是中石化在石化行业中的一项重要工程,该项目涉及石化工厂的设计、建设、安装和调试等工作。
施工方案作为整个工程的基础,对项目的实施具有重要意义。
二、项目目标中石化工程施工方案的目标是完成石化工程的设计、建设、安装和调试等工作,确保工程质量,提高工程效率,降低工程成本。
同时,还要确保施工过程的安全和环保。
三、施工组织1. 领导机构中石化工程施工组织由总工程师负责指导和安排。
施工组织还包括设计部门、建设部门、安装部门和调试部门。
每个部门都有专业的工程师和技术人员,保证每个工程环节的顺利进行。
2. 施工计划施工计划是整个工程的指导方针,它包括施工周期、施工方法、施工队伍和材料供应等内容。
施工计划要求按照工程标准和规范进行,确保工程质量和安全。
3. 施工队伍施工队伍是工程施工的重要组成部分,它包括工程师、技术人员、施工工人和安全人员等。
施工队伍的工作要求专业、团结和配合,确保每个工程环节的正常进行。
四、施工内容1. 设计阶段设计阶段是工程施工的第一步,它包括勘察、设计图纸和施工方案的制定等。
设计阶段的工作要求严格按照工程标准和规范进行,保证工程质量和安全。
2. 建设阶段建设阶段是工程施工的主要阶段,它包括土地平整、基础施工、主体结构和设备安装等工作。
建设阶段的工作要求严格按照设计要求和工程标准进行,确保工程质量和安全。
3. 调试阶段调试阶段是工程施工的最后阶段,它包括设备调试、工艺试生产和成品检验等工作。
调试阶段的工作要求严格按照工艺要求和产品标准进行,确保工程质量和安全。
五、施工质量工程质量是工程施工的关键环节,它直接关系到工程的安全和经济效益。
为了保证工程质量,中石化工程采取了一系列措施,包括引进先进的施工设备和技术、培训施工人员和加强监督检查等。
中石油长庆石化分公司500×104t常减压蒸馏装置工程雨季施工措施500×104t/a常减压蒸馏装置工程文件名称:雨季施工措施文件编号:ZYLJ/咸阳常减压-02-TJ-01文件类别:02中国石油天然气第六建设公司咸阳项目部目录2.适用范畴3.职责4.施工措施4.1 土方工程4.2砖砌体工程4.3混凝土工程5.质量保证措施为了长庆石化分公司500X104t/a常减压蒸馏装置工程土建工程能够保质保量完工,特制定本程序。
适用范畴本程序适用于长庆石化分公司500X104t/a常减压蒸馏装置工程土建工程的雨季施工。
职责实施长庆石化分公司500X104t/a常减压蒸馏装置工程土建工程雨季施工由我项目部土建队负责执行。
检查雨季施工期间,所用材料、上一道工序质量以及安全第一由施工班组长、质检员、安全员进行自检,在自检合格的基础上,由上、下工序班组进行互检。
在以上两检合格的基础上通知项目部专职质检员梁影平、专职安全员何传海进行专检,只有在三检合格的基础上才能通知监理公司现场代表到场进行检查。
和谐雨季施工期间,项目部务必把翌日的天气预报通知各施工班组,以便采取相应措施进行施工。
在不阻碍工期的前提下,应尽量把土方工程、砖砌体工程、混凝土工程、脚手架工程、外墙面工程、钢筋工程、屋面工程等安排在非雨天,而门窗工程、楼地面工程、吊顶隔墙工程、内墙面工程、涂料刷浆工程等应安排在雨天。
所以,为了优质、高效、安全地完成施工任务,雨天一样不安排施工项目。
施工措施土方工程大型基坑或施工周期长的地下工程,应先在基础边坡四周做好截水沟、挡水堤,防止场内雨水灌槽。
一样挖槽要按照土的湿度和挖槽深度,按照安全规程放坡,挖土过程中加大对边坡和支撑的检查。
必要时放缓边坡或加设支撑,以保证边坡稳固。
雨期施工,土方开挖面不宜过大,应逐段、逐片分期完成。
挖出的土方应集中运至业主指定临时堆放场,以幸免场内积水或造成塌方。
局部留作回填土的应集中堆置于槽边3m以外。
采油四厂数字化建设施工组织设计1.1.1 编制目的为长庆油田公司第四采油厂云盘山作业区罗八增压站、罗一拉油转接站数字化建设工程提供指导性的施工方案与设计,用于工程的施工组织与管理,保证优质、高速、安全、文明地完成该工程的施工任务。
施工组织设计是技术、经济和组织等方面的综合文件,是对施工全过程实行科学管理的重要手段。
1.1.2 编制依据1)根据长庆油田公司“标准化设计、模块化建设、数字化管理、市场化运作”的指导方针,编制数字化管理建设施工方案。
2)以产建工程方案或者老油田调整改造方案的实施内容为编制依据。
国家现行的质量评定标准及有关施工标准、验收规范、规程和环境保护等地方性法规及规定。
ISO9000 系列标准及西安冠林智能科技有限公司《质量手册》、《程叙文件》。
1.1.3 编制原则认真执行工程建设程序。
搞好项目排队,保证重点,统筹安排。
遵循施工工艺及其技术规律,合理地安排施工程序和施工顺序采用先进的施工方法和网络计划技术,组织有节奏、均衡、连续的施工采用国内外先进的是技术和科学管理方法科学布置施工平面,尽量减少暂设工程,合理地储备物资1.1.4 采用的标准《数字化设计图纸》 CTEC161GB50319-2000 《建设工程监理规范》GB 50168-2022 《电气装置安装工程电缆路线施工及验收规范》GB 50169-2022 《电气装置安装工程接地装置施工及验收规范》1GB50093-2002 《自动化仪表工程施工及验收规范》GB-50303-2002 《建造电气工程施工质量验收规范》SY4205-2022 《石油天然气建设工程施工质量验收规范自动化仪表工程》1.1.5 工程实施目标工程建设总工期 40 日历天,计划开工时间为 2022 年 9 月 15 日,保证满足工程竣工日期 2022 年10 月 30 日完成安装、测试并通过验收。
加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理。
中国石油长庆石化公司咸阳生活基地扩建桩工程1#高层住宅楼CFG桩地基处理工程施工组织设计陕西龙海工程建设有限公司2015年5月18日中国石油长庆石化公司咸阳生活基地扩建桩工程1#高层住宅楼CFG桩地基处理工程施工组织设计项目经理: 宋创利项目技术负责:张建团设计编写:山楠设计审核:张会陕西龙海工程建设有限公司二00九年一月五日目录一、编制依据二、概况三、开工前准备四、施工工艺及技术要求五、施工组织结构六、确保工程质量的技术组织措施七、确保安全生产的技术组织措施八、项目经理部组成人员九、冬季施工防护措施十、工期保证措施:十一、竣工验收一、编制依据本工程施工组织设计编制主要依据:1、桩位平面布置图2、《地基与基础工程施工及验收规范》(GBJ202-83)3、《建筑桩基技术规范》(JGJ94-94)4、《混凝土结构工程施工及验收规范》(GBJ50204-92)5、《建筑工程质量检验评定标准》(GBJ301-88)6、《建筑地基基础设计规范》(GBJ7-89)7、《水泥粉煤灰碎石桩(GFG桩)复合地基技术规定》(Q/JY06-1997)二、工程概况:1、工程概况:本工程位于长庆石化咸阳生活基地内。
2、地层简况:详见地质勘察报告3、桩基设计参数:根据本工程地层条件,采用CFG桩复合地基,复合地基承载力特征值≥280kpa,其余参数如下:桩径Φ400mm,有效桩长13m,施工桩长13.5m,桩距1.65m,排距1.386m,正三角布置,桩身砼标号C20。
三、开工前准备及施工内容:根据该工程总体工作量和工期要求我公司选用一台液压步履式CFG-12型长螺旋成孔钻机施工CFG桩,破桩头及桩间土开挖、铺设褥垫层。
正式开工前,主要做以下准备工作1、技术准备工作,包括:(1)从甲方收集设计图纸、地质资料和现场测量资料。
(2)本工程采用商混泵送。
(3)认真编写施工组织设计,并向各班组进行技术交底并准备施工用记录表格.(4)进行建筑物定位、放线和桩点定位,布桩图应注明桩位编号。
2、水电准备:(1)根据甲方所提供的水源和现场日用水量,将水管引至用水点,水用水量根据水表读数确定。
(2)按现场条件和施工工艺要求,施工现场每台设备所需机具及用电量分别如下:CFG-12型液压式钻机1台,单机功率70KW; HBT60A型液压混凝土输送泵1台,单机功率50KW;用电线路从甲方指定配电盘接入,并装表计量。
接电由专职电工负责。
4、施工劳动力安排根据该工程施工现场实际情况和工期要求,实行白班、夜班两班轮换工作制度,每班12小时,连续24小时施工。
每台钻机共需劳动力12人,白班、夜班各6人、其中每班钻机操作工1人,输送泵操作工2人,维修电工1人,管理人员2人。
5、总施工工期计划安排:施工有效工期为35天(不含试桩砼龄期),具体安排如下:⑴土方开挖 4天⑵设备安装,工具材料准备 2天。
⑶试桩 1天⑷工程桩施工 16天。
⑸拆卸设备,搬动移位 1天。
⑹破桩头及桩间间土开挖 6天⑺铺设褥垫层 5天四、施工工艺流程及技术要求2、施工技术要求(1)开工前认真做好图纸自审和会审工作,做好记录,并参加甲方组织的设计交底,熟悉设计说明和甲方要求。
(2)所有进场的施工机械必须认真检查,保证施工正常进行,并备足所有设备和机具的易损件。
(3)提前搞好材料的试验和实验,不合格材料不准使用。
(4)成桩桩长允许偏差100mm,桩径允许偏差20mm垂直度偏差≤1%。
成孔均匀,并设专人控制成孔深度,保证设计成孔桩底标高。
(5) 输送泵应根据输送距离,适当调整泵送工作压力,一般保证5-10MPa,保证输送均匀。
每班运转应严格填写泵运转记录。
(6)螺旋钻旋进到设计深度后,要自转1分钟左右,使钻叶上的土尽可能旋出,防止在提钻时因侧阻力太大而提不出钻头。
(7)钻杆提升时,应设专人指挥,保证与后台联系信号准确,提升速度应于泵送速度相匹配。
边灌注,边提升,保证管内混凝土面高于灌注面不少于50cm,并严格控制桩顶标高。
(8)成桩后及时清理下一个桩门,整个成桩过程,应设专人记录,记录应详细准确。
(9)制定交接班制度,每班工作12小时,所有技术工种交接班应做好记录,每班均留置一组混凝土试块,试块尺寸为15cm×15cm ×15cm并测定28d抗压强度,并详细记录塌落度。
五、施工组织结构:根据该工程在陕西省内属新型使用技术、技术要求高、质量要求严以及工期紧的特点,我公司已成立该工程项目经理部,全面负责本工程的实施。
施工组织结构见以下程框图:六、确保工程质量的技术组织措施:2.1质量目标:桩基工程总体质量100%合格,各分项环节质量节点优良。
2.2建立工程质量保证体系见下图质量保证体系项目部成立以项目经理、项目总工、技术员、质检员为一体的质量管理小组。
把制建优质工程作为管理的核心,对施工中的每道工序进行质量监督。
同时,会同甲方、监理、质检站进行跟踪检查。
建立质量管理组织机构体系见下图质量管理组织机构体系建立工程质量控制系统质量控制系统2.3工程质量保证措施2.3.1建立建全各项质量管理制度,树立“质量是企业的生命”的质量意识关。
2.3.2开工前,由项目总工、技术员、质量员组织全体施工人员进行安全技术交底,做到施工时心中有效,对主要的控制参数要明确交底。
2.3.3项目部实行质量认证制,每道工序完工后,由质检员及各施工工长及时检查验收,未经验收不得进入下道工序,验收不合格,坚决通工。
2.3.4实行质量工资制,项目管理人员奖金与质量挂钩,不合格分项目的返工费由责任者承担。
2.3.5签订质量目标责任书,工程开工前项目经理与公司法人签订创优工程目标责任书,项目班子成员应缴纳一定数量的质量押金,根据目标的完成情况,给予重奖重罚。
2.3.6项目部工长以上所有管理人员必须坚持记录施工日志,每天早、晚开会,每周日开项目部生产例会,及时总结施工过程中存在的各种问题,做到思想统一,行为规范。
2.3.7坚决执行公司质量保证文件,把好五道关即人员关,材料关、工艺关,检验关和信息管理关。
A、人员关:项目经理带头,由技术人员,施工工长,专职质量员,班组兼职质量员组成一支高水平的项目质量管理队伍,落实质量管理责任制,做到分工明确,责任落实到人头,其次,把好操作工人的素质关,特殊工种必须持证上岗。
B、材料关:把好采购,运输、储存、使用等质量环节关,施工中使用的各种材料和半成品,其质量、品种规格都必须符合设计要求和规范规定,材料进场必须严格验收,并分批定量化验。
C、工艺关:在施工过程中,必须严格按国家关于质量的标准,规程和规范施工,高标准,严要求地控制施工全过程,建立工序控制工作标准和技术复核制度。
D、检验关:每道工序施工前,做好层层技术交底工作,且有书面技术交底记录;同时质检员要掌握质量动态把好技术复核关,使质量问题尽可能消除在施工过程中,班组作业层要坚持三检制,即自检,互检,交接检。
E、信息管理关:项目工程部应负责质量信息的收集,整理、反馈工作,项目主任工程师是项目质量的总负责人,应根据所收集的质量信息作好全过程的质量予控,及时下达质量改进指令,确保质量目标的实现。
七、确保安全生产的技术组织措施:A、建立安全生产保证体系(见下图)B、项目部安全生产目标:1、不发生人身重伤和死亡事故。
2、轻伤员伤率≤0.5/万。
3、不发生重大机械和交通运输事故。
4、杜绝重大火灾事故。
5、不发生重大环境污染和重大坍塌事故。
6、严格控制各种习惯性违章。
C、建立本项目工程安全领导管理小组成立以项目经理为组长的项目工程安全生产领导小组,人员组成如下:组长:项目经理宋创利副组长:张建团安全员:李福喜组员:电工、机械工程师,各机班组负责人a.明确安全生产管理目标。
杜绝因工死亡、重大火灾和重大车辆交通事故。
因工负伤率控制在2‰以内,安全达标班组合格率90%以上,创建文明工地和优良工程。
现场各种标牌设置齐全。
b.贯彻“安全第一、预防为主”的方针,深入开展安全生产活动月活动,落实安全生产责任制。
项目工程开工之前组织项目部全体人员召开会议,明确各级管理人员和各机班组的安全生产职责,安全责任重于泰山,并对各机班组进行针对性的安全技术交底(履行签字手续)。
会后由专职安全员对各机班组的施工人员进行上岗前的安全教育和安全技能培训,各机班组根据安全技术交底书制定有效的事故防范措施。
搞好安全生产三组教育,做好安全生产交底记录,各工种工序须有安全技术交底记录。
c.加强安全检查。
施工期间由工地专职安全员每天进行安全检查,项目部每周六进行一次全面的安全大检查,检查安全生产责任制落实情况,检查施工现场的安全生产情况,对检查出的重大事故隐患认真进行登记并向有关班现场的安全生产情况,对检查出的重大事故隐患认真进行登记并向有关班组签发隐患整改通知单,由专职安全员督促其及时整改并验收。
工程结束后,由安全生产领导小组根据检查记录和考评表对各机班组进行考评,对优秀班组给予奖励,对不合格班组和事故责任进行经济处罚。
d.特殊或危险工序要有针对性的施工方案;特殊工种人员必须经过专门培训,持证上岗。
e.认真执行设备管理制度和安全操作规定,所有机械设备必须及时保养、维修,处于良好状态,杜绝机械设备带病作业,操作人员上岗前必须经过业务培训。
f.认真执行施工现场临时用电安全管理制度。
实行三相五线制,做到一机一闸一保护,按分电区,高架式埋地电缆在30㎝以下。
配备专职电工,施工中的所有电气线路的安装、拆卸和维修统一由电工操作。
电工必须对电器及电气线路经常进行检查,定期测试并认真记录。
必须保障施工用电和夜间照明。
g.对易燃物资要严加管理,做到登记清楚、使用规范,杜绝丢失。
尤其是各机配制,安排牢固,择取方便,不得意抛掷。
h.三个必须,到工地必须戴安全帽,高空作业必须系安全带,特殊工种必须持上岗证。
i.定期检查宿舍卫生,做到干净明洁,食堂必须配置消毒柜。
八:项目经理部组成人员:项目部主要人员管理表九、冬季施工防护措施:冬季为了确保桩基工程质量,现决定当地平均气温连续五天低于10℃时应采取以下措施:A、砼的搅拌砼搅拌时应加热拌和水,在温度到0℃至-10℃掺加2-3%的防冻剂,温度-10℃至-15℃时掺加3-5%的防冻剂,搅拌时间应在原来时间上增加1-2分钟,这样使砼保持一定温度。
B、养护措施此工艺桩基砼养护属地下自然养护,但地表部分仍有可能产生冻结,所以桩头部分应采用黄土覆盖,覆盖厚度不小于40cm,在黄土与砼接触面上覆盖灰袋,防止土与砼混合。
C、冬期施工,制定防风、防火、防滑、防煤气中毒的安全措施。
D.1凡参加冬期施工作业的工人,都应进行冬期施工安全教育,并进行安全交底。
D.2 六级以上大风或大雪、大雨、大雾,高处作业和吊装作业应停止施工。
