边坡支护工程施工与基坑的支护、降水
- 格式:doc
- 大小:9.97 MB
- 文档页数:65
基坑支护与降水工程安全管理措施基坑支护、降水、土方开挖工程都属于危险性较大的工程,为确保施工安全,制定基坑支护、降水、土方开挖工程安全预控措施。
1、施工前须编制专项施工方案,编制质量、安全技术措施,并附具安全验算结果,经施工技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
2、施工前,负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员作出详细说明,并由双方签字确认。
3、对于深基坑(槽)、高切坡、桩基(是指开挖深度超过5m的基坑(槽)、或深度未超过5m但地质情况和周围环境较复杂的基坑(槽);高切坡是指岩质边坡超过30m、或土质边坡超过15m的边坡。
)除编制专项施工方案外,并应组织专家审查。
4、基础施工必须要有操作性强的支护方案,且必须经上级审批。
5、深度超过2m的基坑施工必须有防护措施。
6、应作好施工区域内临时排水系统规划,临时排水不得破坏相邻建(构)筑物的地基和挖、填土方的边坡。
在地形、地质条件复杂,可能发生滑坡、坍塌的地段挖方时,应由设计单位确定排水方案。
场地周围出现地表水汇流、排泻或地下水管渗漏时,应组织排水,对基坑采取保护措施。
开挖低于地下水的基坑(槽)、边坡和基础桩时,应合理选用降水措施降低地下水位。
7、坑槽开挖设置边坡必须符合安全要求,基坑(槽)、边坡设置坑(槽)壁支撑时,应根据开挖深度、土质条件、地下水位、施工方法及相邻建(构)筑物等情况设计支撑,支撑要牢固不变形。
拆除支撑时应按基坑(槽)回填顺序自下而上逐层拆除,随拆随填,防止边坡塌方或相邻建(构)筑物产生破坏,必要时采取加固措施。
8、基坑(槽)边坡和基础桩孔边堆置各类建筑材料的,应按规定距离堆置。
各类施工机构距基坑(槽)、边坡和基础桩孔边的距离,应根据设备重量、基坑(槽)、边坡和基础桩的支护、土质情况确定,并不得小于1.5m。
9、基坑(槽)作业时,应在施工方案中确定攀登设施及专用通道,作业人员不得攀爬模板、脚手架等临时设施。
危险性较大工程安全专项施工方案编制及审查程序前言为了保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障人民群众生命财产的安全,依据《建筑工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质〔2004〕213号),编制一份合理完善的危险性较大工程安全专项施工方案是非常重要的。
适用范围:工业与民用建筑和市政基础设施的新建、改建、扩建和拆除等活动。
共分七项分部分项工程:1、基坑支护与降水工程;2、土方开挖工程;3、模板工程;4、起重吊装工程;5、脚手架工程;6、拆除、爆破工程;7、其他危险性较大的工程。
主要编制依据:(1)《建筑基坑支护技术规程》(JGJ120)(2)《建筑边坡工程技术规范》(GB50330)(3)《建筑地基基础设计规范》(GB50007)(4)《建筑地基基础工程施工质量验收规范》(GB50202)(5)《建筑结构荷载规范》(GB50009)(6)《混凝土结构设计规范》(GB50010)(7)《建筑地基处理技术规范》(JGJ79)(8)《岩土工程勘察规范》(GB50021 2009年版)(9)《建筑桩基技术规范》(JGJ94)(10)《建筑基桩检测技术规范》(JGJ106)(11) 建筑物设计文件、地质报告(12) 地下管线、周边建筑物等情况调查报告(13) 本工程施工组织总设计及相关文件除此之外,还有28本有关规范、规程、规则、标准等,详见教材。
安全专项施工方案编制程序一、工程概况二、编制依据三、危险源及相关措施四、安全技术设计1、一般规定和要求2、构造要求3、设计计算五、施工要求六、质量检查与验收七、安全管理八、应急预案九、安全专项施工方案的审查程序安全专项施工方案编制审查程序1、安全专项施工方案由建筑施工企业专业工程技术人员编制――施工企业技术负责人审查签字――监理单位专业监理工程师初审后由监理单位总监审查签字,以上过程完成初审――经工程安全、质量监督部门认可的专家论证提出意见和建议――依据专家论证会的意见和建议修改完善――复审合格后实施。
支护与降水工程一、基坑支护1、在一定的天然冻结的深度,能保证施工挖土的工作安全,在土质为粘性土,深度为4米以内的基坑(槽)时,允许采用天然冻结法垂直开挖而不加设支撑,但在干燥的沙土中严禁采用冻结法施工。
2、基坑(槽)沟边坡的放坡。
当地质情况良好、土质均匀、地下水位低于基坑(槽)沟底面标高、挖方深度在5米以内时,不加支撑的边坡应按规定进行放坡。
3、基坑(槽)沟无边坡的土壁支撑。
开挖基坑(槽)沟时,如地质条件和周围环境允许,可优先考虑直壁开挖或放坡;但在建筑物稠密地区施工,不放坡条件,则根据土质情况进行支撑,以保证施工中的安全。
其支撑的形势主要有:间断式支撑、断续式水平支持、连续式水平支撑、锚拉支撑、斜柱支撑、短柱横隔支撑、临时挡土墙支撑。
间断式支撑适用范围:干地或天然湿度的粘土类土,深度在2m以内。
支撑方法:两侧挡土板水平放置,用撑木加木楔顶紧,挖一层土之顶一层。
断续式水平支撑适用范围:挖掘湿小的粘性土及挖土深度小于3m时。
支撑方法:挡土板水平放置,中间留出间隔,然后两侧同时对称立上竖木方,再用工具式横撑上下顶紧。
连续式水平支撑适用范围:挖掘较潮湿的或散粒的土挖土及挖土深度小于5m时。
支撑方法:挡土板水平放置,相互靠紧,不留间隔,然后两侧同时对称立上竖木方,上下各顶一根撑木,端头回木楔顶紧。
连续式垂直支撑适用范围:挖掘松散的湿度很高的土(挖土深度不限)。
支撑方法:挡土板垂直放置木方一根用撑木顶紧,再用木契顶紧。
锚拉支撑适用范围:开挖较大基坑或使用较大型的机械挖而不能安装横撑时。
支撑方法:挡土板水平顶在柱桩的内侧,柱桩一端打入土中,另一断用拉杆与远处锚桩拉紧,挡土板内侧回填土。
斜柱支撑适用范围:开挖较大基坑或使用较大型机械挖土,而水能采用锚拉支撑时。
支撑方法:挡土板1水平钉在柱桩的内侧,柱桩外侧由斜撑支牢,斜撑的底端只顶在撑桩上,然后在挡土板内侧回填土。
短柱横隔支撑适用范围:开挖宽度大的基坑,当部分地段下部防坡不足时。

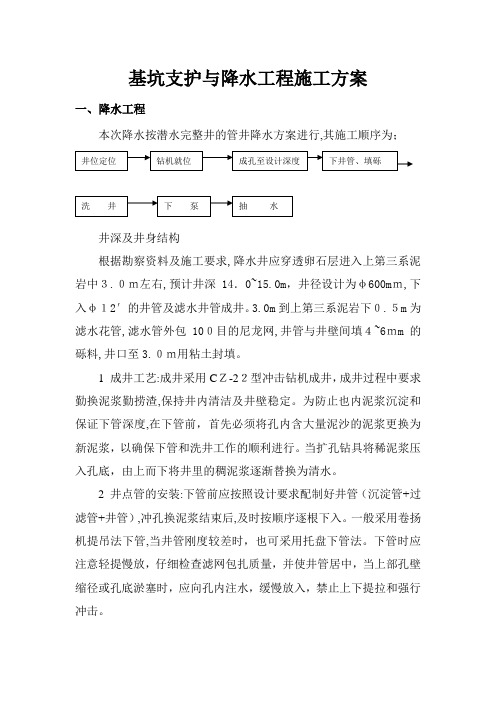

基坑支护与降水工程施工方案一、降水工程本次降水按潜水完整井的管井降水方案进行,其施工顺序为;井深及井身结构根据勘察资料及施工要求,降水井应穿透卵石层进入上第三系泥岩中3.0m左右,预计井深14.0~15.0m,井径设计为φ600mm,下入φ12′的井管及滤水井管成井。
3.0m到上第三系泥岩下0.5m为滤水花管,滤水管外包100目的尼龙网,井管与井壁间填4~6mm的砾料,井口至3.0m用粘土封填。
1 成井工艺:成井采用CZ-22型冲击钻机成井,成井过程中要求勤换泥浆勤捞渣,保持井内清洁及井壁稳定。
为防止也内泥浆沉淀和保证下管深度,在下管前,首先必须将孔内含大量泥沙的泥浆更换为新泥浆,以确保下管和洗井工作的顺利进行。
当扩孔钻具将稀泥浆压入孔底,由上而下将井里的稠泥浆逐渐替换为清水。
2 井点管的安装:下管前应按照设计要求配制好井管(沉淀管+过滤管+井管),冲孔换泥浆结束后,及时按顺序逐根下入。
一般采用卷扬机提吊法下管,当井管刚度较差时,也可采用托盘下管法。
下管时应注意轻提慢放,仔细检查滤网包扎质量,并使井管居中,当上部孔壁缩径或孔底淤塞时,应向孔内注水,缓慢放入,禁止上下提拉和强行冲击。
3 抽水泵的安装:详细检查各部件的完整性,安排起吊设备和用具;潜水泵水管和传动轴部分均分节组装,以丝扣联接,确保接头牢固,防止脱落;泵座放在井孔中间位置,基础牢靠,轴心垂直,确保密封处的严密性;电动机下降要保持平直,避免轴受损害,传动轴与电机转子需要要调整泵座,校正无误后,拧紧泵座和电机间的螺栓;调整传动轴和水泵叶轮片,带运转正常后投入使用。
二、基坑开挖、支护施工基础定位放线、降水完成后,甲方依据场地的交通条件,确定基坑开挖时的出土口位置,然后确定临设及材料堆放场地,做好地面排水系统。
基坑开挖支护的施工顺序为:1 开挖修坡土方开挖必须与土钉施工密切配合,分层、分段进行,分层高度决不能大于每层土钉的垂直距离,严禁超挖。
否则会造成基坑的局部破坏,对开挖后的边坡段,用人工及时修整,清除待喷面上的杂物,以便于后面的初喷或成孔施工。
基坑支护降水及土方开挖专项施工方案基坑支护是指通过采取一定的施工措施和工程技术手段,保障基坑在施工中的稳定性和安全性的一项工程措施。
本文将详细介绍基坑支护、降水和土方开挖的专项施工方案。
一、工程概况本工程位于XX市XX区,总用地面积为XXX平方米,地势较为平坦。
工程范围包括基坑支护工程和土方开挖工程。
二、基坑支护施工方案1.基坑支护类型选择根据地质调查结果和现场情况,本工程选用混凝土梁支撑和喷射混凝土支护相结合的方式进行基坑支护。
混凝土梁支撑主要用于边坡和基坑周边的支护,喷射混凝土支护用于基坑内侧的支护。
2.支护材料和设备选择(1)混凝土梁支护:选用C30混凝土作为支护梁的材料,并采用大型混凝土搅拌机进行配制和搅拌。
搅拌时加入适量的外加剂,以提高混凝土的流动性和抗渗性。
(2)喷射混凝土支护:选用C40混凝土作为喷射混凝土的材料,并采用喷射混凝土设备进行施工。
设备要具备稳定的供料和喷射能力,以确保施工质量。
3.支护施工工序(1)安全措施:在施工期间,要设置安全警示标志,确保施工现场的安全,并配备必要的安全设施和人员。
(2)基坑开挖:根据设计要求,采用机械挖掘进行基坑开挖,开挖深度根据实际情况确定。
(3)基坑边坡支护:先进行边坡绿化,然后在边坡上进行混凝土梁支护安装。
支撑梁的间距和尺寸根据设计要求确定。
(4)基坑内侧支护:喷射混凝土支护要在边坡支护完成后进行。
先进行基坑内侧的喷射混凝土施工,再进行基坑底部的施工。
三、降水工程方案1.降水方式选择根据现场情况和设计要求,本工程选择排水井和泵排水的方式进行降水。
排水井和泵站的位置根据地质调查结果和设计要求确定。
2.设备和材料选择(1)排水井:选用钢筋混凝土井筒作为排水井的材料,并进行适当的防渗处理。
(2)泵:选用大流量、高压力的泵进行泵排水,确保排水效果。
3.降水施工工序(1)开挖降水井:根据设计要求和施工方案,在基坑周边开挖降水井。
(2)井底防渗处理:在井底和井壁处进行适当的防渗处理,以保证井筒的稳定和排水效果。
深基坑工程基坑支护基坑降水土方开挖安全专项施工方案一、工程概况本工程是深基坑工程,深度达到20米,计划使用开挖支护法施工。
基坑开挖过程中需要进行基坑支护、基坑降水以及土方开挖安全等专项施工。
二、基坑支护方案1.支护方法:采用桩墙结合土壁的支护形式。
首先进行桩基础施工,根据设计要求设置荷载桩及水平支撑桩。
然后进行土壁施工,选用符合设计要求的土方材料,并控制土壁平直、垂直度等质量指标。
2.监测技术:在整个支护过程中,需要进行监测。
监测内容包括支撑桩的沉降、倾斜情况以及土壁的变形情况。
采用自动监测仪器对这些数据进行实时监测和记录,以提供工程施工过程中的参数参考。
三、基坑降水方案1.降水井施工:首先进行降水井的施工,设置足够数量的降水井点,保证降水效果。
降水井应设置于基坑外围,并合理设置井距。
2.降水设备选择:根据需要降水的流量和井的深度,选择合适的降水泵和管道设备。
确保降水设备的流量、扬程等性能符合要求,并进行必要的维护和保养。
3.监测控制:在降水过程中,需要进行降水效果的监测控制。
根据实时监测的数据,灵活调整降水量,并随时关注降水井的沉降情况。
同时,定期清理井内的泥沙和淤泥,防止堵塞。
四、土方开挖安全方案1.土方开挖顺序:按照设计要求,控制开挖面的宽度和深度。
避免过度开挖,导致基坑边坡的稳定性下降。
先从顶部开始逐层开挖,将土方逐渐均匀削平,避免出现大量土方堆积于基坑内造成压力。
2.周边建筑物保护:在土方开挖过程中,需要保护周边建筑物的安全。
采取合适的支护措施,如设置支撑柱、支护墙等,并对建筑物进行定期巡视,确保其安全。
3.排土运输:控制土方开挖过程中的土方运输方式。
选择合适的运输工具和设备,确保土方运输过程中的安全性。
同时,合理安排土方堆放区,避免土方堆积过高或堆积于基坑周边,引起安全隐患。
4.安全防护措施:施工现场应配备必要的安全防护设备,如安全帽、防护眼镜、安全绳等,确保施工人员的安全。
施工现场应设置合理的警示标志,加强对施工人员的安全教育和培训。
基坑5大降水方法及8步施工方案在地下水位较高的地区开挖深基坑,由于含水层被切断,在压差作用下,地下水必然会不断地渗流入基坑。
如不进行基坑降排水工作,将会造成基坑浸水,使现场施工条件变差,地基承载力下降,在动水压力作用下还可能引起流砂、管涌和边坡失稳等现象。
因此,为确保基坑施工安全,需要采取有效的基坑降水方法和降水施工方案。
基坑降水方法1.明沟加集水井降水明沟加集水井降水是一种人工排降法。
它具有施工方便,用具简单,费用低廉的特点,在施工现场应用的最为普遍。
在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,它主要排除地下潜水、施工用水和天降雨水。
在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。
因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。
2.轻型井点降水轻型井点降水(一级轻型井点)是国内应用很广的降水方法,它比其他井点系统施工简单、安全、经济,特别适用于基坑面积不大,降低水位不深的场合。
该方法降低水位深度一般在3-6m之间,若要求降水深度大于6m,理论上可以采用多级井点系统,但要求基坑四周外需要足够的空间,以便于放坡或挖槽,这对于场地受限的基坑支护工程一般是不允许的,故常用的是一级轻型井点系统。
轻型井点适用的土层渗透系数位0.1-50m/d,当土层渗透系数偏小时,需要采用在井点管顶部用粘土封填和保证井点系统各连接部位的气密性等措施,以提高整个井点系统的真空度,才能达到良好的效果。
3.喷射井点降水喷射井点系统能在井点底部产生250mm水银柱的真空度,其降低水位深度大,一般在8-20m范围。
它适用的土层渗透系数与轻型井点一样,一般为0.1-50m/d。
但其抽水系统和喷射井管很复杂,运行故障率较高,且能量损耗很大,所需费用比其他井点法要高。
基坑支护与降水工程专项施工方案基础施工作业面低于现场地面以下,受现场土质情况、地下水控制等多种因素影响,如不对基坑边坡进行认真设计,容易造成生产安全事故。
特别是较大规模的地下基础施工和深窄基坑(槽)、管沟(槽)施工中,不仅对坑底施工人员安全有直接影响,处理不好极易发生群死群作事故,同时,还将直接威胁周边建筑物、构筑物、地下管线的安全。
为此,用一份编制科学、有针对性的专项施工方案来指导劫掠与降水施工,真正把现场编制的施工方案作为施工基本依据,确保施工方案各项措施的有效落实,是避免此类事故发生的效途径。
为此,本节重点介绍基坑支护与降水工程专项施工方案应包括的主要内容,切实增强专项方案的全面性、针对性、和操作性,确保施工安全.基坑支护与降水工程专项施工方案主要内容应包括以下几个方面。
一、工程概况工程概况应简洁明了,把与本方案有关的内容说明清楚.应重点说明施工区域内水文地质条件,并根据工程概况,说明本方案的总体思路,对选用的降水、截水措施和基坑的边坡支护形式进行明确,必要时还应进行选型比较,在保证安全的前提下,尽量选用经济合理的的施工方法.主要内容包括:(一)工程基本情况阐明工程位置和工程性质、工程规模、重要设计参数、建筑面积、高度、基本结构形式、建筑物形状、尺寸、层数、高度、地下室设置、基础形式、持力层名称、工期等。
(二)水文地持情况开挖深度、地层岩性特征等,应全面准确地摘录岩土层特性及岩土工程设计所需的c、φ、值,以及地下水层、地下水流向、地下水位变化幅度、渗透系数等。
(三)周边环境情况周边建(构)筑手分布、地下管线状况及工程地下结构设计等,重点调查基坑降水支护施工中基坑开挖对周边环境、建(构)筑物及地下管线,结构的影响,这此资料是降水支护施工的重要依据,也是制定基坑监测对象的重要依据.(四)降水措施的选用形式(五)基坑支护措施的选用形式可根据场地内不同地质条件及周边环境情况,选用多种基坑支护形式相结合的支护措施,提出设计总体方案,并说明设计原则。
基坑及降水施工方案一、工程概况与目标本工程位于[具体地点],主要施工内容为基坑开挖及降水处理。
工程目标为确保基坑开挖过程安全稳定,有效控制降水,保障施工进度与工程质量。
二、基坑设计与要求基坑设计遵循国家相关规范,确保基坑边坡稳定,预防坍塌。
基坑周边设置排水沟和集水井,确保降水及时排出。
根据地质勘察报告,确定基坑开挖深度及边坡支护方式。
三、降水监测与分析在基坑周边设置降水观测井,实时监测地下水位变化。
分析降水数据,预测未来降水趋势,为施工提供参考。
四、施工方法与步骤进行基坑边坡支护,根据设计要求采取适当的支护方式。
开挖前进行降水预处理,确保基坑内部干燥。
分层开挖,每层开挖深度不宜过大,确保边坡稳定。
开挖过程中及时排水,防止积水对边坡造成影响。
五、安全防护措施施工现场设置安全警示标志,提醒人员注意安全。
施工人员必须佩戴安全帽、防护鞋等个人防护用品。
定期对边坡进行稳定性检查,发现隐患及时处理。
六、质量保证措施严格遵守国家相关施工规范,确保工程质量。
对施工过程中的关键环节进行质量控制,如支护结构、开挖质量等。
定期对施工人员进行技术培训,提高施工水平。
七、应急处理与预案制定基坑坍塌、涌水等突发事件的应急预案。
配备必要的应急设备和物资,如抢险车辆、排水设备等。
定期组织应急演练,提高应急响应能力。
八、施工进度计划制定详细的施工进度计划,明确各阶段的任务和时间节点。
定期对施工进度进行检查和调整,确保施工按计划进行。
对于施工进度滞后的情况,及时分析原因并采取措施加以解决。
综上所述,本基坑及降水施工方案旨在确保施工安全、稳定、高效进行,同时保障工程质量。
我们将严格按照方案要求执行施工任务,确保工程顺利完成。
一、基坑工程概况1、基坑概况地下室基坑呈发多边形,长约55m,宽约25m,基坑开挖较深,大面积开挖深度为4.53m。
自然地面平整相对标高为-2.200m,基坑开挖深度考虑到筏板垫层底(垫层厚100mm)标高为-6.730。
2、周边环境拟建场地南侧所濒临的为另一拟建建筑物,对基坑的影响较小。
场地内有一些临时设施距基坑有一定距离,基坑东侧及北侧为施工临时设施,在施工中应进行保护和考虑。
3、围护结构要求采用重力式深层搅拌桩作为止水围幕桩,结合基坑边坡分二级放坡,边坡面层采用铁丝网、砂浆抹面C20厚80作为护壁,坡面植入φ16长1m的短锚钉,后加一排木桩作为第二道挡土。
4、施工要求及要点(1)支护结构施工前,应仔细查明场地范围内的地下管理线情况,并会同建设单位、设计单位和管线权属部门共同研究,确保管线的安全和正常使用。
(2)施工过程必须做好坡顶地面截水、边坡体有针对性的排水和基坑内土方开挖时临时降水措施。
(3)基坑边2m范围内严禁堆裁,2m外地面超载不得大于15KPa。
(4)铁丝网砂浆面层铁丝网层φ6@250×250,锁定筋为1φ12;采用砂浆抹面厚80,,配合比为水泥:砂=1:2.5(重量比)。
(5)应按有关规范(规程)施工,确保围护安全。
施工时可根据地层土质情况,在确保结构安全前提下调整设计。
二、工期与质量要求基坑围护工程施工计划工期30天,工程质量应确保围护工程结构可靠,基坑边线与底标高应符合设计要求和规范规定,预留工作面应满足土建工程施工需要。
(一)地质条件根据江苏华晟建筑设计XXX提供的工程地质勘察报告,场地内基坑开挖及其影响范围内土层分布如下:①层:人工填土层(Qml)灰色~黄色,灰褐色,松散状,由粉质粘土、中粗砂及碎石岩块等堆填,土质不均匀,场地均有分布,厚度0.80~6.00m(ZK10),平均2.35m。
②层:耕植土层(Qpd)灰色,软塑,含有机物和植物根系,11个钻孔中有分布,厚度0.50~1.40m,平均0.79m。
