深基坑开挖放坡计算及深井降水计算-secret
- 格式:doc
- 大小:374.50 KB
- 文档页数:10
深基坑开挖放坡计算公式深基坑开挖放坡计算是在土木工程中非常重要的一部分,它涉及到基坑的安全和稳定性。
在进行基坑开挖时,为了防止坍塌和塌陷,需要对基坑的放坡进行合理的计算。
本文将介绍深基坑开挖放坡计算的公式和相关知识。
深基坑开挖放坡计算的基本原理是通过计算土体的抗剪强度和重力作用,确定基坑的放坡角度,以确保基坑的稳定性和安全性。
在进行放坡计算时,需要考虑土体的力学性质、水文地质条件和开挖方式等因素。
在进行深基坑开挖放坡计算时,需要使用一些基本的公式和方法。
下面将介绍几种常用的深基坑开挖放坡计算公式:1. 均匀土的放坡计算公式。
均匀土是指土体的密实度和颗粒大小均匀的土壤。
在进行均匀土的放坡计算时,可以使用以下公式:tanβ = H/V。
其中,β为放坡角度,H为基坑的深度,V为土体的内摩擦角。
2. 非均匀土的放坡计算公式。
非均匀土是指土体的密实度和颗粒大小不均匀的土壤。
在进行非均匀土的放坡计算时,需要考虑土体的力学性质和水文地质条件。
一般可以使用布洛赫公式进行计算:tanβ = (H/V) + (H/V) (1 (H/V) tanφ)。
其中,β为放坡角度,H为基坑的深度,V为土体的内摩擦角,φ为土体的孔隙压力系数。
3. 水文地质条件对放坡计算的影响。
在进行深基坑开挖放坡计算时,需要考虑水文地质条件对土体稳定性的影响。
一般来说,当土体处于饱和状态时,其稳定性会受到较大影响。
在进行放坡计算时,需要考虑土体的饱和度和孔隙水压力,可以使用以下公式进行计算:tanβ = (H/V) + (H/V) (1 (H/V) tan(φα))。
其中,β为放坡角度,H为基坑的深度,V为土体的内摩擦角,φ为土体的孔隙压力系数,α为土体的饱和度。
4. 开挖方式对放坡计算的影响。
在进行深基坑开挖放坡计算时,需要考虑开挖方式对土体稳定性的影响。
一般来说,采用不同的开挖方式会对土体的稳定性产生不同的影响。
在进行放坡计算时,需要考虑开挖方式对土体的影响,可以使用以下公式进行计算:tanβ = (H/V) + (H/V) (1 (H/V) tan(φα)) + K。
作业深基坑土方开挖方案及基坑降水方案嘿,大家好,今天给大家带来一份超详细的深基坑土方开挖方案和基坑降水方案。
咱们就直接进入主题吧!一、工程概况咱们得了解一下工程的基本情况。
这个深基坑项目位于繁华市区,周边环境复杂,地下管线众多。
基坑深度约为15米,土质以粘土和粉土为主,地下水位较高,施工难度较大。
二、土方开挖方案1.开挖顺序咱们先来确定一下土方开挖的顺序。
从外向内,分层开挖,先挖除表层杂填土,然后挖除粘土层,挖至设计标高。
2.开挖方法采用机械开挖和人工开挖相结合的方式。
机械开挖速度快,效率高,但需要注意保护地下管线;人工开挖则更细致,能确保基坑底部平整。
3.土方调配挖出的土方要合理调配。
一部分用于回填,另一部分则外运。
回填部分要确保质量,外运部分要尽量减少对周边环境的影响。
4.基坑支护基坑支护是关键。
采用钢板桩和混凝土支撑相结合的方式,确保基坑稳定。
施工过程中,要定期检查支护结构,发现隐患及时处理。
三、基坑降水方案1.降水目的降低地下水位,防止基坑积水,确保基坑干燥,为施工创造良好条件。
2.降水方法采用井点降水法。
在基坑四周设置排水井,通过排水管道将地下水抽排至指定地点。
3.降水设备选用高效、稳定的降水设备,如潜水泵、排水管道等。
4.降水过程控制四、施工要点1.施工安全安全第一,施工过程中要严格遵守安全规定,确保人员安全。
2.施工进度合理制定施工计划,确保施工进度顺利进行。
3.施工质量严格把控施工质量,确保基坑支护和降水效果达到设计要求。
4.环境保护施工过程中,要注意保护环境,减少扬尘、噪音等污染。
五、应急预案针对可能出现的突发情况,制定应急预案。
如遇到地下管线损坏、降水效果不佳等情况,要立即启动应急预案,确保施工顺利进行。
注意事项:1.土方开挖时,要注意监测周边环境变化,尤其是地下管线和附近建筑物的稳定性,一旦发现异常要及时采取措施。
2.开挖过程中,要随时检查挖掘机械设备的运行状况,避免因设备故障影响施工进度。

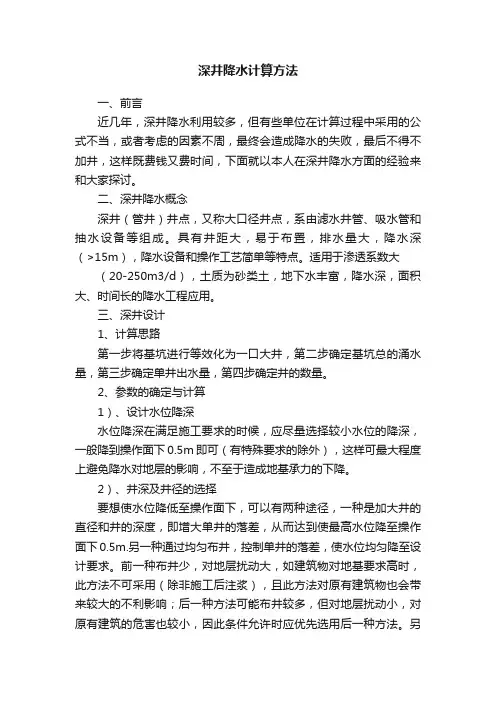

深井降水计算方法一、前言近几年,深井降水利用较多,但有些单位在计算过程中采用的公式不当,或者考虑的因素不周,最终会造成降水的失败,最后不得不加井,这样既费钱又费时间,下面就以本人在深井降水方面的经验来和大家探讨。
二、深井降水概念深井(管井)井点,又称大口径井点,系由滤水井管、吸水管和抽水设备等组成。
具有井距大,易于布置,排水量大,降水深(>15m),降水设备和操作工艺简单等特点。
适用于渗透系数大(20-250m3/d),土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程应用。
三、深井设计1、计算思路第一步将基坑进行等效化为一口大井,第二步确定基坑总的涌水量,第三步确定单井出水量,第四步确定井的数量。
2、参数的确定与计算1)、设计水位降深水位降深在满足施工要求的时候,应尽量选择较小水位的降深,一般降到操作面下0.5m即可(有特殊要求的除外),这样可最大程度上避免降水对地层的影响,不至于造成地基承力的下降。
2)、井深及井径的选择要想使水位降低至操作面下,可以有两种途径,一种是加大井的直径和井的深度,即增大单井的落差,从而达到使最高水位降至操作面下0.5m.另一种通过均匀布井,控制单井的落差,使水位均匀降至设计要求。
前一种布井少,对地层扰动大,如建筑物对地基要求高时,此方法不可采用(除非施工后注浆),且此方法对原有建筑物也会带来较大的不利影响;后一种方法可能布井较多,但对地层扰动小,对原有建筑的危害也较小,因此条件允许时应优先选用后一种方法。
另外井深还要考虑单井的出水量与自已现有的水泵配套。
井深主要是根据水位降深、所需要的单井出水能力、水泵的进水口的位置、含水层的厚度、及泥浆淤积深度等因素进行选择。
井径的选择要综合考虑以下几种因素:A、单井要求的出水量;B、水泵的直径;C、当地施工机械,及井管的规格,如选用市场常用的规格,价格可能会便宜对控制成本有益。
3)、渗透系数的选择渗透系数是降水计算中重要的参数,此参数可以从地质报告中选取,但在大面积布井前,须重新验证,或者搜集附近的实际数据作为参考。

基坑降水计算指南1.降水影响半径确定影响半径的方法很多,在矿坑涌水量计算中常用库萨金和吉哈尔特经验公式作近似计算。
当设计的矿山进行了大降深群孔抽水试验或坑道放水试验时,为了推求较为准确的影响半径,可利用观测孔网资料为基础的图解法进行推求。
1.1、经验公式法计算影响半径的主要经验公式见表1。
表1 计算影响半径的经验公式1.2、图解法当设计矿山做了大降深群孔抽水或坑道放水试验时,为了推求较为准确的影响半径,可利用观测孔实测资料,用图解法确定影响半径。
(一)自然数直角座标图解法在直角座标上,将抽水孔与分布在同一直线上的各观测孔的同一时刻所测得的水位连结起来,尚曲线趋势延长,与抽水前的静止水位线相交,该交点至抽水孔的距离即为影响半径(见图1)。
观测孔较多时,用图解法确定的影响半径较为准确。
(二)半对数座标图解法在横座标用对数表示观测孔至抽水孔的距离,纵座标用自然数表示抽水主孔及观测孔水位降深的直角座标系中,将抽水主孔的稳定水位降深及同时刻的观测孔水位降低标绘在相应位置,连结这两点并延长与横座标的交点即为影响半径(见图2)。
当有两个或两个以上观测孔时,以观测孔稳定水位降深绘图更准些。
1.3、影响半径经验数值根据岩层性质、颗粒粒径及单位涌水量与影响半径的关系来确定影响半径,见表2与表3。
表2 松散岩土影响半径(R)经验数值表3 单位涌水量与影响半径关系2 计算模型及公式2.1.潜水完整井计算模型()⎪⎭⎫ ⎝⎛+-=01log 2366.1r R S S H kQ …………………………………………公式1式中:Q 基坑涌水量(m 3/d );k :渗透系数(m/d ); H :潜水含水层厚度(m ): S :基坑水位降深(m ); R :降水影响半径(m ); r 0:基坑等效半径(m )。
2.2.承压水完整井计算模型⎪⎪⎭⎫⎝⎛+=01lg 73.2r R MS kQ式中:Q :K R :r 0:基坑(m );M :承压含水层厚度(m )2.3.承压水非完整井计算模型⎪⎪⎭⎫ ⎝⎛+-+⎪⎪⎭⎫ ⎝⎛+=002.01lg 1lg 73.2r M l l M r R MSkQ ……………………………公式式中:Q :基坑涌水量(m 3/d );K :渗透系数(m/d ); R :降水影响半径(m ); r 0:基坑等效半径(m ); M :承压含水层厚度(m ); S :基坑水位降深(m );l :基坑降水井过滤器工作部分长度(m )()⎪⎪⎭⎫⎝⎛+--=021lg 2366.1r R h M M H kQ 式中:Q :基坑涌水量(m 3/d );K :渗透系数(m/d ); R :降水影响半径(m ); r 0:基坑等效半径(m ); M :承压含水层厚度(m );h2.5.线形工程潜水完整井计算模型Rh H kL Q 22-=…………………………………………………公式5()222h H Rx h y -+=……………………………………………公式6 ()dR r d SS H k q w 2ln 2πππ+-=…………………………………………………公式7双直线井排,条件同上,适用条件:①均质潜水含水层; ②完整井点; ③位于无界含水层中; ④直线井点排,两侧进水; ⑤L>50m 。
基坑降水计算1.降水影响半径确定影响半径的方法很多,在矿坑涌水量计算中常用库萨金和吉哈尔特经验公式作近似计算。
当设计的矿山进行了大降深群孔抽水试验或坑道放水试验时,为了推求较为准确的影响半径,可利用观测孔网资料为基础的图解法进行推求。
1.1、经验公式法计算影响半径的主要经验公式见表1。
表1 计算影响半径的经验公式1.2、图解法当设计矿山做了大降深群孔抽水或坑道放水试验时,为了推求较为准确的影响半径,可利用观测孔实测资料,用图解法确定影响半径。
(一)自然数直角座标图解法在直角座标上,将抽水孔与分布在同一直线上的各观测孔的同一时刻所测得的水位连结起来,尚曲线趋势延长,与抽水前的静止水位线相交,该交点至抽水孔的距离即为影响半径(见图1)。
观测孔较多时,用图解法确定的影响半径较为准确。
(二)半对数座标图解法在横座标用对数表示观测孔至抽水孔的距离,纵座标用自然数表示抽水主孔及观测孔水位降深的直角座标系中,将抽水主孔的稳定水位降深及同时刻的观测孔水位降低标绘在相应位置,连结这两点并延长与横座标的交点即为影响半径(见图2)。
当有两个或两个以上观测孔时,以观测孔稳定水位降深绘图更准些。
1.3、影响半径经验数值根据岩层性质、颗粒粒径及单位涌水量与影响半径的关系来确定影响半径,见表2与表3。
表2 松散岩土影响半径(R)经验数值表3 单位涌水量与影响半径关系2 计算模型及公式2.1.潜水完整井计算模型()⎪⎭⎫ ⎝⎛+-=01log 2366.1r R S S H kQ …………………………………………公式1式中:Q 基坑涌水量(m 3/d );k :渗透系数(m/d ); H :潜水含水层厚度(m ): S :基坑水位降深(m ); R :降水影响半径(m ); r 0:基坑等效半径(m )。
2.2.承压水完整井计算模型⎪⎪⎭⎫⎝⎛+=01lg 73.2r R MS kQ式中:Q :K R :r 0:基坑(m );M :承压含水层厚度(m )2.3.承压水非完整井计算模型⎪⎪⎭⎫⎝⎛+-+⎪⎪⎭⎫ ⎝⎛+=002.01lg 1lg 73.2r M l l M r R MSkQ ……………………………公式式中:Q :基坑涌水量(m 3/d );K :渗透系数(m/d ); R :降水影响半径(m ); r 0:基坑等效半径(m ); M :承压含水层厚度(m ); S :基坑水位降深(m );l :基坑降水井过滤器工作部分长度(m )2.4.承压—潜水完整井计算模型()⎪⎪⎭⎫⎝⎛+--=021lg 2366.1r R h M M H k Q 式中:Q :基坑涌水量(m 3/d );K :渗透系数(m/d ); R :降水影响半径(m ); r 0:基坑等效半径(m ); M :承压含水层厚度(m );h2.5.线形工程潜水完整井计算模型R h H kL Q 22-=…………………………………………………公式5()222h H Rxh y -+=……………………………………………公式6 ()dR r d SS H k q w 2ln 2πππ+-=…………………………………………………公式7双直线井排,条件同上,适用条件:①均质潜水含水层; ②完整井点; ③位于无界含水层中; ④直线井点排,两侧进水; ⑤L>50m 。
目录一、工程概况1 基本情况.................................. 错.. 误!未定义书签。
2 地质情况.................................................. -..1.. -、基坑开挖及降水方案 ........................................................................... - 2 -1 确定方案................................................... -..2.. -2 开挖及降水检算.............................................. -..3. -3.坡面防护及监测方案 .......................................... -..7. -三、安全防护方案................................................. - 8 -1 安全技术措施................................................ -..8. -2 施工机械安全措施 ............................................ -..9. -3 电缆的防护措施.............................................. -..9. -一、工程概况地质情况2.1 绝对标高与相对标高。
该立交分三孔,中间为主孔,长104米,净宽10米,两边孔长97米、宽5 米,呈台阶形布置,中孔基坑底标高为79.024 ,边孔基底标高为79.324 ,开挖最深处8m 土方开挖工程量约6万立方。
2.2 周边环境:基坑东南有民房,北边为便道,基坑降水过程中的排水通过南侧连霍高速排水系统排出,其余场地较开阔。
深基坑施工方案吴文明1.1. 基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内。
地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。
因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。
基坑、沟槽开挖时降低地下水位的方法很多,一般有设各种排水沟排水和用各种井点系统降低地下水位两类方法,其中以设明(暗)沟、集水井排水为施工中应用最为广泛、简单、经济的方法,各种井点主要应用于大面积深基坑降水。
1.1.1. 集水坑排水法一、排水方法集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法:1.明沟与集水井排水2.分层明沟排水3.深层明沟排水。
4.暗沟排水5.利用工程设施排水二、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等。
选用水泵类型时,一般取水泵的排水量为基坑涌水量的1.5—2倍。
当基坑涌水量Q<20m3/h,可用隔膜式泵或潜水电泵;当Q在20-60m3/h,可用隔膜式或离心式水泵,或潜水电泵;当Q>60 m3/h,多用离心式水泵。
隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用。
当基坑涌水量很小,亦可采用人力提水桶、手摇泵或水龙车等将水排出。
1.1.2. 井点降水法在地下水位以下的含水丰富的土层中开挖大面积基坑时,采用一般的明沟排水方法,常会遇到大量地下涌水,难以排干;当遇粉、细砂层时,还会出现严重的翻浆、冒泥、流砂现象,不仅使基坑无法挖深,而且还会造成大量水土流失,使边坡失稳或附近地面出现塌陷,严重时还会影响邻近建筑物的安全。
当遇有此种情况出现,一般应采用人工降低地下水位的方法施工。

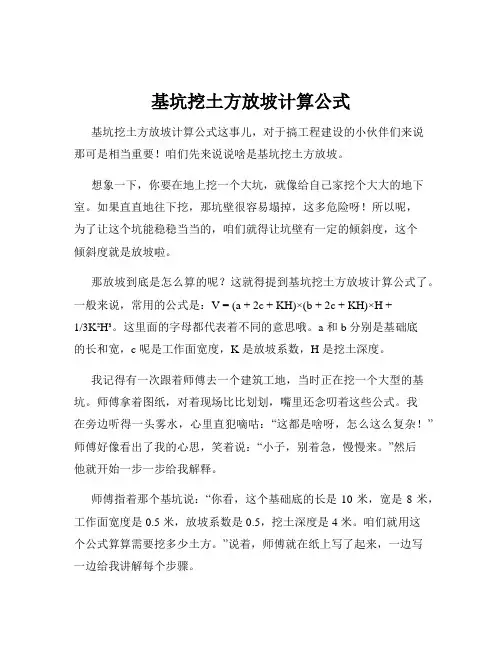

基坑放坡的计算公式
基坑放坡的计算公式可以根据不同的放坡系数进行计算,常见的计算公式有:
1.体积计算公式:体积= 底面积× 高;长方体体积= 长× 宽× 高;正方
体体积= 棱长× 棱长× 棱长;锥体体积= 底面面积× 高÷ 3;台体体积= V = [S上+ (S上/S下) + (S上/S下)] × h/3。
2.承台计算公式:承台体积= 【AB + ab + (A+a)(B+b)】× h2/6 + ABh1。
3.圆形放坡基坑土方量计算公式:V = 1/3πH(R12 +R22 +RlR2) ,其中V
一挖土体积(立方米),H 一一地坑深度(米),R1 一坑底半径(米),R2 一坑上口半径,R2=R1+KH(米),K 一坡度系数。
4.圆形放坡基坑土方量计算公式:V=(a+2c+KH)*(b+2c+KH)H+1/3K2H3。
在具体应用中,需要根据工程实际情况和设计要求选择合适的计算公式,并考虑土方开挖、运输、回填等费用,确定最优的放坡系数和施工方案。

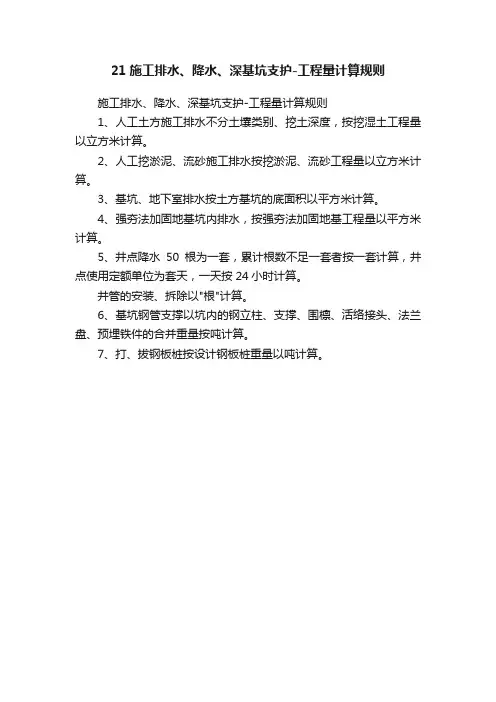

21施工排水、降水、深基坑支护-工程量计算规则
施工排水、降水、深基坑支护-工程量计算规则
1、人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。
2、人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。
3、基坑、地下室排水按土方基坑的底面积以平方米计算。
4、强夯法加固地基坑内排水,按强夯法加固地基工程量以平方米计算。
5、井点降水50根为一套,累计根数不足一套者按一套计算,井点使用定额单位为套天,一天按24小时计算。
井管的安装、拆除以"根"计算。
6、基坑钢管支撑以坑内的钢立柱、支撑、围檩、活络接头、法兰盘、预埋铁件的合并重量按吨计算。
7、打、拔钢板桩按设计钢板桩重量以吨计算。
目录一、工程概况.................................................................................................. - 1 -1基本情况 ................................................................... 错误!未定义书签。
2地质情况 . (1)二、基坑开挖及降水方案 ............................................................................. - 2 -1确定方案. (2)2开挖及降水检算 (3)3.坡面防护及监测方案 (7)三、安全防护方案 ......................................................................................... - 8 -1安全技术措施 . (8)2施工机械安全措施 (9)3电缆的防护措施 (9)一、工程概况地质情况2.1绝对标高与相对标高。
该立交分三孔,中间为主孔,长104米,净宽10米,两边孔长97米、宽5米,呈台阶形布置,中孔基坑底标高为79.024,边孔基底标高为79.324,开挖最深处8m,土方开挖工程量约6万立方。
2.2周边环境 :基坑东南有民房,北边为便道,基坑降水过程中的排水通过南侧连霍高速排水系统排出,其余场地较开阔。
2.3地质情况地面向下1米内位粉土,其中0-0.5米为素填土、耕植土,以粉土为主;1-3.1米范围内位粉砂,砂质不纯,局部泥质含量高;3.1-6.3米范围内为粉土,土质不均,局部砂感较强,夹粉质黏土团块;6.3-7.2米为粉质黏土,7.2-16米为细砂,局部含泥量较高,夹薄层粉土。
详见下表:二、基坑开挖及降水方案1确定方案基坑开挖采用放坡开挖,开挖坡度为1:1.25,中间位置设置二级台,台阶宽1.5米;基坑开挖时分两次开挖,第一次开挖深度为4米,由东向西全断面开挖,开挖完成后开始施做降水井及水泥砂浆桩;待水泥砂浆桩施工完毕,降水已降至基坑底-1米位置后进行二次开挖,由东至西全断面开挖至设计标高。
开挖后降水采用深井降水,井置于基坑开挖的二级台阶处,通过潜水泵抽水后汇于基坑上方的汇水池,然后通过管道排入连霍高速的排水系统。
基坑开挖断面图和平面图附后。
2 开挖断面及降水检算2.1开挖断面尺寸祁圪垱中桥处原地表标高为86.2m ,基坑底标高为79.024m ,即开挖总高度为7.176m ,按7.5m 计算。
设计分两层开挖,第一层高度4.0m ,第二层开挖高度3.5m ,坡比均为1:1.25,中间做1.5m 平台。
2.1.1参数选取开挖总高度H=7.5m ,顶层开挖高度h=4.0m ,粉土重度γ=19.5KN/m3、内摩擦角ϕ =23°、黏聚力c=3KN/m2。
2.1.2放坡角度检算⑴、底层边坡角度θ1计算1212sin cos sin ()2c H θϕθϕγ=- 12123sin cos 237.52319.5sin ()2θθ⨯⨯=- 经试算得θ1=41.14°,换算坡比为1:1.144>1:1.25。
⑵、顶层边坡角度θ2计算2222sin cos sin ()2c h θϕθϕγ=-22223sin cos 2342319.5sin ()2θθ⨯⨯=-经试算得θ2=49.92°,换算坡比为1:0.852>1:1.25。
放坡宽度 () 1.25 1.5 1.25L H h h =-⨯++⨯(7.54) 1.25 1.54 1.25=-⨯++⨯10.875m =2.2降水检算祁圪垱中桥处原地表标高为86.2m ,基坑底标高为79.024m ,地下水位线标高为79.946m 。
设计在基坑南北两侧平台中线处打设40口半径20cm 管井进行降水(管井间距15.58m )。
2.2.1参数选取粉土渗透系数K=1.0m/d 、降水曲线坡度i=0.1、管井井点半径r=0.20m 、井点个数n=40、水位降低值s=3.0m 、过滤管长度l=3.0m 、降水区域宽L1=38.65m 、长L2=296.0m 。
2.2.2降水检算由于管井底未到不透水层及承压水层,故该区域降水按无压非完整井计算。
水位线至井点过滤管上端距离s ’138.65'0.13 4.9322L s i s m =⨯+=⨯+= 由' 5.00.622' 5.03s s l ==++知含水层有效深度H 0 0 1.794(') 1.791(4.933)14.21H s l m =⨯+=⨯+=抽水影响半径R1.95 1.95 3.022.05R m ==⨯=取22.000R m =假象半径x 0060.23x m ===,取060.00x m =抽水影响半径R 000226082R R x m =+=+=抽水半径为R 的一点水位h 00014.21 3.011.21h H s m =-=-=总涌水量Q00033(2)1.366lg lg (214.213)31.366 1.0lg82lg 601015.2/0.01175/H s s Q K R x m d m s-=-⨯-⨯=⨯⨯-==管井过滤器进水部分每米井的单位进水量q322 3.140.2 1.00.00028/1515q rl m s π==⨯⨯⨯⨯=管井过滤器部分总长度L0.0117541.20.00028QL m q === 取L=42.0m单个抽水井过滤管浸水长度h10.46h m===取h=11.0m ,4011440nh m =⨯=>L=42.0m40个井点距降水中心的距离如下表所示则:1240lg 2.174 2.068 2.17473.575x x x ∙=+++=…………总涌水量Q00124033(2)1.3661lg lg (214.21 3.0) 3.01.366 1.01lg8273.575401399.2/1015.2/H s sQ K R x x x n m d m d-=-∙⨯-⨯=⨯⨯-⨯=≥……由此可知,管井井点点数和布置距离满足本工程降水要求。
管井埋置深度H1/223 3.520.138.65/211 1.519.9H H h iL H H m =++++=++⨯++=取H=21m式中 H1——地面至基坑底面的距离(m);h——基坑底面至降水曲线最高点的安全距离(m);L——双排管井降水的井排间距(m);i——降水曲线坡度;H2——滤管长度(m);H3——沉淀管长度(m);井管选用无砂混凝土井管,井底沉淀管长度定为1.5米,滤管位置在自然水位线以下,对准含水层,其长度与含水层厚度相等。
3.坡面防护及监测方案3.1防止雨水冲刷边坡方案为防止雨水冲刷边坡,待基坑开挖完成后在坡面上用M10水泥砂浆做3cm厚的水泥砂浆抹面。
3.2基坑四周及坑底的保护方案为保护开挖好的基坑,防止雨水浸泡,基坑排水采取基坑外排水和基坑内集排水。
基坑外在离坡顶1.0米外自然地坪处设置30cm×30cm截水沟,水自东向西排,然后向南排,不让地面水流入基坑内。
在基坑底距坡角50cm 处设30cm×30cm排水盲沟,沟内填筑10cm厚的碎石,每隔50米设一集水井,直径为80cm,井底比沟底深70cm,并配置水泵,将水抽至基坑降水用的汇水池内,保护好已经开挖完成的基坑。
3.3监测方案基坑开挖好后派人随时盯控基坑的变形情况,发现裂缝立即停止施工,在坑底坡脚处每隔50米,坡顶上方距离边坡30cm处每隔50米设置观测桩,施工过程中由测量人员每天用坐标法监测观测桩的位移情况并用标高法测出沉降情况,如发现沉降量大于2mm/天或位移量大于2mm/天,则停止施工,找出变形的原因,对基坑进行进一步防护后方可开始施工。
三、安全防护方案1安全技术措施1.1开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;不得在基坑上方堆士,开挖北侧边坡需人工配合钩机开挖,电缆需人工开挖出并进行架空防护后方可用钩机开挖边坡。
在电缆架空位置采用人工刷坡,严禁使用机械。
1.2机械行驶道路应平整、坚实,防止作业时下陷;1.3机械挖土分层进行,按交底放坡, 防止塌方、溜坡等造成机械倾翻、淹埋等事故。
1.4多台挖掘机在同一作业面机械开挖,挖掘机间距应大于10m; 多台挖掘机械在不同台阶同时开挖,应验算边坡稳定,上下台阶挖掘机前后应相距30m 以上,挖掘机离下部边坡有一定的安全距离,以防造成翻车事故。
1.5机械施工区域禁止无关人员进人场地内。
挖掘机工作回转半径内不得站人或进行其他作业。
挖掘机、装载机卸土,应待整机停稳后进行, 不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上。
1.6挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。
1.7挖掘机和自卸汽车行走、装卸土时, 必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2.5m 与 4~6m(110~22OKV 时 ) 。
1.8基坑四周做1.2米高的临时围栏,并用彩钢瓦封闭,1米以内不得堆土堆料。
夜间设红色警示标志。
2施工机械安全措施2.1物资设备部对工地所有机械统一定期进行安全检查,发现问题及时解决,消除不安全的因素。
2.2各种机械设备均要制定安全技术操作规程,并认真检查落实情况。
2.3机动车严禁无证驾驶。
施工人员需持操作证操作机械。
2.4定期检查机械设备的安全保护装置和安全指示装置,以确保以上两种装置的齐全、灵敏、可靠。
3电缆的防护措施位于桥北侧的军用电缆采用架空防护,基坑开挖前需人工将电缆挖出,挖出后在原电缆位置采用双排#字钢管架防护,钢管架间隔6米设置一组,架底设厚0.3米的混凝土基座。
具体详见电缆架空设计图。
