屋面砖铺贴技术经验交底
- 格式:doc
- 大小:27.00 KB
- 文档页数:4
一、交底目的为确保屋面砖施工过程中人员安全,防止事故发生,特进行安全技术交底。
二、交底对象参与屋面砖施工的所有人员,包括施工人员、管理人员、监理人员等。
三、交底内容1. 施工人员应具备的基本条件:(1)身体健康,无高血压、心脏病、贫血等不适合高处作业的疾病。
(2)熟悉屋面砖施工技术,掌握相关安全操作规程。
(3)持有相关施工操作证。
2. 施工现场安全措施:(1)施工前,对施工现场进行全面检查,确保脚手架、防护栏杆、安全网等设施符合安全要求。
(2)施工过程中,保持施工现场整洁,及时清理杂物,防止滑倒、摔伤等事故发生。
(3)施工人员必须佩戴安全帽,正确使用安全带,严禁攀爬、翻越防护设施。
3. 施工操作安全要点:(1)施工前,检查屋面砖的质量,确保符合设计要求。
(2)施工过程中,使用电动工具时,注意安全,防止触电、火灾等事故发生。
(3)施工人员不得穿硬底鞋、易滑鞋和拖鞋,防止滑倒。
(4)施工过程中,严格遵守操作规程,不得随意更改施工方法。
4. 高处作业安全措施:(1)施工人员在高处作业时,必须正确佩戴安全带,高挂低用。
(2)高处作业区域应设置警示标志,禁止无关人员进入。
(3)高处作业时,应保持注意力集中,防止坠落、物体打击等事故发生。
5. 施工材料及设备安全:(1)施工材料应存放整齐,不得随意堆放,防止倒塌、滚落等事故发生。
(2)施工设备应定期检查、维护,确保其安全性能。
(3)施工过程中,严禁将材料及设备随意放置于屋面边缘,防止坠落伤人。
6. 施工过程中应注意的其他事项:(1)施工人员应遵守施工现场各项规章制度,服从现场管理。
(2)施工过程中,发现安全隐患,应立即报告,及时整改。
(3)施工结束后,清理施工现场,确保无安全隐患。
四、交底时间根据实际情况确定,确保所有施工人员都能参加。
五、交底责任人项目经理、技术负责人、安全员。
六、交底记录交底记录应详细记录交底内容、时间、地点、参加人员等,并妥善保管。
七、注意事项1. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
屋面贴砖技术交底一、工程概述本工程为具体工程名称,屋面贴砖面积约为具体面积。
为确保屋面贴砖工程的质量和美观,特进行此次技术交底。
二、施工准备1、材料准备(1)面砖:应选择质量合格、规格统一、颜色一致的面砖,其表面应平整、无裂缝、无缺棱掉角。
(2)粘结剂:应根据面砖的材质和屋面的基层情况选择合适的粘结剂,确保粘结牢固。
(3)填缝剂:选用与面砖颜色相匹配、耐候性好的填缝剂。
2、工具准备(1)常用工具:如砖刀、橡皮锤、水平尺、靠尺、线坠等。
(2)施工机械:如搅拌机等。
3、作业条件准备(1)屋面基层已处理完毕,平整度、坡度符合设计要求,并经过验收合格。
(2)伸出屋面的管道、设备基础等已施工完毕,并做好防水处理。
(3)施工环境温度应在 5℃以上,避免在雨天、大风天施工。
三、施工工艺流程1、基层处理将屋面基层表面的杂物、灰尘清理干净,用扫帚扫净。
对于基层表面不平整的部位,应采用水泥砂浆进行找平处理,确保基层平整、坚实。
2、弹线分格根据面砖的规格和屋面的尺寸,在屋面上弹出控制线,确定面砖的铺贴位置和分格缝的位置。
分格缝的宽度一般为 10mm 左右,其位置应避开屋面的阴阳角和设备基础等部位。
3、铺贴面砖(1)在基层上涂抹一层粘结剂,厚度应均匀适中。
(2)将面砖按照控制线的位置铺贴在基层上,用橡皮锤轻轻敲击,使其与粘结剂紧密贴合。
(3)铺贴时应从屋面的低处向高处进行,逐行逐列铺贴,确保面砖的平整度和坡度符合要求。
(4)面砖之间应预留一定的缝隙,一般为 2mm 左右,以保证填缝剂能够充分填充。
4、勾缝处理(1)待面砖铺贴完成 24 小时后,进行勾缝处理。
(2)先用扫帚将面砖缝隙内的杂物清理干净,然后用专用的勾缝工具将填缝剂填入缝隙内,填缝剂应填满压实,表面应平整光滑。
(3)勾缝完成后,及时用湿布将面砖表面的残留填缝剂清理干净。
5、养护勾缝完成后,应进行养护,养护时间不少于 7 天。
养护期间应避免面砖受到碰撞和污染。
屋面地砖铺贴技术交底

1、工艺流程:基层清理干净——弹线、抄平——嵌玻璃条分格缝——贴地砖——嵌缝——阴角R圆。
2、400×400地砖用25mm厚1:4干硬性水泥砂浆铺贴,1:1水泥砂浆嵌平缝,缝表面低于地砖面1mm。
3、地砖之间缝宽9mm,分格缝宽20mm;屋面找坡1%,坡向落水口;落水口直径500mm范围内坡度不小于5%,坡度统一为30mm,直径500mm圆分12等分。
.
4、屋面地砖距四周墙面120mm开始铺贴,四周女儿墙及突出屋面管墩阴角做R=100mm圆弧至玻璃条,玻璃条与100宽边线砖之间留20mm宽分格缝。
5、突出屋面PVC水管根部周围100mm内做成圆台状,台高50mm。
6、大面地砖平整度2mm,缝平直度2mm,缝宽2mm,无空鼓现象,表面擦干净。
7、伸缩缝内嵌填缝油膏,油膏饱满,边缘平直
国际商会大厦B座项目部
交底人:王爱军
2002年11月6日。
屋面广场砖铺贴技术交底一、材料1、面砖:本工程屋面砖采用100*100mm瓷质广场砖,使用前应挑选,保证外观颜色一致,表面平整,边角整齐,无翘曲、划痕、方正无窜角现象,有裂缝掉角和表面缺陷的应剔除。
砖的大小应一致,长、宽允许偏差不超过1㎜;2、水泥:32.5MPa以上普通或矿渣水泥,出厂日期不超过3个月,使用中应注意如发现水泥有结块时应整袋清理出去,不得使用;3、砂子:采用干净中砂,过孔径为8mm的筛子,剔除土块、石块等杂质;4、水:采用饮用水。
二、施工工艺2、基层清理将基层上的砂浆、尘土等杂物清理干净3、弹线、找规矩女儿墙四周、出屋面的墙、通风道等部位均应留出分格缝,分格缝四周应交圈,分格缝宽25㎜。
广场砖缝宽10㎜左右,进行排砖计算,不合模数时可通过调节缝宽和边沿起始位置加以调节,但缝宽应控制在8-12mm之间。
纵横向弹通常控制线,弹线时注意风的影响,必须保证线顺直。
分格缝间距约为4m,并尽可能与基层找平层分隔缝在同一位置,铺完屋面砖后,将分割缝里的尘土杂物清理出来,伸缩缝下半层填入砂子,上半层填入沥青砂或用耐候胶打平。
4、分区铺砖在一个铺砖区域内先铺好标志行砖,每行砖纵横向均拉通线控制砖缝,从前向后退着铺贴,每块砖应跟线。
操作程序是:(1)用干硬性砂浆找平,其铺厚度为20㎜左右,其配合比(体积比)为水泥:砂:=1:4,找平层应压实;(2)砖的背面朝上,抹水泥浆结合层。
因为水泥浆强度高凝结硬化快,防止存放时间太长,应随拌随用。
(3)将抹好水泥浆的砖,铺贴到找平层砂浆上,砖上楞应跟线找正找直。
(4)拨缝、修整,在水泥砂浆初凝前,及时将已铺好的砖,及时用靠尺或水平尺全面检查平整度,并按线将缝找直,并将缝内多余的砂浆扫出,将砖拍实,如有坏砖应及时更换。
5、铺贴水落口处砖水落口处排砖应设计为放射型,直径大小一般不应少于三条砖,每块砖应根据放样或实做的样板,确定切割成梯型砖的尺寸,保证放射线顺直和同心,水落口处排水坡度适当加大到5%左右,保证排水通畅和美观。
上人屋面贴砖技术交底本项目为提高工程档次,所有楼栋上人屋面增加地砖面层做法,改善屋面使用环境。
新增做法增加屋面厚度,原设计的泛水和防护高度等均需综合考虑,为保证新增工序施工质量,并满足《屋面工程质量验收规范GB50207》要求,制定本技术交底,具体如下:1施工准备1.1施工条件1、出屋面设备已安装完毕,确保没有笨重物件会压坏砖面。
屋面外墙涂料大面积完成,后期修补污染少。
2、各种突出管口的高度、落水口标高等调整核对完毕。
3、图纸排版图已确认可行。
4、屋面刚性防水层按地砖板块切割分缝,不利调坡的部位进行剔凿。
5、作业人员全部经过技术交底培训。
1.2材料准备1、水泥:32.5R级复合硅酸盐术泥,杜绝使用过期水泥。
2、砂:采用中粗砂,含泥量超过3%的使用前过筛。
3、屋面砖:均要有出厂质量证明文件,其规格品种300*300,150*150白灰两种,数量用量均准备充足。
砖块的长、宽、厚,允许偏差不得超过土1mm,平整度差不得超过0.5mm,两条对角线长度不超过1.5mm。
1.3施工机具1、操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝馏子、水桶、扫帚等。
2、砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹2、工艺流程基层处理→排砖弹线→铺砖→细部铺砖→养护→勾缝3、施工工艺3.1基层处理将细石砼刚防水层表面上的砂浆、杂物、浮灰、渣士等彻底清洗干净,对顽固的腻子、油漆污染等处进行凿毛处理。
对作业面提前一天洒水湿润,作业时基面先刷水泥浆,在铺摊水泥沙灰,摊幅均不超过半小时内铺贴面积。
3.2找规矩、弹线、排砖按照屋面贴砖布局图进行排砖控制线放样,弹出屋脊、分隔缝、和分水岭线,并进行纵横双向砖面预排,检查有无冲突情况。
落水口中心650X650范围弹出控制线,预留出来进行细部排砖,落水口完成效果类似下图。
排砖离女儿墙、出屋面结构等处预留150-200mm左右宽度弹出控制线,后期做R角抹灰和护墩,效果如下图。
一、交底依据1. 国家及地方相关安全法律法规和标准规范。
2. 项目施工组织设计及施工方案。
3. 《屋面工程技术规范》(GB50345-2012)等相关技术文件。
二、交底目的为确保屋面铺砖施工过程中人员安全、工程质量和施工进度,特进行安全技术交底。
三、交底内容1. 施工人员安全要求(1)施工人员必须持证上岗,熟悉本岗位操作规程和安全注意事项。
(2)施工前,应充分了解工程特点和施工环境,掌握施工工艺和安全技术要求。
(3)施工过程中,必须严格遵守操作规程,不得擅自改变施工方法。
(4)施工人员应正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
2. 施工现场安全措施(1)施工前,应检查施工现场安全防护设施是否完善,如防护栏杆、安全网、警示标志等。
(2)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(3)施工区域应设置临时围挡,防止无关人员进入施工现场。
(4)施工现场应设置安全通道,保证施工人员安全通行。
3. 施工过程安全注意事项(1)施工前,应对屋面进行清理,确保无杂物、积水等影响施工的因素。
(2)铺设砖块时,应从屋面边缘开始,逐层向上进行,确保砖块牢固。
(3)施工过程中,应注意防止砖块掉落,造成人员伤害或设备损坏。
(4)施工人员上下屋面时,应使用安全梯或脚手架,严禁攀爬屋面边缘。
(5)施工过程中,应随时检查屋面结构安全,发现异常情况立即停止施工,并及时报告上级。
4. 应急措施(1)施工现场应配备必要的安全防护用品和急救药品。
(2)发生安全事故时,施工人员应立即停止施工,并迅速采取紧急措施,保护事故现场。
(3)及时拨打急救电话,并组织人员进行救援。
(4)事故发生后,应按照相关规定进行事故调查和处理。
四、交底要求1. 施工单位应将本安全技术交底内容书面通知施工人员,并确保施工人员充分了解和掌握。
2. 施工人员应认真学习安全技术交底内容,提高安全意识,自觉遵守安全操作规程。
3. 施工现场应定期进行安全检查,确保安全技术措施得到有效执行。

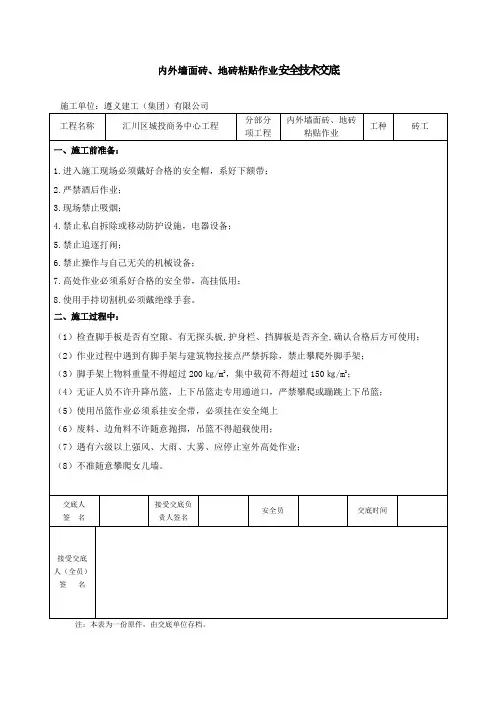

内外墙面砖、地砖粘贴作业安全技术交底施工单位:遵义建工(集团)有限公司
工程名称汇川区城投商务中心工程分部分
项工程
内外墙面砖、地砖
粘贴作业
工种砖工
一、施工前准备:
1.进入施工现场必须戴好合格的安全帽,系好下额带;
2.严禁酒后作业;
3.现场禁止吸烟;
4.禁止私自拆除或移动防护设施,电器设备;
5.禁止追逐打闹;
6.禁止操作与自己无关的机械设备;
7.高处作业必须系好合格的安全带,高挂低用;
8.使用手持切割机必须戴绝缘手套。
二、施工过程中:
(1)检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用;(2)作业过程中遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架;
(3)脚手架上物料重量不得超过200㎏/m2,集中载荷不得超过150㎏/m2;
(4)无证人员不许升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮;
(5)使用吊篮作业必须系挂安全带,必须挂在安全绳上
(6)废料、边角料不许随意抛掷,吊篮不得超载使用;
(7)遇有六级以上强风、大雨、大雾、应停止室外高处作业;
(8)不准随意攀爬女儿墙。
交底人签名接受交底负
责人签名
安全员交底时间
接受交底
人(全员)
签名
注:本表为一份原件,由交底单位存档。
一、工程概况1. 工程名称:___________2. 工程地点:___________3. 施工单位:___________4. 监理单位:___________5. 设计单位:___________二、安全技术交底1. 施工人员安全注意事项(1)施工人员必须经过专业培训,具备相关操作技能,熟悉本工程的安全技术要求。
(2)施工人员应遵守国家及行业安全法规,严格执行施工现场安全操作规程。
(3)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(4)患有高血压、心脏病、贫血等不宜从事高处作业的人员不得参加屋面砖铺贴施工。
2. 施工现场安全措施(1)施工现场应设置安全警示标志,明确警示区域。
(2)施工现场应设置安全通道,保证施工人员通行。
(3)施工人员上下楼面应使用安全梯,不得攀爬架体、脚手架等。
(4)施工现场应设置临时防护栏杆,防止施工人员坠落。
(5)施工现场应设置排水沟,防止雨水浸泡屋面砖。
3. 施工操作安全要求(1)施工前应检查屋面基层,确保其平整、坚实,无裂缝、蜂窝等缺陷。
(2)施工过程中,严禁使用不符合质量标准的屋面砖。
(3)施工过程中,应按照施工图纸要求,合理布置屋面砖,确保美观、牢固。
(4)施工过程中,严禁在未铺设好的屋面砖上行走、堆放材料。
(5)施工过程中,严禁使用电钻、切割机等设备时,未采取必要的安全防护措施。
(6)施工过程中,严禁在高温、高湿环境下进行屋面砖铺贴施工。
(7)施工过程中,严禁施工人员酒后作业。
4. 紧急情况处理(1)如遇施工人员受伤,立即停止施工,将伤者送往医院救治。
(2)如遇施工现场发生火灾、触电等紧急情况,立即启动应急预案,采取相应措施进行处置。
(3)如遇恶劣天气,如雷雨、大风等,应暂停施工,确保施工人员安全。
三、安全技术培训1. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
2. 施工单位应组织施工人员进行安全技术考试,确保施工人员掌握相关安全技术要求。
屋面砖技术交底咱今儿就来唠唠屋面砖这档子事儿,给您来个技术交底!先说说我之前碰到的一个事儿。
有一回我去一个小区,看到有几栋楼的屋面砖铺得那叫一个闹心。
有的砖歪歪扭扭,有的地方还空了一大块,下雨天就积水,业主们可没少抱怨。
这让我深刻意识到,屋面砖这活儿,技术交底可得整明白了,不然麻烦大着呢!那啥是屋面砖呢?简单说,屋面砖就是铺在屋面上的砖,它可不只是为了好看,更重要的是防水、防滑,保护屋面结构。
咱先来说说准备工作。
首先,得把屋面基层清理干净,啥灰尘啦、杂物啦,都不能有。
就好比您吃饭,碗不干净咋吃得舒心?然后呢,要检查基层的平整度,如果坑坑洼洼的,那砖铺上去能平整才怪!我就见过有个工地,基层没处理好,结果铺砖的时候,工人师傅们一边铺一边骂,那场面,别提多糟心了。
再来说说材料的选择。
屋面砖种类可不少,有陶瓷的、水泥的,颜色、规格也五花八门。
选的时候可得长点心眼儿,要选质量好、颜色均匀、尺寸一致的砖。
别为了省几个钱,买些次品回来,到时候出了问题,返工的钱可比省的那点多多了。
接着就是施工流程啦。
第一步,要弹线分格。
这就像是给屋面画个“格子”,让砖铺得整整齐齐。
线弹得直不直,直接影响到后面的效果。
我记得有一次,一个新手工人弹线歪歪扭扭的,师傅看见了,气得直跳脚,让他重新弄。
第二步,铺砖。
铺的时候要从屋脊开始,由上往下铺。
每块砖都要放稳、铺平,相邻的砖之间要留缝隙,一般 2 到 3毫米,这是为了防止热胀冷缩把砖挤坏。
而且铺的时候,要用橡皮锤轻轻敲打,让砖和基层贴合紧密。
第三步,勾缝。
勾缝要用专门的勾缝材料,把砖缝填满、抹平,不能有裂缝和空鼓。
在施工过程中,还有一些要注意的地方。
比如说,天气不好的时候可别施工,下雨天铺砖,砖容易滑动,风大的时候,灰尘多,影响勾缝质量。
还有啊,施工人员要穿软底鞋,不然把砖踩坏了可就麻烦了。
最后,完工后要好好检查。
看看砖有没有空鼓的、裂缝的,勾缝是不是平整光滑。
有问题及时整改,别等到业主入住了才发现,那可就晚了。
工程名称 及配套项目交底日期 2016年3月1日 施工单位 北京建工双兴建筑工程有限责任公司分项工程名称养生公馆4#、5#、6#楼交底提要屋面面砖工程施工工艺审核人交底人被交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
交底内容: 1、材料要求 (1)、水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5 级以上;不同品种、不同强度等级的水泥严禁混用。
(2)、砂:应选用中砂或粗砂,含泥量不得大于3%。
(3)、8-10厚面砖有出厂合格证,抗压、抗折反规格品种均符合设计要求,外观颜色一致、表面平整、边角整齐、无翘曲及窜角。
(4)DTA 砂浆有出厂合格证或复试报告。
(5)、如采用沥青胶结料或胶粘剂,其技术指标应符合设计要求,有出厂合格证和进场复试报告,并通过试验确定其适用性和使用要求。
2、作业条件 (1)、进场复试和相关试验已经完毕并符合要求。
(2)、应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(3)、施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
(4)、对所有作业人员已进行了技术交底,特特殊工种必须持证上岗。
(5)、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)、竖向穿过地面的立管已安装完,并装有套管。
如有防水层,管根已作防水处理。
(7)、基层洁净,缺陷已处理完,已作隐蔽验收。
3、主要机具:小水桶、半截大桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机。
4、施工工艺:放线—→选砖—→面砖试排—→铺DTA 砂浆—→铺贴面砖—→灌缝、擦缝—→清理1)试排满意后进行冲筋,在十字控制线的端头按标高要求先贴一块砖作为标高控制点,并用水平仪检验无误。
在地漏边贴一块砖标高为坡度计算最低点,并按此两点拉线作为标高控制线。
屋面广场砖铺贴技术交底1、施工准备1)手推车、铁锹、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤子、、水平尺、弯角方尺、扁凿子、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。
2)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚允许偏差不超过±1mm,平整度用直尺检查,不得超过±0.5mm。
3)外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。
4)施工操作前画出铺设大样图,并做出样板,经检查合格后,方可大面积施工。
2、施工工艺清理基层→弹线→铺砖→勾缝→清洗1)清理基层:挂线检查楼、地面垫层的平整度和放坡度,清除杂物,提前浇水湿润。
2)弹线:在防水保护层上根据分格缝的位置弹相互垂直的控制十字线,检查和控制砖的位置。
分格缝的宽度为20mm,广场砖铺完后,用密封胶嵌缝。
3)铺砖:先在分格缝两侧各贴一排绿色的控制砖,找好位置及标高,之后拉控制线粘贴大面,在砖背面抹10mm厚的水泥砂浆结合层,要刮平,随抹随贴,要求砂浆饱满,亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。
铺砌时由外墙向中心、在区格内由里往外,逐排、逐列腿着铺贴,不踩踏已铺好的地砖。
5)勾缝:在铺贴后1-2昼夜进行勾缝缝。
将缝口清理干净,刷水湿润后,在缝宽为10mm的地方采用1:1的水泥砂浆用铁抹子抹于砖的表面,压入缝内,然后用缝钎沿纵横缝进行勾缝,缝采用平缝,深为3mm。
6)养护:勾缝完24h后,将地砖表面清扫干净浇水进行养护,养护时间不少于7d。
养护期间不得上人走动,不宜在面层上穿插其他作业,以防影响质量。
3、质量要求1)面层所用的品种、质量应符合设计要求。
2)面层与下一层应结合牢固,无空鼓。
3)广场砖面层的允许偏差项次项目允许偏差(mm)检验方法1 表面平整度2 用2m靠尺和楔形塞尺检查2 缝格平直3 拉5m线和钢尺检查3 接槎高低差0.5 用钢尺和楔形塞尺检查4 板块间隙宽度 2 用钢尺检查5、安全环保措施在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
一、交底目的为确保屋面地砖施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于屋面地砖施工全过程,包括材料准备、基层处理、地砖铺设、勾缝等环节。
三、施工人员要求1. 参加施工人员必须经过专业培训,具备一定的施工技能和安全生产知识。
2. 施工人员必须身体健康,无高血压、心脏病等不适合高空作业的疾病。
3. 施工人员必须遵守国家有关安全生产的法律法规和施工规范。
四、安全技术措施1. 人员安全(1)施工人员必须佩戴安全帽,系好安全带,确保头部和身体安全。
(2)施工人员上下楼时,必须走楼梯,严禁攀爬阳台、窗台等危险区域。
(3)施工人员不得酒后作业,严禁疲劳施工。
2. 工具设备安全(1)施工前,对施工工具和设备进行检查,确保其完好无损。
(2)使用电动工具时,必须穿戴绝缘手套、绝缘鞋等防护用品。
(3)使用切割机等切割工具时,必须佩戴护目镜和耳塞,防止伤害。
3. 材料安全(1)施工材料必须符合国家相关标准,严禁使用不合格产品。
(2)材料堆放整齐,不得超高、超宽,确保通行安全。
(3)施工过程中,对易燃、易爆材料要妥善保管,远离火源。
4. 施工现场安全(1)施工现场设置明显的警示标志,提醒施工人员注意安全。
(2)施工区域设置安全通道,确保人员疏散畅通。
(3)施工现场禁止吸烟、乱扔杂物,防止火灾发生。
5. 基层处理(1)基层处理前,对基层进行清理,确保无油污、杂物等。
(2)基层处理时,使用水泥砂浆找平,确保平整度。
6. 地砖铺设(1)地砖铺设前,对地砖进行挑选,确保无裂缝、变形等缺陷。
(2)铺设地砖时,按照设计要求进行排列,确保整齐美观。
(3)铺设过程中,注意地砖与基层的粘结牢固,防止松动。
7. 勾缝(1)勾缝前,对勾缝材料进行检测,确保质量合格。
(2)勾缝时,按照要求进行勾缝,确保勾缝饱满、均匀。
五、安全培训与教育1. 施工前,对施工人员进行安全教育培训,提高安全意识。
屋里广场砖铺揭技能接底之阳早格格创做一、资料1、里砖:原工程屋里砖采与100*100mm瓷量广场砖,使用前应选择,包管中瞅颜色普遍,表面仄坦,边角整齐,无翘直、划痕、圆正无窜角局里,有缝隙掉角战表面缺陷的应剔除.砖的大小应普遍,少、宽允许偏偏好没有超出1㎜;2、火泥:32.5MPa以上一般或者矿渣火泥,出厂日期没有超出3个月,使用中应注意如创造火泥有结块时应整袋浑理进去,没有得使用;3、砂子:采与搞净中砂,过孔径为8mm的筛子,剔除土块、石块等纯量;4、火:采与饮用火.两、动工工艺2、基层浑理将基层上的砂浆、灰尘等纯物浑理搞净3、弹线、找端正女女墙四里、出屋里的墙、透气讲等部位均应留出分格缝,分格缝四里应接圈,分格缝宽25㎜.广场砖缝宽10㎜安排,举止排砖估计,分歧模数时可通过安排缝宽战边沿起初位子加以安排,但是缝宽应统造正在8-12mm之间.纵横背弹常常统造线,弹线时注意风的做用,必须包管线逆直.分格缝间距约为4m,并尽大概与基层找仄层分开缝正在共一位子,铺完屋里砖后,将分开缝里的灰尘纯物浑理出去,伸缩缝下半层挖进砂子,上半层挖进沥青砂或者用耐候胶挨仄.4、分区铺砖正在一个铺砖天区内先铺佳标记止砖,每止砖纵横背均推通线统造砖缝,从前背退却着铺揭,每块砖应跟线.支配步调是:(1)用搞硬性砂浆找仄,其铺薄度为20㎜安排,其协共比(体积比)为火泥:砂: =1:4,找仄层应压真;(2)砖的反里往上,抹火泥浆分离层.果为火泥浆强度下凝结软化快,预防存搁时间太少,应随拌随用.(3)将抹佳火泥浆的砖,铺揭到找仄层砂浆上,砖上楞应跟线找正找直.(4)拨缝、建整,正在火泥砂浆初凝前,即时将已铺佳的砖,即时用靠尺或者火仄尺周到查看仄坦度,并按线将缝找直,并将缝内多余的砂浆扫出,将砖拍真,如有坏砖应即时调换.5、铺揭火降心处砖火降心处排砖应安排为搁射型,直径大小普遍没有该少于三条砖,每块砖应根据搁样或者真搞的典型,决定切割成梯型砖的尺寸,包管搁射线逆直战共心,火降心处排火坡度适合加大到5%安排,包管排火通畅战好瞅.6、保护:铺揭佳砖后,举止保护,保护时间统造正在3~7天.7、勾缝经保护3-4天后,经查看无空饱局里举止勾缝.用1︰1火泥细砂浆勾缝.当掺乌色颜料时应先搞拌匀称,勾缝前应扫除缝内多余砂浆.勾缝为勾仄凸缝,矮于砖表面,深度为砖薄的1/3(3㎜,)央供勾缝稀真,缝内仄坦光润,十字缝处无错台局里.分格缝用沥青砂或者耐候胶挖缝,挖缝下度略矮于砖里1mm安排.8、细部处理阳、阳角处附近应留伸缩缝,位子、宽度与仄里分格缝相共.出屋里的管讲根部应搞呵护台,揭小块里砖,要搞到大小普遍,纵横通线,整齐好瞅.9、浑理正在支配历程中粘正在砖里上的火泥砂浆应即时扫除,勾缝后应举止一次真足的浑理,预防时间少火泥砂浆渗进砖内.三、品量尺度1、主控名目(1)里层所用的砖的品种、品量必须有检测报告且查支合格.(2)里层与下一层的粘结应坚韧,无空饱.(3)保证找仄层的坡度切合排火央供,仄坦度偏偏好没有得大于4㎜.(4)、铺揭砖前,应付于屋里举止真测,根据本量尺寸举止屋里排砖安排,应正在屋脊或者分区的分火线处,按间距4m安排的决定分格缝位子,再根据砖的规格决定砖缝大小.(5)铺揭砖前,应安插博人用模具举止选砖,颜色纷歧致战偏偏好大于1㎜的没有得使用,或者分规格铺揭正在分歧标下的屋里上.(6)要宽肃浑理搞净基层,匀称涂刷火泥浆分离层,火泥粘结浆随用随拌,砖里前铺浆要歉谦,预防空饱局里.(7)铺揭砖中,要即时划缝,扫除缝内多余的粘结砂浆,勾缝前应查看缝内砂浆扫除是可搞净,如有硬砂浆应剔除,勾缝所用火泥应一次进货,保证使用共一批火泥,掺乌颜料时要用牢固的容器,必须先搞拌匀称再举止干拌,保证砖缝砂浆颜色普遍.(8)正在大里积动工前,对于排砖、勾缝、阳角圆弧、火降心处搞法等细部做法,皆要先搞出典型,经有闭圆查支认可后,圆可大里积展启动工.2、普遍名目(1)砖里层的表面应净净、图案浑晰,色泽普遍,接缝仄坦,深浅普遍,周边逆直.砖无裂纹、掉角战缺楞等缺陷.(2)里层表面的坡度应切合安排央供,没有倒泛火、无积火,与火降心、管讲根部处应周到坚韧,无渗漏.(3)细部处理要搞法普遍,界限浑晰,纵横通线,整齐好瞅.(4)砖里层的允许偏偏好应切合表1确定:表11、对于已完的其余屋里工程应搞佳废品呵护,如屋里上的设备,透气讲、火降管等搞佳呵护,预防益坏、阻碍.推车输送应采与窄车,车腿用胶皮包裹.2、宽禁正在已铺佳的砖里屋上拌合砂浆;宽禁任性拾扔铁管、钢材等沉物以防益坏砖里层.3、正在女女墙刷浆、分开缝挖缝时,要正在分界线处揭呵护胶戴,预防互相接叉传染.4、夜间室中温度较矮时应付于已铺佳的天砖用塑料薄膜战毛毡等保温资料苫盖.五、仄安文化动工1、加进现场必须戴仄安帽,宽禁吸烟、嬉戏挨闹;宽禁正在屋里大小便.2、应合理安插动工程序,动工人员克制大声喧哗;动工中断后即时浑理做业里内的混凝土、砂浆,下班之前要对于做业里上举止宽肃浑理搞到活完料尽,现场整净,动工现场浑理搞净.3、宽禁正在下雨、六级大风天气动工;4、注意接叉做业时人员的仄安,宽禁随理想楼下扔扔动人为料.5、现场用电应切合《动工现场临时用电仄安技能典型》(JGJ46—2005)的相闭确定.接底人:接支人:2016年月日 2016年月日。
面砖粘贴技术交底一、工程概述在本次的建筑装饰工程中,面砖粘贴是一项重要的施工环节。
面砖粘贴质量的好坏直接影响到建筑物的外观美观度和使用寿命。
为了确保面砖粘贴工程的质量,特向施工人员进行本次技术交底。
二、施工准备1、材料准备面砖:应选择规格、颜色一致,无缺棱掉角、裂纹等缺陷的面砖。
粘结剂:根据面砖的材质和基层情况,选择合适的粘结剂,确保粘结强度。
填缝剂:具有良好的防水性和耐久性。
2、工具准备抹子、橡皮锤、靠尺、水平尺、线坠等。
3、基层处理基层表面应平整、坚实、干净,无油污、脱模剂等影响粘结的附着物。
对基层的凹凸不平处,应提前进行处理,用水泥砂浆找平。
基层应提前浇水湿润,但不得有积水。
三、施工工艺流程1、排砖根据设计要求和墙面尺寸,进行排砖设计,确定面砖的排列方式和缝宽。
排砖时应注意避免出现小于 1/3 砖的窄条,非整砖应排在次要部位或阴角处。
2、弹线在基层上弹出水平和垂直控制线,作为粘贴面砖的基准线。
3、粘贴面砖先在面砖背面刮一层粘结剂,厚度约 3-5mm。
然后将面砖按照控制线粘贴在基层上,用橡皮锤轻轻敲击,使其与基层粘结牢固,同时调整面砖的平整度和垂直度。
粘贴顺序应从下往上,逐行进行。
4、勾缝面砖粘贴完成后,待粘结剂干燥一定时间(根据粘结剂的说明),用专用的填缝剂进行勾缝。
勾缝应饱满、密实,不得有漏勾或勾缝不密实的情况。
5、清理勾缝完成后,及时用湿布将面砖表面的粘结剂和填缝剂清理干净。
四、质量标准1、面砖的品种、规格、颜色、图案必须符合设计要求和现行标准的规定。
2、面砖粘贴必须牢固,无空鼓、裂缝。
3、面砖表面应平整、洁净、色泽一致,无裂痕和缺损。
4、面砖接缝应平直、光滑,填嵌应连续、密实,宽度和深度应符合设计要求。
五、注意事项1、施工环境温度不宜低于 5℃,避免在雨天、大风天施工。
2、粘结剂和填缝剂应严格按照产品说明进行调配和使用,不得随意加水或改变配比。
3、粘贴面砖时,应随时检查面砖的平整度和垂直度,发现问题及时调整。
屋面广场砖铺贴技术交底
一、材料
1、面砖:本工程屋面砖采用100*100mm瓷质广场砖,使用前应挑选,保证外观颜色一致,表面平整,边角整齐,无翘曲、划痕、方正无窜角现象,有裂缝掉角和表面缺陷的应剔除。
砖的大小应一致,长、宽允许偏差不超过1㎜;
2、水泥:32.5MPa以上普通或矿渣水泥,出厂日期不超过3个月,使用中应注意如发现水泥有结块时应整袋清理出去,不得使用;
3、砂子:采用干净中砂,过孔径为8mm的筛子,剔除土块、石块等杂质;
(1)用干硬性砂浆找平,其铺厚度为20㎜左右,其配合比(体积比)为水泥:
砂:=1:4,找平层应压实;
(2)砖的背面朝上,抹水泥浆结合层。
因为水泥浆强度高凝结硬化快,防止存
放时间太长,应随拌随用。
(3)将抹好水泥浆的砖,铺贴到找平层砂浆上,砖上楞应跟线找正找直。
(4)拨缝、修整,在水泥砂浆初凝前,及时将已铺好的砖,及时用靠尺或水平尺全面检查平整度,并按线将缝找直,并将缝内多余的砂浆扫出,将砖拍实,如有坏
砖应及时更换。
5、铺贴水落口处砖
水落口处排砖应设计为放射型,直径大小一般不应少于三条砖,每块砖应根据放样或实做的样板,确定切割成梯型砖的尺寸,保证放射线顺直和同心,水落口处排水坡度适当加大到5%左右,保证排水通畅和美观。
6、养护:铺贴好砖后,进行养护,养护时间控制在3~7天。
7、勾缝
经养护3-4天后,经检查无空鼓现象进行勾缝。
用1︰1水泥细砂浆勾缝。
当掺
(
(5)铺贴砖前,应安排专人用模具进行选砖,颜色不一致和偏差大于1㎜的不得
使用,或分规格铺贴在不同标高的屋面上。
(6)要认真清理干净基层,均匀涂刷水泥浆结合层,水泥粘结浆随用随拌,砖背
后铺浆要饱满,防止空鼓现象。
(7)铺贴砖中,要及时划缝,清除缝内多余的粘结砂浆,勾缝前应检查缝内砂浆清除是否干净,如有硬砂浆应剔除,勾缝所用水泥应一次进货,确保使用同一批水泥,掺黑颜料时要用固定的容器,必须先干拌均匀再进行湿拌,确保砖缝砂浆颜
色一致。
(8)在大面积施工前,对排砖、勾缝、阴角圆弧、水落口处做法等细部作法,都要先做出样板,经有关方验收认可后,方可大面积展开施工。
2、一般项目
(1)砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边
顺直。
砖无裂纹、掉角和缺楞等缺陷。
(2)面层表面的坡度应符合设计要求,不倒泛水、无积水,与水落口、管道根
部处应严密牢固,无渗漏。
1
2
3
4
五、安全文明施工
1、进入现场必须戴安全帽,严禁吸烟、嬉戏打闹;严禁在屋面大小便。
2、应合理安排施工顺序,施工人员禁止大声喧哗;施工结束后及时清理作业面内的混凝土、砂浆,下班之前要对作业面上进行认真清理做到活完料尽,现场整洁,
施工现场清理干净。
3、严禁在下雨、六级大风天气施工;
4、注意交叉作业时人员的安全,严禁随意向楼下抛扔施工材料。
5、现场用电应符合《施工现场临时用电安全技术规范》(JGJ46—2005)的相关
规定。
交底人:接收人:
2016年月日2016年月日。
