苏州市深基坑专项设计施工方案审查指导意见
- 格式:doc
- 大小:126.50 KB
- 文档页数:12
关于深基坑土方开挖工程专项施工方案审核指导意见(JYZX)目录一、施工方案审核依据二、施工方案审核内容三、深基坑围护体系施工的总体要求四、深基坑土方开挖施工方案基本要点五、深基坑土方开挖方式、顺序和技术要求六、深基坑土方开挖主要质量保证措施七、深基坑土方开挖主要安全保证措施八、深基坑土方开挖的事故苗头和应急措施深基坑施工在地下工程建设中占有重要地位,由于工程地质和水文地质条件,周围环境基坑围护结构型式以及土方开挖深度等因素的差异,在施工过程中的技术难题较多,如坑壁的稳定、坑底土体稳定、坑外地面变形、地下水位变化等都会对深基坑施工的安全、经济和进度产生重要影响,一些软土地区的工程实践表明,基坑开挖过程存在明显的时空效应和流变效应,它与开挖工作面的布局、开挖顺序、每次开挖速度与深度、基坑静置时间以及地下水处理情况有密切关系。
因此,基坑开挖前,总监理工程师应要求施工单位单独编制专项施工方案。
由专业监理工程师审查后,提出审查意见,并由总监理工程师签发。
一、审核依据1、工程环境(1)、场地浅层是否有杂填土,地下是否埋设构筑物、障碍物,如水管、通讯、电、煤等管网及暗滨、地下河道等。
(2)、该场地周围建筑物、构筑物的基础及上部结构型式、基础边线、埋设深度及建筑物的重要性、使用年限、现状和用户的要求,本工程施工噪音、振动对周围环境的影响等。
(3)、施工场地大小,周围交通道路情况,道路设施与等级,材料设备进场的运输条件及行驶线路,材料设备堆场等。
(4)、施工现场周围水源、电源情况及排水渠道与设施等。
2、工程地质与水文地质条件查清现场地形地貌和附近岩土工程情况,根据工程地质与水文地质勘察资料,了解本工程的土层分布,地下水位、地基承载力、各层土体的内摩擦角、粘聚力、渗透系数、土的重度、含水量等土性指标,对基坑四周土压力,挡土结构内力、边坡稳定、地基变形、基坑流砂、管涌、突涌、渗水等进行计算和预测,以便审核施工方案和采取相应对策。
危险性较大分部分项工程管理办法 87号文为进一步规范和加强对危险性较大的分部分项工程安全管理,防范建筑施工生产安全事故的发生,___制定了《危险性较大的分部分项工程安全管理办法》。
该办法适用于房屋建筑和市政基础设施工程的建筑安全生产活动及安全管理。
危险性较大的分部分项工程是指建筑工程在施工过程中可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
建设单位在申请领取施工许可证或办理安全监督手续时,应提供危险性较大的分部分项工程清单和安全管理措施。
施工单位、监理单位应建立危险性较大的分部分项工程安全管理制度。
施工单位应在危险性较大的分部分项工程施工前编制专项方案,并对超过一定规模的危险性较大的分部分项工程组织专家进行论证。
专项方案应包括工程概况、施工平面布置、施工要求和技术保证条件等内容。
建筑工程实行施工总承包的,专项方案应由施工总承包单位组织编制。
起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
为确保安全专项施工方案的实施,本办法明确安全专项施工方案编制内容,规范专家论证程序。
同时,本办法依据《建设工程安全生产管理条例》及相关安全生产法律法规制定。
第二条,编制专项方案的依据包括相关法律、法规、规范性文件、标准、规范、图纸(国标图集)和施工组织设计等。
第三条,施工计划包括施工进度计划和材料与设备计划。
第四条,施工工艺技术包括技术参数、工艺流程、施工方法、检查验收等。
第五条,施工安全保证措施包括组织保障、技术措施、应急预案、监测监控等。
第六条,劳动力计划包括专职安全生产管理人员、特种作业人员等。
第七条,计算书及相关图纸也是编制专项方案的依据之一。
第八条规定,施工单位技术部门应组织本单位施工技术、安全、质量等部门的专业技术人员对专项方案进行审核。
审核合格后,由施工单位技术负责人签字。
若实行施工总承包,则需由总承包单位技术负责人及相关专业承包单位技术负责人签字。
《苏州市深基坑专项设计施工方案审查指导意见》(试行)一、审查原则根据国家、省市有关法律、法规,按照安全适用、技术先进、经济合理、施工方便、缩短工期的原则,审查深基坑专项设计施工方案。
二、审查范围苏州市范围内一级深基坑(深度超过9m或未超9m但环境复杂)、二级深基坑(深度超过4m或未超4m但环境复杂)均应进行专项方案论证。
其中,苏州市区一级深基坑应报苏州市安监站,二级深基坑各区根据职责范围组织实施。
各(县)市根据当地情况参照实行。
三、审查要求1、专项方案编制是否符合《工程建设强制性条文》和其他有关工程建设强制性标准、规定。
2、专项方案实施是否存在安全隐患及对周边环境的不利影响。
3、设计文件是否达到编制深度要求;施工方案是否符合设计文件要求,是否结合工程实际,是否包括环境保护措施、监控措施和应急预案等内容。
4、是否符合经政府有关部门批准的作为深基坑工程实施依据的文件要求。
四、专项设计方案审查要点1、提交资料1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容序号标题审查内容1资质资格审查深基坑工程设计单位是否具有相应的设计、监测资质,相关审查文件图章(含出图章、注册章)是否齐全、有效,各级责任人签章应齐全、有效。
外地单位应提交进市登记手续,具有合理的技术人员班子。
2设计条件2.1相关设计资料标有建筑红线的地形图、地下建筑平面图与剖面图、基础结构施工图、桩位图等,结构设计对基坑围护的要求、地质资料等。
2.2周边环境条件(1)周边管线类型、材质、规格、埋深及与基坑的相对关系;周围道路性质、路面结构、载重情况、流量等;周边现有建(构)筑物的基础与结构形式,与基础的相对关系,现有位移、开裂情况;临近水体、边坡与基坑的相对关系;与本基坑相邻近的基坑工程、桩基工程的施工进度,可能对本基坑产生的影响,以及双方协调的情况。

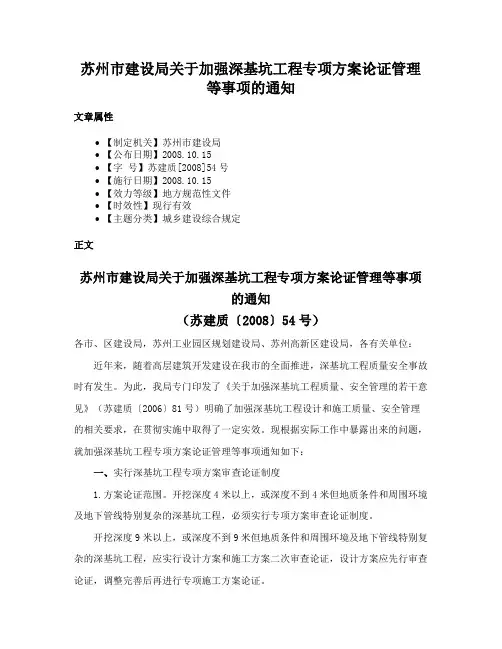

苏州市建设局关于加强深基坑工程专项方案论证管理等事项的通知文章属性•【制定机关】苏州市建设局•【公布日期】2008.10.15•【字号】苏建质[2008]54号•【施行日期】2008.10.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文苏州市建设局关于加强深基坑工程专项方案论证管理等事项的通知(苏建质〔2008〕54号)各市、区建设局,苏州工业园区规划建设局、苏州高新区建设局,各有关单位:近年来,随着高层建筑开发建设在我市的全面推进,深基坑工程质量安全事故时有发生。
为此,我局专门印发了《关于加强深基坑工程质量、安全管理的若干意见》(苏建质〔2006〕81号)明确了加强深基坑工程设计和施工质量、安全管理的相关要求,在贯彻实施中取得了一定实效。
现根据实际工作中暴露出来的问题,就加强深基坑工程专项方案论证管理等事项通知如下:一、实行深基坑工程专项方案审查论证制度1.方案论证范围。
开挖深度4米以上,或深度不到4米但地质条件和周围环境及地下管线特别复杂的深基坑工程,必须实行专项方案审查论证制度。
开挖深度9米以上,或深度不到9米但地质条件和周围环境及地下管线特别复杂的深基坑工程,应实行设计方案和施工方案二次审查论证,设计方案应先行审查论证,调整完善后再进行专项施工方案论证。
2.专项方案编制。
深基坑工程专项方案由建设单位(建设单位委托的其他单位)负责组织岩土工程设计、施工、监控监测单位编制,方案应由勘察设计方案、施工方案、监控监测方案和应急救援预案四部分组成。
开挖深度9米以上的,方案分设计、施工二次审查要求编制。
3.方案论证程序。
方案编制完成后,建设单位(建设单位委托的其他单位)应及时组织专项方案审查论证会。
专家组应由设计、施工、岩土、监理、监测等方面的专家组成,原则上不少于5人且有2人必须是岩土专业的专家,并明确一名专家为组长。
审查论证会应由专家组主持,建设单位(建设单位委托的其他单位)、施工单位、监理单位、勘察单位、设计单位、监测单位的技术负责人或项目负责人应参与论证。
苏州市住房和城乡建设局关于2023年上半年度苏州市工程监理项目专项检查情况的通报文章属性•【制定机关】苏州市住房和城乡建设局•【公布日期】2023.08.02•【字号】苏住建建〔2023〕37号•【施行日期】2023.08.02•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文苏州市住房和城乡建设局关于2023年上半年度苏州市工程监理项目专项检查情况的通报苏住建建〔2023〕37号各县级市(区)住建局(委)、苏州工业园区规建委,各有关单位:为强化监理责任落实、提升监理工作成效,根据《关于组织开展2023年上半年度全市房屋建筑与市政基础设施工程监理项目专项检查的通知》(苏建函建〔2023〕133号)部署安排,市住建局于6月27日至6月30日,组织开展了2023年上半年度工程监理项目专项检查。
现将有关情况通报如下:一、基本情况本次检查覆盖市本级项目和全市10个板块项目,共检查监理项目100个;其中,住宅工程28项、公共建筑21项、工业建筑39项、市政基础设施工程12项(含轨道交通工程4项)。
本次检查重点内容为监理人员配备、“实名制”考勤、到岗履职和工程监理综合改革措施落实等方面的情况。
检查情况总体良好,受检项目平均得分85.64分。
各检查小组对发现的问题,已责成属地住建部门督促相关企业限期整改闭合到位。
二、各地住建部门工作情况本次检查发现,不少单位结合本地工作实际,加大工作力度,创新工作措施,努力提升本地区监理工作整体水平。
市质安站加大了对监理企业违法违规行为的处置力度,今年以来,通报警示监理企业14家,行政处罚监理企业2家。
张家港市住建局组织开展“监理大讲堂”活动,宣贯省、市住建部门关于监理监管服务工作的政策文件和标准规范,提高了监理人员业务水平。
常熟市住建局印发了《关于进一步加强建筑工程监理监管工作的通知》(常住建〔2023〕72号),将含有“危大工程”的房屋市政项目纳入必须监理的范围;责成质安监机构每半个月在线查看监理人员“实名制”考勤等情况。
方案报审表监理审查意见范文一、施工组织设计方案报审表审查意见。
1. 比较满意的方案。
施工方的兄弟们,你们这个施工组织设计方案总体来看挺靠谱的。
施工顺序安排得挺合理,就像一场精心编排的舞蹈,每个工序的衔接都考虑到了。
人员和机械的配置也比较得当,感觉你们是下了功夫去盘算的。
不过呢,有个小建议,在安全管理措施那块,能不能再详细一点说说针对高处作业的具体防护设备怎么检查和维护?就像给一个精密的机器上多几道保险一样。
总的来说,这个方案原则上可以通过,按照修改意见调整下就更完美啦。
2. 存在较多问题的方案。
哟呵,这方案看得我有点头疼啊。
就像一锅大杂烩,看着啥都有,但是条理不是很清晰。
施工进度计划感觉像是在拍脑袋想出来的,没有充分考虑到一些不可预见的因素,比如天气变化啥的。
人员安排也有点含糊,我都不知道具体每个岗位都负责啥。
还有这个质量控制措施,写得太笼统了,就像说要把房子盖好,但没说怎么才能盖好。
这个方案得大改,重新梳理下思路,把我提到的这些问题都好好解决了再报审吧。
二、专项施工方案报审表审查意见(以深基坑支护专项方案为例)1. 基本合格的方案。
嗯,这个深基坑支护专项方案还不错嘛。
你们对支护结构的选型有比较详细的分析,就像选对象一样,把每种结构的优缺点都考虑到了。
但是呢,在地下水控制这一块,我觉得还可以再深入一点。
比如说降水井的布置,感觉有点像在地图上随便画几个点,要根据实际的地质勘察报告再精确调整下。
还有啊,监测方案里监测频率写得有点模糊,是每天一次还是每周一次呢?得明确一下。
这个方案在修改这些小问题后就可以通过啦。
2. 需要较大改进的方案。
这个深基坑支护方案有点让我不放心啊。
对周边环境的影响分析太简单了,要知道深基坑施工就像在一个满是瓷器的房间里跳舞,周边的建筑物、地下管线都可能被影响。
你们这方案里就简单提了几句,这可不行。
而且支护结构的计算书也有点混乱,我看了半天都没搞清楚一些关键参数是怎么来的。
这方案得回炉重造,好好参考下相关的规范和类似工程的经验,把这些重要的问题解决清楚再报审。
基坑工程所依据的相关法律、法规、规范性文件、标准、规范基坑支护施工过程中强制性条文还是比较多的,现简单罗列如下(不限于)供参考。
一、《危险性较大的分部分项工程安全管理办法》建质[2009]87号第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
超过一定规模的危险性较大的分部分项工程范围见附件二。
二、《建筑工程施工现场标志设置技术规程》JGJ348--20143.0.2 建筑工程施工现场的下列危险部位和场所应设置安全标志:2 基坑和基槽外围、管沟和水池边沿;3 高差超过1.5m的临边部位;三、《建筑施工高处作业安全技术规范》JGJ80--20164.1.1 坠落高度基准面2m 及以上进行临边作业时,应在临空一侧设置防护栏杆并采用密目式安全立网或工具式栏板封闭。
四、《建筑基坑支护技术规程》JGJ120--20123.1.2 基坑支护应满足下列功能要求: 1 保证基坑周边建(构)筑物、地下管线、道路的安全和正常使用; 2 保证主体地下结构的施工空间。
8.1.3 当基坑开挖面上方的锚杆、土钉、支撑未达到设计要求时,严禁向下超挖土方。
8.1.4 采用锚杆或支撑的支护结构,在未达到设计规定的拆除条件时,严禁拆除锚杆或支撑。
8.1.5 基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值。
8.2.2 安全等级为一级、二级的支护结构,在基坑开挖过程与支护结构使用期内,必须进行支护结构的水平位移监测和基坑开挖影响范围内建(构)筑物、地面的沉降监测。
五、《建筑基坑工程监测技术规范》GB504973.0.1 开挖深度超过5m、或开挖深度未超过5m 但现场地质情况和周围环境较复杂的基坑工程均应实施基坑工程监测。
3.0.2 建筑基坑工程设计阶段应由设计方根据工程现场及基坑设计的具体情况,提出基坑工程监测的技术要求,主要包括监测项目、测点位置、监测频率和监测报警值等。
危险性较大的分部分项工程范围一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
超过一定规模的危险性较大的分部分项工程范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
苏州市地方要求:苏州市范围内一级深基坑(深度超过9m 或未超9m但环境复杂)、二级深基坑(深度超过4m 或未超4m但环境复杂)均应进行专项方案论证(出处:《苏州市深基坑专项设计施工方案审查指导意见》)二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程。

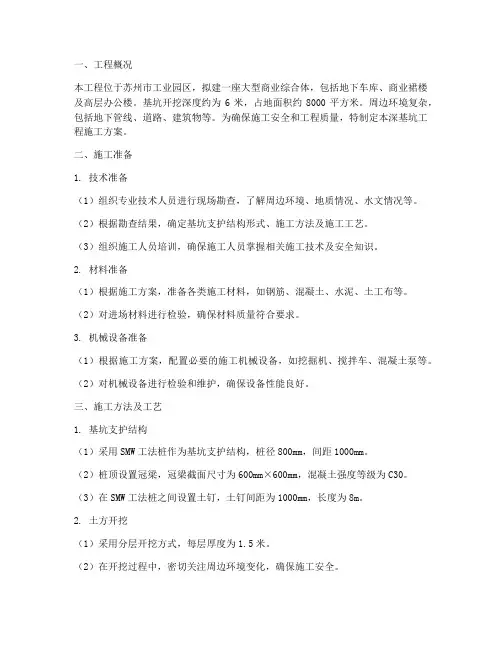

一、工程概况本工程位于苏州市工业园区,拟建一座大型商业综合体,包括地下车库、商业裙楼及高层办公楼。
基坑开挖深度约为6米,占地面积约8000平方米。
周边环境复杂,包括地下管线、道路、建筑物等。
为确保施工安全和工程质量,特制定本深基坑工程施工方案。
二、施工准备1. 技术准备(1)组织专业技术人员进行现场勘查,了解周边环境、地质情况、水文情况等。
(2)根据勘查结果,确定基坑支护结构形式、施工方法及施工工艺。
(3)组织施工人员培训,确保施工人员掌握相关施工技术及安全知识。
2. 材料准备(1)根据施工方案,准备各类施工材料,如钢筋、混凝土、水泥、土工布等。
(2)对进场材料进行检验,确保材料质量符合要求。
3. 机械设备准备(1)根据施工方案,配置必要的施工机械设备,如挖掘机、搅拌车、混凝土泵等。
(2)对机械设备进行检验和维护,确保设备性能良好。
三、施工方法及工艺1. 基坑支护结构(1)采用SMW工法桩作为基坑支护结构,桩径800mm,间距1000mm。
(2)桩顶设置冠梁,冠梁截面尺寸为600mm×600mm,混凝土强度等级为C30。
(3)在SMW工法桩之间设置土钉,土钉间距为1000mm,长度为8m。
2. 土方开挖(1)采用分层开挖方式,每层厚度为1.5米。
(2)在开挖过程中,密切关注周边环境变化,确保施工安全。
3. 基坑降水(1)采用轻型井点降水,井点间距为3米,深度为5米。
(2)定期检测井点水位,确保降水效果。
四、安全措施1. 施工现场设置安全警示标志,明确安全操作规程。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 定期进行安全检查,及时发现并消除安全隐患。
4. 加强对周边环境、地下管线等的监测,确保施工安全。
五、环境保护措施1. 施工现场设置围挡,减少施工噪音和扬尘污染。
2. 施工废水、废渣等按相关规定进行处理,避免对环境造成污染。
3. 加强对施工区域的绿化,减少施工对周边环境的影响。
苏州市住房和城乡建设局关于2022年上半年度工程监理项目专项检查情况的通报文章属性•【制定机关】苏州市住房和城乡建设局•【公布日期】2022.07.26•【字号】苏住建建〔2022〕38号•【施行日期】2022.07.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文苏州市住房和城乡建设局关于2022年上半年度工程监理项目专项检查情况的通报苏住建建〔2022〕38号各市、区住建局(委),苏州工业园区规建委,各有关单位:为进一步强化工程监理相关法律法规、规范标准、政策文件的贯彻落实,加强工程监理市场信用体系建设,根据《关于组织开展2022年上半年度全市房屋建筑与市政基础设施工程监理项目专项检查的通知》(苏建函建〔2022〕219号)部署要求,在全市项目监理机构自查、属地住建部门抽查的基础上,2022年7月4日至7月7日,市住建局组织开展了2022年上半年度工程监理项目专项检查。
现将有关情况通报如下:一、基本情况本次检查覆盖全市10个板块,每个板块各抽查处于施工主体阶段的工程监理项目10项,共100项;其中住宅工程34项、公共建筑49项、市政基础设施工程17项(含轨道交通工程9项)。
本次检查重点为监理人员配备、“实名制”考勤、履行监理职责、危大工程管控、验收程序执行和工程监理综合改革措施落实等情况。
检查情况总体良好,受检项目平均得分86.6分,较2021年下半年度提高了1.8分。
对检查发现的问题,各检查小组已责成属地住建部门督促相关监理单位限期整改闭合到位。
二、存在的突出问题1.项目监理机构建设方面。
有的项目监理机构人员配备不符合《江苏省建设工程项目监理机构主要管理人员配备标准》;有的未能将全部监理人员录入“实名制”考勤系统;实际在岗人数少于《监理人员进退场计划》中的应到岗人数;有的项目总监和其他监理人员有效考勤率严重不足,或未录入“实名制”系统参与考勤。
2.监理文件资料管理方面。
基坑工程方案监理审查意见一、前言基坑工程作为城市建设中的重要环节,对于工程质量和安全具有重要意义。
作为基坑工程方案的监理,我们应当及时审查方案,提出意见和建议,保障工程的顺利进行,确保施工过程中不发生安全事故和质量问题。
下面是我们对基坑工程方案的监理审查意见。
二、方案的审查内容和要点1、工程地质勘察资料首先,需要审查工程地质勘察资料,包括地质勘察报告、地势地貌分析、地下水情况、工程地质图等内容。
地质勘察资料的充分和准确性对基坑工程设计具有重要影响,其中尤其重要的是地下水位和土层情况。
需要确保地质勘察资料的真实性和准确性,以便为基坑工程的设计提供准确的数据依据。
2、基坑工程设计方案其次,需要审查基坑工程设计方案,包括基坑支护结构、基坑降水方案、施工工况和监测措施等内容。
在审查设计方案时,需要重点关注基坑支护结构的合理性和稳定性,以及基坑降水方案的有效性和安全性。
此外,还需要审查施工工况和监测措施,保证施工过程中能够及时监测,确保基坑工程的安全和稳定。
3、施工组织设计方案再次,需要审查基坑工程的施工组织设计方案,包括施工工艺流程、施工场地设置、施工设备选择和安排等内容。
需要确保施工组织设计方案科学合理,能够保证施工过程中的安全性和高效率性,同时也需要关注施工过程中的环保和文明施工等方面。
4、其他相关内容此外,还需要审查其他相关内容,例如基坑工程的环境影响评价、施工图纸和设计变更等内容。
三、监理审查意见1、工程地质勘察资料对于工程地质勘察资料,我们首先要求业主提供充分的地质资料,确保地质勘察报告的真实性和准确性。
同时需要关注地下水位和土层情况,要求设计单位进一步加强地质勘察工作,提供更加详细和准确的数据,以保证基坑工程设计的准确性和合理性。
2、基坑工程设计方案在审查基坑工程设计方案时,我们对基坑支护结构提出建议,要求设计单位加强对基坑支护结构的稳定性分析和设计,确保支护结构的强度和稳定性。
关于降水方案,我们要求设计单位进一步优化降水方案,确保降水设施及时有效,能够保证基坑降水的安全和有效进行。
苏州工业园区规划建设局文件苏园规〔2010〕7号关于印发《苏州工业园区深基坑工程管理暂行规定》的通知各相关单位:为加强深基坑工程设计、施工质量、安全管理,确保苏州工业园区深基坑工程安全有序实施,规划建设局特制定《苏州工业园区深基坑工程管理暂行规定》,请遵照执行。
二○一○年四月二十日主题词:建设工程管理规定通知苏州工业园区规划建设局 2010年4月20日印发共印:200份附件:苏州工业园区深基坑工程管理暂行规定第一章总则第一条为加强深基坑工程管理,确保深基坑和相邻建(构)筑物、地下管线、道路等设施安全,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》,《建设工程质量管理条例》等法律、法规,结合苏州工业园区(以下简称“园区”)的实际情况,制订本规定。
第二条本规定适用于园区行政区域内深基坑工程的勘察、设计、施工、监理、监测、检测及监督管理等相关活动。
第三条本规定所称“深基坑”,是指开挖深度超过4米(含4米)的基坑或深度虽未超过4米,但地质情况和周围环境较复杂的基坑。
本规定所指“深基坑工程”,包括基坑(含边坡)支护支撑结构设计、施工与拆除,基底加固、地下水控制、土方开挖、周围环境保护等内容。
本规定所称“相邻设施”是指深基坑工程施工可能影响到的相邻在建和已建建(构)筑物、道路、地下管线等。
第四条园区规划建设局是深基坑工程质量安全监督的行政主管部门。
园区建设工程质量安全监督站(以下简称“质安站”)负责园区深基坑工程实施的日常管理工作。
第五条深基坑工程设计、专项施工方案应通过专家评审后方可实施。
开挖深度超过7米(含7米)或地质情况和周边环境较为复杂的深基坑工程设计和专项施工方案应分别进行不少于两轮的专家评审(设计方案两轮,施工方案两轮),其余深基坑工程设计、专项施工方案应分别进行不少于一轮的专家评审,具体专家评审细则见附件。
第六条在轨道交通安全保护区范围内的深基坑,还应同时遵守轨道交通相关管理办法。
------------------------------------《关于加强深基坑工程质量、安全管理的若干意见》苏建质〔2006〕81号关于加强深基坑工程质量、安全管理的若干意见各市(区)建设局、苏州工业园区规划建设局、苏州高新区建设局,各有关单位:为了加强深基坑工程质量、安全管理,确保建设工程及相邻建(构)筑物、公用设施和人员安全,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律法规,结合本市实际,就加强深基坑工程质量、安全管理提出如下意见:一、本文所称深基坑,是指开挖深度超过4米(含4米),或深度虽未超过4米,但地质条件和周围环境及地下管线特别复杂的工程。
深基坑工程包括工程勘察、基坑(含边坡)支护结构设计和施工、地下水控制、基坑监测、土方挖填等内容。
二、建设单位应当向设计及施工单位提供施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物、构筑物及地下工程等有关资料,并保证资料的真实、准确、完整。
三、建设单位在深基坑支护施工前,应组织施工、监理和监测等单位,对邻近建(构)筑物的现状进行周密的调查、测绘或摄像,并作好详细记录,必要时应提供有关部门出具的安全鉴定报告。
四、建设单位应当将深基坑工程发包给具有相应资质和能力的勘察、设计、监理、监测、施工单位。
建设单位在进行工程项目施工招标时,应当将深基坑支护、土方挖填等工程纳入该项目一并招标,不得肢解发包。
建设单位应将深基坑工程所需的勘察内容纳入建设项目的勘察范围,要求勘察单位按规定提供各项参数和技术指标,为深基坑工程的设计、施工提供依据。
应委托具有相应资质的监测单位对深基坑及周边建筑物进行监测。
应委托具有乙级及以上岩土工程设计资质的单位进行深基坑支护设计,并按规定报送审查。
五、建设单位应当承担实施专项施工方案必需的安全技术措施费(包括现场安全文明施工措施费);不得迫使承包方以低于成本的价格施工;不得明示或暗示施工单位不按审查确定的专项施工方案施工;不得压缩合理工期和削减施工过程中的监测项目。
苏州市建筑工程施工安全生产专业委员会办公室关于进一步规范房屋建筑市政工程安全生产现场监理行为的通知文章属性•【制定机关】•【公布日期】2022.11.23•【字号】苏建筑安全委办〔2022〕30号•【施行日期】2022.12.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文苏州市建筑工程施工安全生产专业委员会办公室关于进一步规范房屋建筑市政工程安全生产现场监理行为的通知苏建筑安全委办〔2022〕30号各县级市(区)住建局(委),苏州工业园区规建委,各有关单位:为进一步落实建筑施工领域“零事故”目标行动要求,规范安全生产监理行为,强化工程监理企业安全责任落实,现就进一步规范房屋建筑市政工程安全生产监理行为通知如下:一、明确施工现场监理人员配备标准根据《江苏省建设工程项目监理机构主要管理人员配备标准》,结合本市实际,现明确建设工程项目监理机构主要管理人员各阶段配备标准(详见附件1、2、3)。
该标准为基本要求,若建设单位与监理单位合同约定的数量高于上述标准的,以合同为准。
二、规范监理安全巡视检查行为(一)巡视检查频次根据《建设工程安全生产管理条例》、原建设部《关于落实建设工程安全生产监理责任的若干意见》(建市〔2006〕248号)等有关规定,现明确监理安全巡视检查频次如下:1.专业监理工程师应组织进行日常安全巡视检查,每天不少于1次;总监理工程师(或总监代表)应对专业监理工程师巡视检查情况的真实性负责,并每周组织至少1次安全巡视检查。
巡视检查范围为施工现场、生活区和项目部,包括各单位工程、宿舍、食堂等。
巡视检查情况记入专项巡视检查记录或《监理日志》。
2.在危大工程实施期间,由专业监理工程师进行专项巡视检查,每天不少于1次;在超危大工程实施期间,由总监理工程师(或总监代表)组织专项巡视检查,每天不少于1次。
巡视检查情况记入江苏省监理用表(第六版修订版)《危大工程巡视检查记录表A.0.18》。
苏州市住房和城乡建设局关于印发《2011年苏州市建设工程施工安全生产专项整治方案》的通知文章属性•【制定机关】苏州市住房和城乡建设局•【公布日期】2011.01.31•【字号】苏住建质[2011]3号•【施行日期】2011.01.31•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公安综合规定正文苏州市住房和城乡建设局关于印发《2011年苏州市建设工程施工安全生产专项整治方案》的通知(苏住建质〔2011〕3号)各市、区住建局,苏州工业园区规划建设局、苏州高新区建设局,各有关单位:现将《2011年苏州市建设工程施工安全生产专项整治方案》印发给你们,请按照方案要求开展安全专项整治活动,进一步推进我市建设工程安全生产各项工作,防范和坚决遏制重特大事故发生。
同时,请各地住建部门将辖区范围内的建设工程施工安全生产专项整治实施方案及领导小组、联络员名单于2月20日前报送我局质安处,专项整治各阶段工作小结和专项整治总结分别于每季度最后一个月的25日和2011年12月20日前报送我局质安处。
我们将组织相关部门对各地开展专项整治的工作情况进行检查,检查情况将纳入政府年度安全生产考核和层级考核内容。
附件:2011年苏州市建设工程施工安全生产专项整治方案二○一一年一月三十一日附件:2011年苏州市建设工程施工安全生产专项整治方案一、指导思想认真贯彻党的十七届五中全会和中央经济工作会议精神,认真落实省、市政府以及上级建设行政主管部门的工作要求,紧紧围绕科学发展这个主题,以深入贯彻落实国务院《关于进一步加强企业安全生产工作的通知》为核心,以强化企业安全生产主体责任为重点,坚持“安全第一、预防为主、综合治理”的方针,牢固树立以人为本、安全发展的理念。
2011年,要在确保总体建设工程施工安全生产形势稳定的前提下,针对重点工程、重点部位、重点环节开展专项整治,加强基础建设,加强责任落实,加强依法监督,促进建设工程安全生产形势持续平稳好转。
天津医院改扩建工程(二期)深基坑工程施工方案苏州地区深基坑支护施工方案一、编制说明本施工方案内容严格按照施工组织设计(方案)编制原则,并以以下所列文件为编制依据:1、江苏南京************设计的“************”基坑围护图纸。
2、苏州市************有限责任公司为本地块出具的勘察报告。
3、与本工程相关的说明性文件、会议内容及建议性说明。
4、本施工方案是本工程在施工过程中应严格遵循的技术性文件。
编制过程中严格遵循了下列有关规范、规程、规定,以提高工程质量,确保安全施工:《建筑地基处理技术规范》(JGJ79-2002)《基坑工程设计规程》(DBJ08-61-97)《建筑桩基技术规范》(JGJ94-2008)《钻孔灌注桩施工规程》(DG/TJ08-202-2007)《混凝土结构工程施工及验收规范(2011年版)》(GB50204-2002)《混凝土结构设计规范》GB50010-2010《型钢水泥土搅拌桩墙技术规程》JGT/T199-2010《建筑与市政降水工程技术规范》(JGJ/T111-98)《供水管井技术规范》(GB50296-99)《钢筋焊接及验收规程》(JGJ18-2003)《建筑施工安全检查标准》(JGJ59-2011)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑现场临时用电安全技术规范》(JGJ46-2005)《建筑地基基础工程施工质量验收规范》(GB50202—2002)二、工程概况工程名称:*******工程项目:基坑围护工程(主项:SMW工法、立柱桩格构柱、支撑、护坡、降水)项目地点:苏州市相城区元和镇,嘉元路与采莲路交叉口建设单位:苏州******开发有限公司围护设计单位:江苏南京**********本地块呈近似梯形,东西长约145~185米,南北宽约80米,占地面积为13212平方米。
拟建建筑物包括:2幢塔楼,西塔楼24层,总高度约92.7m,东塔楼26层,总高度约99.7m,均采用框筒结构;裙房为4层商业建筑,拟采用框架结构。
《苏州市深基坑专项设计施工方案审查指导意见》
(试行)
一、审查原则
根据国家、省市有关法律、法规,按照安全适用、技术先进、经济合理、施工方便、缩短工期的原则,审查深基坑专项设计施工方案。
二、审查范围
苏州市范围内一级深基坑(深度超过9m 或未超9m但环境复杂)、二级深基坑(深度超过4m 或未超4m但环境复杂)均应进行专项方案论证。
其中,苏州市区一级深基坑应报苏州市安监站,二级深基坑各区根据职责范围组织实施。
各(县)市根据当地情况参照实行。
三、审查要求
1、专项方案编制是否符合《工程建设强制性条文》和其他有关工程建设强制性标准、规定。
2、专项方案实施是否存在安全隐患及对周边环境的不利影响。
3、设计文件是否达到编制深度要求;施工方案是否符合设计文件要求,是否结合工程实际,是否包括环境保护措施、监控措施和应急预案等内容。
4、是否符合经政府有关部门批准的作为深基坑工程实施依据的文件要求。
四、专项设计方案审查要点
1、提交资料
1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结
构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容
五、专项施工方案审查要点
1、提交资料
1)施工组织设计(方案)报审表。
原件,必须有项目监理机构章,项目总监理工程师签字及注册章。
2)基坑支护设计文件。
复印件,已通过专家论证审查与设计文件同时送审时可免。
3)周边环境示意图(含规划红线,周边建、构筑物,道路,地下管线图、地下障碍物等)。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
4)经施工图审机构审查合格的在基坑开挖2倍深度范围内的工程地质勘察报告。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
5)专项施工方案。
原件,加盖施工单位公章(如属分包的,应加盖总承包单位公章),评审完毕后退还1份给施工单位。
6)建设单位委托的具备相应资质的第三方提交的对基坑工程现场监测方案。
7)施工单位提交的应急救援预案。
2、审查内容:
设计/施工方案技术评审意见书
编号:号
苏州市住房和城乡建设局制
注意事项
一、本意见书仅对委托方事先提供的资料负责。
二、专家对签署的意见负责。
三、对本意见书若有异议,请在收到报告后一周内向专家组组长书面提出。
四、信息反馈联系部门:苏州建筑业安全监督站
联系电话:69152268
联系地址:苏州市锦帆路211号
邮政编码:215002
审定人(专家组组长):(签名)技术评审意见
专家名单
参加论证会其他人员名单
苏州市深基坑工程专项方案论证管理流程图。
