掘进工作面过断层及处理冒顶安全技术措施正式样本
- 格式:docx
- 大小:144.40 KB
- 文档页数:9
过断层安全技术措施一、施工方案1、根据地测科预报的落差在1.5m及以下的断层,按以下“过落差在1.5m 及以下断层安全技术措施”执行,落差在1.5m以上的断层,必须另行编制专项过断层安全技术措施。
2、巷道掘进期间,如揭露未预报的断层,必须及时汇报矿调度,如落差在1.5m及以下,按“过落差在1.5m及以下断层安全技术措施”执行,如断层落差较大,影响迎头作业安全时,必须暂停掘进,由矿调度通知相关部门现场鉴定,确定施工方案。
二、过落差在1.5m及以下断层安全技术措施1、如前方预计断层的产状为煤层顶板上跳,要求掘进工作面提前破顶板施工,每排挑顶量原则上100mm左右,挑顶量根据预计的断层落差确定,确保揭露断层后,巷道顶板能顺利过渡到前方煤层顶板施工。
2、如前方预计断层的产状为煤层顶板下降,要求掘进工作面提前卧底板施工,每排卧底量原则上100mm左右,卧底量根据预计的断层落差确定,确保揭露断层后,巷道顶板能顺利过渡到前方煤层顶板施工。
3、如揭露未预计到的断层,施工单位根据揭露的断层产状、顶帮情况确定巷道向前的施工方案,如煤层顶板上跳,则巷道按正角度(5°-10°)施工,如煤层顶板下降,则巷道按负角度(-5°--10°)施工,以便及时跟上前方煤层顶板,施工坡度根据揭露的断层产状、落差确定。
4、揭露断层后,原则上继续采取锚网支护向前施工,必须加强断层影响范围内的顶板管理。
严格执行短掘短支,每掘进一排及时进行永久支护,最大控顶距为1m。
适当加密支护,顶帮支护必须紧跟迎头,将断层附近的锚索支护形式为“排排”支护,锚杆排距为0.9m,其他支护形式与正常掘进期间相同,确保巷道支护及时可靠、支护质量和支护强度符合要求,严禁空顶作业。
5、过断层期间,如煤层较松软易片帮,必须采用打超前锚杆提前控制前方顶板,防止冒顶。
6、如顶板特别破碎或煤层特别松软超前片帮严重,锚网支护不能有效控制顶板时,必须及时采取架设工字钢锚索或架棚加强支护。

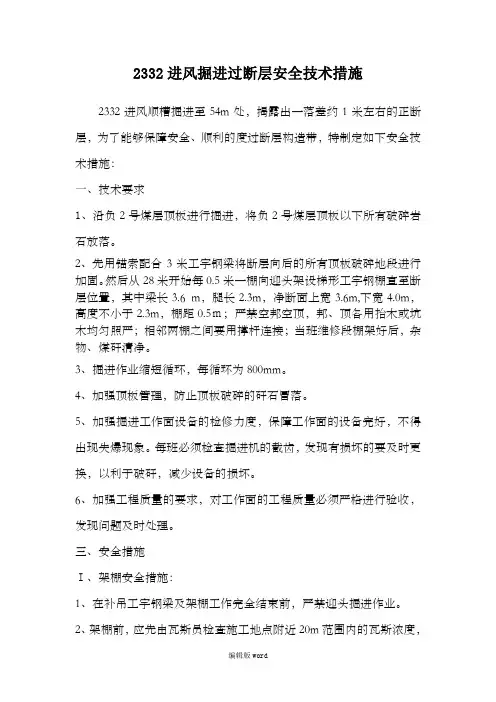

2332进风掘进过断层安全技术措施2332进风顺槽掘进至54m处,揭露出一落差约1米左右的正断层,为了能够保障安全、顺利的度过断层构造带,特制定如下安全技术措施:一、技术要求1、沿负2号煤层顶板进行掘进,将负2号煤层顶板以下所有破碎岩石放落。
2、先用锚索配合3米工字钢梁将断层向后的所有顶板破碎地段进行加固。
然后从28米开始每0.5米一棚向迎头架设梯形工字钢棚直至断层位置,其中梁长3.6 m,腿长2.3m,净断面上宽3.6m,下宽4.0m,高度不小于2.3m,棚距0.5m;严禁空邦空顶,邦、顶各用抬木或坑木均匀照严;相邻两棚之间要用撑杆连接;当班维修段棚架好后,杂物、煤矸清净。
3、掘进作业缩短循环,每循环为800mm。
4、加强顶板管理,防止顶板破碎的矸石冒落。
5、加强掘进工作面设备的检修力度,保障工作面的设备完好,不得出现失爆现象。
每班必须检查掘进机的截齿,发现有损坏的要及时更换,以利于破矸,减少设备的损坏。
6、加强工程质量的要求,对工作面的工程质量必须严格进行验收,发现问题及时处理。
三、安全措施Ⅰ、架棚安全措施:1、在补吊工字钢梁及架棚工作完全结束前,严禁迎头掘进作业。
2、架棚前,应先由瓦斯员检查施工地点附近20m范围内的瓦斯浓度,只有在瓦斯浓度小于1%时方可作业。
3、架棚前,应先由班长检查工作地点附近20m范围内的顶帮支护情况,发现问题及时处理,确认无安全隐患后方可作业。
4、在架棚前,严格执行“敲帮问顶”制度,顶、帮围岩若出现凹凸不平,影响架棚时,施工人员必须站在支护完好的地点用不小于3m 的长柄工具小范围破网找平,严禁大拆大卸。
6、架棚前,必须将作业地点20m范围内的场地清理干净,以保证退路通畅。
7、背帮、背顶方法。
棚梁与顶板和两帮距离较近时,可直接用半圆木和木刹配合将帮、顶接实。
若棚梁与顶板和两帮距离较远时,可用“井”字型方法进行背帮、背顶,并用木楔刹紧背实。
8、处理顶板破碎处需采取如下措施:(1)备足需用材料,检查冒顶区瓦斯是否超限,超限时,加强通风处理。
采掘工程过断层安全技术措施1、回采工作面断层地段上、下范围的支护、顶帮情况在开工前要进行全面检查,打好断层面的斜撑柱,确保断层顶板稳定,掘进面先进性敲帮问顶,必须先打临时支柱。
2、断层地段上、下范围必须架密支柱,帮、顶背严背实,断层面打斜撑柱,防止采高过大。
掘进面缩小棚距为0.5米一架,帮顶背严背实。
3、断层高度不低于1米,不够高度、坡度时,确保断层处安全、畅通,满足有通风、行人、出煤的空间要求。
4、坡度过大时,必须支设踏板。
5、支柱迎山有力,严禁支设退山柱。
6、老采空区充填不满时,必须保持双排密柱支护,每间隔一柱打好一木垛。
7、严格执行“敲帮问顶”制度,及时清理活矸危石。
8、插严过实,过顶严密不漏矸石,并且两梁之间芭片压茬不小于100mm,压茬芭片下有塘材过顶,每杈柱两根要上防倒绳,每杈柱两根要用大芭背严煤帮,且背帮上到顶板、下到底。
9、支柱初撑力不小于90KN(即11.4MPa),不足时必须对单体进行二次补液,以提高支柱对顶板的支撑力,增强支架自身的稳定性。
10、在支护操作上要做到“四及时”,放炮后及时挂梁、及时打临时支柱、及时背顶、(局部漏顶后)及时封堵,防止局部漏顶进一步扩大。
11、过断层施工期间,加强端面距管理工作,当端面距大于300mm,必须及时掏窝挂梁超前管理;不足300mm的地段,用木料和单体一梁三柱托顶,加强顶板维护。
12、过断层期间,若煤帮片帮明显地段可停止煤壁浅孔高压注水工作,以防注水施工时片帮伤人,13、当断层带附近地段发生冒顶事故时,必须:(1)首先检查冒顶情况,冒顶的宽度、高度、上方顶板的稳定情况等。
(2)加强冒顶两头的顶板管理,先架棚补上单体,支柱升足劲,防止进一步扩大。
(3)安排有经验的老工人处理冒顶,处理冒顶时,坚持敲帮问顶,找掉活矸危岩,支护好顶板,并设专人观察顶板及周围安全情况,严禁空顶作业,清理好退路。
发生冒顶时,工作面必须停车处理,冒顶未处理好严禁开车。
处理冒顶的安全技术措施编制人:审核:编制单位:xxxxxx煤矿规程措施(技术方案)审批表一、概况2017年10月06日17点22分,xxxxx运输大巷发生冒顶事故,冒落长度5-8m,冒高2m-3m。
冒落处通风断面未堵死,现需对冒落段进行处理,为确保处理冒顶期间施工安全,特制定处理冒顶作业的安全技术措施。
二、技术要求1、冒落地点及范围:从东翼运输大巷装车点往后180m位置,冒落长度5~8米。
2、施工工序:处理冒顶作业前,对冒顶两侧安全出口进行安全检查→冒顶两侧各不少于10米长度范围加强支护→安全确认→敲帮问顶→清理顶帮活矸活煤→临时支护→安全确认→永久支护→安全检查→出渣。
3、施工方法:进入作业点前,要先进行安全检查,检查作业点顶板、两帮、瓦斯、通风等情况,确认安全后,方可进行处理冒顶工作。
处理冒顶作业前,必须先加固冒顶地点两侧安全出口各不少于10米范围的支护。
支护采用在原有的棚梁下使用DW25--25/100型单体液压支柱配合1.0米长铰接梁架设双排顺巷棚加强支护;特殊地段增加架设戴帽点柱,材料为单体液压支柱,柱帽为10×12×60㎝木板。
架设好加强支护后,必须经检查确认安全、符合作业条件后,再进行处理冒顶工作。
4、临时支护:采用悬挂两根长度不低于4米长的规格为12kg/m 以上的轨道,前端顶住迎头,后段采用40T溜子大连配合套包固定在支架上,轨道上面铺设大板,大板数量以铺满控顶距为止。
5、永久支护:采用U29型U形棚进行支护,棚子规格为3.6m×2.9m(净宽×净高),棚距为0.6m。
架设的棚子必须落在实底上,腿窝埋深为200mm。
棚子架好后在顶梁上面架设“井”字形木垛,将顶背紧背牢。
背顶背帮时,与顶、帮接触面,必须铺设好钢筋网片。
冒顶区U型棚架设完毕后,要使用5根12kg/m轨道对U型棚进行连锁,轨道采用40T溜子大连配合套包固定在U型棚的棚梁上。
架设的棚子不得出现里出外进、前倾后仰,棚子帮顶必须刹背严实,连接拉杆必须齐全,螺丝紧固,确保有效。
掘进工作面处理冒顶的安全技术措施2012年2月27日2109掘进工作面掘进过程中发生一起掘进局部冒顶事故。
为了保证作业人员安全及快速有效地处理冒顶事故,特编制处理冒顶的安全技术措施,并要求作业人员严格按照此措施执行。
一、处理冒顶前,必须由当班的瓦斯员、安全员、区干、专职电工等一起对冒顶区附近的巷道进行全面的检查,人员进入冒顶区及其附近前:1、由专职电工必须对冒顶区线路的动力电源断电,然后在保持冒顶区正常通风的条件下,沿供电线路检查供、用电材料和设备是否正常(如开关、电缆、接线盒、电机、风机等),不正常的不能供电,并更换合格的产品后才能恢复供电,以防止因冒顶对用电设备的损坏而造成触电事故。
2、保持冒顶区的正常通风,瓦斯员必须检查冒顶区附近及沿线的瓦斯及通风情况,对因冒顶造成无风或微风等通风不符合《煤矿安全规程》的情况必须采取措施,否则不得继续前进和进入冒顶区。
瓦斯超限时切断瓦斯超限区域的动力电源,并进行瓦斯抽排放工作。
3、安全员检查冒顶区及附近巷道的安全性,检查巷道的支护、巷道是否涌水等,发现问题先处理或汇报,不能轻易进入冒顶区。
4、由区干(或带班)必须组织人员准备处理冒顶所需的材料设备,如木头、铁铲、铁锤、液压管路、液压柱、长钢钎、背板、风镐等,必须等安全员、瓦斯员、电工、带班等人员确认冒顶区及其附近巷道安全后才可进入冒顶区处理冒顶。
二、1、处理冒顶前,必须先对冒顶区附近15米巷道重新加强支护,或者上中柱,或者加棚支护;2、对冒顶区及其附近的管线(如电缆、风管、液压管、风筒、开关等)必须重新安装好并保证能正常使用;3、如巷道倾角大于15°的巷道,并且处理冒顶由下方开始时,必须每隔5米打抬棚,上斜顶柱,并用3条木头横跨巷道卡在两帮柱脚上,以防止上方的矸石滚下伤人。
采取有效、实用的防止冒顶区矸石滚下的措施。
三、处理冒顶时,首先必须加固迎头三棚支架,棚子拉杆齐全牢固,帮顶背实严密,棚与棚之间再增加中柱中梁,中梁垂直于原支架横梁。
煤矿冒顶事故处理技术措施制定部门:某某单位时间:202X年X月X日封面页煤矿冒顶事故处理技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《煤矿冒顶事故处理技术措施》正文如下:一、掘进工作面冒顶的处理方法1.处理掘进巷道冒顶的安全技术原则处理掘进巷道冒顶事故的首要任务是抢救遇险人员;其次是恢复通风、运输和施工等。
处理时应按以下步骤进行:(1)迅速查清因冒顶被堵、被压人员的位置和人数,并设法与他们取得联系,配合救护队抢救。
(2)尽快向被堵、被压人员输送新鲜空气、饮料和食物。
(3)派专人检查瓦斯情况,观察周围顶板变化情况,并加强冒顶范围的支护,做好抢险人员的安全退路工作。
(4)根据巷道冒顶事故的范围大小、矿压情况等,采取不同的抢救方法救人。
同时注意对顶板的观察和必要的支护,防止救人时再次冒落而扩大冒顶范围。
2.巷道冒顶的处理方法(1)使用撞楔处理巷道冒顶的方法当巷道冒顶处顶板岩石破碎,很容易继续冒落,而无法进行处理冒落物和架棚时,应采用撞楔法处理。
巷道冒顶范围较小时的处理方法如图84所示。
如巷道顶梁被压坏发生局部顶板垮落,宽度不超过顶梁长,冒落的岩(煤)矸又不多时,可首先加固紧靠冒顶处的支架,防止倒塌,然后沿该棚梁向冒顶区打入撞楔(如钢钎、带尖的圆木或木板),用荆笆或板皮背严,防止矸石(煤)流入巷道,必要时撞楔可密集排列打入,然后再清理矸石、架设支架,直到穿过冒顶区。
巷道冒顶范围较大时的处理方法如图85所示。
1)小断面快速修复法。
如巷道冒顶范围大,压住运输机、影响通风、行人或冒顶区在独头巷道前方有人员被堵住时,可用撞楔法先架设比原巷道规格小得多的临时支架处理冒顶,待抢救出人员或恢复通风、运输后,再返回头来用撞楔法处理大断面冒顶,架设永久支架,如图85a所示。
2)一次架设永久支护修复法(见图85b)。
煤矿处理综采、综放、掘进工作面冒顶事故的措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《煤矿处理综采、综放、掘进工作面冒顶事故的措施》正文如下:一、处理掘进工作面冒顶事故的措施1、当掘进工作面发生冒顶事故时,首先应将人员撤至安全地点,清点人数,及时向调度中心汇报冒顶地点、性质、有无人员被埋等情况,然后在指定地点待命。
调度中心接到报告后,应立即通知矿领导、值班人员、宁东分局调度中心、救护大队及其它有关单位人员,到调度中心集合待命。
2、出现小型冒顶事故时,由跟班工长现场指挥进行处理,较大的冒顶事故(高度超过800mm,长度超过1000mm的冒顶)必须制定专项措施进行处理。
3、抢救冒顶区埋人时,现场必须有专人指挥,救护人员必须熟悉掌握冒顶前的征兆,并遵守秩序,动作迅速。
现场必须指派有经验的人员观察顶板,发现有再冒顶的危险时,应先撤出救护人员,等冒顶稳定后再进行抢救,避免扩大事故伤亡。
4、处理冒顶事故应在冒顶区顶板基本稳定后进行。
先由外向里逐段(架)检查顶板的完好情况,边维护顶板边清除堵塞物,在确保退路畅通和顶帮安全的前提下,尽快接近堵人部位进行抢救。
如冒顶区太大或顶板无法控制时,可在附近安全处开掘通向埋人地点的专用巷道,抢救人员。
5、如果冒顶后,堵人处风量不足,应利用局扇、钻孔或通风管向事故区供风,并指派专人负责检查灾区的有害气体浓度,防止事故区内有害气体超限或氧气浓度降低,致使人员中毒或窒息死亡。
6、顶板沿煤壁冒落,矸石块度比较破碎,遇险人员靠近煤壁位置时,可采用沿煤壁由冒顶区从外向里掏小洞,边支护边掏洞,可架设梯形棚维护顶板,直到把遇险人员救出。
7、工作面冒落范围比较小,矸石块度小,比较破碎,并且继续下落,矸石扒一点,漏一点时,救护人员可采用撞楔法处理,控制好顶板。
8、如果工作面两头冒落,把人堵在中间,采用掏小洞和撞楔法穿不过,可采用另开巷道的方法,绕过冒顶区或危险区将人员救出。
煤矿工作面过断层安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:___________________日期:___________________煤矿工作面过断层安全技术措施温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。
本文档可根据实际情况进行修改和使用。
煤矿工作面过断层安全技术措施一、说明:12213工作面下材料巷推采至导9点处, 向前推采即将揭露F12213-4(H=2.5 ∠70°)、F12213-3(H=2.8 ∠70°)、F12213-2(H=1.2 ∠75°)、F12213-1(H=2.8∠50°)4条断层(见图A), 从断层落差、产状分析, 这些断层对回采面正常生产、煤质均有不同程度的影响。
(叙述断层走向, 是斜交、平行工作面, 四条断层可能合并两条, 影响范围多少米)首先揭露的是F12213-4(H=2.5 ∠70°)断层, 该断层是随工作面推采从下工作面端尾揭露, 由中间运输巷进入上工作面。
预计断层F12213-4(H=2.5 ∠70°)推采165米从运输巷出下工作面而进入上工作面。
为保证工作面正常推进, 确保安全生产及煤炭质量, 特提本措施, 望有关人员认真贯彻执行:图A:断层在工作面分布示意图:二、组织管理:1、综采三区成立以区长为组长, 技术员为副组长, 各班跟班队长、班组长、验收员为成员的过断层领导小组, 要求领导小组成员班班跟班现场, 加强现场安全管理、技术管理和煤质管理工作。
过断层安全技术措施过断层、破碎带及处理冒顶安全技术措施**工作面回采时,现工作面有一逆断层,前采40米后,遇逆断层F2再前采135米后见 F1断层,现补充过断层安全技术措施:1、在回顺准备足够数量的圆木,开拌、单体,并准备好连接环、锚链、螺丝、以备设吊梁时用。
2、过断层期间要加强工作面顶板管理,过逆断层处,上盘抓顶板回采下盘破顶板前采,适当降低采高,能拉超前架时必须拉超前架,片帮超宽、架子背货、掉渣、空顶等必须及时处理。
保证支架接顶严密。
3、顶板破碎带处,移架要带压擦顶移架,如须打单体辅助移架时,人员必须躲在安全地点,单体必须远程控制且系牢防倒绳。
单体打在顶梁及前梁上,并且必须打的牢固可靠。
4、移架时人员严禁在被移支架处通行。
5、过断层时,运输机可适当飘起或落下。
6、顶板破碎,刹顶时必须严格执行敲帮问顶制度,消除隐患再作业,刹顶时,必须有专人监护帮顶、运输机状态,队(班)长统一指挥。
7、漏顶严重可采取木垛刹顶或备超前棚的方法或设吊梁控制漏顶,打木垛前先检查高顶瓦斯,只有瓦斯浓度在1%以下时方可作业。
设吊梁时,吊梁前端应接触煤壁,吊链必须牢固可靠。
8、坐控制台人员点动运输机、转载机时必须听清信号后再操作,以防误动作。
运输机上货太多,严禁强行点动,必要时折货处理。
9、煤壁片帮严重时,打贴帮柱别大拌子防止片帮,采煤机单向走顶刀割煤以防止片帮,割煤过后及时拉超前架。
10、顶板破碎地带,采取割一架拉一架的割煤方式。
11、处理冒顶人工开帮超前给棚的方法:超前给棚开帮时采用手镐和撬棍施工,每架支架上前探两根木梁,梁间距0.75m。
木梁直径18cm以上,木梁上排拌子,拌子排满排严。
开帮时采用单体带帽顶做临时支护,给上一根梁后即采用挑拌子方法做临时支护。
给棚段如在5米以上时可由两侧同时向中间施工;给棚段如在5米以下时则由一伙从一侧施工。
12、如需人工开帮时,必须严格执行敲帮问顶制度。
开帮前用护帮板别大拌子或打贴帮柱刹拌子将煤帮别住,防止煤壁片帮。

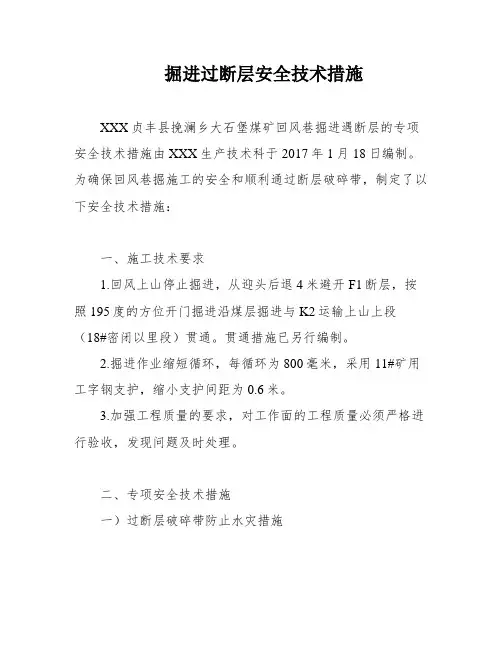

掘进过断层安全技术措施XXX贞丰县挽澜乡大石堡煤矿回风巷掘进遇断层的专项安全技术措施由XXX生产技术科于2017年1月18日编制。
为确保回风巷掘施工的安全和顺利通过断层破碎带,制定了以下安全技术措施:一、施工技术要求1.回风上山停止掘进,从迎头后退4米避开F1断层,按照195度的方位开门掘进沿煤层掘进与K2运输上山上段(18#密闭以里段)贯通。
贯通措施已另行编制。
2.掘进作业缩短循环,每循环为800毫米,采用11#矿用工字钢支护,缩小支护间距为0.6米。
3.加强工程质量的要求,对工作面的工程质量必须严格进行验收,发现问题及时处理。
二、专项安全技术措施一)过断层破碎带防止水灾措施1.工作面必须严格执行“逢掘必探、先探后掘、有疑必停”的前探规定,钻孔直径≥65毫米,钻孔布置严格按照设计规定执行。
2.巷道掘进时,地质测量部门根据钻探情况提前进行地质预测,掌握施工动态和围岩变化情况,并随时通报给煤矿防治水机构和掘进队。
3.钻孔施工中发现异常情况,必须停止工作,撤出人员切断井下所有电源,汇报处理。
异常情况是指:钻孔内有水流出,或者有透水、顶板来压现象等。
发现有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大,顶板来压、底板鼓起或产生裂隙,出现渗水,水色发浑,有臭味,瓦斯忽高忽低有喷瓦斯现象等突水、突出征兆时,必须停止作业,采取措施,并迅速调度室,发出警报,撤出受威胁的所有人员。
钻进时,发现煤岩松软、片帮、来压或钻孔中的水压、水量突然增大,以及有顶钻等异常状况时,必须停止钻进,但不得拔出钻杆,现场负责人应立即向调度室报告,并派人监测水情。
如果发现情况危急时,必须立即撤出所有受水威胁的人员,然后采取措施,进行处理。
二)过断层地质构造带防止瓦斯事故措施1.在接近断层时,必须采取以下措施:加强瓦斯检查监测:瓦检员在接近断层掘进时,每小时必须对工作面迎头和回风流中检测瓦斯一次,严禁漏检、假检。
设置瓦斯指示报警装置,从矿井地面监控室内可连续监测工作面瓦斯变化情况。
煤矿掘进巷道过断层安全技术措施汇报人:日期:•引言•断层构造对煤矿掘进的影响•过断层前的准备工作目录•过断层的具体安全技术措施•安全监管和管理措施•案例分析与应用•结论与展望01引言中国煤炭资源分布广泛,断层发育,在煤矿建设和生产过程中,常常会遇到断层构造,过断层是煤矿生产中经常遇到的问题。
过断层时,由于煤、岩体松散破碎,易发生透水、瓦斯突出、冒顶等事故,对煤矿安全生产构成严重威胁。
背景介绍本文旨在探讨煤矿掘进巷道过断层的安全技术措施,以保障煤矿安全生产和作业人员的生命安全。
研究和实施有效的安全技术措施,对提高煤矿安全生产水平、保障作业人员的生命财产安全以及促进煤炭行业的可持续发展具有重要的现实意义和深远的历史意义。
目的和意义02断层构造对煤矿掘进的影响1断层构造概述23断层是地壳岩层因受力作用断裂并发生相对位移的构造。
根据断层位移和断层面产状,可以将断层分为多种类型。
在煤矿掘进中,经常遇到的是正断层和逆断层。
断层会导致煤层与围岩的稳定性发生变化,给煤矿掘进带来安全隐患。
在断层附近,地应力集中,煤层和围岩容易发生冒顶、片帮等事故。
过断层时,如果处理不当,会导致瓦斯积聚、透水等安全问题。
断层对煤矿掘进的影响过断层时,可能发生冒顶、片帮等事故,导致人员伤亡。
人员伤亡过断层时,可能发生瓦斯爆炸、透水等事故,造成财产损失。
财产损失过断层时,如果处理不当,会影响煤矿正常生产。
影响生产过断层时可能出现的危险03过断层前的准备工作技术准备详细分析断层的产状、性质、影响范围及围岩的物理、力学性质等资料,制定详细的过断层方案。
制定过断层的安全技术措施,包括过断层的方法、支护方式、爆破参数等。
确定过断层期间的安全距离、通风方式、瓦斯监测方案等。
010203物资准备准备好应急救援物资,如急救药品、救援设备等。
准备足够的支护材料,如锚杆、钢筋网、钢带、喷射混凝土等。
确保通风设备的正常运行,如风机、风筒等。
人员培训和组织准备对作业人员进行安全培训,提高他们对断层及过断层安全技术的认识和应对能力。
煤矿工作面处理冒顶区的安全技术措施正式版首先,要进行地质勘察,了解冒顶区的地质条件,包括冒顶区的围岩属性、强度、稳定性以及倾角等参数,了解冒顶区的构造状况、裂隙分布等,从而制定具体的安全措施。
其次,要进行冒顶区预警与监测。
利用现代化的地震仪、岩体变形监测系统等设备,实时监测冒顶区的地质变化,分析预警信号,提前预知冒顶的可能性,及时采取措施避免事故的发生。
再次,要进行冒顶区的探水。
在冒顶区地面进行水文勘察,包括地下水的位置、水位变化、水质情况等,确保冒顶区周边地下水流动的情况,为后续的排水工作提供依据。
同时,要采取支护措施。
通过设置支架、锚杆、钻孔注浆等方式,对冒顶区进行加固和支撑,保持冒顶区的稳定性,减少其发生垮塌的可能性。
此外,要进行通风处理。
通过合理布局通风系统,加强冒顶区的通风,及时排除有害气体,减少触发冒顶的可能性。
还要进行开采方式的调整。
针对冒顶区的地质条件和稳定性,调整开采方式,减少对冒顶区的影响,降低冒顶的风险。
另外,要进行安全教育和培训。
加强对煤矿工作面冒顶区的安全知识培训,提高工作人员的安全意识,增强其应对突发事故和紧急情况的能力。
最后,建立完善的应急预案。
在煤矿工作面冒顶区域制定详细的应急预案,明确责任分工和应对措施,确保一旦发生冒顶事故,能够迅速、有序地进行救援和抢险,减少人员伤亡和财产损失。
总之,煤矿工作面处理冒顶区的安全技术措施包括地质勘察、预警与监测、探水、支护、通风处理、开采方式调整、安全教育和培训以及建立应急预案等方面的工作。
这些措施能够有效地提升冒顶区的安全性,预防和减少冒顶事故的发生。
编订:__________________单位:__________________时间:__________________工作面顶板冒落安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4026-47 工作面顶板冒落安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
由于煤矿地质构造相对复杂,工作面在推进过程中会出现顶板碎、片帮、片滑、冒顶等现象,给工作面的正常推进带来影响,为保证安全生产和工作而顺利推进,特制定本措施,望相关人员认真传达执行。
安全技术措施1、加强人员对顶板的监测监控。
发现顶板的掉顶、片帮现象及时通知运输司机停止运输机并进行维护。
2、人员进入煤帮和机道工作前,必须先将工作面的采煤机、刮板输送机等停电闭锁,并安专人看管。
3、人员进入煤帮和机道工作前必须严格执行敲帮问顶制度,人员要站在安全地点用长把工具找掉悬矸仐檐,使用好液压支架护帮板护好帮。
确保安全后工作人员方可进入工作,工作过程中人员要始终站在顶板完好的安全地点作业,严禁空顶作业。
4、处理冒顶装顶等工作时区队跟班队长和班工长必须盯住现场统一指挥,确保安全生产。
5、处理冒顶维护顶板顺序为:必须从两头向中间,从顶板好的区域逐渐向顶板差得冒顶区域进行维护。
6、装顶前,应提前清理加固好安全退路,确保人员在危险时能够安全顺利撤出。
仅供参考[整理]安全管理文书煤矿掘进工作面防止冒顶、片帮安全技术措施日期:__________________单位:__________________第1 页共5 页煤矿掘进工作面防止冒顶、片帮安全技术措施一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。
喷浆巷道及时初喷30~50mm厚砼加强支护。
每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。
2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。
3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。
如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。
5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。
6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。
7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。
8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。
9、软岩使用锚杆支护时,必须全长锚固。
10锚杆不起作用或不合格时要及时补打。
11、锚杆必须按规定做拉力试验。
煤巷必须进行顶板离层监测,并用记录牌板显示。
在井下做锚固力试验时,必须有安全措施。
12、锚杆必须用锚杆机或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。
第 2 页共 5 页13、在倾斜巷道中,必须有防止矸石、物料滚落的安全措施。
14、爆破前,必须加强对机电设备、风水管、电缆等的保护,确保保护可靠后,方可爆破。
二、掘进工作面1、爆破掘进时必须合理进行爆破参数设计,严格按照《作业规程》中规定进行,最大程度地减小爆破作业对巷道围岩的破坏。
2、掘进按断面设计尺寸进行施工,确保巷道成形质量。
防止煤矿掘进工作面冒顶、片帮安全技术措施安全措施一、掘进工作面防止冒顶的安全措施1、岩巷、煤巷临时支护采用前探梁支护,按“一梁三环”进行布置,永久支护部分采用锚杆锚网支护,局部采用加锚索。
喷浆巷道及时初喷30~50mm厚砼加强支护。
每次放炮后、执行敲帮问顶后,及时将前探梁移抵迎头。
2、根据《掘进工作面作业规程》中计算的参数选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网等。
3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。
如岩石破碎时,应加密锚杆4、靠近掘进工作面10m内的支护,在爆破前必须加固。
5、严格执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。
6、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护、U型钢支护或其他措施,采用短掘短支,并加强临时支护。
7、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。
8、使用锚固剂固定锚杆时,应将孔壁冲洗干净。
9、软岩使用锚杆支护时,必须全长锚固。
10锚杆不起作用或不合格时要及时补打。
11、锚杆必须按规定做拉力试验。
煤巷必须进行顶板离层监测,并用记录牌板显示。
在井下做锚固力试验时,必须有安全措施。
12、锚杆必须用锚杆机或力矩扳手拧紧,确保锚杆的托板紧贴巷壁。
13、在倾斜巷道中,必须有防止矸石、物料滚落的安全措施。
14、爆破前,必须加强对机电设备、风水管、电缆等的保护,确保保护可靠后,方可爆破。
二、掘进工作面1、爆破掘进时必须合理进行爆破参数设计,严格按照《作业规程》中规定进行,最大程度地减小爆破作业对巷道围岩的破坏。
2、掘进按断面设计尺寸进行施工,确保巷道成形质量。
按质量标准化进行施工。
3、若因不可抗拒的原因造成巷道断面超宽、超高大于500mm时,必须变更支护设计,采用补打锚杆(锚索)或其它支护方式进行加固。
4、严禁空顶作业,临时支护“三梁九钩”齐全有效;锚杆支护应及时紧跟掘进工作面,最大空顶距应严格按《作业规程》要求执行。
煤矿掘进及返修工作面防冒顶片帮安全措施为了加强掘进及返修工作面的施工安全管理,防止掘进及返修工作面发生冒顶片帮事故,结合我矿井下现场实际情况,对现有的的规程、措施中有关防止冒顶片帮事故的安全措施进行整理、完善,具体如下:一、掘进及返修工作面防止冒顶的安全技术措施(一)掘进工作面防止冒顶的安全技术措施1、掘进工作面发生大冒顶时的预兆:掘进迎头顶板掉渣、有响声、裂缝、脱层、漏顶、煤壁片帮等。
2、每个单位巷道开工前,必须有切实可行、会审批准的《作业规程》。
《作业规程》中必须对可能遇到断层、破碎带、老空、采空区、钻孔及冒顶处理等特殊安全措施予以规定,在施工过程中,遇到断层、破碎带时必须及时编制补充措施,经审批后,传达贯彻到位。
过老空、采空区、钻孔或距见煤点小于20米前,还必须提前编制补充措施,经审批后,传达贯彻到位。
3、掘进工作面必须备有:(1)锚、网、喷、锚梁支护的巷道:必须备有数量不少于20 根的钢棚腿、10根木顶梁及相应的背帮背顶材料(包括木楔50块以上,背板1m2),刀锯、锛、镐、大锤各一把。
并备有80块以上道木。
(2)其它支护形式的巷道(包括返修巷道)必须备有木棚10架(直径大于160mm),木楔50块以上,背板1m2,刀锯、锛、镐、大锤各一把。
并备有80块以上道木。
要求上述备用材料存放地点距迎头不得超过100米。
钢棚腿或木棚规格按巷道断面尺寸加工。
施工过程中,遇到地质条件变化,巷道压力增加等情况,要立即采用锚、网、喷、锚梁支护,并根据现场条件及时支设钢棚腿或架设木棚进行支护,以加强巷道支护,杜绝冒顶事故发生。
4、严格执行敲帮问顶制度。
在掘进施工过程中,每个工作人员在工作前及工作中,必须经常认真的进行敲帮问顶,发现有冒顶征兆时,要立即采取有效措施及时进行处理。
敲帮问顶的具体操作严格执行山东省煤矿安全监察局发《煤矿安全技术操作规程》之规定。
5、掘进工作面严禁空顶作业,及时用好前探梁(过顶梁、腰梁)。
xxxxxxxx煤矿掘进工作面防治冒顶片帮的安全技术措施xxxxxxxx编制二O一七年八月二日《掘进工作面防止冒顶、片帮安全技术措施》会审表被贯彻人签字:一、掘进工作面防止冒顶的安全措施掘进工作面防治冒顶片帮的安全技术措施1、岩巷临时支护(永久支护部分)采用锚杆加挂金属网支护,喷浆巷道并及时初喷30〜50mm厚砼加强支护,必要时加设点柱,点柱用直径不小于200mm的圆木,且加设柱帽和垫板。
局部采用锚索加钢带支护、采用锚网联合支护。
煤巷临时支护采用前探梁支护,按“三梁九钩”进行布置,每次炮后、进行敲帮问顶后,及时将前探梁移抵迎头。
2、掘进工作面支护参数,根据《作业规程》中计算的参数来确定选择合理的支护材料,包括锚杆、锚索、锚固剂、锚网、喷浆厚度、混凝土标号等。
3、掘进工作面严禁空顶作业,临时支护严格按照《作业规程》中规定进行作业。
如岩石破碎时,应加密锚杆。
4、靠近掘进工作面10m内的支护,在爆破前必须加固。
5、执行“敲帮问顶”制度,施工过程中随时要进行敲帮问顶,敲帮问顶人员必须用长柄工具站在安全地点进行,并有专人监护。
6、爆破崩倒、崩坏的支架必须经修复好后,方可进入工作面作业。
修复支架时必须先检查顶、帮,并由外向里逐架进行,确保退路畅通。
7、掘进工作面要准备至少3架备用棚,备用棚摆放距离工作面迎头不超过50m。
8、根据岩石特性要采取不同的支护方式,达到合理的支护强度。
9、在松软的煤、岩层及地质破碎带顶底板不稳定掘进巷道时,必须采取前探支护或其他措施,并坚持锚喷与架棚联合支护,采用短掘短支,并加强临时支护。
10、岩石巷道掘进,必须采用光面爆破与锚喷技术,继续推广中深孔爆破技术,提高巷道成型质量及单进水平。
11、锚杆、锚喷等支护的端头与掘进工作面的距离,锚杆的形式、规格、安装角度,混凝土标号、喷体厚度,挂网所采用金属网的规格以及围岩涌水的处理等,必须在施工组织设计或作业规程中规定。
12、打锚杆眼前,必须首先敲帮问顶,将活矸处理掉,在确保安全的条件下,方可作业。
文件编号:TP-AR-L7389
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
掘进工作面过断层及处理冒顶安全技术措施正式
样本
掘进工作面过断层及处理冒顶安全
技术措施正式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
为了确保掘进工作面在遇到断层时的施工安全,
减少不必要的损失,现将过断层及处理冒顶措施制定
如下。
一、地质勘探探明的断层。
1、掘进工作面在距经地质勘探部门探明、图纸
上标有的断层80米时,必须停止掘进进行打钻钻
探,主要是进一步探明断层的产状要素、瓦斯赋存情
况和富水情况。
2、符合继续掘进的条件时,方可继续掘进。
3、必须加强掘进工作面的支架管理,巷道内严
禁有失效支架。
4、在掘进工作面距迎头50米范围内备足坑木、串批、木茬等物料,以备在遇到断层时发生冒顶时急用。
5、必须加强水的管理,上山掘进的巷道,必须提前在巷道边清出排水渠沟,并班班将巷道内的浮煤清理干净,保证渠沟畅通。
下山掘进的巷道,必须将水泵提前下到掘进工作面迎头,并将电源及开关接好,并进行试运转,保证在揭露断层后,一旦有水,水泵能正常工作,水泵数量必须达到一用一备的标准。
6、通风科必须加强通风管理,保证风量满足要求,并班班专职瓦斯检查员对该掘进工作面进行瓦斯检测,一旦异常必须立即停止掘进,先处理后施工。
7、架U型棚掘进的巷道,必须提前20米进行喷
浆,或用电焊的方法将巷道内的支架连成一体,增加巷道支架的整体稳定性。
8、机电队加强巷道内水泵的管理,提前对巷道内的排水设施及泵房的排水设施进行检验,保证台台完好。
9、必须严格执行敲帮问顶制度,经常对施工地点的煤墙进行敲审,发现活矸、聋顶先处理后施工。
10、班班有副队长以上干部在此处跟班作业,负责该处的施工安全和工程质量。
11、安监科必须安排专职安全员对该处进行督查。
12、揭露断层后当班班长负责及时向矿调度室进行汇报。
二、地质勘探未探明的断层
1、在掘进过程中,一旦发现煤层断开,揭露断
层后,必须立即停止掘进,向调度室和技术科汇报,并对迎头煤墙进行逼帮处理,防止片帮和冒顶发生。
2、通风科安排瓦斯检查员对巷道内的瓦斯浓度进行检测,发现异常立即采取措施。
3、对迎头5米内的支架进行检查,保证拉钩上齐并绑扎牢固,卡缆螺丝上紧,对迎头5米内的支架进行喷浆或焊接加固。
4、在巷道内备足坑木、串批、木茬等物料。
5、机电队准备潜水泵,数量必须达到一用一备的要求。
6、技术科根据揭露及时测定断层参数并填绘到图纸上。
7、必须严格执行敲帮问顶制度。
8、必须严格控制掘进机截割量,够一棚量时及时架棚支护。
9、顶板岩性破碎时,必须及时用串批控制顶板,或超前打锚杆控制顶板。
10、施工过程中,必须安排有经验的老工人专门负责观顶,一旦有情况,立即喊叫撤人。
11、安监科班班安排专职安全员跟班负责该处的施工安全。
三、处理冒顶安全技术措施
1、掘进工作面一旦发现顶板压力大,顶板离层、支架变形严重、听见顶板有响声等冒顶预兆时,要立即停止作业,撤出工作面所有人员,等压力稳定后,由外向里进行顶板维护。
2、一旦发生冒顶,要及时向调度室和技术科汇报。
3、处理冒顶前,必须提前对冒顶地点后方10米内的支架先进行加固,螺丝上紧,拉钩上齐,必须要
时根据情况,需进行焊接或喷浆等措施对冒顶地点后方10米内的支架进行加固。
4、清理冒顶掉下的矸石,让上面的碎矸全部掉下后,用长度不少于3米的串杆和木架护顶,串杆后端放于架好的棚上不少于3棚,串杆前端放于前面的矸堆上,并伸入稳定矸堆内不少于0.3米。
串杆间距不大于1米,在串杆与顶板之间绞架将顶板控制。
需注意的是出矸长度不能大于1米,以免造成大面积的顶板冒落。
5、顶护好后,在串杆下架U型棚,将棚架到串杆头后再往前清理矸石,重新放置串杆绞架再架棚,直至将冒顶处通过。
6、处理冒顶前,要把障碍物清理干净,确保退路畅通,并及时在冒顶边缘的支架下用长串杆打点柱不少于3棚,防止冒顶区域扩大。
7、处理冒顶时,跟班队长、班长、安全员必须现场指挥,技术科、调度室现场跟班,抽调至少2人以上的老工人配套作业,1人工作、1人监视顶板,发现有跨落流矸、片帮预兆时,要将人员立即撤至安全地点。
8、班班必须有瓦斯检测员对该处有害气体进行监测,发现异常必须先处理再施工。
冒落高度在1米以上时,每次绞架前要先检查瓦斯,严禁瓦斯超限作业。
9、施工过程中,要有专人监护顶板变化情况,专人指挥维护,施工人员听从命令,相互配合好。
10、如遇顶板淋头较大,停止作业汇报调度室,经地质人员检查无问题后,方可施工。
11、施工前、施工中必须严格执行“敲帮问顶”制度,经常对施工地点的煤墙进行敲审,发现活矸、
聋顶先处理后施工。
12、施工现场必须多备坑木、串批和串杆等物,但不得影响施工人员退路畅通。
13、与施工无关的人员严禁在现场观看逗遛。
14、所有施工人员必须集中精力,严禁嬉戏打闹。
15、技术科根据现场情况对处理冒顶措施进行补充。
生产技术科
20xx年1月9日
此处输入对应的公司或组织名字
Enter The Corresponding Company Or Organization Name Here。
