合肥市深基坑工程管理暂行规定第一章总则第一条为加强对深基坑工程管理,确保人民群众生命财产和在建工程及相邻建筑物、构筑物、道路及地下管线安全,根据国家和省有关法律、法规,结合本市实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过5米(含5米)基坑或深度虽未超过5米,但地质情况和周围环境较复杂基坑。
本规定所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水处理和土方开挖等内容。
第三条本规定适用于本市行政区域内深基坑工程前期准备、勘察、设计、施工图审查、施工、监理、检测、监测及其相关管理活动。
第四条合肥市城乡建设委员会(以下简称市建委)是本市深基坑工程建设行政主管部门。
各级建设工程质量安全监督机构具体负责所辖区域内深基坑工程日常监督管理工作。
第五条为加强深基坑工程设计和施工质量监督管理,深基坑工程设计(含监测)方案和施工方案应当经专家评审,其中,设计(含监测)方案由建设单位组织专家进行评审,施工方案由施工单位组织专家进行评审。
深基坑工程设计和施工方案评审过程由直接负责监督工程质量安全监督机构进行监督,通过评审并经修改完善方案报送工程所在地质量安全监督机构,并由监督机构报市建委备案。
对符合下列条件深基坑工程,由监督机构报请市级建设行政主管部门对评审过程进行监督。
(一)开挖深度超过8米或者地下室二层以上(含二层)深基坑工程。
(二)深度虽未超过8米但地质条件和周围环境比较复杂及工程影响重大深基坑工程。
第六条市建委负责建立全市深基坑工程评审专家库。
评审专家从专家库中抽取产生。
评审专家组成员应当由5名及以上符合相关专业要求专家组成,专家组应当对设计(含监测)、施工方案作出明确结论意见。
第二章深基坑工程报建与许可第七条深基坑工程必须在取得《建筑工程施工许可证》后方可施工。
第八条建设单位应当按规定将深基坑工程进行招标,深基坑工程招标时,对符合下列条件深基坑工程,必须依法发包给具有一级及以上地基与基础工程专业承包资质并具有相应作业能力施工企业承担。
合肥市城乡建设委员会关于进一步加强建设工程安全生产监督管理工作的若干意见正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 合肥市城乡建设委员会关于进一步加强建设工程安全生产监督管理工作的若干意见(合建〔2013〕31号)各县(市)、区、开发区建设主管部门,各级工程质量安全和市场监督机构,在肥各建设、监理和施工单位:为认真吸取桐城“3.21”事故教训,进一步落实企业安全生产主体责任,严格建设工程质量安全监督管理,控制、减少全市建筑施工安全生产事故,根据国家、省、市有关管理规定,现对全市建设工程安全生产监督管理提出如下意见:一、进一步落实建筑施工安全主体责任1、建设单位是工程项目安全生产的建设责任主体,必须按照有关规定在合同中约定安全生产经费,并保证支付,督促施工企业在现场足额投入。
2、建设单位必须依法进行工程发包,及时办理工程质量安全监督手续,严禁将工程肢解发包或将工程发包给不具有相应资质和安全生产许可证的单位。
3、监理单位是工程项目安全生产的监理责任主体,必须配备与工程规模相适应的专业技术人员,同时每个项目监理部都必须明确专人负责工程安全监理。
4、监理单位要重点审查施工企业资质和安全生产许可证、三类人员考核合格证及特种作业人员操作资格证和安全生产经费使用等情况;复查施工单位施工机械和各种设施的安全验收情况;对危险性较大工程作业情况进行跟班和旁站,并做好检查记录。
对拒不整改安全事故隐患的,或不按指令停止施工的,监理单位必须及时将情况向建设单位和建设主管部门书面报告。
5、施工单位是工程项目安全生产的施工责任主体,企业法定代表人是本企业安全生产第一责任人,企业主要负责人或班子成员每月至少组织一次安全生产大检查,对本企业所属的施工现场进行全面安全检查;企业必须配齐项目专职安全生产管理人员,项目专职安全管理人员应实行企业委派制度,不得随意变更和辞退;项目专职安全管理人员上岗必须佩戴专用袖章、安全帽,每天必须认真开展现场的隐患排查工作。

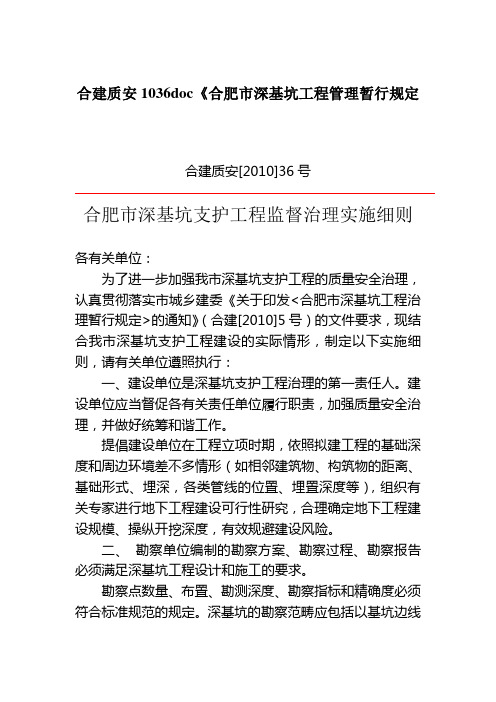

合建质安1036doc《合肥市深基坑工程管理暂行规定合建质安[2010]36号合肥市深基坑支护工程监督治理实施细则各有关单位:为了进一步加强我市深基坑支护工程的质量安全治理,认真贯彻落实市城乡建委《关于印发<合肥市深基坑工程治理暂行规定>的通知》(合建[2010]5号)的文件要求,现结合我市深基坑支护工程建设的实际情形,制定以下实施细则,请有关单位遵照执行:一、建设单位是深基坑支护工程治理的第一责任人。
建设单位应当督促各有关责任单位履行职责,加强质量安全治理,并做好统筹和谐工作。
提倡建设单位在工程立项时期,依照拟建工程的基础深度和周边环境差不多情形(如相邻建筑物、构筑物的距离、基础形式、埋深,各类管线的位置、埋置深度等),组织有关专家进行地下工程建设可行性研究,合理确定地下工程建设规模、操纵开挖深度,有效规避建设风险。
二、勘察单位编制的勘察方案、勘察过程、勘察报告必须满足深基坑工程设计和施工的要求。
勘察点数量、布置、勘测深度、勘察指标和精确度必须符合标准规范的规定。
深基坑的勘察范畴应包括以基坑边线起,外延至基坑开挖深度2倍的区域,深度应穿过最深潜在滑动面进入稳固层许多于5m,并应进入坡脚地势剖面最低点和支护结构基底下许多于3m。
关于安全等级为一级的边坡工程,勘察单位应进行专门的岩土工程勘察。
当开挖边界外无法布置勘察点时,应通过调查取得真实可靠的相关资料。
勘察报告应当对支护结构的选型、地下水操纵方法、基坑施工对相邻设施的阻碍、现场监测的项目、开挖过程中应当注意的问题及防治措施提出意见和建议。
三、设计单位应充分了解地质情形、基坑周围环境、管线情形、主体结构设计要求、基坑使用期限,施工条件及周边场地使用要求等,在规范规定的基础上合理确定安全系数,制定设计方案。
设计方案应包括下列内容:基坑工程安全等级,基坑正常使用期限,基坑结构及重要相邻设施变形承诺值和预警值,相邻设施爱护措施,基坑周围地面承诺荷载,基坑内外地表水排放系统,地下水位操纵、支护结构施工及土方开挖技术要求、施工质量检测要求和监测项目等。
2023年深基坑施工安全管理规定第一章总则第一条为了加强深基坑施工的安全管理,保障施工人员和周边居民的安全,依据《深基坑施工安全管理条例》制定本规定。
第二条本规定适用于深基坑施工中的所有安全管理工作。
第三条深基坑施工单位应按照本规定的要求,建立健全深基坑施工安全管理制度,并进行宣传教育,加强施工人员的安全意识。
第四条深基坑施工单位应设立安全管理部门或安全管理人员,负责组织实施本规定的要求。
第五条监督部门应加强对深基坑施工的安全监督检查,发现问题及时进行处罚,并通报相关部门和社会公众。
第二章施工准备阶段的安全管理第六条深基坑施工单位应制定施工方案,明确施工的技术要求和安全措施。
第七条深基坑施工单位应进行深基坑及周边土层的勘察与分析,确定合理的施工方案。
第八条深基坑施工单位应设置安全防护设施,保证施工现场的安全。
第九条深基坑施工单位应对施工人员进行安全教育和培训,确保施工人员具备必要的安全知识和技能。
第十条深基坑施工单位应组织安全演练,提高施工人员应急能力。
第三章施工过程中的安全管理第十一条深基坑施工单位应建立健全责任制,明确各岗位人员的安全责任。
第十二条深基坑施工单位应按照施工方案要求,进行岩土支护、排水和通风等施工工序。
第十三条深基坑施工单位应加强现场管理,保持施工现场的整洁和秩序。
第十四条深基坑施工单位应设置安全警示标识和告示牌,提醒施工人员注意安全。
第十五条深基坑施工单位应配备必要的施工机械和设备,保证施工的安全性。
第十六条深基坑施工单位应对使用的施工材料进行质量检验,确保施工材料的安全性和可靠性。
第四章施工结束后的安全管理第十七条深基坑施工单位应做好施工结束后的清理和复原工作,确保周边环境的安全。
第十八条深基坑施工单位应进行施工成果的验收,确保深基坑的使用安全。
第十九条深基坑施工单位应定期对深基坑进行巡视和维护,保持深基坑的稳定和安全。
第二十条深基坑施工单位应做好事故隐患排查和处理工作,及时消除安全隐患。
深基坑施工安全管理规定(2021版)Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0107深基坑施工安全管理规定(2021版)1目的和范围1.1本规定为了在建筑基坑支护设计与施工中做到技术先进、经济合理、确保基坑边坡稳定、基坑周边建筑物、道路及地下设施和施工作业人员安全制定本规定。
1.2本规定适用于新建、改建、扩建和市政基础设施的施工深基坑施工。
2引用标准施工过程中的深基坑支护工作要严格执行《建筑基坑支护技术规程》(JGJ120-99);《建设工程安全生产管理条例》。
3定义3.1深基坑:是指开挖深度超过5米的基坑(槽)或深度未超过5米但地质情况和周围环境较复杂的基坑(槽)。
4职责4.1施工单位:4.1.1、应针对土质的类别、基坑的深度、地下水位、施工季节、周围环境、拟采用的施工机具来确定开挖方案。
4.1.2、开挖基坑(槽)设计深度如比邻建筑物、构筑物的基础深时,应采用边坡支撑加固措施,并在施工中进行沉降和位移动态观测。
4.1.3、根据基坑的深度、土质的特性和周围环境确定对基坑的支护方案。
4.1.4、根据选定的基坑支护方案进行设计和验算。
4.1.5、根据所采用的开挖方案编制操作程序和规程。
4.1.6、绘制施工图;制定回填方案。
4.1.7、施工单位应当在施工组织设计中编制安全技术措施,对达到一定规模的危险性较大的深基坑作业必须编制专项的安全施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职的安全生产管理人员进行现场监督。
XX市深基坑工程管理暂行规定第一章总则第一条为加强对深基坑工程的管理,确保人民群众生命财产和在建工程及相邻建筑物、构筑物、道路及地下管线的安全,根据国家和省有关法律、法规,结合本市实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过5米(含5米)的基坑或深度虽未超过5米,但地质情况和周围环境较复杂的基坑。
本规定所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水处理和土方开挖等内容。
第三条本规定适用于本市行政区域内深基坑工程前期准备、勘察、设计、施工图审查、施工、监理、检测、监测及其相关的管理活动。
第四条合肥市城乡建设委员会(以下简称市建委)是本市深基坑工程的建设行政主管部门。
各级建设工程质量安全监督机构具体负责所辖区域内深基坑工程的日常监督管理工作。
第五条为加强深基坑工程设计和施工质量的监督管理,深基坑工程的设计(含监测)方案和施工方案应当经专家评审,其中,设计(含监测)方案由建设单位组织专家进行评审,施工方案由施工单位组织专家进行评审。
深基坑工程设计和施工方案评审过程由直接负责监督的工程质量安全监督机构进行监督,通过评审并经修改完善的方案报送工程所在地质量安全监督机构,并由监督机构报市建委备案。
对符合下列条件的深基坑工程,由监督机构报请市级建设行政主管部门对评审过程进行监督。
(一)开挖深度超过8米或者地下室二层以上(含二层)的深基坑工程。
(二)深度虽未超过8米但地质条件和周围环境比较复杂及工程影响重大的深基坑工程。
第六条市建委负责建立全市深基坑工程评审专家库。
评审专家从专家库中抽取产生。
评审专家组成员应当由5名及以上符合相关专业要求的专家组成,专家组应当对设计(含监测)、施工方案作出明确的结论意见。
第二章深基坑工程的报建与许可第七条深基坑工程必须在取得《建筑工程施工许可证》后方可施工。
第八条建设单位应当按规定将深基坑工程进行招标,深基坑工程招标时,对符合下列条件的深基坑工程,必须依法发包给具有一级地基与基础工程专业承包资质并具有相应作业能力的施工企业承担。
关于加强合肥市轨道交通建设工程深基坑质量安全管理工作的通知合建质安〔20XX〕56号在肥轨道交通工程建设各方单位,市轨道交通建设工程质量安全监督站:为了加强我市轨道交通建设工程深基坑施工质量安全管理,保障我市轨道交通建设工程质量和施工安全,预防事故发生,根据《建设工程质量管理条例》(国务院第279号令)、《建设工程安全生产管理条例》(国务院第373号令)和国家有关标准规范要求,结合我市实际,提出如下工作要求:一、轨道交通建设工程深基坑(以下简称深基坑)在建设过程中,具有深度大,施工工期长,涉及老城区,周围建筑、管线密集,施工危险性大等特点,因此,应严格执行《合肥市深基坑工程勘察设计及监测质量监督管理规定》(暂行)(合建质安〔20XX〕115号)的要求。
同时要加强深基坑的降水、防水及排水处理、基坑支护、支撑体系、基底加固、土方开挖、监测等施工环节控制,保证深基坑施工的质量安全。
二、深基坑工程施工图设计文件须依据国务院《建设工程质量管理条例》、建设部《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》(建设部令第134号),做好支护工程施工图审查工作;深基坑工程必须在取得批准文件后方可施工;深基坑作为危险性较大分部分项工程应书面向合肥市轨道交通建设工程质量安全监督站(以下简称市轨道监督站)报告。
深基坑设计方案、施工专项方案和监测方案必须符合国家有关规范的要求,相关单位应组织做好专家论证、技术交底和现场的各项准备工作,其中,基坑工程的设计和监测方案由建设单位组织专家论证,施工专项方案由施工单位组织专家论证。
当深基坑工程的支护设计单位为非原主体结构工程的设计单位时,其支护设计文件应由原主体结构工程设计单位核验、确认。
三、建设单位是深基坑工程建设活动第一责任人。
建设单位应组织相关责任主体按现行规范、标准开展支护工程勘察、设计、监理、监测等工作,并负责组织对深基坑安全及临近周边环境安全状态进行定期评估。
深基坑作业施工现场安全管理制度深基坑施工现场的安全管理制度是为了保障人员和设备在施工过程中的安全而制定的一系列规章制度。
下面是一个关于深基坑作业施工现场安全管理制度的草稿,供参考。
第一章总则第一条为保障深基坑施工现场的安全,有效预防和减少事故的发生,确保施工进度和施工质量,制定本安全管理制度。
第二条本安全管理制度适用于深基坑施工现场的管理和操作,包括土方开挖、支护、钢筋混凝土施工、设备安装、脚手架搭设等一切与深基坑相关的工序。
第二章责任和权利第三条项目总承包单位负责深基坑施工现场的安全管理,并将安全管理制度的监督和落实纳入管理体系之中。
第四条深基坑施工现场项目经理负责安全管理部门的工作,贯彻落实安全管理制度并监督施工现场的安全工作。
第五条各施工队负责本队施工现场的安全管理,确保安全管理制度的实施。
第三章安全教育与培训第六条所有深基坑施工现场人员必须参加安全教育与培训,包括基本安全常识、现场安全操作规程、应急预案等内容。
第七条安全教育与培训应定期进行,确保每位施工人员的安全意识和操作技能得到提升。
第八条施工现场安全教育与培训记录应保存,以备安全检查和事故调查使用。
第四章施工现场管理第九条施工现场应有必要的安全警示标识,包括施工区域划定、危险区域、安全通道等标识。
第十条施工现场应有统一的出入口,设有安全管理人员,负责管理施工人员进出、登记并分发安全装备。
第十一条施工现场应有清晰明确的责任分工和指挥系统,确保施工工序的有序进行,并及时发现和消除施工过程中的安全隐患。
第十二条施工现场应设有防爆和消防设施,包括灭火器、消防设备、防火分隔等,确保应急情况下的人员安全和设备保护。
第十三条施工现场应设有安全监控设备,包括监控摄像头、红外线传感器等,用于监测施工现场的安全状况。
第五章安全防护和作业规范第十四条施工现场应按照相关规定设有安全防护设施,包括安全网、安全带、安全护栏等,确保施工人员的人身安全。
第十五条施工现场的作业人员应。
合肥市深基坑工程技术管理导则第一条基坑安全等级应根据基坑开挖对周边环境的影响程度和工程具体情况确定,符合下列条件之一的深基坑其安全等级应定为一级。
、基坑坡底与既有邻近建(构)筑物、重要设施的基底水平距离为相邻基底高差倍(软土场地为倍)以内的深基坑;、距基坑坡顶倍(软土场地为倍)开挖深度范围内有需要严格保护及控制变形的建(构)筑物、地面环境和设施、地下管线的深基坑;、最大开挖深度大于等于M(软土场地为M)的深基坑。
第二条同时符合下列条件的深基坑,其安全等级可定为三级。
、土质较好的场地开挖深度小于;、距基坑坡顶倍(软土场地为倍)开挖深度范围无建(构)筑物、重要设施和地下管线。
第三条不符合第一条和第二条的深基坑可定为二级。
第四条在老城区、老旧小区、人员密集闹市区域、轨道交通安全保护区范围内的深基坑,应提高一个安全等级。
建设单位不能提供相邻建(构)筑物、重要设施和地下管线的结构情况及基础埋深等资料,或提供资料不完整时,深基坑设计时按最不利考虑,应提高一个安全等级。
第五条对开挖深度虽未超过,但大于,且符合下列情况之一的,可判定为地质条件、周边环境复杂的基坑,应判定为深基坑,深度小于的基坑可参照执行,具体由建设单位会同勘察、设计等单位根据勘察报告和周边环境情况确定,必要时可邀请危险性较大分部分项工程专家库中的岩土专家共同确定。
、坡顶面以下倍基坑深度范围内存在软土层或厚度超过的松散填土层;、符合第一条、款的任意一条。
第六条工程前期周边环境专项调查范围从基坑边线起,向外延展不小于基坑开挖深度倍,调查对象包括建(构)筑物(距离、基础形式及埋深)、道路、地下管线(位置、材质、管径)、地下设施等,当有同期施工的相邻建设工程,应对其支护及基础情况进行调查。
第七条勘察报告中应明确以下与深基坑工程有关的内容:1、提供土体的抗剪强度指标、压缩模量、渗透系数、承压水水位等基坑支护设计参数。
2、查明填土特性、粘土的膨胀性、软土的状态。
合肥市深基坑工程管理暂行规定第一章总则第一条为加强对深基坑工程的管理,确保人民群众生命财产和在建工程及相邻建筑物、构筑物、道路及地下管线的安全,根据国家和省有关法律、法规,结合本市实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过 5 米(含 5 米)的基坑或深度虽未超过 5 米,但地质情况和周围环境较复杂的基坑。
本规定所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水处理和土方开挖等内容。
第三条本规定适用于本市行政区域内深基坑工程前期准备、勘察、设计、施工图审查、施工、监理、检测、监测及其相关的管理活动。
第四条合肥市城乡建设委员会(以下简称市建委)是本市深基坑工程的建设行政主管部门。
各级建设工程质量安全监督机构具体负责所辖区域内深基坑工程的日常监督管理工作。
第五条为加强深基坑工程设计和施工质量的监督管理,深基坑工程的设计(含监测)方案和施工方案应当经专家评审,其中,设计(含监测)方案由建设单位组织专家进行评审,施工方案由施工单位组织专家进行评审。
深基坑工程设计和施工方案评审过程由直接负责监督的工程质量安全监督机构进行监督,通过评审并经修改完善的方案报送工程所在地质量安全监督机构,并由监督机构报市建委备案。
对符合下列条件的深基坑工程,由监督机构报请市级建设行政主管部门对评审过程进行监督(一)开挖深度超过8 米或者地下室二层以上(含二层)的深基坑工程。
(二)深度虽未超过8 米但地质条件和周围环境比较复杂及工程影响重大的深基坑工程。
第六条市建委负责建立全市深基坑工程评审专家库。
评审专家从专家库中抽取产生。
评审专家组成员应当由 5 名及以上符合相关专业要求的专家组成,专家组应当对设计(含监测)、施工方案作出明确的结论意见。
第二章深基坑工程的报建与许可第七条深基坑工程必须在取得《建筑工程施工许可证》后方可施工。
第八条建设单位应当按规定将深基坑工程进行招标,深基坑工程招标时,对符合下列条件的深基坑工程,必须依法发包给具有一级地基与基础工程专业承包资质并具有相应作业能力的施工企业承担。
合肥市深基坑工程管理暂行规定第一章总则第一条为加强对深基坑工程的管理,确保人民群众生命财产和在建工程及相邻建筑物、构筑物、道路及地下管线的安全,根据国家和省有关法律、法规,结合本市实际,制定本规定。
第二条本规定所称深基坑,是指开挖深度超过5米(含5米)的基坑或深度虽未超过5米,但地质情况和周围环境较复杂的基坑.本规定所称深基坑工程,包括基坑(含边坡)支护结构、支撑体系、地下水处理和土方开挖等内容。
第三条本规定适用于本市行政区域内深基坑工程前期准备、勘察、设计、施工图审查、施工、监理、检测、监测及其相关的管理活动。
第四条合肥市城乡建设委员会(以下简称市建委)是本市深基坑工程的建设行政主管部门。
各级建设工程质量安全监督机构具体负责所辖区域内深基坑工程的日常监督管理工作。
第五条为加强深基坑工程设计和施工质量的监督管理,深基坑工程的设计(含监测)方案和施工方案应当经专家评审,其中,设计(含监测)方案由建设单位组织专家进行评审,施工方案由施工单位组织专家进行评审。
深基坑工程设计和施工方案评审过程由直接负责监督的工程质量安全监督机构进行监督,通过评审并经修改完善的方案报送工程所在地质量安全监督机构,并由监督机构报市建委备案。
对符合下列条件的深基坑工程,由监督机构报请市级建设行政主管部门对评审过程进行监督。
(一)开挖深度超过8米或者地下室二层以上(含二层)的深基坑工程。
(二)深度虽未超过8米但地质条件和周围环境比较复杂及工程影响重大的深基坑工程。
第六条市建委负责建立全市深基坑工程评审专家库。
评审专家从专家库中抽取产生。
评审专家组成员应当由5名及以上符合相关专业要求的专家组成,专家组应当对设计(含监测)、施工方案作出明确的结论意见。
第二章深基坑工程的报建与许可第七条深基坑工程必须在取得《建筑工程施工许可证》后方可施工。
第八条建设单位应当按规定将深基坑工程进行招标,深基坑工程招标时,对符合下列条件的深基坑工程,必须依法发包给具有一级地基与基础工程专业承包资质并具有相应作业能力的施工企业承担。
(一)开挖深度超过8米或者地下室二层以上(含二层)的深基坑工程;(二)深度虽未超过8米但地质条件和周围环境比较复杂及工程影响重大的深基坑工程。
对上述条件以外的深基坑工程,必须依法发包给具备二级及以上地基与基础工程专业承包资质并具有相应作业能力的施工企业承担。
第九条建设单位应将评审通过的深基坑支护工程设计图纸报审图机构审查,审查合格后方可申请办理施工许可证书.第十条各级相关职能部门在审核发放施工许可证时,应当对深基坑工程的设计(含监测)方案和施工方案是否具有安全施工措施进行程序性审查,对未经专家评审通过的设计和施工方案,不得颁发施工许可证。
第十一条建设单位在办理建设工程质量安全监督手续时,除按规定提交有关文件外,应同时提交深基坑工程设计图纸、深基坑工程专家评审意见、施工图审查机构出具的审图意见以及经施工企业技术负责人和总监理工程师批准的深基坑工程专项施工方案。
第十二条未在本市范围内应用过的深基坑设计、施工新技术、新工艺,应结合合肥市具体地质情况,须经过市建委组织专家进行评审,论证通过后方可在我市试点应用。
第三章前期准备第十三条建设单位是深基坑工程建设活动的第一责任人,勘察、设计、施工、监理、检测、监测等单位在按照各自职责和合同约定承担相应责任。
第十四条建设单位应当在勘察前对深基坑附近的建筑物、构筑物、道路、地下管线等现状,以及同期施工的相邻建设工程施工情况进行调查,调查资料应及时提供给勘察、设计、施工、监理、检测、监测等单位,并承担因提供资料不全或不准确而造成事故的相应责任。
前期的调查范围从基坑边线起,向外至少延展到基坑开挖深度3倍的范围为止.对其它可能受影响的相邻建筑物、构筑物、道路、地下管线等也应作好检查;对可能发生争议的部位应拍照或摄像,布设记号,并作好记录.第十五条深基坑工程相邻有多项建设工程相继施工时,各相关建设单位要采取措施,共同做好协调、配合工作,避免对相邻建设工程造成不良影响.后施工工程的建设单位应当制定施工安全技术措施,并组织相邻建设工程的建设、设计、施工、监理等有关单位共同研究确定.第十六条建设单位应按合同约定及时支付为保证深基坑工程质量安全所需要的相关费用。
因深基坑支护问题造成基坑周围建(构)筑物、设施损坏和人员、财产损失的,建设单位应先给予赔付,后由造成事故的责任方承担相应赔偿责任.第十七条深基坑支护工程的检测、监测应由建设单位委托,其费用应单独列支,由建设单位承担。
第十八条建设单位应当承担深基坑专项施工方案按规定计价的安全技术措施费,不得迫使承包方以低于成本的价格施工,不得明示或暗示施工单位不按审查通过的专项施工方案施工,不得压缩合理工期和削减施工过程中的检测、监测项目。
第十九条对受影响可能发生争议的相邻建筑物、构筑物,建设单位应当与有可能受影响的产权单位或业主代表共同委托有资质的房屋质量检测单位进行检测,并签订相关协议。
检测单位应当提出建筑物、构筑物可承受外界影响的程度。
对于因深基坑施工造成相邻建筑物、构筑物受损而产生的争议,应由建设单位与产权单位或业主代表根据检测报告进行协商解决,也可通过仲裁或司法途径进行解决。
第四章深基坑工程勘察第二十条勘察单位应当根据规范、设计要求和工程实际制定勘察方案,并经单位技术负责人审核后进行勘察工作。
勘察报告应当按规范和经审定后的勘察方案进行编写。
第二十一条勘察单位应当对深基坑工程建设场地进行勘察,深入了解工程建设场地及周边环境的地质情况,为深基坑工程设计和施工提供完整的地质勘察资料。
第二十二条勘察单位应当做好勘察报告提交后的服务工作,为深基坑工程施工做好配合.当地质勘察报告不能满足深基坑设计要求时,必须提供专门用于深基坑设计的勘察报告,并做好后续服务,必要时进行补勘。
工程勘察单位应对所提交的勘察报告准确性负责,并承担因勘察数据不准确而造成深基坑工程险情、事故的相应勘察责任。
第五章深基坑工程设计第二十三条建设单位应将深基坑工程设计委托给具有岩土工程设计经验(具有3个以上工程设计经验的)的设计单位.设计单位必须具有甲级建筑工程设计资质或工程勘察设计甲级资质,设计文件应加盖国家一级注册结构工程师印章。
第二十四条深基坑工程设计必须按照国家和地方的有关规范、标准、规定进行,深基坑工程设计单位应当根据地质情况、基坑周围环境、管线情况、主体结构设计要求、施工条件等综合制定设计方案。
深基坑工程设计方案应当包括基坑侧壁工程安全等级、基坑设计使用期限、基坑结构及重要相邻设施变形允许值和预警值、提出预防和降低对邻近建筑物、构筑物、道路、管线等周围环境造成损害的技术要求和措施、基坑周围地面允许荷载、基坑内外地表水排放系统、地下水位控制、支护结构施工及土方开挖技术要求、施工质量检测要求和监测项目等。
第二十五条提倡主体结构工程的设计单位承担本工程的深基坑设计。
当深基坑工程的设计单位为非原主体结构工程的设计单位时,其设计文件涉及主体结构工程时应由原主体结构工程设计单位审核确认.第二十六条采用与主体地下结构相结合的基坑支护设计方案时,应当与主体工程设计密切配合,依据工程建筑设计和结构设计文件资料进行设计,并考虑围护结构和主体结构基础沉降和变形的适应性.第二十七条设计单位在接受深基坑工程设计委托后,应首先拿出设计方案,交由建设单位组织专家进行论证,设计单位按照专家论证意见修改完善后,方可出具施工图纸。
第二十八条深基坑支护设计单位应对方案的安全可靠性承担设计责任,做好技术交底和工程施工跟踪服务工作,在方案实施过程中派专人现场指导施工,及时解决施工过程中出现的问题。
发现实际情况与勘察报告不符或者出现异常情况时,应当及时会同建设、勘察、施工、监理、监测等单位研究解决,必要时应当提出补充勘察要求和修改设计文件.第六章深基坑工程施工第二十九条深基坑工程的施工单位应依据设计文件、勘察报告及环境资料,编制施工组织设计。
深基坑施工组织设计应具有针对性和可操作性,并符合住房和城乡建设部《危险性较大的分部分项工程安全管理办法》第七条规定内容。
深基坑施工组织设计应当由施工单位组织召开专家论证会,实行施工总承包的,由施工总承包单位组织召开专家论证会,本项目参建各方的人员不得以专家身份参加专家论证会。
深基坑施工组织设计经修改完善后由施工单位的技术负责人签字,总监理工程师审查,建设单位项目负责人批准后方可实施。
第三十条深基坑工程土方开挖应遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则,及时施工支护结构。
土方工程施工严格按照设计要求进行,严禁超挖,基坑周边堆载严禁超过设计允许荷载值.第三十一条深基坑工程施工应当依照审定的设计图纸和安全专项施工方案实施,任何单位和个人不得擅自修改、变更。
施工企业如发现安全专项方案中确有不能满足现场施工安全之处,应及时会同勘察、设计、监理、监测单位研究处理,确需对施工方案进行重大修改、变更的,重新组织原专家组进行论证,并经施工企业技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
第三十二条施工单位应当随时观察和掌握地表和地下水变化过程、支护结构施工、土方开挖、基础施工等各阶段对基坑及相邻设施的影响。
当发现支护结构、相邻设施或者地质条件出现重大异常情况时,应当及时报告各有关单位和工程质量安全监督机构,并采取必要的应急措施;发生深基坑工程质量安全事故,事故发生单位必须迅速启动应急预案,有效组织抢险,防止事故及事故后果扩大,并按有关规定向市建委或区、县建设行政管理部门报告。
第三十三条施工单位应当保护好所有的监测点,积极配合监测单位的监测.施工单位应当配备专人24小时值班,对相邻设施和基坑变化情况进行巡查,并做好巡查记录。
第三十四条建设单位和工程总承包单位要加强对深基坑工程施工质量安全管理,严禁违章作业和盲目施工。
施工现场应当按应急预案的要求配备抢险人员和器材.第三十五条基坑开挖后,施工单位应当及时进行地下结构工程施工,严禁基坑长时间暴露。
当深基坑工程超过设计有效期限后,应由建设单位组织有关各方对深基坑现状进行评估,不符合安全使用要求的必须进行加固处理.第七章监理、检测、监测和验收第三十六条监理单位应根据深基坑工程特点,认真编写专项监理实施细则和旁站方案,严格按照经审查批准的设计文件和施工组织设计进行全过程质量安全监理,及时掌握监测数据,切实把好现场施工安全质量关。
第三十七条监理单位在深基坑工程监理过程中,应当履行以下义务:(一)检查建设、勘察、设计、施工、检测、监测等单位提供的技术资料;(二)检查和督促设计、施工、检测、监测方案的实施;(三)检查和督促现场施工安全、质量保证体系和各项技术措施的落实;(四)检查和督促各项观察、监测记录的履行;(五)深基坑开挖后暴露时间较长的,应及时制止。
