降水基坑支护工程安全文明施工措施范本
- 格式:docx
- 大小:42.48 KB
- 文档页数:5
A、文件依据浙江光采国际商务酒店岩土工程勘察报告浙江省建造设计研究院设计的本工程基坑围护设计图。
B、规范依据《建造基坑支护技术规程》JGJ120-99《建造地基基础设计规范》GB50007—2002 《建造地基处理技术规范》JGJ79—2002;《工程测量规范》GB50026—2022 《地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002(2022版)《建造工程施工质量验收统一标准》GB50300-2001《建造施工安全检查标准》JGJ59—2022《钢结构工程施工质量验收规范》GB502005—2002 《钢筋焊接及验收规程》JGJ18-2022《建造桩基技术规范》JGJ94-2022《建造基坑工程技术规程》 (浙江省标准) DB33/T1008—2000 《建造基坑工程监测技术规范》GB50497—2022中建二局施工类似工程的经验中建二局质量、环境、职业健康安全一体化管理体系文件项目工程名称建设单位围护设计单位监理单位施工单位内容钱江新城核心区块A—10 地块(SOHO 中心)工程浙江泛海建设投资有限公司浙江省建造设计研究院浙江江南工程管理股分有限公司中国建造第二工程局基坑总面积约为 7800m2,平面呈矩形,基坑东西长度达 129.8m,南北长度达 59。
7m。
地下为二层,基坑开挖深度为 14.6m、16.6m.本工程内基坑围护采用钻孔灌注桩与三轴水泥搅拌桩止水帷幕相结合的方式,坑内设置二道钢筋混凝土水平支撑。
基坑降水是本基坑工程成败的关键之一,本工程基坑共设计有 49 口深井,其中坑内 3 排深井共 21 口,间距 20m,井底标高-21。
00;坑外 28 口,间距 20m,深井井底标高-18.00mm。
井管采用ø300 波纹管上打孔,外包 2 层 70 目塑料丝网及铁丝网一层,填级配砂石。
为防止地面水进入基坑,基坑周边设置明沟排水,规格为300mm×400mm,做法为砌体砌筑,面层砂浆抹面.具体布置应结合结构基础施工图并视现场情况而定。
建筑工程施工基坑边支护安全范文建筑工程施工中,基坑边支护是保证施工安全和质量的重要环节。
基坑边支护工程主要是为了保障基坑的稳定和防止基坑的塌方,确保施工人员和设备的安全。
本文将重点介绍基坑边支护的施工安全措施。
1. 施工前准备工作在开始基坑边支护工程之前,需进行详细的分析和调查,了解土层情况、水位变化以及周边环境的影响因素等。
根据调查结果确定边支护结构的类型和施工安全措施。
2. 填土回填在进行基坑边支护工程时,若需要进行填土回填,需选择合适的填土材料,并在填土过程中采取相应的安全措施。
如采用防止土崩塌的分层回填法,确保填土的均匀和压实度。
另外,要做好填土后的整平工作,确保边支护结构的稳定性。
3. 土钉墙和钢支撑结构的安装土钉墙和钢支撑结构是常用的基坑边支护结构。
在安装过程中,要注重以下安全要求:(1) 土钉的选择和定位要符合设计要求,土钉的质量和强度要满足要求;(2) 钢支撑材料的选择和安装要符合规范,要检查支撑结构的密实性和稳定性;(3) 安装过程中要注意施工人员的安全,采取必要的防护措施,如安全帽、防护绳等。
4. 土壤处理和防水措施在基坑边支护工程中,土壤的稳定性和防水措施也是施工安全的重要环节。
需要根据土层情况选择合适的土壤处理方法,并进行合理的防水设计。
在土壤处理过程中,要保证土壤的稳定性,避免土体塌方或液化等情况的发生。
5. 监测和检测基坑边支护工程中,监测和检测是确保施工安全的重要手段。
要定期对支撑结构进行监测,检测其稳定性和变形情况,及时采取相应的安全措施。
同时,也要对周边环境进行监测,如地下水位、土层情况等,确保基坑边支护工程的安全性。
6. 施工人员培训和安全意识施工人员的培训和安全意识对保障基坑边支护工程安全至关重要。
相关工作人员应接受专业培训,了解基坑边支护工程的施工安全措施和操作规程。
同时,要不断加强安全意识教育,提高施工人员的安全责任心和工作质量。
7. 紧急救援预案在基坑边支护工程中,也要制定紧急救援预案,以应对突发状况和事故。
一、工程概况本工程为某市某住宅小区基坑支护及降水工程,位于市区繁华地段。
基坑开挖深度为6.5米,占地面积约1000平方米。
工程地质条件复杂,地下水位较高,需进行降水支护施工。
二、施工目标1. 确保基坑开挖过程中的安全、质量、进度;2. 严格控制地下水位,降低基坑开挖对周边环境的影响;3. 确保施工过程中环保、文明施工。
三、施工方案1. 降水工程(1)降水井布置:根据地质勘察报告,本工程采用井点降水法。
在基坑周边布置降水井,井点间距为2.5米,共布置50口井。
(2)降水井施工:采用机械钻探法成孔,孔径为200毫米,孔深为8米。
成孔后,进行井壁加固,确保降水井的稳定性。
(3)降水设备:选用离心泵作为降水设备,排水量为100立方米/小时。
2. 基坑支护工程(1)支护结构:采用桩板支护结构,桩径为600毫米,桩间距为1.5米,桩长为8米。
(2)桩基施工:采用旋挖钻机成孔,成孔后进行清孔、灌注混凝土。
(3)板墙施工:采用C30混凝土现浇板墙,板墙厚度为200毫米。
3. 施工进度安排(1)降水井施工:预计工期为15天。
(2)桩基施工:预计工期为20天。
(3)板墙施工:预计工期为10天。
四、施工措施1. 降水施工措施(1)严格按照设计要求进行降水井布置,确保降水效果。
(2)加强降水设备的管理和维护,确保设备正常运行。
(3)密切关注地下水位变化,及时调整降水方案。
2. 基坑支护施工措施(1)严格控制桩基施工质量,确保桩基承载力满足设计要求。
(2)加强板墙施工质量监控,确保板墙厚度和混凝土强度符合设计要求。
(3)加强施工现场安全管理,确保施工人员生命安全。
五、质量保证措施1. 严格按照设计文件、施工规范和施工方案进行施工。
2. 加强施工过程中的质量检查,确保施工质量符合设计要求。
3. 建立健全质量保证体系,加强质量责任追究。
六、安全保证措施1. 严格按照施工安全规范进行施工,确保施工人员生命安全。
2. 加强施工现场安全管理,落实安全生产责任制。
基坑支护降水施工方案1、工程概述:本工程为大理巿环洱海“百村”污水收集与处理工程72座站项目工程中大理海潮河下村的200吨/d畜禽废水处理站工程,本工程位于洱海北面海潮河下村环海公路外,土质流动性较大,根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等情况。
当基坑(槽)宽度小于15m,且降水深度不超过6m时,可采用机械压入支护排桩、单排集水坑,集水坑设在地下水上游一侧;当基坑(槽)土质不良、渗透系数较大时,挖土设备进出通道外,可不封闭,间距可达4m。
集水坑距坑壁不应小于1.0m,埋深根据降水深度位置决定,但必须入基坑底下1.0m以上,而基底位于洱海静水平面下4米左右,根据现场实际情况分析,所以在开挖土方前要做好一系列准备工作。
2、降水措施: 基槽基坑降排水是施工中重要的一环,直接影响工程施工进度、质量的保证。
施工工艺程序是:放线定位→开挖集水坑→机械压入支护排桩→安装抽水泵、填砂砾滤料→用水管将抽水机与总管接通→安装集水箱和排水管→开动水泵抽水→测量观测集水坑中地下水位变化。
抽水泵设备规格与技术性能表 12.离心式水泵数量为一台备用。
3、支护措施: 本工程采用局部整体围护,局部敞开放坡开挖,基坑面积约100m2,基坑围护桩长度约3m,采用钢管、层板式挡土墙,桩顶距自然地面1m,4、钢管桩施工流程:(1)、开挖基坑→(2)、钢管机压下沉→(3)、铺层板→(4)、压层板→(5)、移至下一桩位。
5、安全技术措施及文明施工(1)、安全技术措施建立健全安全生产责任制,进场人员必须按规定执行三级安全教育制度。
( 2)、挖机进场施工前应先检查现场地质及场地平整情况,不符合挖机作业要求的必须进行场地平整或地基处理。
( 3)、在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。
因为抽水应连续进行,特别是开始抽水阶段,时停时抽,井点管的滤网易于阻塞,出水混浊。
同时由于中途长时间停止抽水,造成地下水位上升,会引起土方边坡塌方等事故。
2024年基坑支护工程安全文明施工方案【基坑支护工程安全文明施工方案】一、施工准备阶段1. 编制详细的施工方案,明确施工工艺和步骤,并进行合理的施工组织设计。
2. 成立专门的施工安全管理团队,明确各个责任人员的职责,并进行相关培训。
3. 在施工现场悬挂必要的标志牌,设置相应的安全警戒线,确保施工场地的安全。
二、基坑支护设计与施工方案1. 进行详细的地质勘察,确保对周边环境的了解和分析。
2. 根据地质勘察结果,采取合适的基坑支护结构,确保安全的施工。
3. 施工过程中,应根据需要进行土方开挖、基坑支护结构施工和地下管线的迁移等工作,确保施工过程的安全性和顺利性。
三、现场施工管理1. 确保施工现场的安全防护设施齐全,包括安全帽、防护鞋、防护眼镜等装备的配备。
2. 严格落实施工现场的安全制度,包括施工方案、安全技术措施、作业程序等的执行。
3. 坚持“安全第一”的原则,严禁违章指挥、违章作业等行为。
4. 加强对施工人员的安全教育和培训,提高其安全意识和技能。
5. 定期组织安全检查和演练,发现问题及时纠正和处理。
6. 做好现场施工记录和档案的管理,记录施工中的安全事件和事故,并及时报告和处理。
四、环境保护与节能措施1. 在施工中,严格按照环境保护法规的要求进行施工,确保不对周边环境造成污染。
2. 采取噪声、粉尘、震动等控制措施,减少对周边住户的影响。
3. 合理规划施工用电,采取节能措施,减少对能源的浪费。
4. 减少施工废弃物的排放,加强废弃物的分类和处理,促进资源的循环利用。
五、应急预案与救援措施1. 制定详细的应急预案,包括突发事件的紧急处理措施和责任分工。
2. 配备必要的应急救援设备和器材,并确保其工作正常可靠。
3. 建立健全的应急指挥系统,包括报警、调度、指挥等功能。
4. 对施工人员进行应急救援培训,提高其应急处理能力。
六、施工后的收尾工作1. 施工完成后,对施工现场进行清理,恢复原貌,并进行环境保护和修复。
降水及基坑支护工程安全文明施工措施1、安全保证措施1.1 工作人员,必须严格执行有关规范、操作规程及施工组织设计。
1.2 施工人员必须戴安全帽,爬高必须系安全带。
1.3 受建设方、监理公司和公安部门对现场质量负责、治安、环卫等工作的管理和监督。
1.4 场供电线路的设计、安装要合理、牢固,移动电气设备必须由电缆供电,并安装漏电保护装置,主电线路必须由专职工员负责,任何人员不得随意推、拉闸刀。
1.5 连续照明灯具必须由低压供电,严禁使用220V 交流电手灯。
1.6 不允许直接在压力管线下方施工,在其下方两侧施工时,与高压线距离不得小5m。
1.7 根据安全要求,在基坑上口设置基坑围栏。
2、文明施工措施2.1 工地主要入口要设置大门,门旁必须设立明显的标牌,标出工程名称、施工单位及项目负责人姓名。
2.2 建立文明施工责任制,划分区域,明确管理责任人,实行挂牌制,做到现场清清整齐.2.3 施工现场场地平整,道路坚实畅通,桩孔施工后及时浇筑混凝土.清除积土和多余混凝土.2.4 施工现场的临时用水点应由专人管理.不得有常流水常明灯.2.5 施工现场的临时设施,包括生产、办公、民用用房、仓库、料场,临时上下水管道及照明动力线路,严格按照有关规定和施工设计确定的施工方案布置,搭设整齐。
2.6 作业现场及周围环境必须整洁,做到活完脚下清。
2.7 混凝土在运输、灌注过程中,不洒、不漏、不剩,灌注孔位周围要有垫板,丢洒在路上、洞口附近的混凝土应及时清理干净。
2.8 施工现场不允许堆放垃圾和残渣,应在适当地点设置监时堆放点,并定期清运或外运渣上、垃圾及流体物品,并要采取遮盖防漏措施。
2.9 在钢筋制作场地、钻井施工现场等设置告示牌,注明主要施工数据,以便于监督和检查。
2.10 在施工现场设置宣传口号和黑板报,并适时更换内容,做到鼓舞土气,表扬先进鞭策后进。
2.11 进入施工现场的人员必须佩戴徽章和安全帽,严格穿插鞋、凉鞋、高根鞋及带钉后根鞋,严禁酒后进入施工现场。
基坑降水工程降水具体施工方案范本一、前期准备工作1.绘制详细的基坑工程平面布置图和截面图,明确基坑尺寸和开挖深度,以确定降水设备和材料的选择;2.进行现场勘察和地下水位分析,确定地下水水位、水质和沉降等情况;3.对基坑边坡加固和降水系统进行设计,并制定施工方案。
二、降水设备与材料准备1.根据基坑规模和地下水位,选用适当的降水设备,如潜水泵、管道、电缆、低水位报警器等;2.准备降水设备所需的材料,如防水胶带、耐酸碱管材、接头、三通、弯头等。
三、现场施工操作步骤1.基坑边坡加固基坑边坡的加固可以采用预应力锚杆、钢筋混凝土梁等方式,并进行草席覆盖,以防止边坡塌方和水土流失。
2.预处理工作先在基坑内设置人工井或临时沉井,用于降低基坑内部的地下水位。
然后,将降水管道安装到人工井中,并与地下水位相连接。
3.管道铺设根据基坑形状和地下水位的高低,将降水管道从人工井延伸到基坑底部。
管道应保持一定的坡度,以保证水能顺利流入人工井。
4.潜水泵安装将潜水泵安装在人工井内,并确保潜水泵的电缆正常连接。
潜水泵的选用应考虑基坑深度和水质情况,以保证泵能正常工作。
5.联通管道将降水管道和潜水泵通过管接头联通起来,保证水能顺利流动,同时进行水压测试,确保系统正常运行。
6.启动降水系统在联通管道后,启动潜水泵,并进行监控。
观察泵是否工作正常,并确保基坑内部的地下水位稳定,并保持在设计要求的范围内。
7.监测和维护对降水系统进行定期检查和维护,及时清理管道、检修设备,确保降水系统正常运行。
四、安全措施1.施工现场应设置警示标志,保证工地安全,确保人员和设备的安全;2.对设备进行定期检查和维护,保证设备的正常运行;3.施工人员应定期接受安全培训,了解基坑降水工程的安全操作规范。
以上是基坑降水工程降水具体施工方案范本,希望能对您有所帮助。
在实际施工中,应根据不同的工程条件和实际情况进行具体调整。

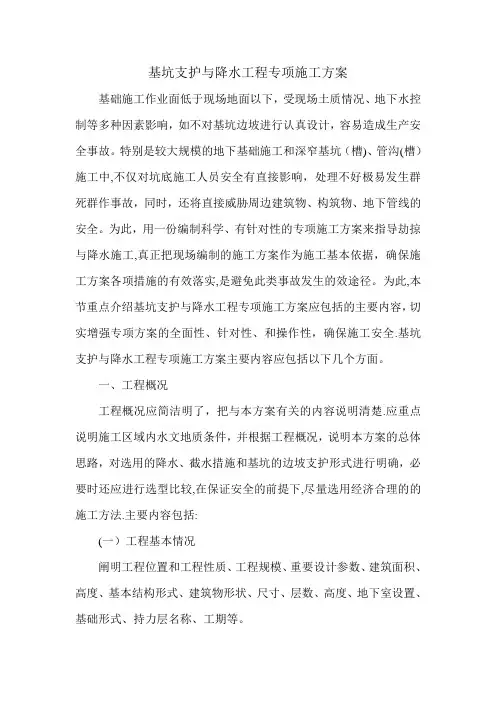

基坑支护与降水工程专项施工方案基础施工作业面低于现场地面以下,受现场土质情况、地下水控制等多种因素影响,如不对基坑边坡进行认真设计,容易造成生产安全事故。
特别是较大规模的地下基础施工和深窄基坑(槽)、管沟(槽)施工中,不仅对坑底施工人员安全有直接影响,处理不好极易发生群死群作事故,同时,还将直接威胁周边建筑物、构筑物、地下管线的安全。
为此,用一份编制科学、有针对性的专项施工方案来指导劫掠与降水施工,真正把现场编制的施工方案作为施工基本依据,确保施工方案各项措施的有效落实,是避免此类事故发生的效途径。
为此,本节重点介绍基坑支护与降水工程专项施工方案应包括的主要内容,切实增强专项方案的全面性、针对性、和操作性,确保施工安全.基坑支护与降水工程专项施工方案主要内容应包括以下几个方面。
一、工程概况工程概况应简洁明了,把与本方案有关的内容说明清楚.应重点说明施工区域内水文地质条件,并根据工程概况,说明本方案的总体思路,对选用的降水、截水措施和基坑的边坡支护形式进行明确,必要时还应进行选型比较,在保证安全的前提下,尽量选用经济合理的的施工方法.主要内容包括:(一)工程基本情况阐明工程位置和工程性质、工程规模、重要设计参数、建筑面积、高度、基本结构形式、建筑物形状、尺寸、层数、高度、地下室设置、基础形式、持力层名称、工期等。
(二)水文地持情况开挖深度、地层岩性特征等,应全面准确地摘录岩土层特性及岩土工程设计所需的c、φ、值,以及地下水层、地下水流向、地下水位变化幅度、渗透系数等。
(三)周边环境情况周边建(构)筑手分布、地下管线状况及工程地下结构设计等,重点调查基坑降水支护施工中基坑开挖对周边环境、建(构)筑物及地下管线,结构的影响,这此资料是降水支护施工的重要依据,也是制定基坑监测对象的重要依据.(四)降水措施的选用形式(五)基坑支护措施的选用形式可根据场地内不同地质条件及周边环境情况,选用多种基坑支护形式相结合的支护措施,提出设计总体方案,并说明设计原则。
一、基坑工程概况1、基坑概况地下室基坑呈发多边形,长约55m,宽约25m,基坑开挖较深,大面积开挖深度为4.53m。
自然地面平整相对标高为-2.200m,基坑开挖深度考虑到筏板垫层底(垫层厚100mm)标高为-6.730。
2、周边环境拟建场地南侧所濒临的为另一拟建建筑物,对基坑的影响较小。
场地内有一些临时设施距基坑有一定距离,基坑东侧及北侧为施工临时设施,在施工中应进行保护和考虑。
3、围护结构要求采用重力式深层搅拌桩作为止水围幕桩,结合基坑边坡分二级放坡,边坡面层采用铁丝网、砂浆抹面C20厚80作为护壁,坡面植入φ16长1m的短锚钉,后加一排木桩作为第二道挡土。
4、施工要求及要点(1)支护结构施工前,应仔细查明场地范围内的地下管理线情况,并会同建设单位、设计单位和管线权属部门共同研究,确保管线的安全和正常使用。
(2)施工过程必须做好坡顶地面截水、边坡体有针对性的排水和基坑内土方开挖时临时降水措施。
(3)基坑边2m范围内严禁堆裁,2m外地面超载不得大于15KPa。
(4)铁丝网砂浆面层铁丝网层φ6@250×250,锁定筋为1φ12;采用砂浆抹面厚80,,配合比为水泥:砂=1:2.5(重量比)。
(5)应按有关规范(规程)施工,确保围护安全。
施工时可根据地层土质情况,在确保结构安全前提下调整设计。
二、工期与质量要求基坑围护工程施工计划工期30天,工程质量应确保围护工程结构可靠,基坑边线与底标高应符合设计要求和规范规定,预留工作面应满足土建工程施工需要。
(一)地质条件根据江苏华晟建筑设计XXX提供的工程地质勘察报告,场地内基坑开挖及其影响范围内土层分布如下:①层:人工填土层(Qml)灰色~黄色,灰褐色,松散状,由粉质粘土、中粗砂及碎石岩块等堆填,土质不均匀,场地均有分布,厚度0.80~6.00m(ZK10),平均2.35m。
②层:耕植土层(Qpd)灰色,软塑,含有机物和植物根系,11个钻孔中有分布,厚度0.50~1.40m,平均0.79m。
民安北郡小区(二号院)1#、2#、5#-8#、10#-12#、15#、16#、18#楼及1#地下车库基坑支护与降水工程专项安全施工方案编制人:审核人:审批人:目录一、编制依据二、工程概况三、基坑支护工程危险源识别与监控四、基坑支护工程安全管理规定五、施工过程中基坑支护安全管理与技术措施基坑支护与降水安全专项施工方案一、编制依据(1)《建筑基坑支护技术规程》(JGJ 120-2012);(2)《混凝土结构设计规范》(GB 50010-2010);(3)国家现行施工规范、规程、规则及验收标准。
二、工程概况民安北郡小区(二号院)1#、2#、5#-8#、10#-12#、15#、16#、18#楼及1#地下车库工程位于清华园路东、新城路南。
总建筑面积172251.8㎡。
主体结构合理使用年限为70年。
三、基坑支护工程危险源识别与监控(1)本工程基坑支护工程可能出现事故的类型1)与挡土结构有关的事故①挡土结构施工不良。
②挡土结构渗漏水严重,致使挡土结构后面土体流失。
③挡土结构异常变形。
④地面超载引起挡土板结构上侧压力过大。
⑤各阶段挖土超挖引起挡土结构上侧压力过大。
⑥未进行支护与土体整体稳定和抗滑移验算或验算错误,导致挡土结构整体垮塌。
⑦对雨水、周边排水等地表水造成的侧压力增加考虑不足,导致挡土结构垮塌。
2)与锚杆体系有关的事故①勘察、设计上的不当造成事故。
②施工不良造成的事故。
3)与支撑体系有关的事故①设计不当造成的事故。
②施工不良造成的事故。
4)与地下水治理不当有关的事故①发生在挡土结构上的事故。
②发生在挡土底部的事故。
③发生在基坑周边的事故。
5)与管理不当有关的事故①放坡开挖时坡度过陡,土坡可能丧失其稳定性。
②基坑周围过多堆放荷载,引起边坡失稳。
③挖土施工速度过快,改变了原土层的平衡状态,易造成滑坡。
④基坑周围停放重型机械,使支护荷载增大,引起边垛失稳破坏。
⑤附近基坑施工对基坑支护的影响引起围护结构破坏。
⑥基坑暴露时间过长,坑底回弹增大从而影响支护结构稳定性。
××××工程降水工程专项方案(管井降水)编制人:审核人:审批人:审批日期:中天建设集团有限公司目录一.编制依据 (3)二.工程概况 (3)三.降水设计概况 (5)四.施工目标 (6)五.施工组织管理体系 (6)六.施工部署 (8)七.施工准备 (8)八.施工工艺及注意的问题 (9)九.质量保证措施 (10)十.沉降观测 (12)十一.施工安全措施 (13)十二.施工进度计划 (14)十三.施工应急措施 (14)十四.文明施工保证措施 (14)十五.环境保护措施 (15)附表 (16)附图一.编制依据1.《建筑工程施工质量验收统一标准》(GB50300-2013);2.《建筑深基坑工程施工安全技术规范》(JGJ311-2013);3.《建筑边坡工程技术规范》(GB/T50330-2013);4.《建筑变形测量规程》(JGJ8-2016);5.本工程设计图纸有关规定;6.本工程《施工组织设计》;7.本工程《岩土工程勘察报告》;8.国家现行施工验收规范.标准及河南省有关施工规定;9.根据工程特点.施工现场实际情况.施工环境.施工条件和自然条件的分析。
二.工程概况(注:明确工程基本信息情况,各参建主体、基坑基本概况、地质、水文条件、周边环境等)1.项目基本情况工程名称:****建设单位:****勘察单位:****设计单位:****监理单位:****施工单位:中天建设集团有限公司本工程位于****,总建筑面积为286276.2㎡,其中地下为81214.49㎡,地上为205061.71㎡,建筑基底面积为23676.35㎡。
该工程建筑结构形式为框架结构,地下二层,地上2-16层,建筑高度为55m。
2.建筑概况本工程工程包括1栋16层综合楼(10#).1栋15层综合楼(15#).2栋14层综合楼(17#.20#).1栋13层商住楼(19#楼,裙房为4层集中商业).4栋2~3层商业(12#.13#.15#和16#)和分布于建筑物之间的通体2层地下室,主楼下均为地下2层。
基坑支护与降水工程安全专项施工方案第一章、降水措施一、工程概况银川市经九路道路给排水桥梁工程位于银川市西夏区北部,其K3+981桥梁为跨西大沟桥,长13米,宽50米,为钻孔灌注桩空心板桥。
其中施工立柱砼浇注工序时,开挖基坑50米×4米2个,平均深度为3米,需进行降水施工。
二、方案编制依据及参考资料1、《建筑基坑支护技术规程》(JGJ120-99);2、《建筑地基基础设计规范》(GB50007-2002);3、《岩土工程勘察报告》;4、桥梁工程施工图。
三、周边环境状况1、相邻建筑物情况——原为农田、沟渠,周围无建筑;2、暂无地下管线记录。
四、工程地质及水文地质条件1、场地地形、地貌特征:原为农田、鱼塘,地形平坦;2、基础土层情况:粉质粘土、细砂。
3、含水层类型、渗透性等性质描述:影响本本工程施工的主要为承压水,储存于细砂以下土中,渗透系数按经验值2m/d 计。
五、地下水控制设计1、水位降深基坑中心处水位降深:ww s d D s +-=)(式中:s ——要求降低的水位(m );D ——基坑开挖深度(m ),D 取3m ;d w ——地下水位埋深(m ),为1.5m ;sw ——降下后的水位与基坑底距离(m )为4m 。
计算得s=5.5m2、影响半径估算轻型井点降水的影响半径:⨯=10sr⨯K 式中r——井点降水的影响半径(m);s——要求降低的水位(m),取5.5m;K——渗透系数,取2m/d。
计算得r=77m。
3、等效半径r=0.29(l+b)式中:r——假想大井等效半径;l,b——基坑的长(50m)、宽(4m)。
计算得r0=17m。
4、承压—潜水非完整井每天总涌水量Q=2.73k*MS/(LG(1+R/0r)) 式中:Q——涌水量;K,r,0r——同前;M——含水层厚度,取11.5m;计算得Q=382m3/d。
5、单个管井(2寸小井)抽水量3=πq s120Kl ro⨯式中:qo——单个管井极限抽水量;rs——管井内部半径(cm),取30cm;l——水入滤水管高度(m),取1m;计算得qo=110m3/d。
××××工程降水工程专项方案(管井降水)编制人:审核人:审批人:审批日期:中天建设集团有限公司目录一.编制依据 (3)二.工程概况 (3)三.降水设计概况 (5)四.施工目标 (6)五.施工组织管理体系 (6)六.施工部署 (8)七.施工准备 (8)八.施工工艺及注意的问题 (9)九.质量保证措施 (10)十.沉降观测 (13)十一.施工安全措施 (14)十二.施工进度计划 (15)十三.施工应急措施 (15)十四.文明施工保证措施 (15)十五.环境保护措施 (16)附表 (17)附图一.编制依据1.《建筑工程施工质量验收统一标准》(GB50300-2013);2.《建筑深基坑工程施工安全技术规范》(JGJ311-2013);3.《建筑边坡工程技术规范》(GB/T50330-2013);4.《建筑变形测量规程》(JGJ8-2016);5.本工程设计图纸有关规定;6.本工程《施工组织设计》;7.本工程《岩土工程勘察报告》;8.国家现行施工验收规范.标准及河南省有关施工规定;9.根据工程特点.施工现场实际情况.施工环境.施工条件和自然条件的分析。
二.工程概况(注:明确工程基本信息情况,各参建主体、基坑基本概况、地质、水文条件、周边环境等)1.项目基本情况工程名称:****建设单位:****勘察单位:****设计单位:****监理单位:****施工单位:中天建设集团有限公司本工程位于****,总建筑面积为286276.2㎡,其中地下为81214.49㎡,地上为205061.71㎡,建筑基底面积为23676.35㎡。
该工程建筑结构形式为框架结构,地下二层,地上2-16层,建筑高度为55m。
2.建筑概况本工程工程包括1栋16层综合楼(10#).1栋15层综合楼(15#).2栋14层综合楼(17#.20#).1栋13层商住楼(19#楼,裙房为4层集中商业).4栋2~3层商业(12#.13#.15#和16#)和分布于建筑物之间的通体2层地下室,主楼下均为地下2层。
基坑支护雨期施工措施1、现场管理人员应时时关注天气预报,土方开挖尽可能避开雨天施工,施工现场准备足够的塑料布,沙袋等材料以备突然降雨时对未达到强度的砼、机械设备、土方等覆盖。
2、现场要有10台左右的备用潜水泵,遇雨时及时抽水。
3、坡顶做1.5m宽散水、挡水墙,四周做砼路面。
基坑内,沿四周挖砌排水沟、设集水井,泵抽至市政排水系统。
排水沟布置在基础轮廓线以外,排水沟边缘应离开坡脚0.3m,沟底比基坑底低0.4m,坡度0.1%;集水井设置在基坑脚上,井径约0.8m,井壁用红砖砂浆砌后抹光,集水井底比排水沟低0.8m。
排水设备采用潜水泵,雨期抽出的积水应排至基坑以外地面排水系统,防止乱排产生回渗。
保证施工现场水流畅通,不集水,四邻地区不倒灌。
3、施工中,基坑内临时道路路面应根据需要加铺炉渣、砂砾等防滑材料,道路两侧应修好排水沟。
4、已暴露还未喷射边坡,如遇雨天,应采取塑料布覆盖边坡的方式,防止雨水冲刷边坡,避免不安全因素的发生。
5、雨期施工工作面不宜过大,应逐段、逐片的分期完成,并且至少要留最后200~300mm土方开挖。
6、遇大雨暂停土方开挖,机械设备退场,禁止雨天作业,以防不安全因素的产生。
7、雨天作业时,配备必需的个人劳动用品,如雨鞋、雨衣、胶手套等,加强操作人员自我保护意识,严禁赤脚作业,应采取必要的防滑措施。
8、随时检查边坡的稳定情况,如发现边坡有裂缝等不安全因素,应立即停止该处施工,上报项目部安全及技术人员,确定无安全隐患后方可继续施工。
9、为确保工程施工时免遭水淹,必须了解工地周围情况,对施工中需要重点保护的部位,事先就采取防护措施;10、雨季施工土方工程,要紧凑地安排土方后续工序的工作,因此,请现场监理工程师尽量满足现场施工需要,尽快进行现场隐蔽验收工作以满足现场尽量随开挖随浇灌垫层的施工条件。
11、机电设备要经常检查接零、接地保护,所有机械棚要塔设严密,防止漏雨,随时检查漏电装置功能是否灵敏有效。
土方开挖、基坑支护(降水)安全专项施工方案一、工程概况这次施工的地点位于繁华的市区,地下管线密集,周边建筑物林立。
想到这里,我脑海中浮现出一张张施工图纸,仿佛看到了基坑的轮廓和深度。
这是一项复杂的工程,必须确保万无一失。
二、施工目标1.安全:确保施工过程中人员安全,避免事故发生。
2.质量达标:保证基坑支护和降水工程的质量,满足设计要求。
3.高效:在保证安全、质量的前提下,提高施工效率。
三、土方开挖1.开挖前的准备工作:我仿佛看到了工人们正在进行测量放线,检查施工图纸,了解工程要求。
这一切都是为了确保开挖工作的顺利进行。
2.开挖方法:分层开挖,每层深度不超过1.5米,避免一次性开挖过深,造成土体失稳。
3.边坡支护:想到这里,我脑海中浮现出一张张边坡支护的图片。
采用锚杆支护,保证边坡稳定。
4.排水:开挖过程中,必须做好排水工作,避免积水导致土体失稳。
我仿佛看到了工人们正在安装排水管道,设置集水井。
四、基坑支护1.支撑体系:采用钢管支撑,形成稳定的支撑体系。
2.支撑安装:严格按照施工图纸进行支撑安装,确保支撑的稳定性。
3.监测:安装监测仪器,实时监测基坑周边土体位移和沉降,确保基坑安全。
4.应急预案:考虑到可能出现的突发情况,制定应急预案,确保施工过程中的安全。
五、降水工程1.降水方案:采用井点降水,降低地下水位,保证基坑干燥。
2.降水设备:选用合适的降水设备,提高降水效率。
3.降水监测:安装水位监测仪器,实时掌握地下水位变化。
4.防止渗透:对基坑周边进行防渗处理,避免外部水源进入基坑。
六、施工管理1.施工组织:合理分配施工资源,确保施工进度。
2.安全培训:加强安全培训,提高施工人员的安全意识。
3.质量控制:严格把控施工质量,确保工程达标。
4.环境保护:做好施工过程中的环境保护工作,减少对周边环境的影响。
七、注意事项一:土方开挖时要密切关注土体稳定性,防止坍塌。
解决办法:实行分层开挖,每挖一层就进行一次检查,确保土体稳定。
一、工程概况1. 工程名称:XXXX工程项目降水施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约XX平方米,建筑面积约XX平方米4. 开挖深度:基坑深度约-XX米5. 施工单位:XX建设(集团)有限公司二、编制依据1. 《建筑基坑支护技术规程》JGJ120-992. 《建筑地基基础设计规范》GB50007-20023. 《建筑地基处理技术规范》JGJ79-20024. 《XX基坑工程施工规程》SZ-08-20005. 甲方提供的施工平面图和剖面图6. 甲方提供的地质勘察报告三、降水目的1. 降低地下水位,保证基坑施工安全2. 减少地下涌水对基坑边坡稳定性的影响3. 防止周边建筑物、构筑物及地下管线受损四、降水方案1. 降水方式:采用轻型井点降水2. 降水设备:潜水泵、井点管、抽水管道等3. 降水区域:整个基坑范围内4. 降水深度:满足基坑开挖深度要求五、施工方法和操作管理1. 施工进度计划:根据工程进度安排,制定详细的施工进度计划,确保工程按期完成。
2. 主要机械设备:潜水泵、井点管、抽水管道等,确保设备完好、运行稳定。
3. 施工操作:a. 根据设计图纸和现场实际情况,确定井点布置方案;b. 井点管埋设:严格按照设计要求进行,确保井点管垂直、牢固;c. 潜水泵安装:按照设备操作规程进行,确保潜水泵正常运行;d. 井点管与抽水管道连接:连接牢固,防止漏水;e. 降水运行:根据地下水位变化,调整潜水泵运行参数,确保降水效果。
六、质量保证措施1. 严格执行国家相关标准和规范,确保工程质量;2. 加强施工过程中的质量控制,对关键工序进行监督检查;3. 对施工过程中发现的问题,及时整改,确保工程顺利进行。
七、安全生产技术措施1. 安全生产目标:确保施工过程中无安全事故发生;2. 安全责任制:明确各级人员的安全责任,落实安全生产责任制;3. 安全教育:对施工人员进行安全教育培训,提高安全意识;4. 安全技术交底:对施工人员进行安全技术交底,确保施工人员掌握安全操作规程;5. 安全生产管理:建立健全安全生产管理制度,加强施工现场安全管理;6. 施工安全用电:严格执行施工现场安全用电规定,确保施工安全。
整体解决方案系列
降水基坑支护工程安全文
明施工措施
(标准、完整、实用、可修改)
编号:FS-QG-63928降水基坑支护工程安全文明施工措
施
Safe and Civilized Construction Measures for Precipitation Foundation
Pit Support Project
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
降水及基坑支护工程安全文明施工措施
1、安全保证措施
1.1工作人员,必须严格执行有关规范、操作规程和本施工组织设计。
1.2施工人员必须戴安全帽上岗,爬高必须系安全带。
1.3受建设方、监理公司及治安部门对现场质、治安、环卫等工作的管理和监督。
1.4场供电线路的设计、安装要合理、牢固,移动性用电设备必须用电缆供电并安装漏电保护装置,主电线路必须由专职工员负责,任何人员不得随意推、拉闸刀。
1.5续照明电灯必须用低压供电,严禁使用220V交流电
手灯。
1.6压线正下方严禁施工,在其下方两侧施工时,与高压线距离不得小5m。
1.7坑上口按安全要求搭设基坑围栏。
2、文明施工措施
2.1工地主要入口要设置大门,门旁必须设立明显的标牌,标出工程名称、施工单位和工程负责人姓名。
2.2建立文明施工责任制,划分区域,明确管理责任人,实行挂牌制,做到现场清清整齐.
2.3施工现场场地平整,道路坚实畅通,桩孔施工完后及时灌注混凝土.清除积土和多余混凝土.
2.4施工现场临时水点应由专人管理.不得有常流水常明灯.
2.5施工现场的临时设施,包括生产、办公、民用用房、仓库、料场,临时上下水管道及照明动力线路,要严格遵循有关规定及施工设计确定的施工平面图布置,搭设整齐。
2.6操作地点和周围必须清洁整齐,做到活完脚下清。
2.7混凝土在运输、灌注过程中,不洒、不漏、不剩,灌
注孔位周围要有垫板,丢洒在路上、孔位附近的混凝土及时清理。
2.8施工现场不准乱堆垃圾及余物,应在适当地点设置监时堆放点,并定期清运或外运渣上、垃圾及流体物品,并要采取遮盖防漏措施。
2.9在钢筋制作场地、钻孔施工场地等处设置告示板,注明主要施工数据,以便于监督和检查。
2.10施工现场设置宣传标语和黑板报,并适时更换内容,做到鼓舞土气,表扬先进鞭策后进。
2.11进入施工现场的人员必须配戴胸卡和安全帽,严格穿插鞋、凉鞋、高根鞋及带钉后根鞋,严禁酒后进入施工现场。
2.12现场使用的钻机、钢筋加工机等应按平面图位置摆放,遵守机械安全技术规程,经常保持机身周围环境的清洁,机械的标记、编号明显,安全装置可靠。
2.13清洁机械排出的污水要有排放措施,不得随地流淌。
2.14所有机械必须根据的性能,分期分阶段定期检修、保养,并记录备案。
2.15建立健全机械设备定机、定人、定岗位责任的三定制度,操作证制度,交接班制度和奖罚制度。
