航道工程竣工验收工作报告
- 格式:docx
- 大小:10.56 KB
- 文档页数:8
芜申运河青弋江航道(青弋江口至三里埂段)整治工程阶段性竣工环境保护验收意见2019年12月3日,安徽省港航建设投资集团有限公司(芜申运河(安徽段)航道整治工程建设项目办公室)在芜湖市组织召开了芜申运河青弋江航道(青弋江口至三里埂段)整治工程阶段性竣工环境保护验收会。
参加会议的有安徽省交通勘察设计院有限公司(设计单位)、安徽博强环保工程有限公司(环境监理单位)、安徽水利开发有限公司(施工单位)、广东金东海集团有限公司(施工单位)、蚌埠市诚信水利工程监理咨询有限公司(施工监理单位)、安徽长之源环境工程有限公司(验收调查单位)等单位的代表和专家共11人,验收会成立验收组(名单附后),验收组现场察看了项目工程建设与污染防治及生态保护措施落实情况,听取了建设单位关于本项目建设情况和验收调查单位关于验收调查报告的汇报,审阅并核实了有关资料,经认真讨论,形成验收意见如下:一、项目基本情况1、建设地点:芜湖市弋江区、镜湖区、鸠江区、芜湖县。
2、建设规模:航道按限制性Ⅲ级航道标准进行整治,预测货运量2020年约为1680万t,2030年将达到2280万t;航道底宽45m,航道水深3.2m,最小弯曲半径480m;通航净高:设计最高通航水位以上7m;通航净宽:双向通航桥孔通航净宽不小于60m。
3、工程占地:总占地307.85hm2,其中:永久占地62.39hm2,临时占地245.46hm2。
4、建设过程及环保审批情况:安徽省港航建设投资集团有限公司2008年11月委托安徽省环境科学研究院承担芜申运河青弋江航道(青弋江口至三里埂)整治工程的环境影响评价工作。
2009年10月10日安徽省环保厅以《环评函(2009)331号文》对本项目环境影响报告书进行了批复。
工程施工总工期44个月。
工程实际于2011年12月开工,2016年12月航道疏浚、裁弯取直、堤防退建、护岸工程建设完成。
5、投资情况:本项目环境保护总投资9131.00万元,其中环境保护专项投资约1131万元,水土保持专项投资8000万元,环保投资占工程总投资(一期工程投资31. 46亿元)的2.9%。
航道工程竣工质量检测方案一、概述航道工程是国家水运工程的重要组成部分,对于保障国家水运安全、提高水运效率和质量,具有重要的意义。
为了保证航道工程的质量和安全运行,必须对其进行全面的竣工质量检测。
本文将围绕航道工程竣工质量检测方案展开讨论。
二、检测内容1. 航道基础工程的检测航道的基础工程主要包括航道引导墙、排水沟、护岸、航道浮标等。
对于这些基础工程,需要进行地基承载力、抗震性能、防渗性能、抗风防浪性能等方面的检测。
2. 航道水域疏浚工程的检测水域疏浚工程是为了保证航道的深度和宽度,以保障船只的通行。
在疏浚工程的检测中,需要对疏浚深度、水域底质、环境污染等方面进行全面检测。
3. 航道船闸建筑的检测航道船闸建筑主要用于控制水流,保持航道水位,对于这些船闸建筑,需要进行水流动力、结构安全、操作可靠性等方面的检测。
4. 航道航标系统的检测航道航标系统对船只的安全通行有着重要的作用,对于航标系统,需要进行光学性能、电气性能、防松性能等方面的检测。
5. 航道交通保障设施的检测航道交通保障设施包括交通信号灯、通航标志、水上交通监控系统等,对这些设施需要进行信号灯的亮度、防水性能、设备可靠性等方面的检测。
三、检测方法1. 实地检测实地检测是指对航道工程在施工现场进行全面检测,包括现场取样检测、现场试验检测、现场勘测等方式,对航道工程的各个方面进行详细的检测和评价。
2. 实验室检测实验室检测是指对航道工程所采集的样品或者数据进行室内分析实验,以验证实地检测的结果,保证数据的准确性和可靠性。
3. 综合评价综合评价是根据实地检测和实验室检测的结果,对航道工程的各项指标进行评价,形成全面、客观的竣工质量检测报告。
四、检测标准1. 国家标准在进行航道工程的竣工质量检测中,首先要参照国家相关的水运工程、土建工程、材料工程等相关标准和规范,确保检测的准确性和可靠性。
2. 行业标准除了国家标准之外,还需要参照水运行业的相关标准,比如水路港口工程质量验收规范、港航工程验收规范等行业标准,对航道工程进行全面的检测。
XX港口工程竣工验收报告编制单位:XX编制日期:XX年XX月XX日一、项目单位工作报告 (1)第一章工程概况 (1)1.1 建设依据 (1)1.2 地理位置 (1)1.3 自然条件 (1)1.4 核准的建设规模、能力的投资 (1)1.5 工程建设内容 (1)1.6 主要参建单位、质量监督机构 (1)1.7 开工、完工时间 (2)第二章招投标及合同管理 (3)2. 1 招标、投标情况 (3)2.2 合同签订和执行情况 (3)第三章工程建设情况 (4)3. 1 建设内容 (4)3. 2 工程实施过程中解决的问题 (4)第四章工艺设备 (5)4. 1 工艺 (5)4. 2 设备制造 (5)4. 3 设备安装情况 (5)第五章坏保、安全、职业病防护、消防和档案专项验收情况 (6)5. 1 坏境保护 (6)5.2 安全 (6)5.3 职业病防护 (6)5.4 消防 (6)5.5 档案 (6)第六章交工验收和工程质量 (7)第七章工程建设标准强制性条文执行情况 (8)7. 1 设计依据文件 (8)7. 2 依据资料 (8)7. 3 执行的主要规范和国家标准 (8)7.4 强制性标准执行情况 (8)第八章竣工决算 (9)第九章问题和建议 (10)9. 1 (10)9. 2 (10)9. 3 (10)二、设计单位工作报告 (11)第一章设计范围和内容 (11)1.1 设计范围 (11)1.2 设计内容 (11)第二章设计组织与服务 (12)第三章主要设计变更内容 (13)第四章理由及批准情况 (14)第五章工程建设强制性标准执行情况 (15)第六章技术创新与关键技术的处理 (16)第七章设计符合性评价意见 (17)第八章总结设计经验 (18)第九章存在的主要问题与建议 (19)第十章质量管理体系 (20)三、....................................................................... 施工单位工作报告. (23)第一章XX标段 (23)1.1 施工范围和内容 (23)1.2 质量管理体系 (23)1 • 3 质量控制和施工组织形式 (23)1.4 主要施工工艺 (23)1.5 施工管理措施 (23)1 • 6 工程强制性标准执行情况 (23)1.7 施工技术创新与关键技术的处理 (23)1.8 安全生产风险管理情况 (23)1.9 总结施工经验 (23)1. 10 存在的主要问题和建议 (23)第二章XX标段 (24)2. 1 施工范围和内容 (24)2.2 质量管理体系 (24)2. 3 质量控制和施工组织形式 (24)2.4 主要施工工艺 (24)2. 5 施工管理措施 (24)2. 6 工程强制性标准执行情况 (24)2. 7 施工技术创新与关键技术的处理 (24)2.8 安全生产风险管理情况 (24)2. 9 总结施工经验 (24)2. 10 存在的主要问题和建议 (24)第三章XX标段 (25)3. 1 施工范围和内容 (25)3.2 质量管理体系 (25)3. 3 质量控制和施工组织形式 (25)3.4 主要施工工艺 (25)3.5 施工管理措施 (25)3. 6 工程强制性标准执行情况 (25)3. 7 施工技术创新与关键技术的处理 (25)3.8 安全生产风险管理情况 (25)3.9 总结施工经验 (25)3. 10 存在的主要问题和建议 (25)四、....................................................................... 监理单位工作报告. (28)第一章监理范围和内容 (28)1.1 监理范围 (28)1.2 监理内容 (28)第二章监理依据 (29)第三章监理组织机构 (30)第四章监理工作质量管理体系 (31)第五章监理主要工作开展情况 (32)第六章工作建设强制性标准执行情况 (33)第七章施工中主要问题的处理情况 (34)第八章对工程质量、安全、投资、进度、坏境保护工作评价 (35)第九章对施工单位质量管理体系的评价 (36)第十章总结监理经验 (37)第十一章存在的主要问题与建议 (38)五、交工质量核验意见40六、试运行报告456. 1 生产准备工作情况 (45)6. 2 试运行情况 (46)七、竣工决算报告48八、专项验收或者备案文件518. 1 坏境保护 (51)8. 2 安全 (51)8. 3 职业病防护 (51)8.4 消防 (51)8. 5 工程档案 (51)九、....................................................................... 有关批准文件.. (53)9. 1 工程核准文件 (53)9. 2 初步设计 (53)9. 3 施工图设计 (53)9.4 设计变更批准文件 (53)9. 5 坏境保护 (53)9.6 安全 (53)9. 7 职业病防护 (53)9.8 消防 (53)十、附件 (55)10.1 港区形势图 (55)10. 2 总平面布置图 (56)10.3 工程建设过程图片 (57)—、项目单位工作报告建设单位:XX公司第一章工程概况1.1建设依据建设依据:行政主管部门有关审批、核准或考备案证明文件。
航道工程竣工验收工作报告一、竣工报告(一)概述工程名称、工程位置、建设依据、建设规模、标准及主要内容、参建单位、主要项目及重要临建设施的建设过程等。
(二)工程建设管理1.项目单位组织机构及工作情况。
项目单位的项目管理体系,上级主管部门、质量监督机构和地方政府等为工程建设服务的机构设置及工作简述。
2.招投标管理:勘察、设计、监理、施工、材料及设备等招投标情况,中标单位的资质、承担的主要任务等。
3.设计变更管理:实施中重大技术问题的处理、设计变更的有关情况。
4.安全质量管理:安全质量管理体系、安全质量控制措施、事故处理结果、文明施工等.5.投资管理:投资来源、投资控制措施、批复概算与实际执行情况、年度计划下达及完成情况、概算调整情况.6。
进度管理:主要工程节点计划控制目标和实际执行情况,进度控制措施7.合同管理:签约单位的履约情况、合同价款结算方法及特殊问题的处理情况,至竣工时有无工程款拖欠情况等。
8.建设征地补偿及移民安置:征地与移民安置能否满足建设进度要求,有无违反政策情况,批准的征地与实际征地、有关征地手续办理情况、征地及移民安置费用的使用情况等。
9.创新成果:项目建设过程中取得的技术创新(新结构、新材料、新工艺、新设备等)、管理创新等成果。
10.廉政建设:廉政措施及廉政合同执行情况等。
11.其它:信息管理及其他需要说明的情况。
(三)历次验收情况历次交工验收、阶段验收、专项验收等结论及验收遗留问题的处理情况等。
(四)竣工决算审计竣工决算审计的开展情况和审计结论。
(五)工程试运行工程观测分析成果、工程试运用和效益发挥情况等.(六)工程建设管理体会及建议结合工程项目特点及管理过程,总结项目管理经验教训、体会启示,对今后的建设、维护运行管理提出建议等。
二、设计工作报告(一)概述简述设计范围、主要内容和特点以及合同履行情况等。
(二)设计质量管理主要反映项目设计管理组织及主要技术人员配备情况;质量管理体系;设计管理措施(包括采用的工程建设标准强制性条文、设计质量、工期保证措施等)(三)设计变更反映主要设计变更的项目、原因、内容,对工程量、投资、工期的影响等。

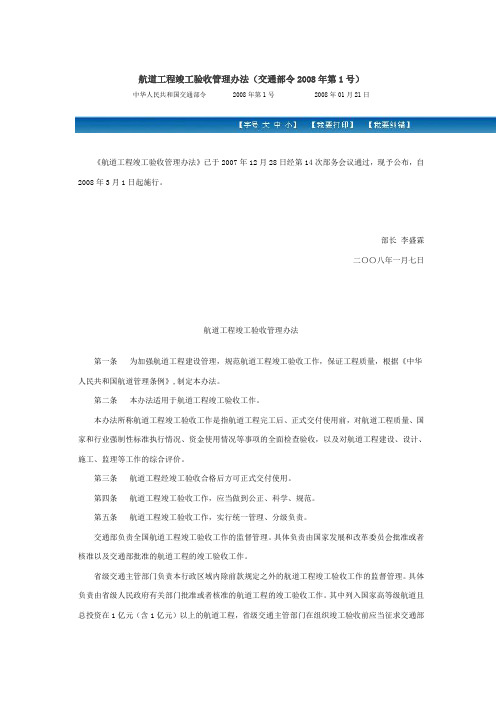

航道工程竣工验收管理办法(交通部令2008年第1号)中华人民共和国交通部令 2008年第1号 2008年01月21日《航道工程竣工验收管理办法》已于2007年12月28日经第14次部务会议通过,现予公布,自2008年3月1日起施行。
部长李盛霖二〇〇八年一月七日航道工程竣工验收管理办法第一条为加强航道工程建设管理,规范航道工程竣工验收工作,保证工程质量,根据《中华人民共和国航道管理条例》,制定本办法。
第二条本办法适用于航道工程竣工验收工作。
本办法所称航道工程竣工验收工作是指航道工程完工后、正式交付使用前,对航道工程质量、国家和行业强制性标准执行情况、资金使用情况等事项的全面检查验收,以及对航道工程建设、设计、施工、监理等工作的综合评价。
第三条航道工程经竣工验收合格后方可正式交付使用。
第四条航道工程竣工验收工作,应当做到公正、科学、规范。
第五条航道工程竣工验收工作,实行统一管理、分级负责。
交通部负责全国航道工程竣工验收工作的监督管理。
具体负责由国家发展和改革委员会批准或者核准以及交通部批准的航道工程的竣工验收工作。
省级交通主管部门负责本行政区域内除前款规定之外的航道工程竣工验收工作的监督管理。
具体负责由省级人民政府有关部门批准或者核准的航道工程的竣工验收工作。
其中列入国家高等级航道且总投资在1亿元(含1亿元)以上的航道工程,省级交通主管部门在组织竣工验收前应当征求交通部意见。
设区的市和县级交通主管部门按照省级人民政府的有关规定负责本行政区域内除本条第二款、第三款以外的航道工程竣工验收活动的监督管理。
以上负责航道工程竣工验收工作的部门统称为竣工验收部门。
第六条航道工程竣工验收的主要依据是:(一)国家和交通部颁布的相关法律、法规、规章;(二)国家和交通部颁布的相关技术标准、规范;(三)建设项目的批准、核准、备案文件;(四)建设项目的初步设计文件、施工图设计文件、设计变更文件以及概算调整等文件;(五)主要设备技术规格或者说明书;(六)招标文件以及合同文本。
港口与航道工程监理服务的项目竣工验收与移交流程随着国家经济的发展和国际贸易的增加,港口与航道工程的建设需求日益增加。
为了确保工程的质量和安全,港口与航道工程监理服务在项目的竣工验收和移交流程中起着至关重要的作用。
本文将详细介绍港口与航道工程监理服务的项目竣工验收与移交流程。
一、项目竣工验收流程1. 竣工验收申请:项目建设单位提出竣工验收申请,提交相关工程文件和材料。
2. 竣工验收组成:相关部门组成竣工验收组,包括设计单位、施工单位、监理单位等。
3. 现场验收:验收组对工程现场进行全面检查,包括工程质量、安全生产、施工材料使用、符合设计要求等。
4. 问题整改:如发现问题,建设单位需进行及时整改。
5. 竣工验收报告:验收组根据现场情况和相关文件材料编写竣工验收报告,提出验收意见。
6. 验收合格:如果工程符合相关法律法规和技术标准,验收组会宣布竣工验收合格。
二、移交流程1. 移交准备:竣工验收合格后,建设单位需准备移交文件和资料,包括工程设计文件、施工图纸、技术规范、质量检测报告等。
2. 移交申请:建设单位向移交单位提交正式的移交申请。
3. 移交组成:移交单位组成移交组,包括设计单位、施工单位、监理单位等。
4. 移交验收:移交组对移交文件和资料进行验收,确保文件的完整性和准确性。
5. 移交报告:移交组根据移交过程的情况编写移交报告,提出验收意见和建议。
6. 移交确认:如移交文件和资料符合要求,移交组会确认移交的完成。
通过以上的竣工验收和移交流程,港口与航道工程监理服务可以有效地保证港口与航道工程的质量和安全。
监理单位在项目的建设过程中起着重要的监督作用,确保工程按照设计规范进行,材料的选用符合标准,施工过程安全可靠。
竣工验收过程中,通过现场检查和问题整改,可及时发现和解决问题,确保工程的质量符合要求,达到国家标准。
同时,在移交过程中,移交文件和资料的完整性和准确性也起着关键作用。
正确的移交文件可以保障后期维护和管理工作的顺利进行,确保工程的可持续发展。
航道工程竣工验收规程摘要:。
一、航道工程竣工验收规程的背景和重要性二、航道工程竣工验收的基本要求三、航道工程竣工验收的流程和步骤四、航道工程竣工验收的标准和规范五、航道工程竣工验收的管理和监督现在,我将按照,详细具体地写一篇文章。
正文:航道工程竣工验收规程是我国航道工程建设的重要法规之一,对于确保航道工程质量、保障航行安全、促进水运事业发展具有十分重要的意义。
本文将从航道工程竣工验收规程的背景和重要性、基本要求、流程和步骤、标准和规范、管理和监督等方面进行介绍。
一、航道工程竣工验收规程的背景和重要性随着我国水运事业的发展,航道工程建设越来越受到重视。
航道工程竣工验收是航道工程建设的重要环节,它对于确保工程质量、保障航行安全、促进水运事业发展具有十分重要的意义。
因此,制定航道工程竣工验收规程,对于规范航道工程竣工验收工作,具有重要的现实意义和深远的发展影响。
二、航道工程竣工验收的基本要求航道工程竣工验收的基本要求主要包括:工程质量合格、工程手续齐全、工程符合设计要求、工程符合国家和行业标准等。
只有满足这些基本要求,航道工程才能进行竣工验收。
三、航道工程竣工验收的流程和步骤航道工程竣工验收的流程和步骤主要包括:竣工报告、竣工验收准备、竣工验收、竣工验收报告等。
竣工报告是航道工程竣工验收的第一步,其主要内容包括:工程概述、工程建设管理、工程质量、工程安全和环保等。
竣工验收准备是竣工验收的重要环节,其主要内容包括:验收方案、验收资料、验收人员等。
竣工验收是航道工程竣工验收的核心环节,其主要内容包括:工程质量验收、工程安全验收、环保验收等。
竣工验收报告是竣工验收的最后一步,其主要内容包括:验收结论、验收意见和建议等。
四、航道工程竣工验收的标准和规范航道工程竣工验收的标准和规范主要包括:国家和行业标准、工程设计标准、施工标准等。
只有符合这些标准和规范,航道工程才能通过竣工验收。
五、航道工程竣工验收的管理和监督航道工程竣工验收的管理和监督主要包括:政府部门的监督管理、社会中介机构的监督、公众监督等。
航道工程竣(交)工验收办法(征求意见稿)第一章总则第一条[目的和依据]为加强航道工程建设程序管理,规范航道工程竣(交)工验收工作,保证航道工程安全有效运行,根据《行政许可法》、《中华人民共和国航道管理条例》、《建设工程质量管理条例》等法律、法规的规定,制定本办法。
第二条[适用范围] 本办法适用于新建、扩建和改建的航道工程验收活动。
本办法所称航道工程包括航道整治、航道疏浚和航运枢纽、过船建筑物等航道设施及其他航道附属设施的新建、扩建和改建。
第三条[验收规定]航道工程竣工经验收合格后方可正式交付使用。
第四条 [工作原则]航道工程竣(交)工验收工作,应当做到公正、客观、规范。
第五条[验收阶段]航道工程验收原则分交工验收和竣工验收两个阶段。
枢纽和通航建筑物工程,可增加阶段验收阶段。
竣工验收是指航道工程建设项目的全面验收。
交工验收是指对航道单位工程或施工合同的验收。
阶段验收指当枢纽和通航建筑物工程建设进行达到一定关键阶段(如基础处理完毕、截流、水库蓄水、机组启动、输水工程通水、试通航等),为便于后续工程开展而进行的阶段性的验收。
1第六条 [验收管理]航道工程竣(交)工验收,实行统一管理、分级负责。
交工验收由项目建设单位(法人)负责。
阶段验收由项目建设单位(法人)负责。
交通部统一管理全国航道工程竣工验收工作。
交通部负责由国家发展和改革委员会批准或核准以及交通部批准初步设计的航道建设项目竣工验收工作。
省级交通主管部门负责本行政区域内经省级交通主管部门批准初步设计的航道建设项目竣工验收工作。
设区的市和县级交通主管部门按照省级人民政府的有关规定负责本行政区域内航道建设项目的竣工验收工作。
以上负责航道竣工验收的部门统称为竣工验收部门。
第二章阶段验收第七条 [验收依据]枢纽和通航建筑屋工程阶段验收应依据国家、交通部有关工程技术标准与规范、工程施工合同文件、批准的施工图设计文件等。
第八条 [验收条件]阶段验收应当具备的条件:(一)合同约定的各项内容已完成;(二)已完工程满足阶段验收各项技术、规程等要求;(三)工程质量监督机构按有关规定对工程质量验收合格;第九条[验收组织与程序]建设单位根据有关技术和专项规程要求,组成验收委员会,并邀请有关单位代表进行阶段验收。
航道工程竣工验收规程1. 引言航道工程竣工验收是指航道工程建设完工后,经过验收程序和评定,确认达到设计要求,具备正常使用条件的一项工作。
航道工程竣工验收规程是为了规范航道工程竣工验收工作,保障航道工程质量,确保航道工程的安全和可持续发展而制定的。
2. 竣工验收程序航道工程竣工验收程序一般包括以下几个步骤: - 验收申请:航道工程建设单位向相关部门提出竣工验收申请,并提交相关验收资料。
- 前期准备:相关部门组织人员进行前期准备工作,包括组织验收人员、制定验收计划等。
- 现场勘察:验收人员对航道工程进行现场勘察,了解工程的实际情况。
- 资料审查:验收人员对航道工程的相关资料进行审查,包括设计文件、施工记录等。
- 技术交流:验收人员与建设单位进行技术交流,了解工程的具体情况。
- 检测验收:对航道工程进行必要的检测和试验,确保其质量和安全性。
- 结论评定:验收人员根据勘察、审查、交流和检测结果,对航道工程进行综合评定,并作出结论。
- 竣工验收报告:验收人员根据评定结果,编写竣工验收报告,对航道工程的质量、安全性和可持续发展性进行评述。
3. 竣工验收要求航道工程竣工验收要求主要包括以下几个方面: - 设计要求:航道工程的设计要符合相关的规范和标准,满足航道通航的技术要求和安全要求。
- 施工质量:航道工程的施工质量要达到设计要求,各项工程质量指标要符合相关的规定。
- 安全设施:航道工程应配置必要的安全设施,如航标、导航标志等,确保航道的安全通航。
- 环境保护:航道工程建设过程中应采取必要的环境保护措施,减少对自然环境的影响。
- 可持续发展:航道工程应考虑到未来的发展需求,具备可持续发展的能力和条件。
- 文档资料:航道工程的竣工验收资料要完备,包括设计文件、施工记录、检测报告等。
4. 竣工验收评定标准航道工程竣工验收评定标准主要包括以下几个方面: - 技术指标:根据设计要求和相关标准,对航道工程的技术指标进行评定,如航道宽度、深度、曲线半径等。
唐山港京唐港区10万吨级航道工程竣工报告唐山港口实业集团有限公司二O一一年三月一、京唐港区建设发展情况唐山港京唐港区于1989年8月开工建设,1992年7月国内通航,1993年7月实现国际通航。
在社会各界的关心支持下,21年来,京唐港区的港口建设和运营生产均得到了快速、长足的发展。
港区目前已建成件杂、散杂、多用途、集装箱、煤炭专用、水泥专用、纯碱专用、液化石油气专用、液化品专用及通用散货等功能较为齐全的7000~100000吨级生产性泊位29个,年设计通过能力7368万吨/20万TEU。
建成码头岸线长度7。
58公里,其中生产性码头岸线6。
67公里;建成各类货物堆场300多万平米。
京唐港区的运营生产也呈现出跨越式发展态势。
全港运量从1993年的44.5万吨,增长到2009年的10541万吨,首次突破亿吨大关,成为我国最年轻的亿吨港口。
2010年11月9日再破1亿吨,全年完成货物吞吐量1.2亿吨。
2010年7月5日,唐山港集团股份有限公司在上海证交所主板成功上市,开河北港口上市之先河,成为我国第14家上市港口企业,正式步入资本市场。
在港口快速发展的同时我们也更加注重发展质量,并积极推动港口结构调整和发展方式转变,码头功能加快升级,主要货种争先进位。
目前,进口焦煤位居沿海港口第一位;钢铁发运量排名第三位;煤炭下水量在我国北煤南运“北方七港"中排名第四位;进口铁矿石居沿海港口第九位.港口综合发展特征显著,在国家能源、重点物资运输中发挥着重要作用。
历经20年发展,京唐港区已经跨入我国亿吨港口行列,在全国沿海港口中的地位不断提升。
京唐港区在货源市场、资本市场、资源市场具有一定比较优势,这都为加快建设国内一流、国际知名的综合性、生态型、国际大港奠定了良好基础.一、工程概况京唐港区10万吨级航道工程是为适应港区船舶大型化、泊位深水化的发展要求,扩大港口通过能力,在原有7万吨级航道基础上实施的扩建工程.该工程项目建议书、可行性研究报告及初步设计报告由省发改委分别以“冀发改交通[2008]75号”、“冀发改交通[2008]620号"和“冀发改投资[2008]792号"文予以批复,项目法人为唐山港口实业集团有限公司(原企业名称为唐山港口投资有限公司,由唐山市人民政府国资委以“国资[2009]262号"文批复更名为唐山港口实业集团有限公司).在省市各级政府的亲切关怀和大力支持下,该项目于2009年4月开工建设,2009年12月底竣工,于2010年4月投入试运行。
航道工程竣工验收工作报告
一、竣工报告
(一)概述
工程名称、工程位置、建设依据、建设规模、标准及主要内容、参建单位、主要项目及重要临建设施的建设过程等。
(二)工程建设管理
1.项目单位组织机构及工作情况。
项目单位的项目管理体系,上级主管部门、质量监督机构和地方政府等为工程建设服务的机构设置及工作简述。
2.招投标管理:勘察、设计、监理、施工、材料及设备等招投标情况,中标单位的资质、承担的主要任务等。
3.设计变更管理:实施中重大技术问题的处理、设计变更的有关情况。
4.安全质量管理:安全质量管理体系、安全质量控制措施、事故处理结果、文明施工等。
5.投资管理:投资来源、投资控制措施、批复概算与实际执行情况、年度计划下达及完成情况、概算调整情况。
6.进度管理:主要工程节点计划控制目标和实际执行情况,进度控制措施
7.合同管理:签约单位的履约情况、合同价款结算方法及特殊问题的处理情况,至竣工时有无工程款拖欠情况等。
8.建设征地补偿及移民安置:征地与移民安置能否满足建设进度要求,有
无违反政策情况,批准的征地与实际征地、有关征地手续办理情况、征地及移民安置费用的使用情况等。
9.创新成果:项目建设过程中取得的技术创新(新结构、新材料、新工艺、新设备等)、管理创新等成果。
10.廉政建设:廉政措施及廉政合同执行情况等。
11.其它:信息管理及其他需要说明的情况。
(三)历次验收情况
历次交工验收、阶段验收、专项验收等结论及验收遗留问题的处理情况等。
(四)竣工决算审计
竣工决算审计的开展情况和审计结论。
(五)工程试运行
工程观测分析成果、工程试运用和效益发挥情况等。
(六)工程建设管理体会及建议
结合工程项目特点及管理过程,总结项目管理经验教训、体会启示,对今后的建设、维护运行管理提出建议等。
二、设计工作报告
(一)概述
简述设计范围、主要内容和特点以及合同履行情况等。
(二)设计质量管理
主要反映项目设计管理组织及主要技术人员配备情况;质量管理体系;设计管理措施(包括采用的工程建设标准强制性条文、设计质量、工期保证措施等)。
(三)设计变更
反映主要设计变更的项目、原因、内容,对工程量、投资、工期的影响等。
(四)设计服务
简述设计交底、现场服务等方面的情况。
(五)设计评价、体会及建议
工程设计效果评价、创新效果、体会及建议等。
三、施工工作报告
(一)概述
简述施工范围、内容及合同履行情况等。
(二)项目管理
项目管理机构设置及主要技术人员、设备配备情况,安全、质量管理体系, 施工管理措施(包括工期、施工期通航、环保、消防等保证措施)。
(三)工程施工
施工组织(包括施工准备、投入设备及人员、总进度及分阶段施工进度安排等),主要单位工程施工措施,完成的主要工程量,工程进度控制,工程提前或推迟完成的原因,重大技术问题处理等。
(四)施工工艺
施工中采用的主要施工方法及应用于本工程的新技术、新设备、新方法及其创新成果等。
(五)工程质量控制
施工质量保证体系的运行情况,工程建设标准强制性条文执行情况,质量事故及处理,工程施工质量自检情况等。
六)安全生产与文明施工
施工安全保证体系的运行情况,安全生产与文明施工措施、效果,安全事故及处理等。
(七)工程款支付与结算
(八)经验与建议
四、监理工作报告
(一)概述
监理范围、监理内容及合同履行情况等。
(二)监理组织
现场监理机构设置,人员及主要设备配置,检测方式等。
(三)监理工作
监理规划、实施细则编制及实施,工程强制性标准的执行,工程质量、进
度、投资、安全控制,环保监理、合同管理及信息管理、组织协调等。
(四)监理效果
工程投资、质量、进度控制、重大施工技术方案等的综合评价,工程质量安全问题的处理情况。
(5)经验与建议
五、质量监督工作报告
(一)工程概况
(二)监督依据和标准
(三)质量监督情况
监督程序,监督方式,质量保证体系的运行、质量责任制的落实、国家和行业强制性标准的执行、工程检验资料的检查、工程实体质量的监督检查、工程实体质量的检测、质量问题或质量事故的处理等情况,主要参建单位资质情况。
(四)工程质量检验
各单位工程质量检验、质量档案资料的评价、工程质量检验意见。
(五)存在问题与建议
附件:单位工程质量检验一览表
单位工程质量检验一览表
六、工程试运行工作报告
(一)概述
试运行起止时间、主要运行内容、主要技术参数等。
(二)试运行管理
试运行管理机构设置及主要技术人员配备情况,运行规程编制执行、安全生产保证体系、人员培训、管理规章制度等。
(三)试运行效果
试运行情况是否符合设计要求,是否达到预期效果,主要检测检验情况,
试运行中出现的问题、原因分析及处理意见等;航运企业等用户的评价。
(4)问题及建议
七、航道整治工程效果分析报告
(一)概述
工程实施河段在工程实施前后的航道基本情况,工程建设目标、标准、方案、过程,主要建筑物结构及材料等。
(二)观测基本情况
工程施工期、工程竣工前工程效果观测内容及成果等。
(三)整治效果分析
工程总体方案对河势方面的影响、整治建筑物设计目标与实施后情况分析、整治建筑物局部河床变化分析等。
(四)工程效果评价
整治建筑物总体评价、工程效果总体评价等。
(五)经验与建议。
