岩溶隧道塌腔体处理施工工法岩溶隧道塌腔体处理施工工法一、前言岩溶隧道是一种在地质条件复杂、地下水丰富的地区常见的隧道类型。
然而,由于岩溶地质条件的特殊性,常常会出现塌腔现象,给隧道施工和运营带来很大的风险。
因此,研究和探索岩溶隧道塌腔体处理施工工法具有重要的意义。
二、工法特点岩溶隧道塌腔体处理施工工法主要有以下几个特点:1. 针对岩溶地质条件特殊,地下水丰富的情况,工法采用了有针对性的技术措施,能够有效地应对岩溶隧道塌腔体处理的问题。
2. 工法采用了多种处理方法的组合,根据不同的岩溶地质条件和塌腔体类型,选择合适的处理方法进行施工。
3. 工法具有灵活性和适应性强。
根据不同的施工环境和工况,可以对工法进行调整和优化,以确保施工的可行性和安全性。
三、适应范围岩溶隧道塌腔体处理施工工法适用于各类型岩溶地质条件下的隧道施工,特别是那些地下水丰富、塌腔体多发的地区。
无论是公路隧道、铁路隧道还是水利隧道,工法都能够有效地处理塌腔体问题,提高隧道的安全性和稳定性。
四、工艺原理岩溶隧道塌腔体处理施工工法的工艺原理是基于对隧道岩溶地质条件的深入研究和分析,采用适当的技术手段和处理方法,对塌腔体进行修复和加固,恢复隧道的稳定性和安全性。
施工工法与实际工程之间的联系主要表现在以下几个方面:1. 通过对隧道周围地质的全面调查与分析,科学判断出塌腔体的形成原因和空间分布,从而有针对性地选择合适的塌腔体处理方法。
2. 通过现场勘探以及地质雷达等高精度仪器的使用,准确探测塌腔体的位置及大小,为后续的施工工艺提供准确的数据支持。
3. 根据不同类型的塌腔体,采取适当的施工措施,包括注浆、喷射混凝土、锚杆加固等方法,恢复隧道的完整性和稳定性。
五、施工工艺岩溶隧道塌腔体处理施工工法的施工工艺包括以下几个阶段:1. 评估和设计阶段:通过现场勘探和数据分析,评估塌腔体的规模和类型,并制定相应的治理方案和设计方案。
2. 准备工作阶段:包括设备和材料的准备,工地搭建,以及施工团队的组织和培训等。

岩溶水防治与溶洞处理本隧道在进行开挖时,施工中随洞身掘进情况采用地震反射波探测法(TSP203超前地质预报系统)分段对掌子面前方的岩溶发育状况进行探测预报,对可能出现岩溶的地段,利用超前探测钻孔进行验证,根据探测结果采取相应的施工措施,并时刻作好突水、突泥等紧急情况的处治准备。
1、岩溶水防治的施工排水措施主要有:①有水地段喷射砼时应采取以下措施:当涌水不多时,用开缝或中空锚杆导水处理后再喷射;当范围大时,设树枝状排水导管后再喷射;当涌水严重时设排水孔边排水边喷射。
②当洞内有大面积涌水时采用钻孔将水集中汇流引入排水沟,并在相应位置衬砌时设置排水设施。
③当涌水或地下水位较高时用井点降水法,抽水机抽水到两侧水沟排出。
④排水的同时用围幙预注浆方法堵水。
对于超前探水孔中总流量小于10m3/h,但个别孔流量大于2m3/h,采用局部超前预注浆堵水;对于超前探孔中2/3孔出水且总水量大于10m3/h的情况,进行全断面注浆。
(1)全断面帏幕注浆堵水a、在预注浆前,应认真分析设计提供的详勘成果,以超前物探及超前钻孔,探明地下水,溶洞的发育情况。
超前钻孔应在预测突水处以前5~20m。
b、注浆范围为隧道开挖线以外4.5m,每循环注浆长度为25m,全断面开挖长20米,留5米。
一个注浆完成后留6m不开挖作为下一个注浆段的止浆岩盘。
c、注浆孔自掌子面沿开挖方向,以隧道中轴线为中心呈伞状布置。
浆液扩散半径为2m,孔底间距不大于3m,全断面开孔直径不小于φ90㎜,终孔直径不小于φ65㎜;局部注浆开孔直径不小于φ108㎜,终孔直径不小于φ90㎜;径向注浆开孔直径不小于φ90㎜,终孔直径不小于φ65㎜,长度4米,环向间距1.8米,纵向3米。
d、注浆材料为水泥-水玻璃双液浆,浆液浓度应据地质及水文条件进行调整。
初拟为:C:S(体积比)=1:(0.6~1.0),水泥浆水灰比0.8:1~1:1,水玻璃模数2.6~2.8,水玻璃浓度40Be′。

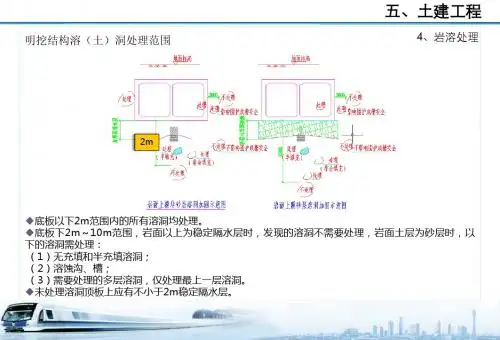

⑹溶洞处理①溶洞处置的主要原则隧道遭遇到发展和衰亡阶段的岩溶中的大型溶洞、暗河时,通用原则为确保隧道的衬砌结构有足够的安全保证、在可预见期内洞穴的稳定性有保证、原有水流通道不会被阻断、方案比较经济适用。
②溶洞处理主要方式隧道过溶洞处置方式有内增设边墙梁及行车梁、托梁、支墩、悬壁梁承托纵梁、拱桥、加大隧道净空宽度跨度跨越岩溶或对隧道周边岩体进行封闭、注浆加固、支顶加固、加强衬砌等。
A、溶洞跨越处理当溶洞规模较大、溶洞内充填物松软,基础处理工程修建困难、耗资巨大,或者溶洞虽小但水流较大时,可根据具体条件采用相应的梁跨、板跨等形式跨越岩溶地段。
此方式一般采用钢筋混凝土梁跨越,梁体采用抗侵蚀混凝土。
当隧道衬砌断面需要开挖围岩才能满足净空要求时,应先开挖围岩,再施工跨越结构,以确保安全,同时应注意不同受力结构间的断缝设置及连接措施设置。
B、封闭处理已停止发育的干溶洞,在考虑有效的过水通道后,可采用混凝土、浆砌片石或干砌片石堵塞、充填溶洞。
C、锚杆、钢管加固处理为防止洞穴岩壁或顶板坍塌,在清除松动岩石困难的情况下,可采用锚杆或大钢管、钢轨加固岩体。
此时隧道衬砌应考虑抗冲击措施,一般是采用明洞衬砌,衬砌顶部设置回填体,其表面设置护面结构,回填体以上空间的溶洞洞壁采用锚杆、钢筋网、喷射混凝土封闭支护;若溶洞较大,可设置横向钢轨横或设人字形钢轨栅架。
D、支顶处理当隧道穿过的溶洞由碎、块石及淤泥土充填,充填物的松散密实程度不一时,隧道底部应考虑采用钢筋混凝土底板,清除底板下松散体,回填碎石,并在底板下加设钢筋混凝土桩进行支顶。
③岩溶水的处理原则对岩溶水的处理通常原则是以“通”为主,截、堵、排、防相结合的综合处理措施。
“通”是指尽量保持原有过水通道,不能因为隧道的修建发生大的变化:“截”是指截断原有地下水通道,改走其他通道:“堵”是封死相交的地下水通道:“排”是特指引入隧洞,通过排水沟排走:“防”是指防止地下水进入隧道即可。
