中建八局绿色施工达标工程管理实施细则
- 格式:docx
- 大小:321.32 KB
- 文档页数:11
建筑工程分包单位绿色施工管理规定以下是建筑工程分包单位绿色施工管理规定的一些内容:
1. 绿色施工理念:分包单位必须秉持绿色施工理念,注重节能减排,推广环保建材,减少对环境的负面影响。
2. 绿色施工技术:分包单位应采用先进的绿色施工技术,如水泥替代材料、高效节能设备、灰砂砌块等,以降低能耗和减少污染。
3. 施工垃圾管理:分包单位需遵守施工垃圾分类管理,将可回收物、有害垃圾和其他垃圾进行分别收集、处理和回收。
4. 污水处理:分包单位应采取合适的污水处理措施,防止施工中的废水直接排放到水体中,应建立污水收集、处理和回收系统。
5. 节能管理:分包单位需严格控制用能,采取节能措施,如在施工现场使用高效节能设备、减少能耗等。
6. 资源回收利用:分包单位应推动施工废弃物的资源化利用,如再生材料的利用、废弃物的再利用等,减少资源浪费。
7. 环境保护:分包单位需制定环境保护措施和应急预案,保护施工现场周边的环境,防止土壤、水源等受到污染。
8. 绿色标识和认证:分包单位在施工过程中应标明使用的绿色建材,并推动相关认证,如绿色建筑认证、绿色住宅认证等。
9. 培训和宣传:分包单位应加强员工的绿色意识培训,提高他们对绿色施工的重要性的认识,并积极参与相关绿色施工的宣传活动。
10. 监督和检查:相关部门将对分包单位的绿色施工管理进行监督和检查,对违规行为进行处罚,并及时纠正。
以上是建筑工程分包单位绿色施工管理规定的一些内容,具体的实施细则可以根据当地法律法规和具体情况进行制定。
全国建筑业绿色施工示范工程实施细则2024全国建筑业绿色施工示范工程实施细则20241.前言绿色建筑是建筑行业一个重要的发展方向,具有节能、环保、生态友好的特点。
为了推动建筑行业朝着绿色发展的方向前进,制定了《全国建筑业绿色施工示范工程实施细则》。
本细则的制定旨在促进建筑业绿色发展,提升建筑工程的质量,保护环境,实现可持续发展。
2.总则(1)本细则适用于全国范围内的建筑工程,具体包括住宅、商业建筑、公共建筑等。
(2)绿色施工示范工程应符合国家有关建筑法规和标准,充分考虑节能、环保、资源利用等因素。
(3)绿色施工示范工程的范围包括项目可行性研究、设计、施工、监理、验收等各个环节。
3.项目可行性研究(1)项目可行性研究要充分考虑节能、环保、资源利用等因素,制定科学合理的施工方案。
(2)项目可行性研究要进行环境影响评价,评估项目对环境的影响程度,并提出相应的改善措施。
(3)项目可行性研究要充分考虑建筑物的使用功能、舒适性和可维护性,提高建筑物的整体性能。
4.设计(1)设计要充分考虑建筑物的节能性能,包括采光、保温、隔热、通风等设计要素。
(2)设计要合理配置建筑结构,减少施工垃圾产生。
(3)设计要注重使用环保材料,减少对环境的污染。
(4)设计要考虑建筑物的水资源利用效率,包括水回收利用、雨水收集等。
5.施工(1)施工要遵守国家的施工法规和标准,保证工程的质量。
(2)施工要加强对环境的保护,减少噪音、粉尘等对周围居民的影响。
(3)施工要合理利用建筑材料和节能设备,降低工程的能耗。
(4)施工要加强对建筑工地的安全管理,确保工人的人身安全。
6.监理(1)监理要对施工过程中的质量问题进行监督和检查,并及时解决。
(2)监理要关注施工过程中的环境保护工作,确保不损害环境。
(3)监理要对施工过程中的节能措施进行评估和验收,确保按照设计方案施工。
7.验收(1)验收要根据设计方案对建筑工程进行全面检查,确保质量符合要求。
南阳市“三馆一院”项目建设工程一标段(博物馆、图书馆)绿色施工管理体系编制单位:中国建筑第八工程局有限公司编制人:审核人:审批人:日期:2015 年8 月目录第一章编制说明 (1)第二章总则 (2)第三章绿色施工管理体系及目标 (3)一管理机构 (3)二绿色施工原则 (3)三绿色施工执行的标准 (3)四绿色施工目标 (4)五绿色施工目标责任分解 (4)六绿色施工总体框架 (5)七文明施工及环境保护合同协议书 (7)第四章绿色施工管理制度 (9)一职责分配 (9)二节地与施工用地保护管理制度 (9)三节能与能源利用管理制度 (10)四节水与水资源利用管理制度 (11)五节材与材料资源利用管理制度 (11)六扬尘污染管理制度 (12)七有害气体排放管理制度 (13)八水土污染管理制度 (13)九噪声污染管理制度 (14)十光污染管理制度 (14)十一施工固体废弃物控制管理制度 (14)十二环境影响控制管理制度 (15)十三场地布置及临时设施建设管理制度 (16)十四作业条件及环境安全管理制度 (16)十五职业健康管理制度 (17)十六卫生防疫管理制度 (18)十七机械设备的保养 (18)十八限额领料制度 (20)十九办公用品管理制度 (26)二十废料回收管理办法 (27)第一章编制说明能源是人类生存和发展的重要物质基础。
实践表明,在我国,建筑与工业、交通形成三大“耗能大户”。
据统计,我国能耗总量居世界第二位,建筑能耗占总能耗约35%,而且建筑单位面积能耗是与我国气候相近的发达国家的 3 倍左右,说明我国建筑节能的潜力很大。
我国正处于经济快速发展阶段,作为大量消耗能源和资源的建筑业,必须发展绿色建筑,为贯彻“以资源的高效利用为核心,以环境的优先保护为原则”的指导思想,达到高效、低耗、环保、统筹兼顾,实现经济、社会、环保(生态)综合效益最大化的绿色施工要求,并以施工单位、项目部共同成立的绿色施工领导小组,由以上双方管理人员为组员的绿色施工领导小组。
第一章总则第一条为了深入贯彻落实科学发展观,贯彻国家关于加强节能减排的发展战略,进一步增强建筑工程绿色施工示范工程的示范性,统一绿色施工示范工程检査和验收的要求,强化绿色施工示范工程的示范过程中的管理,制定本实施细则(以下简称细则)。
第二条本细则依据住房和城乡建设部《绿色施工导则》、《建筑工程绿色施工评价标准》、《建筑工程绿色施工规范》、《全国建筑业绿色施工示范工程管理办法》(试行)、《全国建筑业绿色施工示范工程申报与验收指南》等文件精神制定。
第三条开展绿色施工示范工程活动应遵循培育样板工程、强化过程控制、严格检査验收等原则进行。
第二章申报条件及程序第四条绿色施工示范工程的申报条件1.申报工程应是建设、设计、施工、监理等相关单位共同参与的建筑面积原则上5万平方米以上的房屋建筑工程(特殊情况下建筑面积不小于3万平方米,偏远地区可适当放宽);市政、交通等其他工程项目合同额不低于1. 5亿元人民币。
2.申报工程应是开工手续齐全,投资到位,绿色施工的实施能得到建设、设计、施工、监理等相关单位的支持与配合。
3.申报工程的绿色施工策划文件应齐全,申报手续应在工程中标或基础施工阶段完成。
4.申报工程的绿色施工目标应达到优良等级;并应列为省(部)级绿色施工示范工程。
5.申报工程应明确各种资源和环境保护的具体目标。
第五条绿色施工示范工程的申报程序1.绿色施工示范工程申报资料应由省市行业协会或国资委管理的建筑企业集中申报,受理单位为中国建筑业协会绿色施工分会。
2.申报资料应包括《全国建筑业绿色施工示范工程申报表》及《绿色施工策划文件》,并同时提交电子版和一份纸质资料。
3.申报时间为每年三季度。
4.每批示范工程数量一般不超过300项,各省市行业协会或国资委管理的建筑企业应在指标限额内申报。
第三章组织与实施第六条中国建筑业协会绿色施工分会负责绿色施工示范工程申报、立项评审、过程检査和验收工作。
第七条中国建筑业协会绿色施工分会应在各省市行业协会或国资委管理的建筑企业检査的基础上,进行绿色施工示范工程过程检査(验收)。
2024年建筑工程分包单位绿色施工管理规定1、绿色施工责任:签订《绿色施工管理协议》。
实行总包统一负责,分包单位各负其责原则。
总承包单位对施工现场的绿色施工负总责,总承包单位和分包单位对分包单位工程的绿色施工承担连带责任。
分包单位应当服从总承包单位的绿色施工管理,分包单位不服从管理导致环境污染事件的,由分包单位承担主要责任。
2、分包绿色施工管理人员:安全员同时负责绿色施工的管理。
3、绿色施工方案报批制度:分包单位必须执行总包单位绿色施工方案。
分包单位自行编制的单项作业绿色施工措施,须报总包审批后方可执行,若改变原方案必须重新报批。
4、绿色施工教育:分包单位工人入场接受安全教育时,同时接受绿色施工教育5、绿色施工检查:分包单位必须接受总包、上级部门和政府、行业主管部门的检查;分包单位专职绿色施工人员实施每日绿色施工巡查制度。
分包单位必须严格执行绿色施工检查整改消项制度,做到定人定时定措施整改。
6、旁站监督:分包单位的安全员、施工员以下工序旁站监督:涉及到水、气、光污染的作业、交叉作业以及总包方认为需要旁站的作业。
2024年建筑工程分包单位绿色施工管理规定(2)第一章总则第一条为促进建筑工程绿色发展,加强分包单位绿色施工管理,保护生态环境,提高资源利用效率,制定本规定。
第二条本规定适用于所有建筑工程分包单位,包括施工单位、装饰装修单位、机电安装单位等。
第三条分包单位绿色施工管理应遵循绿色发展理念,以节能减排、资源回收和环境保护为主要原则,积极探索创新,并对承包的建筑工程进行绿色施工管理。
第四条分包单位应建立完善的绿色施工管理机制,制定相应的绿色施工管理制度和措施,并进行定期评估和改进。
第五条分包单位应加强与业主和设计单位的沟通和协调,共同推进绿色施工管理,确保工程质量和工期。
第二章绿色施工管理要求第六条分包单位在承揽绿色建筑工程时,应遵守国家有关绿色建筑的法律法规和标准,积极采用可再生能源,提高能源利用效率。
GD2301003□□肇庆新区长利湖水系综合整治工程安全文明与绿色施工方案工程名称:肇庆新区长利湖水系综合整治工程工程地点:肇庆新区总承包施工单位:中国建筑第八工程局有限公司施工单位:中国建筑第八工程局有限公司编制单位:中国建筑第八工程局有限公司编制人:编制日期:年月日审核人:审批人:审批日期:年月日目录1 工程概况 (1)2 安全文明施工 (3)2.1 安全文明施工管理目标 (3)2.2 安全、文明及施工管理组织机构 (3)2.3 安全、文明施工管理职责 (4)2.4 安全、文明施工管理制度 (6)2.5 危险源的辨识、评价 (7)2.6 安全生产管理 (13)3 文明施工措施 (35)3.1 施工人员管理措施 (35)3.2 场容控制措施 (37)3.3 防止扰民或民扰措施 (40)3.4施工现场治安管理计划 (42)3.5 建立治安管理领导小组 (42)3.6 治安管理工作计划 (43)3.7 视屏监控 (44)3.8 门卫值岗 (44)4 突发事件紧急预案及抵抗风险措施 (46)4.1 重大事件的应急预案及预防措施 (46)4.2 火灾、爆炸事故应急预案及措施 (48)4.3 人员伤亡应急措施 (51)4.4 触电应急措施 (52)4.5 高空坠物应急措施 (53)4.6 坍塌应急措施 (53)4.7质量事故应急预案 (54)4.8工期受外界影响需抢工的应急预案 (55)4.9 传染性疾病事故应急预案 (55)4.10 中毒事故应急预案 (57)肇庆新区长利湖水系综合整治工程安全文明与绿色施工方案4.11 资金、物资短缺时间应急预案 (58)4.12 节假日应急流程及措施 (59)4.13 重大交通事故应急流程及措施 (59)4.14 恶劣天气应急措施 (60)4.15 突发停电事件应急预案 (60)5 环境保护措施 (62)5.1 大气污染控制措施 (62)5.2 固体废弃物控制措施 (62)5.3 水处理及循环控制措施 (63)5.4 噪声污染控制措施 (64)5.5 光污染控制措施 (64)5.6化学品等有毒有害废弃物处理控制措施 (65)6 绿色施工的措施 (66)6.1 绿色施工方针及目标及依据 (66)6.2 绿色施工管理体系 (66)6.3 管理流程 (69)6.4 环境因素辨识 (70)6.5 绿色施工措施 (71)6.6 绿色施工的技术要点 (73)6.7 绿色施工措施的监督与控制 (75)肇庆新区长利湖水系综合整治工程安全文明与绿色施工方案1 工程概况肇庆新区长利湖水系综合整治工程(简称肇庆水系项目),位于肇庆新区长利河流经体育中心河段。

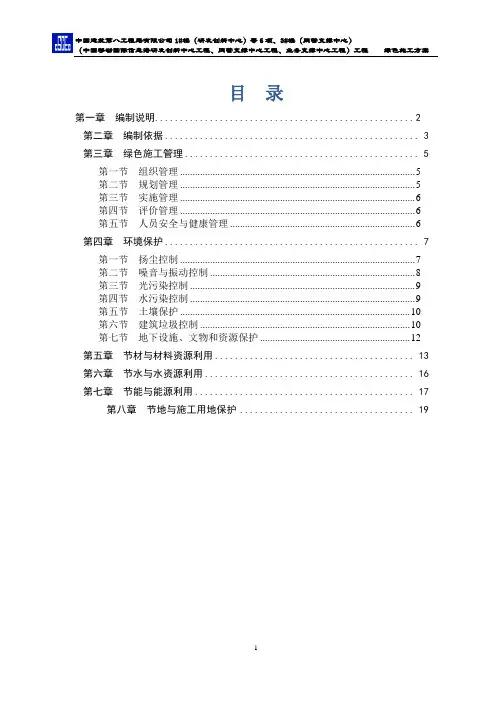

目录第一章编制说明 (2)第二章编制依据 (3)第三章绿色施工管理 (5)第一节组织管理 (5)第二节规划管理 (5)第三节实施管理 (6)第四节评价管理 (6)第五节人员安全与健康管理 (6)第四章环境保护 (7)第一节扬尘控制 (7)第二节噪音与振动控制 (8)第三节光污染控制 (9)第四节水污染控制 (9)第五节土壤保护 (10)第六节建筑垃圾控制 (10)第七节地下设施、文物和资源保护 (12)第五章节材与材料资源利用 (13)第六章节水与水资源利用 (16)第七章节能与能源利用 (17)第八章节地与施工用地保护 (19)本方案是根据招投标文件、施工合同以及设计施工图纸,结合本工程施工组织设计和现场实际条件,并在充分理解的基础上进行编制的。
本施工方案作为工程绿色环境管理的依据,编制时对施工部署、主要技术方案及措施、工程质量及施工安全保证体系、工程项目组织管理机构情况、施工现场平面布置、施工总进度计划控制等诸多因素进行充分考虑,突出其可行性、科学性。
1.《中华人民共和国环境保护法》2.《中华人民共和国环境影响评价法》3.《中华人民共和国大气污染防治法》4.《中华人民共和国水污染防治法》5.《中华人民共和国水土保持法》6.《中华人民共和国环境噪声污染防治法》7.《中华人民共和国固体废物污染防治法》8.《建设项目环境保护管理条例》9.《北京市建设工程施工现场管理办法》10.《绿色建筑评价标准》GB/T 50378-200611.《绿色施工管理规程》DB11/513-200812.《绿色施工导则》13.《建筑施工场界噪声限值》(GB12523-90)14.《建筑施工场界噪声测量方法》(GB12524-90)15.《建筑节能工程施工质量验收规范》(GB54011-2007)16.《污水综合排放标准》(GB8978-1996)17.《室内装饰装修材料人造板及其制品中甲醛释放限量》 GB1858018.《室内装饰装修材料溶剂型木器涂料中有害物质限量》 GB1858119.《室内装饰装修材料内墙涂料中有害物质限量》 GB1858220.《室内装饰装修材料胶粘剂中有害物质限量》 GB1858321.《室内装饰装修材料木家具中有害物质限量》 GB1858422.《室内装饰装修材料壁纸中有害物质限量》 GB1858523.《室内装饰装修材料聚氯乙烯卷材地板中有害物质限量》 GB1858724.《室内装饰装修材料地毯、地毯衬垫及地毯用胶粘剂中有害物质释放限量》GB1858725.《混凝土外加剂中释放氨限量》 GB1858826.《建筑材料放射性核素限量》 GB656627.设计图纸及图纸答疑所形成的相关文件28.根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析29.本企业现有的技术和施工管理经验30.其他资料第三章绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。
中建八局临建方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】一期工程临建施工方案编制人:审核人:审批人:编制日期:目录中国建筑第八工程局有限公司1编制依据2工程概况临建场地概况临建场地(长流起步区504#地块)位于施工工地(长流起步区1602#地块)西北方向。
场地原为一家施工单位临建场地,现已拆除完毕,场地内有部分原硬化地面,其余均为杂草,裸露地面为细砂面层,该场地面积约为7180㎡。
临建场地区位图临建场地场地地貌3 施工部署临建板房搭设前,协调业主单位确定施工现场临水、临电接驳点,确定市政管网位置,在整平场地时注意地下管线的保护工作。
4施工准备技术准备1.测量工程师做好技术准备,根据业主提供的场地范围做好测量定位工作,并将测量结果形成书面数据,以备后期复查。
2. 技术部根据业主提供场地绘制现场临建平面图,并将平面图交业主审核;审核通过后细化图纸,形成临建施工图。
3.技术部门应对现场施工人员做技术交底。
施工前,技术部门必须严格执行“三级交底”制度,保证施工员及施工工人明确作业内容及相关质量控制点。
4.临建布置及标语严格按照中建总公司CI形象手册编制。
5 临建现场平面布置大门设置根据现场实际情况,将大门设置于东侧(长滨五路),办公区大门6m,为有门楼式大门;生活区大门6m,为无门楼式大门,两大门相距。
办公区大门按照中建总公司CI要求设置,门柱尺寸为1m*1m,高度为,其中门楣高度为,大门净高为5m。
根据实际情况可在大门左侧(门卫室)增开小门一扇。
围墙设置根据现场,临建围墙采用240厚砖墙,高度为2m,颜色为白色。
其中围墙上端高,下端高,为蓝色。
颜色、宣传标语严格按照CI手册设置。
地面硬化及场地内道路系统临建内设置两条道路系统(兼着消防通道),即办公区、生活区各一条,现场设置11个消火栓,其中:办公区5个,生活区6个。
道路均采用5cm厚C20素混凝土硬化,道路面层用1:2水泥砂浆找平、找坡,坡度为2%,通向路面排水沟。
绿色施工示范工程管理细则第一章总则第一条为深入贯彻落实科学发展观,贯彻国家关于加强节能减排的发展战略,建设资源节约型、环境友好型社会,进一步增加工程局核心竞争力,依据住房和城乡建设部《绿色施工导则》及中国建筑业协会《全国建筑业绿色施工示范工程管理办法(试行)》,工程局为保证绿色施工示范工程的顺利开展,特制定本细则。
第二条本细则所称绿色施工示范工程是指在工程项目施工中周期内通过科学管理和技术进步,最大限度地节约资源(节材、节水、节能、节地)、减少对环境负面影响,实现“四节一环保”(节能、节材、节水、节地和环境保护)的建筑工程施工活动。
第三条开展绿色施工示范工程活动应按照因地制宜、永临结合、综合治理、高效利用的原则进行。
第二章申报条件及程序第四条绿色施工示范工程的申报条件:(一)申报工程应是建设、设计、施工、监理等相关单位共同参与的房屋建筑、市政设施、交通运输及水利水电等土木工程建设项目。
(二)申报工程应是开工手续齐全,已列入当年开工计划且施工组织实施方案符合住房和城乡建设部《绿色施工导则》等相关文件的工程。
(三)申报工程应是具有绿色施工实施规划方案并在开工前经专家审定通过的工程。
工程应自始至终做好水、电、煤、油、各种材料等各项资源、能源消耗数据的原始记录。
(四)申报工程原则上应是省级建筑业新技术应用示范工程。
(五)申报工程应是工程建设周期内完成申报文件及其实施规划方案中的全部内容。
第五条绿色施工示范工程的申报程序:(一)各分公司、项目部按申报条件择优选择有代表性的工程,推荐上报绿色施工示范工程。
(二)申报项目部需填写《绿色施工示范工程申报表》,连同“绿色施工实施规划方案”,一式两份,按报至技术部。
(三)工程局技术委员会对所上报的资料进行审核,择优上报至河南省建筑业协会。
(四)申报全国绿色施工示范工程的项目需要省级绿色施工示范工程获得立项后方能进行申报。
申报要求按照中国建筑业协会具体通知。
第三章组织与监管第六条集团技术部负责绿色施工示范工程的目标确定、申报和实施过程的组织与监管,以及组织应用成果的验收评审申请与在公司范围的推广等工作,并负责对绿色施工示范工程进行不定期检查,绿色施工示范工程实施项目部要密切配合。
[137号局工字]中建八局绿色施工达标工程管理实施细则(暂行)附件中建八局绿色施工达标工程管理实施细则(暂行)1总则1.1目的为进一步加强局绿色施工管理,建立局绿色施工达标工程(以下简称达标工程)立项和验收标准,形成一批具有引领、示范和带动作用的达标工程。
1.2范围本实施细则适用于局总部批复的达标工程,其他项目参照执行。
1.3依据《建筑工程绿色施工评价标准》、《建筑工程绿色施工规范》、《全国绿色施工示范工程管理办法》。
1.4管理原则1.4.1加强绿色施工策划、过程管理和效果评价,及时进行绿色施工总结提炼,鼓励开展科技成果推广与创新。
1.4.2绿色施工达标工程应以绿色施工、节能减排为手段,最大限度实现“四节一环保”为目的的原则。
1.5主要应对风险1.5.1策划、方案编制不当的风险1.5.2现场实施未按方案执行而导致的质量安全风险1.6术语和定义达标工程:指在工程项目施工周期内严格进行过程管理,最大限度地节约资源(节材、节水、节能、节地)、保护环境和减少污染,推广局《绿色施工手册》,开展绿色施工VI实施标准,积极应用“四新”技术(新技术、新材料、新工艺、新设备),在节能减排、绿色施工、环境保护等方面取得一定成效的项目。
2职责与权限2.1管理职责序号管理职责局总部二级单位三级单位项目部1 达标工程立项申请√√√2 下达年度达标工程计划与立项公示√-- -- --3 达标工程过程实施与总结√√√4 达标工程中期验收√-- -- --5 达标工程最终评审√-- -- --6 达标工程表彰与奖励√√-- -- 2.2审批权限序号管理决策事项局总部二级单位三级单位项目部1 达标工程立项审批达标工程工作小组生产副总2 达标工程年度计划审批生产副总3 达标工程中期验收验收专家组4 达标工程最终评审验收专家组5 达标工程结果通报表彰绿色建造领导小组6 达标工程奖励经费预算审批预算委员会7 达标工程奖励经费核算审批财务部3管理要求3.1达标工程立项管理3.1.1管理流程绿色施工达标工程立项管理流程项目部二级单位局工程管理部表单/模板工作小组否否否申请初审结束审批复审达标工程立项申请表开始是立项通知是是是年度计划流程编号CSCEC-XX-PXXXX3.1.2工作要求序号 关键活动管理要求 时间 要求主责部门 相关部门 工作文件 1 绿色建造领导小组 局绿色建造领导小组。
附件1绿色施工达标工程管理流程图附件2 立项编号:(局填写)中建八局绿色施工达标工程立项申报表工程名称申报单位(盖章)起止年月申报时间中建八局绿色施工达标工程管理委员会二〇一五年四月制附件3 立项编号:(局填写)中建八局绿色施工达标工程评审申报表工程名称申报单位(盖章)起止年月申报时间中建八局绿色施工达标工程管理委员会二〇一五年四月制附件4绿色施工达标工程验收检查表附件4-1“基本规定”检查表符合“√”;不符合“×”;没有发生“未发生”附件4-2环境保护要素评价表附件4-3节材与材料资源利用要素评价表附件4-4节水与水资源利用要素评价表附件4-5节能和能源利用要素评价表附件4-6节地与土地资源利用要素评价表附件4-7绿色施工实施过程检查批次评价汇总表附件4-8绿色施工技术与创新评价附表4-9绿色施工成效评价----根据《绿色施工效果量化统计表》的统计情况进行评价附件4-10绿色施工效果量化统计表1.基本情况2.环境保护3.节材与材料资源利用4.节水与水资源利用注:1、桩基与基础、主体结构、二次结构与装饰施工三个阶段的用水比例为:…:…:…2、整个施工阶段办公生活区用水、生产作业区用水比例为:…:…5.节能与能源利用用电指标注:1、桩基与基础、主体结构、二次结构与装饰施工三个阶段的用电比例为:…:…:…2、整个施工阶段办公生活区用电、生产作业区用电比例为:…:…6.节地与土地资源利用7.绿色施工的经济效益与社会效益附件4-11局绿色施工管理情况评价。
附件中建八局绿色施工达标工程管理实施细则(暂行)1总则1.1目的为进一步加强局绿色施工管理,建立局绿色施工达标工程(以下简称达标工程)立项和验收标准,形成一批具有引领、示范和带动作用的达标工程。
1.2范围本实施细则适用于局总部批复的达标工程,其他项目参照执行。
1.3依据《建筑工程绿色施工评价标准》、《建筑工程绿色施工规范》、《全国绿色施工示范工程管理办法》。
1.4管理原则1.4.1加强绿色施工策划、过程管理和效果评价,及时进行绿色施工总结提炼,鼓励开展科技成果推广与创新。
1.4.2绿色施工达标工程应以绿色施工、节能减排为手段,最大限度实现“四节一环保”为目的的原则。
1.5主要应对风险1.5.1策划、方案编制不当的风险1.5.2现场实施未按方案执行而导致的质量安全风险1.6术语和定义达标工程:指在工程项目施工周期内严格进行过程管理,最大限度地节约资源(节材、节水、节能、节地)、保护环境和减少污染,推广局《绿色施工手册》,开展绿色施工VI实施标准,积极应用“四新”技术(新技术、新材料、新工艺、新设备),在节能减排、绿色施工、环境保护等方面取得一定成效的项目。
2职责与权限2.1管理职责序号管理职责局总部二级单位三级单位项目部1 达标工程立项申请√√√2 下达年度达标工程计划与立项公示√-- -- --3 达标工程过程实施与总结√√√4 达标工程中期验收√-- -- --5 达标工程最终评审√-- -- --6 达标工程表彰与奖励√√-- -- 2.2审批权限序号管理决策事项局总部二级单位三级单位项目部1 达标工程立项审批达标工程工作小组生产副总2 达标工程年度计划审批生产副总3 达标工程中期验收验收专家组4 达标工程最终评审验收专家组5 达标工程结果通报表彰绿色建造领导小组6 达标工程奖励经费预算审批预算委员会7 达标工程奖励经费核算审批财务部3管理要求3.1达标工程立项管理3.1.1管理流程绿色施工达标工程立项管理流程项目部二级单位局工程管理部表单/模板工作小组否否否申请初审结束审批复审达标工程立项申请表开始是立项通知是是是年度计划流程编号CSCEC-XX-PXXXX3.1.2工作要求序号关键活动管理要求时间 要求主责部门相关部门 工作文件1绿色建造领导小组局绿色建造领导小组。
组长:总经理副组长:生产副总、总工程师成员:工程、科技、企划、人力资源、财务的部门负责人 —局工程管理部局科技部、企业策划部、人力资源部、财务部—2设立局绿色施工达标工程工作小组组长;生产副总副组长:工程、科技、财务部门负责人组员:工程、科技、财务主办人员,办事处(分局)生产经理、总工、专家组成员办公室设在:局工程部 —局工程管理部局科技部、财务部、办事处(分局)—3下达年度达标工程立项计划根据各单位在建项目情况,下达年度达标工程立项。
一季度 局工程管理部— —序号关键活动管理要求时间要求主责部门相关部门工作文件4 提出立项申请按要求填写《中建八局绿色施工达标工程立项申请表》。
10日内项目部二级单位中建八局绿色施工达标工程立项申请表5 立项初审审核申报项目是否符合申报条件。
5日内二级单位工程部二级单位生产副总—6 立项复审审核申报单位的项目是否符合申报条件。
5日内局工程管理部局科技部、工程研究院—7 立项审批对各单位申报的情况进行审批。
5日内工作小组——8 下发立项通知对审批立项通过的达标工程下发立项通知。
5日内局工程管理部——3.1.3相关规定序号主要内容相关要求1 绿色建造领导小组职责负责年度达标工程的考核指标、达标工程最终评审、通报表彰等决策性工作。
2 达标工程工作小组职责1、负责发布年度达标工程立项计划;2、负责组织年度达标工程立项与审核;3、负责达标工程的过程指导、协调和服务等工作;4、负责组织达标工程的中期验收;5、负责组织达标工程最终评审;6、负责组织达标工程通报、表彰、奖励等工作。
3 建立达标工程专家库详见其他通知文件。
4 二级单位组织机构各二级单位应该建立相应达标工程组织机构,负责本单位达标工程相关工作。
5 达标工程项目特点达标工程立项申报要求在局重点区域、省市范围内具备一定规模、绿色施工管理有一定特点,“四节一环保”效果突出,并且已立项或拟立项“全国建筑业绿色施工示范工程”的项目。
6 达标工程申报立项的条件1、申报工程建筑面积为5万平方米以上的房屋建筑工程,规模较大(投资2亿元以上)的市政、铁路、交通、水利水电等土木工程或大型工业工程;2、申报工程应建立了绿色施工组织机构,编制了《绿色施工策划》和《绿色施工方案》;3、局《绿色施工手册》技术措施应用30项以上(包括项目采用的“四新”技术)。
其中:节能技术7项,节水技术4项,节材技术10项,节地技术2项,环境保护技术6项,其他综合技术1项;4、申报工程开工手续齐全,在工程施工周期内可完成申报文件及其绿色施工方案中的全部绿色施工内容;5、申报工程应投资到位,绿色施工的实施能得到建设、设计、施工、监理等相关单位的支持与配合,且具备开展绿色施工的条件与环境;6、在创建达标工程的过程中,能够结合工程特点,组织绿色施工技术攻关和创新。
3.2达标工程的过程管理3.2.1工作要求序号关键活动管理要求时间要求主责部门相关部门工作文件1 绿色施工策划绿色施工策划由二级单位工程部组织科技部、技术中心、项目部等相关人员编制。
7日二级单位工程部二级单位科技部、技术中心、项目部—2 绿色施工方案绿色施工方案由项目总工依据施工组织设计、《绿色施工手册》等资料进行编制,并报二级单位总工审批后实施。
—项目总工二级单位总工、相关部门—3 过程实施1)二级单位相关部门负责对本单位立项的达标工程进行日常管理。
2)项目部按照绿色施工策划和方案的内容进行具体实施。
—二级单位工程部、科技部、技术中心、项目部——4 过程评价组织绿色施工评价,评价阶段宜按地基与基础工程、结构工程、装饰装修与机电安装工程进行。
—项目部建设方、监理单位—5 成果总结按施工阶段对绿色施工实施全过程进行总结,15日、30日项目部二级单位工程部、—序号关键活动管理要求时间要求主责部门相关部门工作文件在地基与基础、主体结构、机电与装饰三个阶段完成15天内,项目竣工30天内进行绿色施工总结。
科技部、技术中心3.2.2相关规定序号主要内容相关要求1 绿色施工策划要结合业主情况、项目建设情况和周边环境特点,对项目创优目标、节能减排指标,“四节一环保”指标,绿色施工技术措施推广应用,“四新”技术应用及创新计划和绿色施工重难点等情况进行策划。
2 绿色施工方案应该包括:绿色施工组织机构、绿色施工目标、“四节一环保”指标、现场环境保护措施、节材与材料资源利用措施、节水与水资源利用措施、节能与能源利用措施、节地与施工用地保护措施、绿色施工评价管理、阶段总结等内容。
3 二级单位职责负责对达标工程的支持与指导,制定监管计划,每年至少检查两次,督促检查整改情况,协调、解决实施中的问题。
4 项目部职责要建立项目绿色施工管理组织结构,明确相关人员,细化责任分工,把绿色施工管理任务有效分解到各专业管理工作中。
执行局绿色施工VI实施标准,加强绿色施工宣传与培训,积极推广应用局《绿色施工手册》2.0版,通过采取切实有效措施,强化过程管理,坚持绿色施工评价机制,强化科技成果推广,大力开展管理创新和技术创新。
5 绿色施工评价依据《建筑工程绿色施工评价标准》(GB/T50640—2010)组织评价,项目自评价次数每月不少于1次,且每阶段不应少于1次。
依据“四节一环保”五要素进行现场评价,先针对控制项进行评价,当控制项全部满足要求且措施到位时,方可进入一般项和优选项的评价流程。
6 绿色施工总结由项目经理组织,结合《绿色施工策划》和《绿色施工方案》,对项目绿色施工目标和指标完成情况、过程实施情况、《绿色施工手册》执行情况、项目自评情况、检查评比情况、项目成效情况,更要对绿色施工技术推广、“四新”技术应用的成果和经验,以及项目实施过程中遇到的困难与不足等方面进行总结。
7 取消或更改情况1、违反《建筑工程绿色施工规范》和《建筑工程绿色施工评价标准》相关规定;2、不符合国家产业政策,使用国家主管部门以及行业明令禁止使用或者属淘汰的材料、技术、工艺和设备;3、发生重大环境事故;4、违反建筑法律法规,被有关执法部门处罚;5、发生较大以上质量、安全事故实行一票否决制。
3.3 达标工程验收与评审管理 3.3.1管理流程绿色施工达标工程验收评审管理流程项目部二级单位工作小组/领导小组表单/模板专家组局工程部中期验收结束达标工程验收检查表达标工程评审申报表开始过程实施评审申请是最终评审审批是通报表彰是达标通过否否否流程编号CSCEC-XX-PXXXX3.3.2工作要求序号 关键活动管理要求时间 要求 主责部门 相关部门 工作文件 1过程实施见3.2达标工程的过程管理。
— ———2 中期验收 根据项目施工进度节点计划,由达标工程工作小组委派专家组在主体结构施工阶段进行中期验收工作。
主体结构施工阶段专家组工作小组中建八局绿色施工达标工程验收检查表3 评审申请达标工程在竣工验收后,完成《绿色施工方案》中的全部内容后,准备好验收评审资料,填写评审申报表,经二级单位初审合格后向达标工程工作小组提出最终评审申请。
竣工1个月内项目部 二级单位 —序号关键活动管理要求时间要求主责部门相关部门工作文件4 最终评审达标工程工作小组每年3-4月根据上一年度评审申请情况,组织专家组进行集中评审,评审结束后给出评审分数,作为达标工程综合得分的一部分。
每年3-4月专家组工作小组中建八局绿色施工达标工程评审申报表5 达标审批达标工程最终评定结果要由达标工程工作小组形成评定结果意见,报达标工程领导小组审批通过后执行。
每年5-6月工作小组领导小组—6 通报表彰对达标审批结果局总部发正式文件通报表彰。
15日内局工程部——7 达标通过已通过最终评审的达标工程,颁发中建八局绿色施工达标工程证书。
15日内局工程部二级单位项目部—3.3.3相关规定序号主要内容相关要求1 验收组成员从“局绿色施工专家库”中遴选,每个达标工程验收组一般由3~7名专家组成。
评审专家不得聘为本单位达标工程验收组成员。
中期验收后要出具考评意见,给出考评分数,作为达标工程综合得分的一部分。
2 中期验收的主要内容1)《绿色施工策划》和《绿色施工方案》编制情况,以及实施效果情况;2)绿色施工VI实施标准执行情况,绿色施工宣传情况;3)绿色施工、节能减排指标和“四节一环保”过程执行情况,并且提供证实性材料;4)绿色施工相关规章、制度、技术等培训情况,提供培训记录;5)局《绿色施工手册》执行情况;6)科技创新助推降本增效活动推广应用情况;7)项目评价情况:单位工程的施工批次评价和施工阶段评价情况,评价结果取得建设、监理、施工单位三方签认;8)绿色施工总结情况:在地基与基础、主体结构、机电与装饰装修段进行总结,年度总结;9)达标工程在实施过程中尽可能地采用数据记录,无法用数据表达的须有影像资料或文字说明。
