第1篇一、概述变电站安装冬季施工方案是为了确保在寒冷季节进行变电站安装工程的安全、顺利进行。
本方案针对我国北方寒冷地区的气候特点,结合变电站安装工程的实际需求,制定了一系列预防措施和施工方法。
二、施工准备1. 组织准备(1)成立冬季施工领导小组,负责协调、指挥、监督冬季施工工作。
(2)组织施工人员参加冬季施工技术培训,提高施工人员的冬季施工技能和安全意识。
(3)制定冬季施工方案,明确施工流程、安全措施、技术要求等。
2. 技术准备(1)对施工图纸进行审查,确保施工方案的可行性。
(2)根据工程特点,编制冬季施工技术措施。
(3)对施工人员进行技术交底,确保施工人员掌握冬季施工技术要求。
3. 材料准备(1)提前储备足够的保温材料、防冻材料等。
(2)检查施工材料的质量,确保材料符合设计要求。
(3)对施工材料进行防冻处理,确保施工材料在施工过程中不发生冻裂、变形等问题。
4. 施工设备准备(1)检查施工设备性能,确保设备在冬季施工过程中正常使用。
(2)对施工设备进行防冻处理,防止设备在低温环境下损坏。
(3)提前准备好足够的备用设备,以应对突发情况。
三、施工流程1. 施工准备(1)对施工现场进行清理,确保施工场地整洁、平整。
(2)对施工人员进行安全教育和培训,提高安全意识。
(3)检查施工设备,确保设备完好。
2. 基础施工(1)根据设计要求,进行基础开挖。
(2)在基础施工过程中,采取保温措施,防止基础冻裂。
(3)基础施工完成后,进行基础混凝土养护,确保混凝土强度。
3. 架构施工(1)根据设计要求,进行架构搭建。
(2)在架构施工过程中,采取保温措施,防止架构冻裂。
(3)架构施工完成后,进行架构混凝土养护,确保混凝土强度。
4. 设备安装(1)根据设计要求,进行设备安装。
(2)在设备安装过程中,采取防冻措施,防止设备冻裂。
(3)设备安装完成后,进行设备调试,确保设备正常运行。
5. 电缆敷设(1)根据设计要求,进行电缆敷设。
1 适用范围本方案适用于110kV变电站工程冬季施工。
2 工程概况2.1 工程概况110kV变电站站址位于重庆,地处北半球副热带内陆地区。
冬暖少雪云雾多,1月份气温最低,月平均气温为7℃,最低极限气温为零下3.8℃。
根据《建筑工程冬期施工规范》规定,当室外日平均气温连续5天稳定低于5℃时,即进入冬期施工,并采取气温突然下降的防冻措施;同时,对于室外气温低于0℃时,也应采取防冻措施。
为了在冬季到来之前,做好应急准备,在冬季施工中,正确选择施工方法,确保冬季施工的正常进行,特编制本冬季施工方案。
2.2 工程范围冬季施工的主要项目包括:全站建筑工程施工、焊接工程施工、电气设备安装等。
3 施工准备3.1 组织准备3.1.1进入冬期施工,项目部设置专人测量温度,项目部明确专职测温人员并完成冬施测温人员的培训,使测温人员了解如何进行测温及混凝土测温的重要性、测温数据的真实性对混凝土工程的影响等。
3.1.2在进入规定冬期施工前15天开始进行大气测温,掌握日气温状况并与当地气象台站建立联系,及时收集气象预报情况,保证测温数据准确,为施工提供重要参考数据。
3.2 技术准备3.2.1 在进入冬期施工前,施工项目部根据工程特点和气候条件做好冬期施工方案编制。
土建施工做好冬期施工混凝土、砂浆配合比的技术复核,及掺外加剂的试配试验工作。
钢构件对温度变化的敏感性强,进入冬期施工前,应提前做好焊接工艺评定。
3.3物资及现场准备3.3.1冬期施工中根据现场施工情况提前准备足够的草帘、塑料布、苫布、棉被、电暖气等保温或加热升温设备。
3.3.2根据冬期混凝土的工程量,准备好早强型防冻剂,使用商混时应通知搅拌站搅拌添加防冻剂的混凝土。
3.3.3未完成工序进入冬期施工前须停工的要停在合理部位,并采取相应保护措施。
3.4相关人员培训进入冬期施工前,施工管理人员、主要施工人员进行冬期施工培训。
3.4.1施工管理人员的培训主要包括以下内容:学习有关冬期施工规范、规定;学习公司制定的冬期施工原则,主要的冬期施工方法与技术措施;学习冬期施工日常的管理工作和安全消防措施。

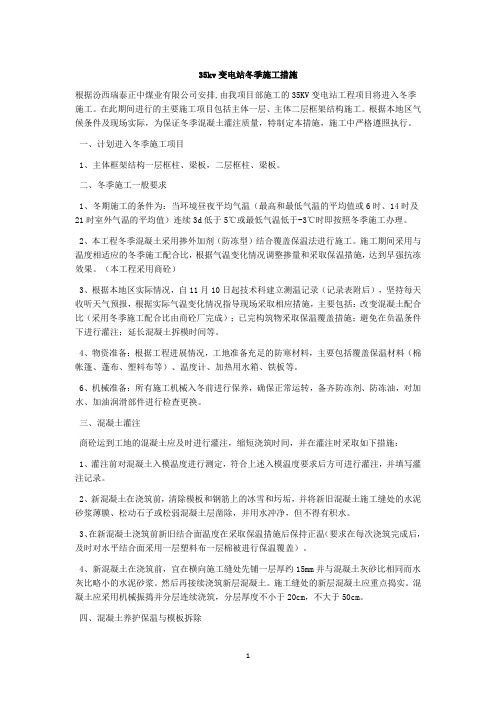

35kv变电站冬季施工措施根据汾西瑞泰正中煤业有限公司安排,由我项目部施工的35KV变电站工程项目将进入冬季施工。
在此期间进行的主要施工项目包括主体一层、主体二层框架结构施工。
根据本地区气候条件及现场实际,为保证冬季混凝土灌注质量,特制定本措施,施工中严格遵照执行。
一、计划进入冬季施工项目1、主体框架结构一层框柱、梁板,二层框柱、梁板。
二、冬季施工一般要求1、冬期施工的条件为:当环境昼夜平均气温(最高和最低气温的平均值或6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时即按照冬季施工办理。
2、本工程冬季混凝土采用掺外加剂(防冻型)结合覆盖保温法进行施工。
施工期间采用与温度相适应的冬季施工配合比,根据气温变化情况调整掺量和采取保温措施,达到早强抗冻效果。
(本工程采用商砼)3、根据本地区实际情况,自11月10日起技术科建立测温记录(记录表附后),坚持每天收听天气预报,根据实际气温变化情况指导现场采取相应措施,主要包括:改变混凝土配合比(采用冬季施工配合比由商砼厂完成);已完构筑物采取保温覆盖措施;避免在负温条件下进行灌注;延长混凝土拆模时间等。
4、物资准备:根据工程进展情况,工地准备充足的防寒材料,主要包括覆盖保温材料(棉帐篷、蓬布、塑料布等)、温度计、加热用水箱、铁板等。
6、机械准备:所有施工机械入冬前进行保养,确保正常运转,备齐防冻剂、防冻油,对加水、加油润滑部件进行检查更换。
三、混凝土灌注商砼运到工地的混凝土应及时进行灌注,缩短浇筑时间,并在灌注时采取如下措施:1、灌注前对混凝土入模温度进行测定,符合上述入模温度要求后方可进行灌注,并填写灌注记录。
2、新混凝土在浇筑前,清除模板和钢筋上的冰雪和圬垢,并将新旧混凝土施工缝处的水泥砂浆薄膜、松动石子或松弱混凝土层凿除,并用水冲净,但不得有积水。
3、在新混凝土浇筑前新旧结合面温度在采取保温措施后保持正温(要求在每次浇筑完成后,及时对水平结合面采用一层塑料布一层棉被进行保温覆盖)。
一、概述冬季气温低,施工环境恶劣,给变电站安装施工带来了诸多困难。
为确保冬季施工顺利进行,保证工程质量、安全及进度,特制定本方案。
二、施工准备1. 组织机构成立以项目经理为第一责任人的施工现场冬季施工领导小组,负责组织、协调、指挥冬季施工工作。
2. 技术准备(1)编制冬季施工方案,明确施工方法、质量要求、安全措施等。
(2)对施工人员进行冬季施工技术培训,提高施工人员的冬季施工技能和安全意识。
(3)对施工设备进行检修、保养,确保设备正常运行。
3. 材料准备(1)采购符合国家标准的冬季施工材料,如保温材料、防冻剂等。
(2)对施工材料进行检验,确保质量合格。
4. 施工现场准备(1)做好施工现场的排水、防滑、防冻措施。
(2)确保施工现场照明、通风、消防等设施齐全有效。
三、施工方法1. 施工顺序按照设计图纸和施工方案,遵循先地下后地上、先主体后附属的原则,合理安排施工顺序。
2. 施工技术(1)土建工程:采用保温措施,如覆盖保温材料、设置保温棚等,防止土建工程受冻。
(2)电气安装工程:采用防冻、防潮措施,如对电气设备进行加热、使用防冻剂等。
(3)管道工程:对管道进行保温处理,防止管道结冰。
3. 施工进度根据冬季施工特点,合理调整施工进度,确保工程按期完成。
四、安全措施1. 严格执行冬季施工安全操作规程,加强安全教育培训。
2. 做好施工现场的防火、防爆、防中毒、防触电等工作。
3. 加强施工现场的交通安全管理,确保施工人员生命安全。
4. 加强对施工现场的巡查,及时发现并消除安全隐患。
五、质量保证1. 严格按照设计要求和施工规范进行施工,确保工程质量。
2. 加强对施工过程中的质量检查,发现问题及时整改。
3. 对已完成的工程进行质量验收,确保工程质量合格。
六、环境保护1. 严格执行国家环境保护法规,做好施工现场的环境保护工作。
2. 做好施工现场的扬尘、噪声、废水、废气等污染物的治理。
3. 加强对施工现场的绿化、美化工作,提高施工现场的环境质量。
新建变电站冬季施工专项施工方案新建变电站工程项目部2023年11月目录一、编制依据 (1)二、冬季施工部署 (1)2.1冬季施工组织原则 (1)2.2冬季施工期限的判定原则 (1)2.3主要施工部位 (1)2.4冬季实际施工期限确定 (2)三、冬季施工管理 (2)四、冬季施工准备 (2)4.1技术准备 (2)4.2资源准备 (3)4.3生产准备 (3)五、主要施工部位技术措施 (4)5.1钢结构安装冬季施工措施 (4)5.2钢筋加工、安装冬季施工措施 (8)5.3混凝土浇筑冬季施工措施 (8)5.4砖砌体冬季施工措施 (9)5.5室内抹灰冬季施工措施 (10)5.6站内道路、碎石地面垫层冬季施工措施 (11)六、质量保证措施 (12)七、冬季施工机械管理 (12)八、冬季施工临时用电管理 (12)九、冬季施工防火措施 (12)十、冬季施工现场安全管理 (13)十一、冬季施工环境保护措施 (14)一、编制依据《国家电网有限公司输变电工程建设安全管理规定》国网(基建/2)173-2021 《输变电工程建设施工安全风险管理规程》Q/GDW 12152—2021《输变电工程建设安全文明施工规程》Q/GDW 10250-2021《国家电网有限公司电力建设安全工作规程第1部分:变电》Q/GDW11957.1-2020 《电力建设安全工作规程第3部分:变电站》DL5009.3-2013《输变电工程建设标准强制性条文实施管理规程》Q/GDW 10248-2016《国家电网公司输变电工程质量通病防治工作要求及技术措施》基建质量〔2010〕19号《输变电工程施工现场安全通病防治措施》基建安全〔2010〕270号《国家电网公司输变电工程标准工艺(三)工艺标准库》2016年版《国网输变电工程建设施工作业层班组建设标准化手册》2021版《国家电网公司输变电工程质量通病防治手册(2021版)》国家电网有限公司基建部二、冬季施工部署2.1冬季施工组织原则在保证工程质量与施工进度计划的原则下,科学、合理、经济地组织冬季施工。
2023年变电所工程冬季施工方案一、前期准备工作1.确定施工计划和目标:根据工程进度要求和目标,制定详细的施工计划,包括施工工序、工期安排、资源调配等。
2.编制施工方案:结合实际情况,编制详细的施工方案,明确施工方法和工艺流程,确保施工过程安全高效。
3.组织人员培训:培训施工人员,包括安全操作规范、施工流程、设备使用等方面的培训,提高施工人员的技术水平和安全意识。
二、安全措施1.防寒保暖措施:根据气温情况,提前准备好保暖设备,包括保温衣、手套、帽子等,确保施工人员身体保暖,避免低温对施工带来的影响。
2.安全设施:设置明确的施工区域划分,标明安全警示标志,确保施工区域的安全性。
同时,配备必要的安全设备,如安全帽、安全绳等,确保施工人员的人身安全。
3.施工人员培训:进行安全教育培训,提高施工人员的安全意识和应急处理能力,确保在突发情况下能够迅速反应并采取正确的安全措施。
三、设备准备1.检修和保养:提前对施工所需的设备进行检修和保养,确保设备的正常运转。
同时,保证设备的完好性,避免冬季气温对设备的影响。
2.选用合适设备:根据工程特点和施工要求,选用适合冬季施工的设备,如低温胶水、防冻液等,确保设备在低温环境下正常运转。
3.设备保暖:对于敏感的设备,采取保温措施,如加装隔热材料,使用保温套等,避免设备在低温环境下受损。
四、施工流程1.地基处理:根据工程要求,对变电所的地基进行处理,包括挖掘、填土、压实等工序。
在冬季施工中,需要特别注意土壤含水量的控制和地基的保温。
2.基础施工:进行变电所的基础施工,包括钢筋绑扎、混凝土浇筑等工序。
在低温环境下,需要采取措施对混凝土进行保温,以确保其强度和质量。
3.主体结构施工:进行变电所的主体结构施工,包括钢架安装、设备安装等工序。
在冬季施工中,需要特别注意设备的保暖,避免低温对设备的影响。
4.管道敷设:进行变电所的管道敷设,包括电缆敷设、通风管道敷设等工序。
在冬季施工中,需特别注意电缆敷设的温度条件,以免影响电缆的性能。
冬季施工专项方案(110kV变电站新建工程)冬季施工方案第一章概述1、编制依据(1)、《建筑工程冬期施工规程》JGJ104-2011;(2)、《混凝土结构工程施工质量验收规范》(GB50204-2015);(3)、《混凝土质量控制标准》(GB50164-92);(4)、无锡近几年的气温报告。
2、工程概况现在已是2017年12月初了,预计12月下旬,工程即将进入冬期施工阶段。
按照进度计划和施工现场实际情况,在冬期施工阶段,将进行围墙砌筑,围墙圈梁柱混凝土浇筑及抹灰等工作。
3、编制说明按照规范规定,当室外日平均气温连续5天稳定低于5℃或当天最低气温低于-3℃时,应按冬期施工规定进行施工,并及时做好防止气温突然下降的防冻、防滑措施。
随着气温的逐渐下降,以及依据无锡近几年的气温报告,我项目部估计到11月下旬,本工程将进入冬期施工阶段。
为切实做好冬期施工的防冻保温准备工作,确保工程施工质量,防止质量及安全事故的发生,我项目部编制此冬期施工专项方案。
第二章冬期施工措施1、砌筑工程(1)、选用的工程材料的要求a、选用的蒸压灰砂砖不得遭水浸冻,不沾有污物和冰雪。
b、石灰膏等应防止受冻,如遭冻结,经融化后方可使用。
c、拌制砂浆所用的砂,不得含有冰块和直径大于10mm的冻结块。
(2)、一般要求砌筑工程,冬期施工的操作方法和常温施工相同,但砂浆铺灰长度不应太长。
砂浆做到随拌、随运、随用。
每天砌筑高度及临时间断处的高度差均不得大于1.2米,对砌筑好的砌体,下班过夜,上部均采用塑料薄膜或草包加以覆盖保温,避免受冻。
(3)、砂浆试块的留置除按常温规定要求外尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。
2、混凝土工程在施工前,我项目部将密切注意天气预报,并有防止气温突然下降的防冻措施。
并着手做好技术、物资的准备,对图纸中有不适应冬期施工要求的问题及时与设计单位研究解决,通过掺加早强剂或早强型复合防冻剂来加快混凝土强度的增长,降低受冻临界强度。
110kVXX变电站电气安装及调试冬季施工方案为确保110kVXX变电站电气安装及调试工程冬季施工顺利进行,防止各类安全生产事故发生,根据电气安装及调试工程进度和特点,特制定冬季施工方案:1.加强冬季安全生产管理、增强冬季安全生产意识1.1进入冬季气温逐渐降低,风、雪天气不断增多,给施工安全生产带来诸多不便,是各事故的高发期.因此,必须加强冬季安全生产管理、增强冬季安全生产意识,加强冬季施工知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。
冬季施工前,认真做好防冻、防滑、防火等安全用品的准备和检查.严格按照开工前制定的《110kVXX变电站电气设备安装及调试工程施工方案》管理方案和管理流程进行施工。
1。
2 高处作业的施工人员必须穿防滑鞋,并将安全带挂在上方牢固可靠的地方。
及时清除施工区域的冰雪,并采取撒沙子等必要的防滑措施。
1.3 遇大风及雨、雪天气,要立即停止露天作业。
使用电动工具和电焊必须采取可靠且有效地防触电措施,使用合格的绝缘手套、绝缘鞋。
1.4 对各电气设备应加强巡视、防尘、防冻、防挂冰、防放电伤人。
1.5 电气设备到场后应有专人对其负责防止小件丢失。
电气设备存储应充分考虑到现场天气环境的影响。
1.6 电气设备工作间、配电室严禁使用热光源,临时照明电源绝缘检测应合格。
各电气工作间、配电室应加强管理,以防无关人员带入火种或损坏防护设施1.7 已安装完毕未投入运行的电气设备,做好必要的防护措施。
已安装的蓄电池,采取保温措施时不得有明火。
1.8 起重作业,应注意物体与地面,物体与物体之间的冻结,大风、大雪、大雾天气禁止吊装作业。
1。
9 对取暖设施进行全面检查。
冬季风干物燥,容易起火,及时清理易燃杂物,禁止用电加热器和明火.1。
10 设备到货开箱后要集中放置设备库房,并做好防冻、防潮工作。
露天放置的设备、仪表开箱验收后,必须用塑料布防护。
1。
11 现场安装的设备做好冬季防冻、防潮及保护措施,防止设备和仪表的损坏。
变电站新建工程冬季施工方案年月日目录1.1工程整体简介 (2)1.1.1站址概况 (2)1.1.2建设规模 (2)1.1.3土建作业内容 (2)1.3气象条件、土壤冻结深度 (3)1.3.1气象特征 (3)1.3.2土壤冻结深度 (3)2 编制依据 (3)2.1编制依据 (3)2.2编制原则 (4)2.3编制目的 (4)3 施工部署 (4)3.1冬施时间范围 (4)3.2冬施组织机构 (5)4 施工准备 (5)4.1技术准备 (5)4.2材料机具准备 (6)4.3现场准备 (6)5 主要工序冬季施工专项技术措施 (7)5.1 钢筋工程 (7)5.2混凝土工程 (7)5.2.1对混凝土搅拌站的要求 (7)5.2.2混凝土运输 (7)5.2.3混凝土的浇筑 (8)5.2.4混凝土的养护 (8)5.2.5混凝土的测温 (9)5.2.6混凝土试块的留置 (9)5.3生活区及办公区的保温措施 (10)5.4机械设备措施 (10)5.5道路冬期养护措施 (10)6 冬施热工计算 (10)6.1混凝土拌合温度计算 (10)6.2混凝土拌合物出机稳定计算 (11)7 质量保证措施 (12)8 冬季施工安全措施及应急预案 (13)8.1、安全措施 (13)8.2、冬季施工应急预案 (13)8.2.1、目的 (13)8.2.2、施工现场生产安全应急救援小组及救援程序 (14)8.3、救援物资 (14)变电站新建工程冬季施工方案1工程概况1.1工程整体简介1.1.1站址概况变电站新建工程位于四川省凉山彝族自治州西昌市以西130km的县卫城镇比古村六组和双河乡1村1组交界部位,其东南方向约3km为卫城镇,西南方向约12km为县城,站址处于山顶斜坡,站址东侧约250m有一条长约4km的碎石路与S307省道相连。
站址高程在2534-2543m之间。
1.1.2建设规模主变规模:本期1×750MVA;最终2×750MVA。
冬期施工技术措施一、工程简述(1)主变规模:站终期规划建设4×240MVA主变,本期新建4×240MVA主变,拟采用有载调压型变压器,电压等级220kV/110kV/35kV,接线组别:YN/yn0/yn0。
(2)出线规模:220kV最终出线6回,本期出线3回。
本期新建 ~巨宝庄3回线路。
110kV最终出线16回,本期出线16回。
35kV最终出线12回,本期出线12回。
(3)无功补偿设备:规划远期每台240MVA主变低压侧装设3组12MVar无功补偿电容器;本期每台主变低压侧装设3组12Mvar无功补偿电容器。
1.冬期施工的起止时间根据冬期施工期限划分原则:当连续5d室外日平均气温稳定低于5℃时,即进入冬期施工,则此5d的第一天为进入冬期施工的初日;当气温转暖时,最后一个5d的日平均气温稳定在5℃时以下,则此5d的最后一天为冬期施工的终日。
日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值。
丰镇市地区日平均气温稳定低于5℃的初、终日期约为2018年10月12日至2019年4月30日。
2.丰镇市地区冬期分旬平均气温表丰镇市地区冬期分旬平均气温表℃3.主要工程量3.1 220kV部分:(1)C15砼垫层:(2)C20砼基础:(3)二次灌浆砼:3.2 66kV部分(1)C15砼垫层:(2)C20砼基础:(3)二次灌浆砼:3.3电缆槽预制砼:3.4主控楼(1)主控楼砼:(2)主控楼砌筑:(3)主控楼抹灰工程:3.5围墙挡土墙(1)挡土墙毛石砌筑:(2)围墙基础:3.6架构基础(1)220kV架构:(2)66kV架构:说明:以上各项工程量待施工图确定后给定。
二、施工准备根据冬期施工要求及现场实际情况,做如下准备工作:1.组织措施1.1进入冬期施工前对掺外加剂人员、测温保温人员、锅炉工人和火炉管理员,进行专门的技术培训和技术交底。
1.2及时接收天气预报,防止寒流突然袭击。
1.3安排专人测量施工期间的室外气温,暖棚内气温,砂浆、混凝土的温度并作好记录。
2.图纸准备进行冬期施工的工程项目,必须复核图纸,查对其是否能适应冬期施工要求。
3.现场的准备3.1根据实物工程量提前组织有关机具、外加剂和保温材料进场。
3.2(3吨)立式炉锅炉房6座,为砖砌临建房;搭建保暖式搅拌站3座,敷设用水管道采用保温管,水箱架设烧水灶,砂搭设炒砂坑;对锅炉进行试火试压,对各种加热的材料、设备要检查其安全性。
3.3将水井塔设保温房,生火炉进行保温,从井房接胶管供施工用水,晚上将水管内剩余水排净,白天施工时接上水管,保持施工用水管不受冻;工地的临时供水管道及白灰膏等材料做好保温防冻工作。
3.4混凝土冬期施工应优先选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不应低于32.5级,最小水泥用量不应少于300kg/m3,水灰比不应大于0.6。
3.5混凝土冬期施工,混凝土强度需提高一个等级,每立方米增加水泥用量约50kg;做好现场的平面布置,确定搅拌站位置,砂石的堆放位置及水箱的位置。
3.6在进入冬期施工时,混凝土中填加LJ-112型防冻剂,砂浆中填加LJ-118型砂浆防冻剂。
3.7保温棚3.7.1构支架基础制作8×8m帆布大棚,5×5m帆布大棚(用于基础),制作6×6m帆布大棚(用于二次灌浆),定做8×8m草垫进行保温;当温度低于-10℃时,采用蒸汽加热保温养生。
3.7.2主控楼和辅助建筑用钢脚手及木方搭设暖棚,做好全封闭保温。
3.7.3砂、石料一次性购入工地,在场外统一堆放,用塑料布、草帘保温。
砂、石料场地布置在场内,根据需要进行二次倒运,并做保暖式大棚,采用蒸汽加热保温。
三、施工方法1.基本要求该工程冬期施工按施工期间的气温情况,工程特点和施工条件出发,在保证质量加快施工进度,节约能源,降低成本的前提下,制定本工程的混凝土冬期施工措施。
2.土方工程2.1构架基础及主变基础(1)丰镇市地区最大冻土深度H=1.8米,对场区构支架基础采用机械挖土,留下300mm松土,短期以此土进行覆盖,并在其表面上覆盖塑料布及草垫400mm厚。
根据冬期施工覆盖层厚度公式:h=H/β根据材料对土壤影响系数β取2.0h=H/β=1300mm/2.0=650mm由于事先保留了400mm厚的松土并附加塑料布,因此500厚草垫可以满足地基土的防冻要求。
(2)基础支模时,采用人工清理出松土,立即进行垫层的支模及垫层混凝土浇筑,并按上述方法重新进行覆盖,防止基础地基受冻。
在基础模板支设完毕,当天不能进行混凝土施工时,对模板内的混凝土垫层按上述方法重新进行覆盖,模板外侧采用草袋子填满。
2.2设备支架基础(1)由于构架基础施工完毕后才能进行设备支架基础的施工,因此支架基础必须采用人工使用铁钎子配合风镐进行挖冻土,此时冻土深度约在800—1200mm左右。
在土方开挖时除满足设计要求的基底必须位于持力层上,同时还应满足超过冻土深度500mm。
(2)设备基础土方开挖完成后,立即在其表面上覆盖塑料布及草垫500mm厚,防止基底土受冻。
待支模完成进行砼浇制之前将保温材料取出,并立即进行砼浇制。
在基础模板支设完毕,当天不能进行混凝土施工时,对模板内的混凝土垫层或地基重新进行覆盖,模板外侧采用草袋子填满。
2.3主控楼、辅助建筑及挡土墙(1)主控楼及辅助建筑搭设暖棚采取全封闭保温,因此主控楼基础采用人工配合机械进行开挖。
(2)挡土墙的土方开挖采用机械分段(每段20~25米)开挖,保证每天进行连续施工。
机械挖土时,设计基底以上300mm厚土方暂不挖,采用塑料布及草垫进行覆盖,以防基底受冻。
待整段挡土墙开挖完毕后,再采用人工清土,并随时进行地基的覆盖保温。
2.4所区构筑物所区构筑物的平面开挖尺寸不大,采用机械一次性开挖,帆布大棚蒸气保温。
2.5冻土的开挖与常温不同的是由于外界气温处于0℃以下,使未冻的土很快冻结,因此应注意以下两点:(1)必须周密安排,进行连续不断的施工。
(2)土方开挖完成了一段必须暂停一段时间,如在一天内,可在未冻土上覆盖一层草垫等保温材料,以防已挖完的基土冻结。
如间歇时间较长,则应在地基上留一层300mm厚土暂不挖除,并覆盖草垫保温。
2.6土方的回填(1)将挖出的回填土统一堆放,待回填时将内部含有一定热量的土方挖出,进行回填。
(2)为保证冬季回填的质量,必要时可用砂土进行回填。
(3)在冻涨土上的地梁,其下面有可能被冻土隆起的地方,要垫以炉渣等松散材料。
3.混凝土工程混凝土在冬期施工中,必须防止砼在硬化初期遭受冻害,并使混凝土尽早获得强度,为此冬期施工采用两种施工方法:(1)采用综合养护施工方法:即对原材料最初加热后蓄热,并加入适量的防冻外加剂,通过蒸气进行短期加热的方法,再采用保温材料进行覆盖。
当混凝土温度降至0℃时,必须达到混凝土抗冻临界强度,此方法适用于构支架基础、所区构筑物混凝土的施工。
硅酸盐或普通硅酸盐水泥拌制的混凝土,其临界强度为设计混凝土强度标准值的30%。
(2)采用蒸汽加热方法施工:此方法用于电缆槽预制件及杯型基础二次灌浆;采用LJ-112防冻剂,掺量为水泥用量的3%—4%。
(3)暖棚法施工:在建筑物周围搭起大棚,通过人工加热使棚内空气保持正温,混凝土的浇筑及养护均在棚内进行。
此方法适用于主控楼及辅助建筑工程的施工。
3.1混凝土配合比:因本工程尚未进入施工现场,无法给定明确的砼配合比,根据施工手册及验算初步给定如下数据:说明:其中C10、C15强度等级水泥用量按配合比不足300㎏,因冬期施工水泥用量不低于300㎏/m3 ,因此调整到300㎏/m3 。
3.2混凝土的拌制混凝土搅拌过程中的蓄热是对组成混凝土的原材料进行加热。
从目前的气温来看,可采取对混凝土所用的水进行加热。
水的加热方法有两种:一种为电热器加热;另一种为木材加热。
水加热以50—80℃为宜,不应超过80℃。
当水温过高时,应将砂石与热水进行搅拌降低水温,再加入水泥搅拌,防止水泥凝结现象的发生。
当室外日平均气温低于-10℃时,搭设加热平台用劈材、木炭,对砂进行加热,砂的加热温度一般不超过60℃。
混凝土拌制时应控制以下几点:(1)严格控制砼水灰比,不大于0.6;(2)拌制掺有外加剂的砼时,拌制时间应取常温搅拌时间的1.5倍;(3)拌制混凝土所采用的骨料应清洁,不得含有冰、雪冻块及其他易冻裂物质;(4)混凝土拌合物的出机温度不宜低于10℃,入模温度不低于5℃;混凝土拌合物的温度计算过程如下:T0砼拌合物温度℃=[0.9(m ce水泥用量×T cBk水泥温度+M sa沙用量×T sa砂温+M g石用量×T g石+4.2×T W水温(m W水用量-W sa含水量×m sa-W g×M g)+G(W sa×m sa×T sa+W g 温)×m g×T g)-C2(W sa m sa W g m g)]÷[4.2Mw+0.9(m ca+m sa+m g)]取C15砼每立方米砼材料用量为:水170kg;水泥300kg;砂790kg;石1230kg,材料温度为水45℃;水泥5℃;砂子5℃,砂含水率5%;碎石含水率02%,气温按-5℃,与每立方米砼接触的钢模板350kg未预热,计算拌合物的温度为:T0=[0.9×(300×5+7P0×5+1230×5)+4.2×45×(170-0.05×790-0.02×1230)+4.2×(0.05×790×5+0.02×1230×5)] ÷[4.2×170+0.9(300+790+1230)]=11.35℃3.3混凝土的运输和浇筑冬期混凝土的运输尽量减短运输路径,搅拌时间设置适中,混凝土的运输做到一次到位,以上述为例:(1)混凝土从搅拌机中出罐时的温度:当搅拌机棚内温度为10℃时,砼拌合物的出罐温度为:T1=11.35-0.16(11.35-10)=11.134℃(2)混凝土经过运输成型后的温度:T2=11.134-(0.3×0.3+0.032×1) ×(11.134-5)=10.39℃(3)混凝土因模板吸热后的温度:T3=(2400×1×10.39-350×0.48×5) ÷(2400×1+350×0.48)=9.38℃因此,混凝土浇筑完毕后的温度为9.38℃。
3.4综合养护法构支架基础和所区构筑物施工时,在混凝土搅拌过程中掺入少量的防冻剂,水、砂进行预先加热,拌合物浇筑后的温度一般需达到以上计算的温度。
