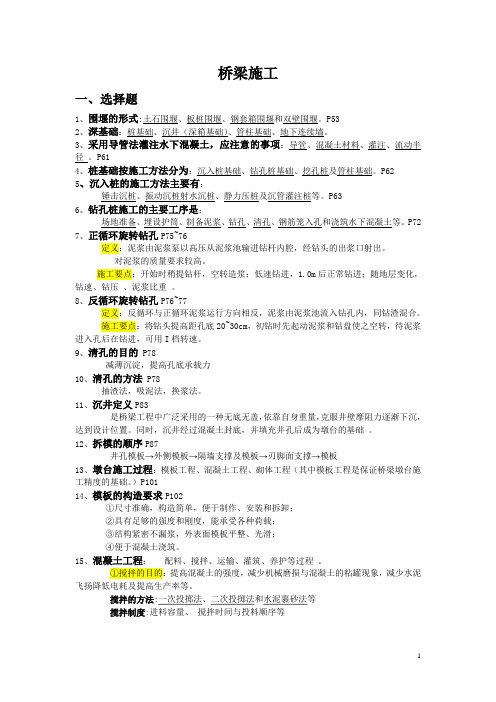

桥梁施工一、选择题1、围堰的形式:土石围堰、板桩围堰、钢套箱围堰和双壁围堰。
P532、深基础:桩基础、沉井(深箱基础)、管柱基础、地下连续墙。
3、采用导管法灌注水下混凝土,应注意的事项:导管、混凝土材料、灌注、流动半径。
P614、桩基础按施工方法分为:沉入桩基础、钻孔桩基础、挖孔桩及管柱基础。
P625、沉入桩的施工方法主要有:锤击沉桩、振动沉桩射水沉桩、静力压桩及沉管灌注桩等。
P636、钻孔桩施工的主要工序是:场地准备、埋设护筒、制备泥浆、钻孔、清孔、钢筋笼入孔和浇筑水下混凝土等。
P72 7、正循环旋转钻孔P75~76定义:泥浆由泥浆泵以高压从泥浆池输进钻杆内腔,经钻头的出浆口射出。
对泥浆的质量要求较高。
施工要点:开始时稍提钻杆,空转造浆;低速钻进,1.0m后正常钻进;随地层变化,钻速、钻压、泥浆比重。
8、反循环旋转钻孔P76~77定义:反循环与正循环泥浆运行方向相反,泥浆由泥浆池流入钻孔内,同钻渣混合。
施工要点:将钻头提高距孔底20~30cm,初钻时先起动泥浆和钻盘使之空转,待泥浆进入孔后在钻进,可用I档转速。
9、清孔的目的 P78减薄沉淀,提高孔底承载力10、清孔的方法 P78抽渣法,吸泥法,换浆法。
11、沉井定义P83是桥梁工程中广泛采用的一种无底无盖,依靠自身重量,克服井壁摩阻力逐渐下沉,达到设计位置。
同时,沉井经过混凝土封底,并填充井孔后成为墩台的基础。
12、拆模的顺序P87井孔模板→外侧模板→隔墙支撑及模板→刃脚面支撑→模板13、墩台施工过程:模板工程、混凝土工程、砌体工程(其中模板工程是保证桥梁墩台施工精度的基础。
)P10114、模板的构造要求P102①尺寸准确,构造简单,便于制作、安装和拆卸;②具有足够的强度和刚度,能承受各种荷载;③结构紧密不漏浆,外表面模板平整、光滑;④便于混凝土浇筑。
15、混凝土工程:配料、搅拌、运输、灌筑、养护等过程。
①搅拌的目的:提高混凝土的强度,减少机械磨损与混凝土的粘罐现象,减少水泥飞扬降低电耗及提高生产率等。
道路部分1.路基的基本要求:具有足够的整体稳定性、回味无穷有足够的强度、具有足够的水温稳定性。
2.路基的类型:路堤、路堑、半填半挖路基。
3.路堤施工的特点:路堤基底处理、填土要求、填方压实。
4.路堤填料的总体要求:具有良好的级配和一定的粘结能力,易于压实稳定;具有基本上不受水浸软化和冻害影响。
处理方法:含水量调节、化学稳定处理。
5.路堤填筑方法分为:水平分层填筑法、纵向分层填筑法、横向填筑法和混合填筑法四种。
6.路堤边坡施工的注意要求:1.放样。
根据线路中桩和设计图表,通过放样,定出边坡的位置和坡度,确定路基轮廓,要求放样准确可靠。
2.做好坡度式样,按照规定,首先在适当位置做出边坡式样,作为全面施工的参照,以免沿错误边坡延续施工。
3.随时测量,对高路堤或深路堑,每做一段距离就要抄平打线一次,发现问题,及时纠正,变坡点处,更要注意测量检查。
4.留有余量。
路基修筑时,边坡部位要留有一定的余量,以方便进一步修正后,达到设计要求的标准。
此外,边坡附近,如遇打眼放炮时,要严格控制炮眼方向及装药量,防止将边坡震松破坏。
7.路堑开挖的基本方法:全断面开挖法、分层横挖法、分段纵挖法、分层纵挖法、通道纵挖法。
8.路堑开挖机械化施工:1.推土机作业2.铲运机作业3.挖掘机作业4.推土机和铲运机联合作业。
9.推土机开挖路堑有两种施工作业方法:1.平地上两侧弃土,横向开挖。
2.纵向开挖山坡路堑。
10.铲运机开挖路堑也有两种作业法:1.横向弃土开挖。
2.纵向移挖作填。
11.挖掘机作业方式分为:1.正铲挖掘机开挖路堑。
2.反铲挖掘机开挖路堑。
3.拉铲挖掘机开挖路堑。
12.石质路堑开挖的方法:爆破法、松土法、破碎法。
13.路基压实的作用:是提高填料的密实度,减小孔隙率;增强填料颗粒之间的接触面,增大凝聚力或嵌挤力,提高内摩阻力,减少形变,为路基的正常工作提供良好的基础。
14.路基压实状况的表征:压实度。
压实标准包括两个方面:一是确定标准干密度的方法,二是要求的压实度。
桥梁施工复习题一、选择题:1、桥跨结构相邻两支座中心之间的距离称为()A、标准跨径B、理论跨径C、计算跨径2、钻孔桩终孔检查合格后,应迅速清孔。
清孔的方法有很多种,其中()较为彻底。
A、抽浆法B、换浆法C、淘渣法3、桥梁可变荷载作用不包括()A、汽车荷载B、土侧压力C、风荷载4、浇筑承台砼的模板一般采用()A、组合木模B、组合钢模C、钢木混合模板5、桥跨下部结构不包括()组成。
A、桥墩B、桥台C、支座系统6、桥梁永久作用包括桥梁自重、土侧压力和()等。
A、支座摩阻力B、水浮力C、风力7、下面按桥梁上部结构行车道位置划分的是()A、大桥B、中承式桥C、拱桥8、公路桥梁设计的作用可归纳为永久作用、可变作用和()三类。
A、车辆作用B、人群作用C、偶然作用9、桥跨下部结构包括()A、墩台与基础B、墩台与支座C、承台与基础10、砼斜拉桥属于()A、梁式桥B、悬吊式桥C、组合体系桥11、桥梁按结构体系划分,有梁式桥、拱桥、悬索桥和()四种基本体系。
A、斜拉桥B、刚架桥C、连续钢构桥12、桥涵设计采用的偶然作用包括地震作用、船舶或漂流物的撞击作用和()A、温度变化作用B、砼收缩徐变作用C、汽车撞击作用13、水下砼灌注坍落度应采用()A、5~8cmB、10~12cmC、18~22cm14、灌注水下砼,导管埋入砼的深度不合适的为()A、0.5mB、3mC、6m15、下列哪项不能导致灌注桩钢筋笼上浮的是()A、砼浇筑太快B、钢筋笼未固定C、泥浆比重过小16、安装钻机前,底架应垫平,保持稳定,不得产生位移和沉陷,钻头和钻杆中心与护筒中心偏差不得大于()A、3cmB、5cmC、10cm17、桥涵施工水准点的测设精度,应不低于()水准测量规定,桥头两岸应设置不少于2个水准点。
A、3等B、4等C、5等18、水准测量操作注意事项说法不正确的是()A、测量前效验好仪器B、标尺应扶竖直C、仪器搬站时,后视尺不能动19、土袋围堰适用于水深不大于()m,流速不大于()m/s,河床为渗水性较小的土。
1,桥梁按照受力特点分类为:梁式桥、拱式桥、悬索桥、斜拉桥和刚构桥5种,其中前3种为古老的传统桥梁形式。
1.高墩施工的模板类型有:滑升模板、提升模板、爬升模板、翻升模板、滑升翻板和翻版钢模等。
2.桩基础按受力模式分为:端承桩和摩擦桩。
3.反循环转机工作:在泥浆输送方面与正循环法正好相反,泥浆输入钻孔内,然后从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内。
4.气压沉箱:一种类似于沉井的深水基础,其不同之处是在沉井刃脚以上适当高度处设一层密封的顶盖板。
缺点是:对施工员身体有害。
工效低。
5.钢筋常见的绑扎方式有:绑扎链接、焊接连接和机械连接。
6.简支梁的假设方法主要有:支教现浇法、移动支架法和整孔架设法。
7.在我省转孔桩的方式按机具分为:正循环回转钻机、反循环回转钻机、冲抓锥和冲击管锥。
1.六四军用梁:俗称三角架,是全焊构架、销接组装、单层或双层多片式、用于桥面体系的拆装式上承钢桁梁,是军用的桥梁抢修设备。
2.管柱基础:是由钢筋混凝土、预应力混凝土或钢管柱群和钢筋混凝土承台组成的基础结构。
3.顶推法:是在沿桥纵轴方向的后台设置预制场地,分节段预制,并用纵向预应力筋将预制节段与施工完成的梁体连成整体,然后通过水平千斤顶施力,将梁体向前顶推出预制场地。
之后,继续在预制场地进行下一节段梁的预制循环操作直至施工完成。
4.地下连续墙:是在泥浆护壁条件下,采用专用的挖槽(孔)设备,顺序沿着基础结构物的周边,在地集中开挖出一个具有一定宽度与深度的槽孔,然后在槽孔内安放钢筋笼,浇筑混凝土,逐步形成的一道连续的地下钢筋混凝土墙。
5.结构体系转换:通过改变桥梁结构体系以减少梁内应力提高承载能力的一种加固方法。
6.预拱度:为抵消梁、拱、桁架等结构在荷载作用下产生的挠度,而在施工制作时所预留的与位移方向相反的校正量。
7.转体施工法:是将桥梁结构本身作为施工设施,利用摩擦系数很小的滑道及合理的转盘结构,以简单的设备,将两岸预制拼装的强梁结构绕转盘做整体旋转后就位合龙的方法。
道桥工程施工复习1.根据桥梁基础工程形式,桥梁基础施工方法可分为哪几类?2.桥梁上部结构施工方法有哪些?3.什么是后张法预应力筋(束)分批张拉、分段张拉、分阶段张拉、补偿张拉?4.捶击沉桩适用范围,捶击沉桩停锤控制标准是什么?5.射水沉桩适用范围及施工应注意什么?6.振动沉桩和静力压桩适用范围?7.什么是就地灌注混凝土桩,钻孔主要方法有哪些?8.钻孔灌注桩施工主要工序是什么?9.桥梁墩台施工方法分为哪两类,各自优缺点是什么?10.墩台顶帽施工主要工序有哪些?11.滑模、爬模和翻模有什么区别?12.支架上浇筑施工梁的落架程序是什么?13.台座法预制构件,对台座有何要求,台座分为哪两类,各自有何特点?14.预制梁安装的主要方法有哪些?15.什么叫悬臂施工法,有什么特点?16.从施工进度和结构整体性两方面对比悬臂拼装法和悬臂浇筑法区别?17.悬臂拼装1号块件与0号块一般采用什么接缝,拼装和接缝处理程序是什么?18.悬臂拼装其它块件(除1号块件外)间一般采用什么接缝,拼装处理程序是什么?19.一般情况下悬臂拼装时纵筋张拉次序确定原则是什么?20.悬臂拼装纠正梁段上挠的措施有哪些?21.简述悬臂浇筑法的适用范围和优缺点?22.连续梁、悬臂梁悬臂施工时为保证结构稳定可靠需要采取什么措施,试列举三种措施。
23.消除由于分次浇筑引起挂篮变形进而导致先浇混凝土开裂的措施有哪些?24.悬臂施工合龙段施工需要注意什么?25.什么是顶推法,简述顶推法适用范围和优点?26.在顶推施工过程中要减小施工期弯矩,可在施工中采用哪些措施?27.混凝土、钢筋混凝土拱桥主拱圈浇筑方法有哪些,及各自适用范围是什么?28.拱上建筑施工注意事项有哪些?29.拱圈砌筑对拱架进行预压的作用是什么?30.拱桥的转体施工转体方法有哪些?转体施工有什么优点?31.简述斜拉桥拉索的安装引架作业方法有哪些?32.简述斜拉桥拉索的张拉作业方法有哪些?33.悬索桥加劲梁架设顺序可以从主跨跨中开始,向桥塔方向逐段吊装,也可以从桥塔开始,向主跨跨中及边跨岸边前进,试对比两种架设方法优缺:点。
道路桥梁施工复习资料道路桥梁施工1、在路基施工中技术准备工作的内容?(1)、现场勘查与核对设计文件。
(2)、编制施工组织设计。
(3)、搞好临时工程。
(4)、路基恢复定线,清除路基范围内一切障碍。
(5)、做好施工测量工作。
2、斜拉桥的主耍组成部分?塔索、主梁及拉索。
3、级配碎石做基层,碎石最人粒径的相关要求?(1)当级配碎石用于二级和二级以下公路的基层时,英最大粒径应控制在37.5mm;⑵当级配碎石用于高速公路和一级公路的基层一级半刚性路面的中间层时,其最大粒径宜控制在31.5mm;同时级配曲线宜为圆滑曲线。
4、土方路堤必须根据设计断面,分层填筑,分层压实,采用机械压实时,分层的松铺厚度的相关要求。
5 •路基施工组织设计的依据?⑴交通部颁布的公路工程技术标准,路基、路面、桥涵等施工技术规范⑵现场踏勘所收集的资料及依据,结合施工单位的具体情况编制本工程总体的施工组织设计方案。
⑶国家高速公路网工程招标文件、设计图纸、合同文件、补遗书、答疑书及国家有关的法律法规和强制性标准。
6.沥青材料的实验项S ?⑴必检:针入度试验、软化点试验、延度试验。
⑵按需要检测:闪燃点试验、含蜡量试验、溶解度试验、密度试验、沥青老化性能试验、沥青粘附性试验。
7•基坑开挖的主要方式?基坑工程开挖常用的方法有直接分层开挖、有内支撑分层开挖、盆式开挖、岛式开挖及逆作法开挖等。
8•桥面系主耍组成部分?桥面系通常包括桥面铺装层、伸缩缝装置、栏杆或护栏、人行道、灯柱、排水设施等。
9、热拌沥青混合料的概念是经人工组配的矿料与沥青在专门设备中加热拌和而成,用保温运输工具运至施工现场,在热态下进行摊铺和压实的混合料。
10、错台的概念错台指的是在混凝土构件接缝或裂缝处,两板体产生相对位移的现象。
是水泥路血病害。
防止错台病害,减轻唧泥、板底脱空等病害。
为面层施工提供稳定而坚实的工作面。
改善接缝的传荷能力。
11>滑升模板的概念滑升模板是用提升装置滑升模板以灌筑竖向混凝土结构的施工方法。
道路桥梁工程施工复习资料随着交通事业的发展,道路桥梁工程在现代社会中起着至关重要的作用。
作为连接各个区域和促进经济发展的重要基础设施,道路桥梁的建设和施工需要经过严密的规划和科学的施工方法。
本文将提供一份道路桥梁工程施工的复习资料,帮助读者复习相关知识和技能。
一、桥梁基础知识1. 桥梁类型:复习时需要了解各种桥梁类型,如悬索桥、斜拉桥、梁桥等,了解它们的结构特点和适用场景。
2. 桥梁材料:复习时需要熟悉桥梁所使用的材料,如钢材、混凝土等,了解它们的力学性能和使用特点。
3. 桥梁施工技术:复习时需要掌握桥梁施工的一些基本技术,如测量、地基处理、模板支撑等,了解这些技术的作用和操作方法。
二、桥梁施工的流程1. 前期准备:复习时需要了解桥梁施工前的准备工作,如工程测量、设计审核、方案评审等,了解这些工作的重要性和影响。
2. 施工准备:复习时需要了解桥梁施工前的准备工作,如施工方案制定、材料采购、设备调配等,了解这些工作的关键步骤和注意事项。
3. 施工过程:复习时需要了解桥梁施工的具体过程,如地基处理、桥台桩基施工、桥梁支撑架设等,了解这些过程的基本原理和施工要点。
4. 质量控制:复习时需要了解桥梁施工中的质量控制措施,如测量检测、材料验收、工程质量检查等,了解如何保证施工质量和工程安全。
5. 竣工验收:复习时需要了解桥梁施工后的验收程序,如结构安全性评估、交工验收等,了解如何进行竣工验收工作。
三、桥梁施工中的安全问题1. 施工现场安全:复习时需要了解桥梁施工中的一些安全问题,如高处作业安全、设备使用安全等,了解如何预防和应对这些安全问题。
2K320090城市桥梁工程前期质量控制1、施工准备通常包括技术准备、劳动组织准备、物资准备和施工现场准备。
2(1)熟悉设计文件、研究施工图纸、进行现场核对(2)原始资料的进一步调查分析(3)施工前的设计技术交底(承包商)参加。
先由设计单位进行技术交底。
施工单位可以提出对设计图纸的疑问、建议和变更。
最后形成“设计技术交底纪要”,由建设单位正式行文,参加单位共同会签盖章,作为与设计文件同时使用的技术文件和指导施工的依据。
当工程为设计施工总承包时,应由总承包人主持进行内部设计技术交底。
(4)制定施工方案、进行施工设计(5)编制施工组织设计(6)编制施工预算3、劳动组织准备(1)施工组织设计、施工计划和施工技术的交底交底的内容有:工程的施工进度计划、月(旬)作业计划;施工组织设计,特别是施工工艺、安全技术措施、降低成本措施和施工验收规范的要求;新技术、新材料、新结构和新工艺的实施方案和保证措施;有关部位的设计变更和技术核定等事项。
(项目技术负责人出面交底)(2)建立健全各项管理制度内容包括:技术质量责任制度、工程技术档案管理制度、施工图纸学习与会审制度、技术交底制度、各部门及各级人员的岗位责任制、工程材料和构件的检查验收制度、工程质量检查与验收制度、材料出入库制度、安全操作制度、机具使用保养制度等。
4、施工现场准备(1)施工控制网测量:按照勘察设计单位提供的桥位总平面图和测图控制网中所设置的基线桩、水准点以及重要桩志的保护桩等资料,进行三角控制网的复测。
(2)补充钻探(3)搞好“四通一平”:水通、电通、通信通、场地平整(4)建造临时设施(5)安装调试施工机具(6)材料的试验和储存堆放(7)新技术项目的试制和试验(8)冬期、雨期施工安排(9)消防、保安措施(10)建立健全施工现场各项管理制度(11)办理同意施工的手续:当地市政工程管理部门、交通管理部门5、施工组织设计内容:编制说明、编制依据、工程概况和特点、施工准备工作、施工方案(含专项设计)、施工进度计划、工料机需要量及进场计划、资金供应计划、施工平面图设计、施工管理机构及劳动力组织、季节性施工的技术组织保证措施、质量计划、有关交通航运安排、公用事业管线保护方案、安全措施、文明施工和环境保护措施、经济经济指标等。
桥梁施工与组织管理复习提纲一、引言A. 简要介绍桥梁施工与组织管理的重要性B. 桥梁施工与组织管理的定义及目标二、桥梁施工流程A. 桥梁施工前期准备1. 桥梁设计2. 施工方案编制3. 施工预算和计划编制B. 桥梁施工中期执行1. 材料与设备采购2. 施工现场组织与管理3. 施工进度控制与调整C. 桥梁施工后期验收与交付1. 工程质量检测2. 竣工图纸的编制3. 施工成果的验收与交付三、桥梁施工组织管理要素A. 人员组织与管理1. 施工团队的组建与角色分配2. 人员培训与素质提升3. 劳动力的协调与管理B. 资源调配与供应管理1. 施工材料与设备的采购与储备2. 施工资源的调度与利用3. 施工安全与环保设施的配置与管理C. 施工进度与成本控制1. 施工进度计划的编制与管理3. 施工成本核算与控制D. 施工现场协调与沟通1. 现场标识与安全警示管理2. 施工过程中的协调与沟通机制3. 现场施工纪律与文化建设四、桥梁施工与组织管理常见问题与解决方法A. 施工质量问题1. 施工工艺与质量缺陷2. 施工质量监控与改进B. 施工安全问题1. 施工现场安全隐患2. 安全管理与风险评估C. 施工进度问题2. 进度管控与项目管理工具的应用D. 资源管理问题1. 施工材料与设备的采购与调配2. 施工资源的合理利用与管理五、桥梁施工与组织管理的优化策略A. 施工过程优化技术1. 先进施工方法与新技术的应用2. 施工工艺的改进与创新B. 施工组织与管理优化1. 管理模式创新与流程优化2. 信息化管理系统的应用C. 资源配置与利用优化1. 资源共享与协同管理2. 节约资源与可持续发展理念的融入六、结论A. 总结桥梁施工与组织管理的重要性与意义B. 强调桥梁施工与组织管理的挑战与机遇C. 对未来的发展方向与趋势进行展望七、参考文献注意事项:- 文章长度应超过1200字,可根据需要添加内容。
- 文章中不应包含图片、网址和邮箱地址。
1. 桥梁施工中,混凝土的强度等级应根据什么来确定?A. 设计要求B. 施工方便C. 成本最低D. 环境温度2. 桥梁施工中,钢筋的连接方式不包括以下哪种?A. 焊接B. 绑扎C. 粘接D. 机械连接3. 桥梁施工中,模板的作用主要是?A. 提供支撑B. 防止混凝土流失C. 形成设计形状D. 以上都是4. 桥梁施工中,预应力筋的张拉控制应遵循什么原则?A. 先张拉短筋,后张拉长筋B. 先张拉长筋,后张拉短筋C. 同时张拉长短筋D. 无特定顺序5. 桥梁施工中,混凝土浇筑时应避免什么情况?A. 连续浇筑B. 间断浇筑C. 分层浇筑D. 以上都不是6. 桥梁施工中,混凝土养护的目的是什么?A. 提高强度B. 防止裂缝C. 保持湿度D. 以上都是7. 桥梁施工中,桩基施工的质量控制关键点不包括?A. 桩的垂直度B. 桩的承载力C. 桩的外观美观D. 桩的完整性8. 桥梁施工中,钢结构的焊接质量控制不包括以下哪个方面?A. 焊缝的外观检查B. 焊缝的无损检测C. 焊缝的强度测试D. 焊缝的颜色匹配9. 桥梁施工中,混凝土的配合比设计应考虑哪些因素?A. 水泥种类B. 骨料粒径C. 水灰比D. 以上都是10. 桥梁施工中,预应力混凝土梁的张拉顺序应如何确定?A. 根据设计图纸B. 根据施工方便C. 根据成本最低D. 根据环境温度11. 桥梁施工中,模板拆除的时间应根据什么来确定?A. 混凝土强度B. 施工进度C. 成本考虑D. 环境温度12. 桥梁施工中,钢筋的保护层厚度应满足什么要求?A. 设计要求B. 施工方便C. 成本最低D. 环境温度13. 桥梁施工中,混凝土的振捣目的是什么?A. 排除气泡B. 提高密实度C. 加快凝固D. 以上都是14. 桥梁施工中,预应力筋的锚固质量控制不包括以下哪个方面?A. 锚具的安装B. 锚具的固定C. 锚具的外观美观D. 锚具的承载力15. 桥梁施工中,混凝土的浇筑温度应控制在什么范围内?A. 5-35℃B. 10-40℃C. 15-45℃D. 20-50℃16. 桥梁施工中,钢筋的弯曲加工应遵循什么原则?A. 先弯后切B. 先切后弯C. 同时进行D. 无特定顺序17. 桥梁施工中,混凝土的养护时间应根据什么来确定?A. 混凝土强度B. 施工进度C. 成本考虑D. 环境温度18. 桥梁施工中,模板的设计应考虑哪些因素?A. 荷载B. 施工工艺C. 材料特性D. 以上都是19. 桥梁施工中,预应力筋的张拉力应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度20. 桥梁施工中,混凝土的配合比调整应考虑哪些因素?A. 水泥用量B. 骨料种类C. 外加剂D. 以上都是21. 桥梁施工中,钢筋的绑扎质量控制不包括以下哪个方面?A. 绑扎牢固B. 间距均匀C. 钢筋美观D. 保护层厚度22. 桥梁施工中,混凝土的浇筑速度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度23. 桥梁施工中,模板的使用寿命应根据什么来确定?A. 材料特性B. 施工次数C. 成本考虑D. 环境温度24. 桥梁施工中,钢筋的切割质量控制不包括以下哪个方面?A. 切割精度B. 切割速度C. 切割工具D. 切割环境25. 桥梁施工中,混凝土的养护方法不包括以下哪种?A. 自然养护B. 覆盖养护C. 喷水养护D. 加热养护26. 桥梁施工中,预应力筋的锚固长度应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度27. 桥梁施工中,混凝土的振捣时间应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度28. 桥梁施工中,模板的质量控制不包括以下哪个方面?A. 模板平整度B. 模板强度C. 模板美观D. 模板尺寸29. 桥梁施工中,钢筋的连接质量控制不包括以下哪个方面?A. 连接牢固B. 连接方式C. 连接美观D. 连接位置30. 桥梁施工中,混凝土的浇筑顺序应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度31. 桥梁施工中,钢筋的保护层厚度测量应如何进行?A. 使用尺子测量B. 使用仪器测量C. 目测估计D. 无特定方法32. 桥梁施工中,混凝土的养护周期应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度33. 桥梁施工中,模板的使用次数应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度34. 桥梁施工中,钢筋的弯曲质量控制不包括以下哪个方面?A. 弯曲角度B. 弯曲半径C. 弯曲美观D. 弯曲工具35. 桥梁施工中,混凝土的浇筑高度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度36. 桥梁施工中,钢筋的绑扎间距应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度37. 桥梁施工中,混凝土的养护温度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度38. 桥梁施工中,模板的质量检查不包括以下哪个方面?A. 模板平整度B. 模板强度C. 模板美观D. 模板尺寸39. 桥梁施工中,钢筋的切割长度应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度40. 桥梁施工中,混凝土的振捣深度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度41. 桥梁施工中,钢筋的连接长度应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度42. 桥梁施工中,混凝土的养护湿度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度43. 桥梁施工中,模板的使用环境应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度44. 桥梁施工中,钢筋的弯曲角度应如何确定?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度45. 桥梁施工中,混凝土的浇筑厚度应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度46. 桥梁施工中,钢筋的绑扎牢固度应如何检查?A. 使用工具检查B. 目测检查C. 无特定方法D. 以上都是47. 桥梁施工中,混凝土的养护方法应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度48. 桥梁施工中,模板的使用材料应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度49. 桥梁施工中,钢筋的切割工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度50. 桥梁施工中,混凝土的振捣工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度51. 桥梁施工中,钢筋的连接工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度52. 桥梁施工中,混凝土的养护工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度53. 桥梁施工中,模板的使用方法应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度54. 桥梁施工中,钢筋的弯曲工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度55. 桥梁施工中,混凝土的浇筑工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度56. 桥梁施工中,钢筋的绑扎工具应如何选择?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度57. 桥梁施工中,混凝土的养护环境应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度58. 桥梁施工中,模板的使用周期应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度59. 桥梁施工中,钢筋的切割环境应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度60. 桥梁施工中,混凝土的振捣环境应如何控制?A. 根据设计要求B. 根据施工方便C. 根据成本最低D. 根据环境温度1. A2. C3. D4. A5. B6. D7. C8. D9. D10. A11. A12. A13. D14. C15. A16. B17. A18. D19. A20. D21. C22. A23. B24. D25. D26. A27. A28. C29. C30. A31. B32. A33. B34. C35. A36. A37. A38. C39. A40. A41. A42. A43. A44. A45. A46. D47. A48. A49. A51. A52. A53. A54. A55. A56. A57. A58. B59. A60. A。
桥梁施工控制复习资料第一讲绪论----要点与作业一、四种大跨度桥梁主要施工方法与施工控制技术关键答:1、混凝土梁桥的主要施工方法:(1)悬臂现浇施工方法:此方法是在桥墩两侧对称逐段就地浇筑混凝土,待混凝土达到一定强度后张拉预应力束,移动机具模板(挂篮)继续悬臂施工。
(2)悬臂拼装施工方法:此方法是用吊机将预制块件在桥墩两侧对称起吊、安装就位后,张拉预应力束,使悬臂不断接长,直至合拢。
悬臂施工方法的施工控制技术关键:控制主梁线性,控制合龙的精度,控制主梁的正应力、腹板主拉应力、刚构墩弯曲受力(偏位)。
2、拱式桥的主要施工方法:(1)支架法(2)缆索吊装法(3)悬臂法(4)转体法拱式桥的施工控制技术关键:控制主拱圈线性(应力),控制合龙精度,控制主梁线性、吊杆力(中、下承式拱桥)、系杆力(系杆拱桥)。
3、斜拉桥的主要施工方法:(1)顶推法(2)平转法(3)支架法(4)悬臂法(分为悬臂浇筑法、悬臂拼装法)斜拉桥的施工控制技术关键:控制主梁线性(应力),控制斜拉索索力,控制合龙精度、主塔偏位(应力)。
4、悬索桥的主要施工方法:(1)跨缆吊机法(大江大河)(2)缆索吊机法(山区,江河)(3)桥面吊机法(山区,江河)(4)轨索运梁法(山区)(5)顶推法(自锚式)悬索桥的施工控制技术关键:控制主缆线性、吊索索力,注意加劲梁的安装,控制钢桁梁内力、主索鞍偏位。
二、桥梁施工控制概念三、桥梁施工控制的任务与工作内容答:(1)施工状态的计算即计算各施工状态的结构内力、应力、变位等理论值。
(2)状态变量的量测即量测各施工状态的结构内力、应力、变位等实际值。
(3)控制分析与调整对结构刚度、自重、混凝土收缩与徐变等设计参数进行识别和预测,以理想成桥状态作为控制目标,通过对安装索力和立模标高等参数的调整,使最终实际成桥受力和线形状态满足设计要求,并且确保施工过程中受力安全。
第二讲要点与作业一、试述桥梁施工过程模拟计算的基本方法答:绝大多数桥梁结构均可以看作是杆件系统,如连续梁桥、斜拉桥、拱桥、桁架桥等。
并且一般可按平面杆系进行计算。
有时需考虑空间作用,则可按空间杆系进行计算,或者用板壳元、实体元等模拟。
二、试述桥梁施工过程模拟计算中混凝土收缩和徐变的计算方法答:徐变影响计算方法包括初应变法、等效弹性模量法等。
分段施工的徐变影响问题包括加载历程、反复加卸载的影响等。
三、试述桥梁施工过程模拟计算中的几何非线性因素答:非线性问题包括材料非线性、几何非线性。
其中几何非线性问题的影响因素有:(1)索的垂度影响(斜拉索):斜索在自重的作用下会产生一定的垂度,这一垂度的大小与索力有关,垂度与索力呈非线性关系。
(2)压柱效应:轴向力不仅产生杆的轴向变形,而且引起杆的弯曲,造成了杆件刚度的改变,这就是轴向力第二效应或称压柱效应。
(3)大位移影响:大位移对结构平衡方程的影响有T.L和U.L列式法等各种不同的处理方法。
四、试述温度对结构变形影响的计算方法答:温度场包括了均匀温度场和非均匀温度场。
温度影响计算方法为初应变法。
第三讲要点与作业一、斜拉桥的合理成桥状态的特点,确定的主要方法(熟悉2-3种)。
答:斜拉桥的合理成桥状态的受力特点:a.组合体系 b.索力可调 c.梁塔内力、应力受索力影响很大;斜拉桥的合理成桥状态的施工特点:逐个梁段施工,向前推进,体系不断变化。
斜拉桥的合理成桥状态的确定方法:(1)刚性支承连续梁法;(2)零位移法(3)内力平衡法;(4)指定应力法(5)最小弯曲能量法;(6)最小弯矩法(7)用索量最小法;(8)影响矩阵法等(其中确定方法的介绍参考课件内容)二、合理施工状态的要求,确定的主要方法(熟悉2-3种)。
答:合理施工状态确定的主要方法:a. 倒拆法b. 正装、倒拆迭代法c. 无应力状态法(其中确定方法的介绍参考课件内容)三、对于悬臂现浇施工的桥梁,主梁或主拱立模标高的确定方法。
答:立模标高并不等于设计中桥梁建设后的标高,为了使桥梁建成后的标高与设计标高相符合,实际的施工标高在施工过程中必须设置预拱度,以抵消施工过程中由梁段混凝土自重,张拉预应力,挂篮重量及混凝土的收缩、徐变等因素产生的挠度。
在悬臂现浇的实际施工中按如下步骤和方法对立模标高进行确定:a.根据施工方案,提前进行全桥模拟控制计算。
对已浇块段的实际标高进行认真测量,并根据施工设计图计算待浇梁段的设计标高。
b.根据挂篮试验数据计算在待浇梁段混凝土自重的作用下挂篮前端的竖向变形。
c.分别计算台侧和跨中侧待浇梁段的预抛高(包括由在施工段以后各施工段产生的变形、桥梁在运营阶段产生的变形、由于混凝土收缩徐变产生的变形)。
d. 根据已浇梁段的实测标高进行综合分析,确定边跨、中跨的调整值。
e.计算立模标高:立模标高= 设计标高+ 计算预抛高+挂篮变形+ 根据实测的调整值四、前支点挂篮(与后支点挂篮相比)的受力特点和在斜拉桥施工中的作用。
答:前支点挂篮的受力原理: 将后支点挂篮的悬臂状态转为前支点挂篮的简支状态,从而减少挂篮的挠度和弯矩,提高挂篮的承载能力,更适应较长节段混凝土梁段悬臂施工,多用于钢筋混凝土斜拉桥施工中。
力学特点: 靠牵索拉力的竖向分力来平衡主桁竖向荷载,牵索拉力产生的水平分量由锚固系统的斜拉杆来平衡。
后端荷载主要靠锚固系统的竖吊杆承受。
后支点挂篮的受力原理: 是悬臂结构状态,挂篮尾部采用预应力筋或精轧螺纹钢锚固在已浇筑的梁段顶板,端部悬挑,其长度长于待浇筑梁段,通过锚固装置及支点将挂篮所承受的重量传递到已浇梁段,多用于连续梁桥和连续钢构桥中。
第四讲控制方法----要点与作业一、试述桥梁施工控制的主要方法(三种以上常用的);答:从控制思路上分:a.开环控制(确定性控制);b.闭环控制(反馈控制,随机性控制);c.自适应控制。
国内常用施工控制方法:卡尔曼滤波法、最小二乘法、灰色预测控制法、无应力控制法,几何控制法、自适应控制法、最优控制法。
二、试述影响桥梁施工过程变形和内力的主要因素;答:施工过程中参数有误差,如:1.梁段自重2.施工临时荷载3.结构刚度4.张拉索力5.混凝土收缩、徐变6.温度等导致实际的施工过程内力和主梁标高偏离理论轨迹,达不到成桥目标严重时导致施工不安全因素。
三、试述用最小二乘法作参数误差识别的原理与算法;答:四、试述斜拉桥张拉索力的常用测试方法;答:迄今为止,可供现场测定索力的方法主要有4种:(1)压力测定法(2)压力传感器测定法(3)磁通法(4)频率法其中压力表测定法和压力传感器测定法一般仅适用于正在张拉的斜拉索的索力测定,很难用于对已张拉斜拉索的索力进行测试。
磁通量法是测定斜拉桥索力的非破坏性方法,可以用于已张拉斜拉索的索力测试,但我国目前无论在技术上,还是经验上都很不完善。
因此,当需要对已施工完毕的斜拉索进行索力复测时,频率法几乎是唯一的选择。
五、试述桥梁施工过程中应变和位移的常用测试方法。
答:目前应变测量普遍采用的方法是贴应变。
使用应变片时,贴片、焊线、封片等工作常常在几米乃至几十米的高空进行,工作难度大,质量难保证,效率比较低,而且测量值受环境温度和环境湿度影响大,时常有些测点的测值飘移,测量数据可信度低:另外还有光纤应变测量方法,但仪器价格昂贵,测试成本很高;钢弦式应变测量方法,反复使用时传感器易损,仅广泛用于长期检测中。
目前位移(挠度)测量主要采用的方法有百分表测量法、悬锤法、水准仪直接测量法、和光电法等。
百分表测量法和悬锤法要求在测量现场有静止的基准点,所以一般只适用于干河床情形;精密水准法、全站仪观测法、GPS观测法、专用挠度仪观测法等的最大缺点是受天气影响大,测量分辨率毫米级,现场检测效率低,一般仅使用于特大桥(如吊桥和斜拉桥等),而对于中小桥梁的挠度观测误差相对比较大。
第五讲梁桥控制----要点与作业一、试述大跨度PC梁桥悬臂施工的施工控制特点答:(1)截面的刚度大,主梁线形可调性差,必须事先计算准确,计算参数选取重要;(2)常用悬臂现浇施工法,挂篮变形误差影响梁段相对标高;(3)预应力平衡自重,梁段自重和预应力损失误差影响大;(4)合龙很关键,压重、锁定、合龙束张拉等工序严格控制;(5)开裂是混凝土箱梁的通病,预防开裂难度大;(6)主梁后期易出现较大下挠,预拱度设置有必要。
二、试述悬臂现浇施工PC梁桥挂篮立模标高的确定答:H立模=H成桥–f+ ΔH成桥——包括成桥预拱度f——累计挠度(从立模工况后开始累积)Δ—挂篮局部变形成桥预拱度—指活载挠度+不可预见下挠活载挠度—建议总的设计活载全桥均布不可预见下挠—适当加大后期徐变为宜三、试述悬臂拼装施工梁桥的节段定位标高的确定答:悬臂拼装,定位标高H1确定主梁无应力状态下的制作成形 H2H2= H成桥 - fH1= H成桥 -f +f if —一次形成无重悬臂结构累计位移fi —当前结构(吊装工况)累计位移四、在梁桥施工中,温度对结构变形有何影响,我们在施工控制中如何处理。
答:温度对结构变形的影响:①温度对桥梁结构影响明显可分为两个方面,一是结构随温度变化发生变形,即热胀冷缩;在不同的环境温度下施工,对混凝土梁体产生的受热膨胀和受冷收缩时是不相同的,随着温度的变化且不断变化。
②由日照等原因引起结构温差温差对结构影响大,也很复杂。
在悬臂施工到一定阶段时,桥梁跨径越大、悬臂越长,受温度的影响梁体的变形也就越大,白天在日照温度的影响下使箱梁顶底面发生温度差,顶面直接受日光照射升温较快温度高,混凝土产生膨胀,相对而言底面温度低,混凝土发生膨胀较顶面小且速度变化慢,夜间外界温度降低,箱梁表面的温度受外界温度影响散热快,温度下降迅速,而梁体内部箱室内空气流通慢散热慢,温度较梁体表面高,从而产生箱梁内外的温度差,外部收缩快而内部相对较慢,受温度影响混凝土梁体产生较大的变形,且梁段随温度的变化不同变形也不同,梁体处于不断变形之中,致使在施工修建工程中成桥状态往往偏离设计值。
温度效应的处理方法:①固定时间立模法如果是在同一时间段下立模,即使温度产生变形对施工阶段的影响也微乎其微。
②相对标高立模法第六讲拱桥控制----要点与作业一、试述拱桥的施工控制特点答:(1)结构形式与施工方法多,施工控制各具特点。
(2)通常分两个阶段:主拱圈形成;拱上结构形成。
(3)主拱圈形成阶段,拱轴线控制和稳定安全是关键。
(4)拱上结构形成阶段,施工顺序重要,被动控制。
二、试述各种施工方法(外置式拱架、内置式拱架、预制吊装法、斜拉扣挂法、转体法)施工拱桥的施工控制要点;答:(1)外置式拱架施工拱桥的施工控制目标、内容与关键:1、拱架受力安全2、拱架刚度满足拱圈形成质量3、拱架预拱度设置满足拱圈成拱线形4、均匀落架,安全控制5、拱圈在拱上结构施工期受力安全控制外置式拱架施工拱桥的施工控制方法与关键:开环控制,准确预测拱架变形以及主拱变形。
