XXX污水处理厂工程施工工程施工组织设计投标人:〔盖单位章〕法定代表人或其委托代理人:〔签字〕2021年月日目录一、施工方案与技术措施 (1) (1) (1) (1) (5)二、质量管理体系与措施 (71) (71) (71) (73)三、平安管理体系与措施 (79) (79) (81)四、环境保护管理体系与措施 (85) (85) (85)五、工程进度方案与措施 (88) (88) (88) (88) (88)六、方案分包方案 (91)七、主要管理人员 (92)八、主要施工设备、试验和检测仪器设备 (94) (94) (94) (94)九、民工工资保证措施 (95)9.1合同、人员备案 (95) (95) (95) (95) (95) (95) (96)十、缺陷责任期内及期外的效劳措施 (97) (97) (97)十一、其他材料 (100)一、施工方案与技术措施1〕工程名称:2〕工程地点:3〕建设单位:4〕建设规模:5〕质量标准:6〕工期要求:XXX污水处理厂工程施工工程共一个标段,主要包含:污水处理厂土建及局部安装工程施工、配合后期调试工作,详见工程量清单及施工图纸。
主要包括:搜集技术资料、熟悉和审查图纸、深化施工组织设计、编制施工预算、设置测量控制网、与甲方办理工地交接手续,现场勘察,引入高程及控制点,建立测量控制网。
施工现场各级人员认真查阅〔看〕图纸、会审记录,做好三级平安技术交底工作,减少和防止施工误差。
1〕建筑资料的准备及时编制施工预算,落实资金使用方案。
编制季度、月度施工进度方案,编制各项材料进场方案。
材料准备:材料部对各项工程材料进行市场调查,货比三家,选择信誉好的合格分供方,确保材料质量合格、货源充足,按材料方案分期分批进场,以保证工程有条不紊地进行。
钢筋采用现场制作方法进行。
根据工程施工的需要,配备足够的周转材料。
材料部要配备好塑料布等遮盖材料以及雨衣、水鞋等劳保用品备用。
2〕构配件的加工订货准备根据施工图纸要求,编制出构配件需用量方案,做好订货准备。
污水处理厂改造工程临时用电方案1.项目背景2.临时用电设计要求2.1施工期间需要满足施工人员的正常用电需求,包括施工设备的用电、照明、通风等。
2.2临时用电方案需要满足工程设计标准和电气安全规范的要求,确保施工期间的电气安全。
2.3临时用电方案需要考虑电力供应的稳定性和可靠性,以保证施工期间的用电安全。
3.临时用电方案设计3.1供电方式:由于该工程需要长时间的施工和改造,临时用电方案可以选择采用临时供电柜进行供电。
临时供电柜可以根据需要配备切换开关、断路器、电压稳定器等设备,以确保供电的稳定和安全。
3.2供电容量:临时用电方案需要根据施工设备的用电需求和场地面积确定供电容量。
一般来说,可以通过现场设备的额定功率、并联运行的设备数量和负荷系数等参数计算出供电容量。
3.3电缆布线:电缆布线需要根据现场具体情况进行设计,包括敷设路径、电缆规格和材质选择等。
需要考虑到电缆的导电、绝缘和耐电压能力,以及施工期间的安全可靠性。
3.4常用用电回路:临时用电方案需要考虑常用用电回路,包括施工设备的用电、照明、通风等回路。
每个回路需要有相应的保护装置,以确保用电安全。
3.5临时用电设备和安全保护:临时用电方案需要配备相关的电气设备,包括电源插座、配电箱、电压稳定器等,以满足施工人员的用电需求。
同时,还需要安装接地保护装置、漏电保护器等设备,以确保电气安全。
4.安全措施4.1建立相应的用电安全管理制度,明确责任和权限。
4.2严格执行施工用电安全规范,加强用电人员的安全教育培训。
4.3严禁私拉乱接电线,确保电气设备的正常运行和施工人员的用电安全。
4.4定期检查用电设备和电缆线路的安全状况,及时处理发现的安全隐患。
总结:。

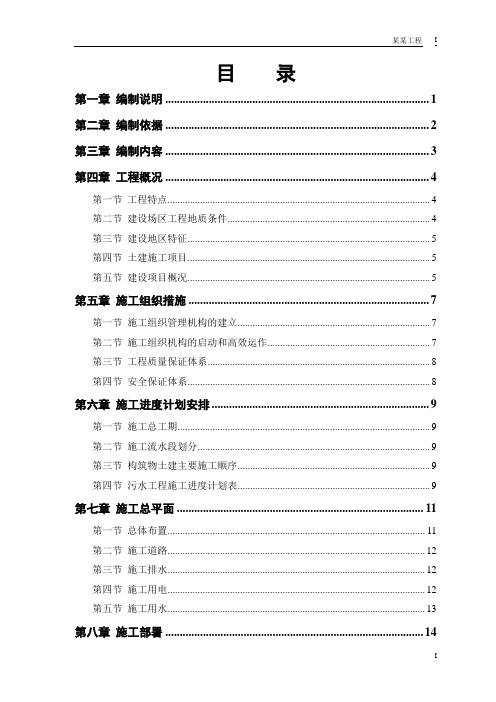

目录第一章编制说明 (1)第二章编制依据 (2)第三章编制内容 (3)第四章工程概况 (4)第一节工程特点 (4)第二节建设场区工程地质条件 (4)第三节建设地区特征 (5)第四节土建施工项目 (5)第五节建设项目概况 (5)第五章施工组织措施 (7)第一节施工组织管理机构的建立 (7)第二节施工组织机构的启动和高效运作 (7)第三节工程质量保证体系 (8)第四节安全保证体系 (8)第六章施工进度计划安排 (9)第一节施工总工期 (9)第二节施工流水段划分 (9)第三节构筑物土建主要施工顺序 (9)第四节污水工程施工进度计划表 (9)第七章施工总平面 (11)第一节总体布置 (11)第二节施工道路 (12)第三节施工排水 (12)第四节施工用电 (12)第五节施工用水 (13)第八章施工部署 (14)第二节施工管理目标 (14)第三节施工准备 (14)第四节施工顺序安排 (15)第五节施工劳动力的配备 (16)第六节主要施工机械设备的配备 (16)第七节主要施工材料及周转材料计划 (17)第九章主要构筑物的施工方案 (18)第一节构筑物轴线、标高控制 (18)第二节圆型池放线措施 (18)第三节施工降水 (19)第四节氧化沟池体施工 (19)第五节二沉池池体施工 (24)第六节回流污泥泵池和沉渣井池体施工 (26)第七节装饰工程 (26)第八节防水工程 (27)第九节其他附属工程施工 (28)第十节脚手架工程 (28)第十章施工技术措施 (29)第一节构筑物主体施工总原则(包括未出图的构筑物) (29)第二节主要分项施工措施 (30)第三节关键工序和特殊工序施工技术措施 (31)第四节运用新技术、新工艺、新材料 (33)第五节防止砼开裂的技术措施 (33)第六节水池满水试验 (35)第七节满水试验过程中水池沉降量观测 (40)第十一章施工配合措施 (41)第一节与建设单位的配合 (41)第三节与监理公司的配合 (42)第四节土建与安装的配合 (42)第十二章技术管理措施 (44)第十三章质量管理措施 (47)第一节质量目标 (47)第二节保证工程质量的组织措施 (47)第三节保证工程质量的技术措施 (47)第十四章施工安全措施 (50)第一节施工安全目标 (50)第二节保证施工安全的组织措施 (50)第三节保证施工安全的管理措施 (50)第四节安全工作重点及技术保证措施 (51)第十五章现场文明施工措施 (54)第一节文明施工管理目标 (54)第二节文明施工措施 (54)第十六章工期保证措施 (56)第一节工期目标 (56)第二节资源保证 (56)第三节科学、合理的组织施工 (57)第四节施工监督及后勤保证 (58)第十七章冬夏季及雨季施工技术措施 (59)第一节雨季施工措施 (59)第二节夏季施工技术措施 (59)第三节冬季施工技术措施 (59)第一章编制说明1、本施工组织设计严格按照工程招标范围和招标文件的要求进行编制.在人员、机械、材料、调配、质量要求、进度安排等方面统一部署原则下,主要以土建施工项目为主要内容。
目录第一章概述 (3)1.1 编制依据 (3)1.2 工程概况 (3)1.3 施工组织机构图 (4)第二章施工临时用电设计 (4)2.1配电原则 (4)2.2 配电箱设置原则 (5)2.3配电箱内电气装置的设置及安装 (5)第三章工程用电特点及危险源分析 (7)3.1临时用电危险源存在于以下几方面 (7)3.2总负荷和总电流用量分析 (7)第四章安全用电措施 (7)4.1现场临时用电操作和运作制度 (7)4.2接地与防雷措施 (8)4.3配电箱及开关箱的安全措施 (8)第五章用电安全监控和消防制度 (12)5.1本工程的危险源及安全监控点 (12)5.2巡检制度 (13)5.3发生触电的紧急措施 (13)5.4发电机、施工现场 (13)第六章安全用电防火措施 (13)6.1 电气线路过负荷引起火灾 (13)6.2 线路短路引起火灾 (13)6.3 接触电阻过大引起火灾 (13)6.4 发电机、电动机等设备运行故障引起火灾 (14)6.5 电热设备、照灯具使用不当引起火灾 (14)6.6 电弧、电火花引起火灾 (14)第七章电工操作规程 (14)第八章安全用电组织措施 (14)8.1 建立技术档案 (14)8.2 建立技术交底制度 (15)8.3 建立安全检测制度 (15)8.4 建立电气维修制度 (15)8.5 建立工程拆除制度 (15)8.6 建立安全检查和评估制度 (15)8.7 建立安全用电责任制 (15)8.8 建立安全教育和培训制度 (15)第一章概述1.1 编制依据1、《低压配电设计规范》GB50054-95中国建筑工业出版社;2、《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社;3、《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社;4、《供配电系统设计规范》GB50052-95中国建筑工业出版社;5、《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社;1.2 工程概况南京市污水处理厂-工程是南京市高新区产业四期总体规划中的污水处理厂,主要服务范围为部分盘城片区、部分高新区新产业开发区三期和部分高新区新产业四期,总占地面积为105.3亩,总建设规模:总规模4.5×104m3/d,-处理规模2.5×104m3/d包括土建结构及桩基工程,主要工程项目如表1.1-1所列:主要工程项目一览表序号名称数量1 粗格栅及提升泵房1座2 细格栅及旋流沉砂池1座3 调节水解池1座4 倒置A2/0生物反应池1座5 终沉池配水井1座6 终沉池2座7 转盘滤池1座8 接触池1座9 回流及剩余污泥泵房1座10 污泥浓缩池1座11 污泥综合处理车间1栋12 加氯间1栋13 鼓风机房及变配电室1栋14 综合办公楼1栋15 传达室、大门 1座 16生物除臭池厂家整套现场施工用电主要分为动力用电和照明用电,动力用电主要是施工现场机具用电,总体用电最高峰是在桩基施工,及软基处理施工过程中;照明用电主要集中在临时围挡和办公区照明用电。
罗江污水处理厂施工组织设计1. 简介罗江污水处理厂是罗江区的一个重要环保工程项目,旨在解决罗江地区污水处理不足的问题。
施工组织设计是为了保证施工过程的顺利进行,在合理的时间内完成项目,并确保质量和安全。
2. 基本情况罗江污水处理厂位于罗江区某地,总占地面积约X平方米。
项目主要包括建设污水处理设施、管网工程、电气工程等。
3. 施工组织设计目标•确保施工过程的安全性和协调性;•控制施工进度,保证按计划完成;•提高工程质量,确保符合相关标准和要求;•最大程度地节约资源和降低成本。
4. 施工组织架构施工组织架构是指施工单位内部的组织结构,包括施工组织部门和人员分配等。
在罗江污水处理厂项目中,施工组织架构如下:4.1 施工组织部门•项目经理:负责整个项目的实施和管理;•工程部:负责工程的技术管理和技术支持;•安全部:负责施工安全的监控与控制;•质量部:负责工程质量的监督和控制;•供应部:负责采购材料和设备的管理;•施工队:负责具体施工任务的执行。
4.2 人员分配根据项目规模和进度要求,施工组织部门将相应的人员分配到各个岗位上,并确保人员之间的协调配合。
5. 施工工艺流程罗江污水处理厂施工工艺流程主要包括以下几个步骤:5.1 前期准备工作•确定施工范围和工期;•调配施工人员和设备;•制定施工计划和安全措施;•进行现场勘测和测量。
5.2 土建施工•入场安装临时工程设施,包括工棚、水电设备等;•进行土方开挖、基础浇筑等土建工程;•安装预制构件,搭设临时支撑结构。
5.3 主体设备安装•安装主体设备,包括污水处理设备、管道、泵站等;•进行管道连接和电气接线。
5.4 调试与试运行•对安装完成的设备进行调试,确保其正常运行;•进行试运行,检验处理效果和设备运行情况。
5.5 竣工验收•完成工程验收,确保符合相关标准和要求;•形成竣工图纸和验收报告。
6. 施工安全措施为了确保施工过程的安全性,需要采取以下安全措施:•设置施工现场围挡和警示标志;•使用安全防护设备,如安全帽、防护服等;•定期组织安全教育培训,并建立健全安全管理制度;•对施工设备和设施进行定期维护和检修;•加强对施工作业现场的巡查和监控。
污水处理厂工程施工组织设计一、施工项目概况1.项目名称:XX污水处理厂工程2.施工单位:XX建筑工程有限公司3.施工地点:XX市XX区XX路XX号4.施工内容:污水处理厂建设及设备安装5.工程规模:总建筑面积XXXX平方米,总设备投资XXXX万元6.工期计划:总工期为XXX天二、组织方案1.组织机构(2)施工队长:负责现场施工的具体指导和管理工作,组织工人协调施工进度。
(3)质检员:负责对施工过程进行现场检查,确保施工质量符合要求。
(4)安全员:负责现场安全管理,防止施工过程中的事故发生。
(5)设备队长:负责设备的安装和调试工作。
(6)材料员:负责施工材料的采购、管理和使用。
2.施工策划(1)施工进度安排:根据施工工期计划,制定每个施工阶段的具体工期,并进行进度监控。
(2)施工流程安排:制定施工任务的先后顺序和依赖关系,防止因施工不当导致的工程质量问题。
(3)材料管理:建立材料清单,合理安排材料的供应和使用,减少材料浪费。
(4)质量控制:制定施工质量控制计划,按照标准要求进行检查和验收。
(5)安全管理:制定安全管理制度,建立安全防护和应急措施,保障施工安全。
三、施工流程1.地基处理:进行地质勘察,对地基进行处理,确保地基承载力符合要求。
2.主体结构施工:根据设计图纸进行主体结构的施工,包括土石方工程、混凝土结构工程等。
3.建筑装饰施工:进行建筑装饰和室内装修工程。
4.安装调试:进行设备的安装和调试工作,确保设备正常运行。
5.环境治理:进行施工现场的环境治理工作,保持施工现场的整洁和环境卫生。
6.竣工验收:进行竣工验收工作,按照国家标准和设计要求进行验收,确保工程质量合格。
四、安全措施1.施工现场设置安全警示标志,提醒施工人员注意安全。
2.制定安全操作规程,对施工人员进行安全教育和培训。
3.提供必要的安全防护设施,如安全帽、安全绳等。
4.定期进行安全检查,发现隐患及时整改。
5.加强施工现场的消防安全管理,设置消防器材和消防通道。
深圳市南山污水处理厂提标改造工程施工临时用电组织设计编号:_______________________审批:________上海市政建设深圳市南山污水处理厂提标改造工程工程经理部2021年12月16日深圳市南山污水处理厂提标改造工程施工临时用电组织设计目录第一节编制依据 0第二节工程概况 0第三节现场用电管理组织体系 (1)一、用电管理组织机构 (1)二、电工根本要求 (1)第四节施工临时用电设计 (2)一、供电系统的布置及方式 (2)二、突发停电应急措施 (3)第五节施工临时用电负荷设计 (3)一、施工条件 (4)二、设计内容和步骤 (5)三、绘制临时供电施工图 (20)四、平安用电技术措施 (28)五、平安用电防火措施 (40)六、防雷装置设计 (43)七、接地装置设计 (43)深圳市南山污水处理厂提标改造工程施工临时用电组织设计本工程由深圳市水务〔集团〕投资建设,中国市政工程中南设计研究总院设计,深圳市地质建设工程公司负责勘察;深圳市甘泉建设监理监理,上海市政建设组织施工。
第一节编制依据计算依据:1、?施工现场临时用电平安技术标准?JGJ46-20052、?低压配电设计标准?GB50054-20213、?建筑工程施工现场供电平安标准?GB50194-20214、?通用用电设备配电设计标准?GB50055-20215、?供配电系统设计标准?GB50052-20216、?建筑施工平安检查标准?JGJ59-2021第二节工程概况公顷,效劳范围面积103km2,涵盖福田区、南山区和前海合作区。
本工程位于南山污水厂西厂区。
污水厂厂址为深圳市南山区月亮湾大道2099号,位于月亮湾大道与沿江高速交汇处,厂址被沿江高速一分为二,公顷,现状厂址标高在4.8~6.8m之间。
提标改造内容:建设内容包括MUCT生化池、紫外线消毒池以及排海泵房改造,新建中间提升泵房、加药间以及高效澄清池等。
预处理系统本次暂缓建设,与二期扩建工程及厂区景观改造同步建设。
湖南省人民医院污水处理站改造工程临时用电施工组织设计审定:审批:审核:编制:湖南省第三工程有限公司二0一0年九月十日目录施工现场临时用电方案一、工程概况二、配电原则三、配电部署四、总负荷计算五、三级配电二级保护及配电箱六、重复接地与防雷七、现场照明八、安全用电措施施工临时用电方案前言根据工程需要,为规范临时用电工程,加强用电管理,本施工用电组织设计按JGJ46-99施工现场临时用电安全技术规范按照现行行业标准《电力建筑安全工作规程》、《建设工程施工现场供电用电安全规范》、《民用建筑电气设计规范》等现行规范及强制性标准条文要求,《建设工程安全生产管理条例》JGJ《建筑施工安全检查标准》的编制,符合GB50194-93《建设工程施工现场供用电安全规范》要求,以使该工程施工现场临时配电的设置、安装、线路敷设,用电管理,遵循上述的《技术规范》《条例》《标准》《规范》。
施工场地内的一切电源、用电线路的安装和拆除,必须由持证电工专管,电气设备必须严格接地、接零,安装可靠齐备的安全漏电保护开关,人工挖孔桩桩孔内用电必须分闸,严禁一闸多孔和一闸多用,井下照明必须使用12V安全照明电,严格执行《施工现场临时用电安全技术规范》(JGJ46-99)。
提高施工现场临时用电的技术管理水平,以确保工程的安全、可靠和工程的顺利进行。
一、工程概况本工程为湖南省人民医院污水处理站改造工程,位于长沙市城区中心;基坑最大开挖深度为12.2m。
因本工程施工地域特殊(在医院内),施工场地窄小,周围人流稠密,同时医院的正常营业与施工存在一定的矛盾,故对工程施工用电要有一个合理的计划安排,以确保施工安全。
本工程配电间位于拟建建筑物北侧,原住院部南向外墙边,电源由住院部地下室一层配电间引至工地配电间,所有支干线采用架空敷设。
二、配电原则现场施工临时用电采用TN-S 系统同时设置专用的保护零线,实行三相五线制,均采用标准配电箱,所有施工机械都要做到“一机一闸,一箱(标准开关箱)一锁”,每台设备设置专用的开关漏电保护装置,按总配电柜——分配电箱——用电设备开关箱的三级配电二级保护,开关箱必须装设漏电保护器(总配电分断电流100mA,分断时间0.1S,分配电分断电流15mA. 分断时间O.1S)的原则进行设计和施工,提高临时用电的安全,建立工地临时用电档案,落实各项安全用电制度。
*********污水处理厂施工组织设计编制:审核:施工单位:编制日期:目录第一章、编制依据、说明及原则 (10)1、编制依据 (10)2、编制说明 (10)3、编制原则 (10)第二章、主要指标控制 (11)1、开工日期: (11)2、工期目标: (11)3、质量目标: (11)4、安全、文明施工目标 (11)5、消防目标 (11)第三章、工程概况及施工部署 (11)1、工程概况 (11)2、工程特点 (12)3、施工部署 (12)3.1、整体工程施工顺序 (13)3.2、单体工程施工顺序 (13)3.3 、AAO生物池的施工 (13)第四章、施工准备、平面布置及临时设施 (14)1、施工准备 (14)1.1、技术准备 (14)1.2、临建准备 (14)1.4、办公用品准备 (15)2、临时设施及平面布置 (15)3、现场用电、用水方案 (15)3.1、临时用水方案 (15)3.2、临时供电方案 (17)第五章、施工工期保证措施 (18)1、总进度安排 (18)2、施工进度计划 (18)3、工期组织保证措施 (18)3.1、工期管理措施 (18)3.2、工期技术措施 (19)3.3、劳动力配备 (20)3.4、机具设备供应 (21)3.5、材料、周转工具供应 (22)3.6确保农忙季节不放假的措施 (22)第六章、施工质量保证施 (22)1、质量标准 (22)2、质量保证和控制的指导原则 (23)3、质量保证体系 (23)4、管理质量计划 (24)5、主要管理措施 (25)5.2、对设备材料采购过程和环节质量控制 (25)5.3、施工现场质量管理和实施控制 (25)5.4、工程质量检验评定规定 (27)5.5、质量保证资料管理规定 (27)5.6、工程质量奖罚规定 (27)5.7、施工过程中技术质量控制措施 (27)5.8、成品保护措施 (30)5.9、消除质量通病措施 (31)5.10、季节性施工质量保证措施 (32)第七章、主要构(建)筑物分部分项施工措施 (34)1、排水工程: (34)1.1、建筑物施工排水 (34)1.2、基坑施工排水 (34)2、地基处理 (35)3、构筑物工程施工方法 (35)3.1、结构特点 (35)3.2、总体施工顺序 (36)3.3、测量工程 (36)3.4、场平及基坑土石方开挖 (37)3.5、施工排水 (38)3.6、基坑(槽)回填。
(完整版)污水处理厂施工组织设计施工组织设计第一章、工程概况及施工总体部署1、工程概况及地质情况临海市江南污水处理厂市政工程位于临海市汛桥镇道头村,灵江以南,污水处理厂工程用地按远期9万m3/d规模控制,工程征地面积为52673m2包括深度处理和回用水处理控制用地)。
其中,本一期工程征地面积为39785m2o临海市江南污水处理厂市政工程的工程内容包括新建污水厂的污水处理设施,污泥处理设施、尾水排放管及排放口、厂前区办公楼等生产和管理辅助设施等。
砌筑,污水厂的主要处理构造物按照3万m3/d的规模建设,部分处理构筑物、污水排放管及辅助建筑物按照9万m3/d规模一次性建设。
1、处理工艺:本工程污水处理工艺采用:水解酸化池+氧化沟+二沉池+终沉池工艺。
尾水消毒采用紫外线消毒工艺。
污泥处理采用浓缩脱水+机械深度脱水工艺,污泥脱水至含水率60%以下后外运卫生填埋处置。
本项目粗格栅及进水泵房、细格栅及旋流沉砂池、污泥浓缩池、污泥调质池采用离子除臭工艺,污泥深度脱水机房。
2、构、建筑物设计规模本工程构筑物较多,在工程施工过程中,严格按照构筑物的构筑特点,遵照“先地下、后地上,先深,后浅”的施工原则,组织工程施工。
本工程构、建筑物设计规模为生产构筑物结构设计说明。
按工艺流程设计,主要构筑物单体有:粗格栅及提升泵房1座,细格栅及旋流沉淀池1座,高位井1座,氧化沟1座,二沉池1座,污泥浓缩池1座,终沉池1座、加药间1座,脱水机房1座,鼓风机房1座、综合楼1座,具体见工艺总平面图。
1.2、工程难点、要点本工程主要包括水厂范围内的(构)建筑物土建工程、主要工艺管道的安装调试工程及附属市政工程。
工程难点、要点如下:⑴、本工程场地较小,作业面窄且多,很难进行流水作业,给施工造成一定的难度,严重影响施工进度。
如何合理安排好各单项工程施工顺序也是本工程的难点。
⑵、本工程基坑开挖和降水均造成很大难度,如何做好基坑开挖时的支护和降水也是本工程的一大难点。
(此文档为word格式,下载后您可任意编辑修改!)一、编制目的为了规划统一津南污水处理厂工程(纪庄子污水处理厂迁建)项目二合同(构筑物)施工过程安全用电,确保达到安全管理目标,即员工因工死亡率为0;因工重伤率为0;职业病发生率为0;发生火灾事故的次数为0。
特编制此方案。
此用电方案对整个施工过程用电进行整体规划,充分考虑了各施工阶段用电机具的用电量,以满足津南污水处理厂工程(纪庄子污水处理厂迁建)项目二合同(构筑物)整个施工过程的安全用电要求。
二、工程概况津南污水处理厂工程(纪庄子污水处理厂迁建)项目二合同(构筑物),本标段施工内容包括初沉池二、三系列(含桩基基础),生物池及污泥泵房二、三系列(含桩基基础),二沉池二、三系列(含桩基基础),二沉池配水井二、三系列构筑物,本次招标为污水处理厂土建施工(不含机电设备安装),构筑物面积约68000平方米,基础深度约4.8米。
三、供电方式及用电数据四、施工现场用电设备及照明明细及负荷计算书1、B1变压器(1)用电设备(2)负荷计算:电焊机容量换算JC=0.35 cosΦ=0.64 K=0.47(查表得来).0×0.64=14.5KWPe=S JC×cosΦ=38×35电焊机的容量换算:14.5×6=87KW空压机的容量换算:7.5×2=15KW潜水泵的容量换算:2.2×20=44KW电锯的容量换算:5.5×1=5.5KW平刨的容量换算:4×1=4KW压刨的容量换算:4×1=4KW∑Pe =87+15+44+5.5+4+4=160KWP=K ×Pe=0.47×160=75KW Q=tg Φ×P=1.33×75=100KVAr S=22Q P +=2210075+=125KVAI=31000U S ⨯=181A(3)施工照明、办公区及宿舍生活区:tg Φ=1.52 K=0.47(查表得来) 施工区照明负荷10KW 业主办公区用电负荷100KW 项目办公区用电负荷60KW ∑Pe =10+100+60=170KW P=K ×Pe=0.47×170=80KW Q=P ×tg Φ=80×1.52=121KVAr S=22Q P +=2212180+=145KVAI=31000U S ⨯=220A(4)I 总=181+220=401A 2、B2变压器 (1)用电设备(2)负荷计算:电焊机容量换算JC=0.35 cosΦ=0.64 tgΦ=1.52 K=0.47(查表得来) Pe=S JC×cosΦ=38×35.0×0.64=14.5KW电焊机的容量换算:14.5×6=87 KW空压机的容量换算:7.5×3=22.5 KW潜水泵的容量换算:2.2×15=33 KW切断机的容量换算:4.5×4=18 KW弯曲机的容量换算:4.5×4=18 KW无齿锯的容量换算:3×4=12 KW调直机的容量换算:3×2=6 KW套丝机的容量换算:5×4=20 KW电锯的容量换算:5.5×1=5.5 KW平刨的容量换算:4×1=4 KW压刨的容量换算:4×1=4 KW小型手动工具:5 KW∑Pe =87+22.5+33+18+18+12+6+20+5.5+4+4+5=235 KWP=K ×Pe=0.47×235=110 KW Q= tg Φ×P=1.33×110=146 KVAr S=22Q P +=22146110+=183 KVA I=31000U S ⨯=278 A(3)施工照明、办公区及宿舍生活区:tg Φ=1.52 K=0.47(查表得来) 小型手动工具:5 KW 施工区照明: 50 KW 民工宿舍区:100 KW ∑Pe =5+50+100=155 KW P=K ×Pe=0.47×155=73 KW Q=P ×tg Φ=73×1.52=111 KVAr S=22Q P +=2211173+=133 KVA I=31000U S ⨯=202A(4)I 总=278+202=480 A3、B3变压器 (1)用电设备(2)负荷计算:电焊机容量换算JC=0.35 cos Φ=0.64 tg Φ=1.52 K=0.47(查表得来) Pe=S JC ×cos Φ=38×35.0×0.64=14.5KW 电焊机的容量换算:14.5×6=87 KW 空压机的容量换算:7.5×6=45 KW 潜水泵的容量换算:2.2×20=44 KW 振捣器的容量换算:1.5×20=30 KW 小型手动工具:5 KW 施工照明:10KW∑Pe =87+45+44+30+5+10=221 KWP=K ×Pe=0.47×221=104 KW Q= tg Φ×P=1.33×104=138 KVAr S=22Q P +=22138104+=173 KVA I=31000U S ⨯=263 A4、B4变压器 (1)用电设备(2)负荷计算:电焊机容量换算JC=0.35 cos Φ=0.64 tg Φ=1.52 K=0.47(查表得来) Pe=S JC ×cos Φ=38×35.0×0.64=14.5KW 电焊机的容量换算:14.5×6=87 KW 空压机的容量换算:7.5×6=45 KW 潜水泵的容量换算:2.2×20=44 KW 振捣器的容量换算:1.5×20=30 KW 小型手动工具:5 KW 施工照明:10KW∑Pe =87+45+44+30+5+10=221 KWP=K ×Pe=0.47×221=104 KW Q= tg Φ×P=1.33×104=138 KVAr S=22Q P +=22138104+=173 KVA I=31000U S ⨯=263 A五、导线截面选取依据依据电缆所流过最大电流的大小来确定电缆截面的大小。
电缆所流过的最大电流大小和电缆截面大小成正比;电缆所流过电流的大小和施工用电量的大小成正比。
铝芯绝缘导线载流量与截面的倍数关系导线截面(mm 2) 1 1.5 2.5 4 6 10 16 25 35 50 70 95 120 载流是截面倍数 9 8 7 6 5 4 (3.5) 3 (2.5)载流量(A) 9 14 23 32 48 60 90 100 123 150 210 238 300 估算口诀:二点五下乘以九,往上减一顺号走。
三十五乘三点五,双双成组减点五。
条件有变加折算,高温九折铜升级。
穿管根数二三四,八七六折满载流。
说明:1、本节口诀对各种绝缘线(橡皮和塑料绝缘线)的载流量(安全电流)不是直接指出,而是“截面乘上一定的倍数”来表示,通过心算而得。
可以看出:倍数随截面的增大而减小。
2、“二点五下乘以九,往上减一顺号走”说的是2.5mm2及以下的各种截面铝芯绝缘线,其载流量约为截面数的9倍。
如2.5mm2导线,载流量为2.5×9=22.5(A)。
从4mm2及以上导线的载流量和截面数的倍数关系是顺着线号往上排,倍数逐次减l,即4×8、6×7、10×6、16×5、25×4。
3、“三十五乘三点五,双双成组减点五”,说的是35mm的导线载流量为截面数的3.5倍,即35×3.5=122.5(A)。
从50mm2及以上的导线,其载流量与截面数之间的倍数关系变为两个线号成一组,倍数依次减0.5。
即50、70mm2导线的载流量为截面数的3倍;95、120mm2导线载流量是其截面积数的2.5倍,依次类推。
4、“条件有变加折算,高温九折铜升级”。
上述口诀是铝芯绝缘线、明敷在环境温度25℃的条件下而定的。
若铝芯绝缘线明敷在环境温度长期高于25℃的地区,导线载流量可按上述口诀计算方法算出,然后再打九折即可;当使用的不是铝线而是铜芯绝缘线,它的载流量要比同规格铝线略大一些,可按上述口诀方法算出比铝线加大一个线号的载流量。
如16mm2铜线的载流量,可按25mm2铝线计算。
导线及变压器的选择:(1)、现场每台变压器至一级箱之间全部选用VV22 3X120+2X70平方毫米铜芯电缆,能够满足使用要求。
(2)、一级箱至办公区二级分配箱采用VV22 3X70+2X35平方毫米铜芯电缆。
(3)、一级箱至民工生活区二级分配箱采用VV22 3X70+2X35平方毫米铜芯电缆。
(4)、一级箱至加工区二级分配箱采用VV22 3X95+2X50平方毫米铜芯电缆.(5)、二级分配箱至三级设备开关箱根据用电负荷,按上述依据选取对应负荷的开关箱及电缆。
变压器选用400KVA三相变压器4台满足使用要求。
六、施工现场临时用电平面图七、施工现场临时用电“配电装置布置图”设备箱潜水泵潜水泵4#分配箱设备箱潜水泵设备箱设备箱振捣器振捣器5#分配箱设备箱振捣器设备箱设备箱电焊机电焊机6#分配箱设备箱电焊机设备箱总配电柜设备箱生活区食 堂1#分配箱设备箱办公区设备箱设备箱调直机切断机2#分配箱设备箱弯曲机设备箱设备箱压 刨电 锯3#分配箱变压器总配电柜设备箱平 刨设备箱总配电柜设备箱分配箱施工现场临时用电施工组织设计八、保护接零、中性线、重复接地、防雷接地具体做法1、保护接零(1)用3根规格为5×50×50mm长2500mm角钢,以总电源方向成品字型自地面下80cm砸入地下,用30×3mm扁钢与之焊接牢固。
(2)从扁钢引出的黄、绿双色线接至总配电箱中专用保护零线端子,完成保护零线的建立过程,保护零线接地极接地阻值不得大于4欧姆。
(3)应接保护零线的设备:a.电动机、变压器、电热水器、照明器具、一类手持工具、空调、办公设备等的金属外壳。
b.电气设备传动装置的金属部件;铠装电缆中的保护钢带。
c.电气线路的金属保护管及敷线用的钢索。
d.配电装置的金属框架及靠近带电部分的金属围拦和金属门。
2、重复接地:(1)按照接地极示意图制作,接地极阻值不大于10欧姆。
(2)连接接地极与供电线路中保护零线的双色专用线截面规格为:干线的二分之一、支线的三分只一。
(3)下列地点必须做重复接地:供电线路分支、终端;钢筋、木工加工区及办公区。
