井口下放两路电缆安全技术措施正式样本
- 格式:docx
- 大小:143.86 KB
- 文档页数:8
双回路高压电缆入井敷设安全技术措施为了加快我矿新井建设进度,提高矿井供电质量,矿决定从地面变电所敷设两趟MYJU223×70mm210KV高压电缆至井下变电所,以满足我矿下一步生产建设的需要。
为了进一步确保双回路高压电缆敷设的顺利进行,特编制如下安全技术措施,望认真遵照执行。
一、施工地点:地面变电所至井下变电所二、施工内容:从地面变电所敷设两趟高压电缆至井下变电所三、施工时间:2022年5月31日8时~16时。
四、敷设高压电缆总指挥:应晓波。
负责该项工程的全面协调。
五、现场施工负责人:苟祖建。
负责现场安全质量监督及隐患排查。
六、参加人员:魏忠祥卢凤祥沈长军郭贵岭及生产班组等40人。
七、施工单位:机运电队及生产班组八、主要施工器材:MYJU223×70mm2高压电缆1200m(每根600m)、5钩电缆钩270个、5t葫芦一个、8#及14#铁丝、50mm2钢绞线400m、麻绳、电工工具等。
九、施工顺序:使用三脚架或铲车将电缆滚吊离地面100mm--将电缆头一端沿副井筒梯步侧拉至井下变电所指定地点--将电缆头另一端从副井筒平台躲避洞处穿管子至地面变电所指定配电屏下--将电缆按照相关规定吊挂到电缆钩上。
十、安全技术措施:1、敷设电缆前,矿应安排掘进单位沿副井口至井底梯步侧腰线往上0.8mm、1.1mm每隔10m打一根锚杆,锚杆深度不得小于500mm、露出井壁长度为100mm并锚牢固,打眼具体位置由机电队标出。
2、入井前应对高压电缆进行耐压试验,合格之后方可入井安装。
3、施工之前,施工负责人应该做好双回路高压电缆入井敷设准备工作,提前一周将吊挂电缆钩用的钢绞线在井筒内所打锚杆上拉直固定牢靠, 挂上电缆钩(间距按每钩1.5m)并固定牢靠,准备好所需电缆、材料、工具、配件等。
4、所有施工人员必须听从施工负责人的统一指挥,严禁“三违”不良现象发生。
5严格按照《机电设备安装质量标准》及《机电设备完好准》进行安装。

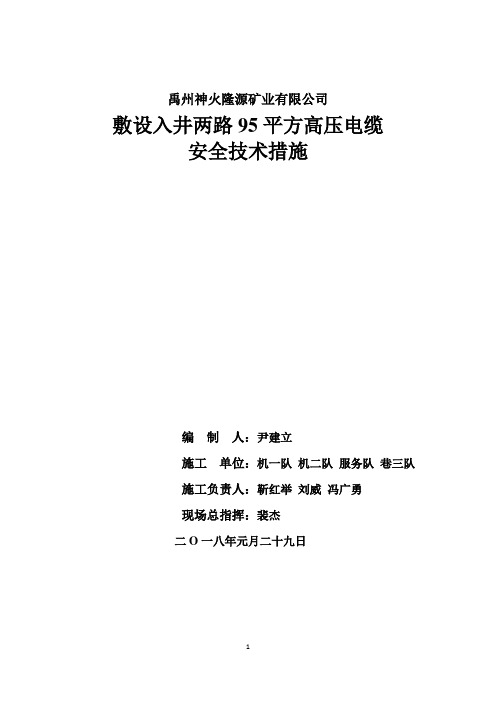

禹州神火隆源矿业有限公司敷设入井两路95平方高压电缆安全技术措施**人:***施工单位:机一队机二队服务队巷三队施工负责人:靳红举刘威冯广勇现场总指挥:裴杰二O一八年元月二十九日安全措施审批意见敷设入井两路95平方高压电缆安全技术措施一、工程概况:因矿井现有两路入井高压电缆不能满足矿井安全供电要求,经研究决定用两路95平方高压电缆对原线路进行更换,为保证更换工作的顺利完成,特制定本安全技术措施。
二、施工组织:施工时间:2018年2月1日至2月2日现场施工负责人:靳红举刘威冯广勇现场总指挥:裴杰施工人员:机一队、机二队、服务队全体机修电工不少于20名。
巷三队人员不少于50名。
施工材料及工具:对讲机2套,12#铁丝50kg,旋转绳架1套,所有参加该项作业电工带齐常用工具。
三、施工程序1、将电缆轮放置在主井口20米外的旋转绳架上。
2、将1辆矿车,5辆花车,下放至变坡点位置。
3、在5辆花车上盘电缆800米左右。
4、把电缆轮上剩余电缆拉至高压配电室,并吊挂整齐。
5、绞车以0.3m/s的速度下放,正常情况下每20米左右停车一次,下次开车听候信号,待车辆停稳后,取下一段电缆放置在巷道一侧,每隔30m对电缆用铁丝进行一处固定,以防下滑。
6、跟车人员必须保证手持对讲机通信联络正常,出现异常情况及时停车。
7、用相同方法下放电缆至-80车场,然后把电缆下端拉至变电所合适位置。
8、把井筒内的原有电缆放下,新敷设电缆整定固定在原来位置。
1路电缆敷设工程结束。
2路电缆按相同方法进行施工。
四、安全措施:1.施工前必须组织参加施工人员学习,并提前熟悉现场,了解施工内容。
参加施工人员要有组织、有纪律,听从管理服从分配。
2.施工前,必须向调度室汇报,由调度通知各单位人员到井口集合。
3. 电缆敷设前由施工负责人对电缆进行认真检查,电缆必须保证完好,符合使用要求,电缆绝缘遥测完毕后电缆芯线要分别对地放电。
4.电缆起吊钢丝绳必须认真检查,不得有断丝、锈蚀现象,钢丝绳安全系数必须符合规定,起吊吊具必须认真检查,确保完好方可使用。
仅供参考[整理] 安全管理文书放电缆安全措施日期:__________________单位:__________________第1 页共5 页放电缆安全措施一、施工内容根据4#层采区变电所对供电的要求,需由中央变电所向采区变电所敷设两趟高压电缆;供电路线:中央变电所-付斜井-4#煤绕道-盘区皮带-采区变电所;电缆型号为MYJV-3150-8.7/10,总长800米。
二、施工组织措施1、施工单位:机电科综采队华煤项目部2、施工总负责人:王霖成现场负责人:刘志国周文平张陆军成员:乔二生张国栋樊茂3、施工时间:2011年5月23日9:00-14:3014:30-22:30三、施工方法1、施工概述将电缆固定在平板车上,由运输区运输到4#层盘区三岔口,安排5人在将平板车上电缆盘开,向上托。
然后人工拉电缆一端,穿过钢梁,慢速向4#层付斜井拉电缆,电缆头安排3人,一边啦,一边穿过钢梁,在拉过后的钢梁间安排3个人,在拉的时候将电缆向上托,以保证顺利通过钢梁。
待电缆拉到4#层副井口时候,盘100米,用两道绳卡将电缆固定在钢梁上,然后在经付斜井向下拉,拉尽100米后,将电缆绳卡解开,继续拉100米电缆盘好,然后固定,重复循环二次,然后根据实际情况,缓慢拉至中央变电所后,用三道绳卡将电缆在钢梁上固定,然后到三岔口拉电缆另一端至采区变电所。
2、施工步骤第 2 页共 5 页1)施工前,加工6组托辊,分别均匀固定在4#煤绕道钢梁上,防止摩擦,并将三岔口电缆桥架拆下,以免损坏桥架。
2)在三岔口皮带上照明灯钢绞线以及采区变电所密闭墙上方打一组顶锚,并固定横托辊,当向采区变电所拉电缆时能够有效保护皮带上方电缆钢绞线。
3)拉电缆时,全部人员必须听从施工负责人口令,慢速拉电缆,各施工负责人必须配备小灵通,以便协调指挥。
4)将电缆拉至4#煤绕道付斜井口后,继续拉电缆100米,盘到4#煤绕道付斜井口,然后用准备好的绳卡将电缆固定在前三根钢梁上,带固定好后组织人员向付斜井拉电缆,全部人员必须听从口令慢速向下拉电缆,当拉完盘好的100米时,拆开前三根钢梁与电缆固定处,继续盘电缆100米,重复上述过程,待拉完后,这时电缆已经基本到达中央变电所,在根据实际情况,解开钢梁上绳卡,调整电缆长度,即可到达中央变电所适当位置,保证足够的长度。
电缆铺设安全技术措施
一、事由:
北采区皮带斜井铺设高压铠装电缆,为保障工作安全、顺利进行,特编制如下安全技术措施。
二、技术要求:
1、电缆型号:高压铠装电缆70mm2
2、电缆数量:2盘1000米,共计2根,每根长500米
3、铺设路线:皮带斜井井口--井底变电所
4、工作人数:100人
三、安全措施:
1、两盘电缆必须在地面做好支撑架子,确定其牢固、可靠,方可
放电缆。
2、施工之前必须将强力皮带启动开关断开,上好机械闭锁。
3、在施工地点,施工时间内严禁非工作人员行走、通过。
4、指定现场工作负责人,负责电缆铺设整体工作的指挥、调度及
协调工作。
5、工作现场必须要有一名安检员在现场监督工作。
6、地面放电缆人员必须要把控好放电缆的速度,并用大木板作为电缆盘刹车之用。
7、井下拖电缆的人员把控好距离,人员之间间隔5米1人。
8、拖电缆指定专人喊口号,电缆上、下肩要一致。
9、工作人员在拖电缆时严禁生拉硬拽,损坏电缆。
10、电缆在拐弯时,人员一律用靠弯道一侧的肩膀,避免电缆拉紧,人员被挤伤。
11、电缆拉到位后,必须及时进行吊挂,避免损坏电缆。
12、工作人员在施工过程当中认认真真的做好自主保安及互助保安工作。
13、工作人员必须听现场负责人指挥,严禁违规违章指挥和违章操作。
14、措施必须经过贯彻、学习签字确认后,方可进行施工。
煤矿下放电缆安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月煤矿下放电缆安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
1102工作面机电硐室安装移动变压器,现需下放730M铠装高压电缆,在电缆下放和敷设过程中,必须注意人身和设备的安全,特制定安全技术措施。
1、做好准备工作,检查运输用平板车安全状况,检查两车之间的连接装置是否牢固,准备充足的捆绑绳。
2、电缆盘放到平板车的过程中,必须保证不可划伤电缆外皮,盘放必须整齐,保证运输过程中不会散落。
3、盘放完毕,不可用铁丝,必须用软绳将电缆捆绑牢固,并仔细检查。
4、检查两车及电缆的整体高度,宽度,保证不超过主绞车提升下放三超限制。
5、下放前,检查绞车钢丝绳及保险绳是否连接可靠。
6、绞车司机在下放过程中,注意控制速度,特别是在接近挡车栏位置和下部车场终点位置。
7、电缆敷设过程中,登高人员必须有保护人员看护。
8、保证电缆平直,顺畅,不扭曲,不和其他电缆或者钢管交结,转角位置必须自然美观,9、由于电缆自身重量较大,按挂设的过程中,不可单人强行抬举或下扯电缆,避免电缆横甩伤人。
10、整个敷设过程中,不可划伤电缆外皮,不可将电缆搁置在尖锐物体上面,施工过程必须有专人负责。
井下临时变电所双回路改造的安全技术措施一、改造内容根据山西煤炭运俏集团晋城有限公司下发的晋煤销安[2010]159号文关于重大安全隐患执行红、黄牌管理的规定“主设备(各水平中央变电所、主排水泵、主通风机、瓦斯抽放泵站、提升人员的立井绞车)必须实现双回路供电的要求,决定对我矿临时配电点不合理的供电方式进行改造,以达到上级文件规定的要求。
改造内容主要分两项内容:1、在原来的单母线段加装一联锁开关,以形成单母线分段供电方式;2、再安装一台630移动变压器以实现动力回路实现双回路供电。
二、下井方案确定1、KBSGY-630尺寸3900mm×950mm×1400mm,重量为6.6t。
变压器尺寸为2500mm×950mm×1400mm,重量为5.8T。
PBG-500/10Z高压配电开关尺寸1300mm×1186mm×1157mm,重量为820kg。
2、罐笼尺寸为长宽高2500mm×1000mm×1800mm 绞车最大提升能力为61KN。
根据设备尺寸及提升设备尺寸要求,需对KBSGY-630及PBG-500开关进行拆卸运输,拆卸设备最大尺寸为2500mm×950mm×1400mm,重量为5.8T;高爆开关拆卸最大尺寸为及1300mm×830mm×1157mm,符合罐笼下放的要求。
因此确定采用拆卸下放的方式。
三、设备运输先在修配车间对变压器及高压配电开关进行拆卸,属于电气部分的拆卸由机电人员操作,并做好相应的记录。
拆卸部件应编号,下放物件时必须按编号顺序下放设备,拆卸部位必须用软性衬垫做好保护,并做好防爆腔的保护工作。
(1)地面设备运输利用铲车将设备移至井口位置,630变压器在下放前必须在其底部安装好车轮,测量设备全部高底。
(2)、井筒下放设备按拆卸编号将设备移入罐笼采用可靠的固定装置将其固定牢固。
下放高压电缆安全技术措施(新订版)Technical Safety Essentials(岗位安全技术)单位名:___________________姓名:_____________________日期:_____________________下放高压电缆安全技术措施(新订版)安全技术:安全文化伴随人类的生存发展而产生和发展,然而,人类真正有意识并正式地提岀安全文化仅仅是近三十年的事,安全不止在于是结果,也在于过程,它将会成为生产中的一中常态,即没有危险、不受威胁、不出事故。
根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV223X95高压交联电缆,用于井下10KV高压供电。
为保证安全可靠下放,特制定如下安全技术措施。
一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避爾侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1. 5m,高lm的架了,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。
三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子屮,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程屮下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径*21. 5mm)进行慢速下放(速度小于0. 5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道屮靠躲避嗣一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。
四、安全技术措施:1、绞车运输安全技术措施:(1)绞车司机必须经过专业培训,持证上岗。
(2)上井口电缆要采取可靠措施固定,防止下放过程中电缆下窜。
(3)提升信号由专人负责,不得随意乱发指令。
井筒收放电缆安全规定模版1. 引言本规定旨在确保井筒收放电缆的安全进行,保护工作人员的生命安全和财产安全,减少意外事故的发生。
所有从事井筒收放电缆的工作人员都必须遵守本规定,严格按照安全操作程序进行作业。
2. 前期准备2.1 井筒收放电缆工作前,需进行详细的工作计划和安全评估,并由专业人员进行审核和批准。
2.2 在开始工作之前,工作人员必须穿戴符合安全要求的劳保用品,包括安全帽、安全鞋、防护手套等。
3. 井筒收放电缆操作规范3.1 在操作过程中,工作人员必须密切配合,严格按照操作指南进行操作。
3.2 根据井筒收放电缆的具体情况,制定详细的操作方案,包括现场布线、电缆固定、防护措施等。
3.3 所有电缆应采用专用的工具进行收放,并确保工具的质量和使用状态良好。
3.4 在收放电缆时,必须保持井筒通风畅通,防止产生有害气体积聚。
3.5 在操作过程中,禁止在井筒内吸烟、使用明火等危险行为,防止引发火灾等意外事故。
3.6 如果发现电缆受损或存在其他安全隐患,应立即停止作业,并向上级报告,等待处理后方可继续工作。
4. 安全监督与应急措施4.1 在井筒收放电缆作业期间,必须设立专职监督员进行现场管理,确保各项操作符合安全规定。
4.2 针对突发情况和紧急事件,应制定详细的应急预案,并进行定期演练,提高工作人员的应急处理能力。
4.3 在井筒收放电缆时,必须设立警戒线并设置明显的警示标识,防止未经授权人员进入作业区域。
5. 事故处理与责任追究5.1 每起井筒收放电缆事故都必须及时上报,并立即采取措施进行事故处理和调查。
5.2 对于违反安全规定的人员,必须进行严肃的责任追究,并给予相应的处罚,以起到警示作用。
5.3 对于事故中的人员伤亡或财产损失,应及时进行赔偿和救助,并配合相关部门进行调查和处理。
6. 改善与总结6.1 对井筒收放电缆过程中的问题和隐患,应及时进行改善,确保安全性能的持续提升。
6.2 每次井筒收放电缆结束后,必须进行工作总结和经验分享,以增强工作人员的安全意识和技术能力。
下放电缆的安全措施根据矿井建设的需要,机电队决定从主井下放一趟电缆,电缆型号为MYP3×95+1×25,长度约130m,为了进一步保证下放电缆的安全,真正做到“安全第一、预防为主”,保证人员和财产的安全,将制定如下安全措施:一.下放的步骤1.首先在地面(主井绞车导绳轮架下)安稳调度绞车(JD-16),可使用地锚或其他稳固措施。
2.用卡子(2mm厚的板铁加工而成)把电缆夹紧,然后用紧靠电缆下放在钢丝绳用钢丝绳卡卡紧钢丝绳,使电缆卡子压在钢丝绳卡子上,每间隔固定6m一个卡子,卡子螺丝必须拧紧,使电缆的自重由绞车钢丝绳承担。
3.绞车司机(必须是专职专岗人员)按信号指示开动绞车慢慢下放电缆。
二.安全措施1.调动绞车必须固定稳固牢靠。
2.使用合格的钢丝绳。
3.必须要有专职司机操作绞车。
4.绞车必须运转正常安全可靠。
5.卡子间距不得大于6m,卡子螺丝必须拧紧,使用的卡子,卡箍或其他卡持装置必须保证既能承受电缆的重量,又保证不得损伤电缆。
6.电缆下放到井底达到所需要的余量后,先在井筒上固定电缆,然后拆固定在下放电缆的卡子,必须执行“先固定后拆除”的原则,井筒壁固定电缆间隔6m固定一个卡子,固定卡子的螺丝必须拧紧拧牢。
7.下放钢丝绳时有派专人从主井罐笼徐徐而下,观察电缆下放是否正常,如果电缆被井壁上的其它电缆、钢管、梯子间等异物卡住时及时与把钩工取得联系,停止调度绞车运转,等处理完善后再用信号指示开动绞车。
8.井口井底的把钩工(信号工)必须高度负责,听清信号,正确操作信号,避免因误操作信号而发生事故。
9.在下放过程当中,必须由机电矿长现场指挥,绝不允许有任何闪失。
此项措施必须贯彻到下放电缆过程当中所涉及的员工中去,并在下放电缆过程当中严格执行此项措施以保证人员和财产的安全。
本措施未尽事宜可按《煤矿安全规程》的相关规定执行。
安里XXXX有限公司二0一一年四月十八日。
主斜井下放高压铠装电缆安全技术措施一、目的及意义XX煤矿+1500m水平中央变电所至地面变电所的两回路电源从地面主斜井敷设至+1500m水平中央变电所,为了保证安全特制定安全技术措施。
二、施工概况工作时间:2018年8月日影响范围:主斜井提升工作地点:地面-主斜井-中央变电所三、施工组织顺序(一)人员组织安全负责人:工作负责人:工作人员:机电科人,生产区队人。
(二)准备工作1、参与工作人员必须提前到达工作地点,由工作负责人和安全负责人共同向参加工作人员贯彻学习安全技术措施,保证参与工作人员都熟悉工作步骤及安全事项。
2、机电科的电钳工和机修工各自准备好自己的工具,并按照各自的分工准备好所需材料及工具。
3、用铲车将电缆盘架放到做好的架子上,将架子固定好放到主斜井井口小绞车的旁边,用11#工字钢做一个架子,高为1.8m,用∮80mm的圆钢做为横梁,将整盘电缆托起来。
4、用∮18.5mm的钢丝绳做一个绳套,缠绕在电缆盘的外盘上用铲车将其起吊起来,然后用∮80mm的圆钢从电缆盘的中心孔中穿出,做为横梁将电缆盘放在盘上。
(三)施工顺序组织人工将电缆从电缆盘取出电缆头,从主斜井→井筒→鉴定车场→拉至中央变电所,四、作业要求1、参加施工人员应认真学习本措施,必须熟悉自己所负责的任务,应该了解整个下放电缆的流程。
2、参加人员必须穿好劳动防护用品,与其他人员协调、配合好。
3、下放电缆时,主斜井停止一切运输工作,如皮带运输、车辆运输、注浆工作。
4、电缆拉至变电所后,电钳工及维修工将电缆固定在电缆钩上。
5、下放时,采用人肩扛下放,每5m一个人,依次类推,各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为一声停、二声前拉。
6、扛电缆的所有人员,必须统一行动,必须有专人喊口令,往下放。
7、人员必须用手抓紧电缆防止下滑,不得随意放下电缆,不得随意停下休息,必须统一听从指挥。
文件编号:TP-AR-L6669
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
井口下放两路电缆安全
技术措施正式样本
井口下放两路电缆安全技术措施正
式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、概述
红庆河项目部1#风井由我单位施工,现已进行
巷道掘进施工,项目部准备两台综掘机同时进行施
工,为了提高掘进效率,项目部特安排下放两路电
缆,为了安全高效的施工,特编制此措施。
下放电缆和钢丝绳的具体参数如下:
稳车型号: JZ-16/1000 钢丝绳型号为:18×
7+FC-32-1670
电缆的型号为:MYP-3×70mm2+1×25 mm2 长
度为680m
MYJV22-3×35 mm2+1×16mm2(电压等级
10kv)
长度为680m
二、施工准备:
1、施工所有的电缆卡、螺栓等。
2、熟悉下放设备的外型尺寸及重量。
3、做好施工人员的组织安排。
4、对井口使用的设备,如回柱绞车、井口、井下信号要认真仔细的检查一边。
三、施工工序及方法
(一) 施工工序
1、在二平台对应下放电缆位置安装电缆导向辊。
2、将电缆通过导向滑轮下放悬吊钢丝绳位置准备下放。
3、井口下放电缆。
(二) 施工方法与技术要求
1、在二平台下放电缆的垂直位置安装电缆导向辊,然后再下放通过导向辊下放电缆,下放期间二平台此位置安排一人专门监视下放情况,如有情况发生,立即用对讲机和集控室操作人员联系。
2、将需要下放电缆在下放之前全部运放到井口的指定位置,并将所用到电缆卡以及螺栓等全部运输到封口盘3#模板绳处。
把电缆通过二平台导向滑轮下放到封口盘空洞口处,准备下放。
3、电缆下放时井口人员要把电缆从电缆捆中拉出,方便电缆顺着3#模板绳一并下放。
二平台的工作人员要注意,时刻观察电缆下放的情况,电缆下放100m后安排专人拿着对讲机通过吊桶慢慢下放,观察所下放电缆在井筒中和其他悬吊钢丝绳的安全距
离,符合要求后继续下放。
4、技术要求
1)电缆卡敷设在管卡上部要连接可靠。
2)连接螺栓要紧固。
3)电缆卡每隔5米安装一付。
四、安全注意事项
1. 在井口使用的工具一定要留绳,防止高空坠物。
2. 二平台工作人员保险带一定要生根。
3. 在井口干活的人员要听清信号,稳车操作工要按规程要求操作。
4. 所有施工人员,必须配带安全帽和安全带,并且使用安全带时要生根。
5. 在摆放氧气、乙炔时一定要按规定摆放,使用也一定要规程使用,旁边必须有灭火器材。
6. 特种作业人员必须持证上岗。
7. 使用电焊机时一定要确定有接地保护。
8. 现场使用电气焊时,必须严格遵守电气焊操作规程。
9. 电缆下放的同时,要有专人在稳车群巡视,发现异常立即用对讲机通知井口,停止稳车运行。
10. 悬吊用具一定要提前检查,合格后方能使用。
使用时一定要按要求使用。
11. 加强稳车的检查工作,对出现的问题要及时上报和处理。
12. 加大对作业人员安全培训教育的力度,严格按照规章制度执行
五、文明施工
1、施工中使用的工具应妥善保管,不得随手乱扔,下班前应清点找齐。
2、施工完毕后要及时清理现场,必须做到工完料尽、活尽场清,确保文明生产。
悬吊电缆钢丝绳验算
为了保证钢丝绳悬吊重量在安全系数范围内,故对钢丝绳进行校验。
悬吊钢丝绳型号为:18×7-FC-32-1670
电缆:MYP-3×70mm2+1×25 mm2 长度为680m 重4.5kg/m
MYJV22-3×35 mm2+1×16mm2(电压等级
10kv)
长度为680m 重3.5kg/m
1、悬吊钢丝绳安全系数验算:
M=Qd/F=7.3>5倍
式中Qd-钢丝绳中所有钢丝破断拉力总和
Qd=1.283×560000/9.81==73239.5kg
F=4.5×680+3.5×680+1569+200+3.99×
680=9922.2kg
因此悬吊钢丝绳18×7-FC-32-1670符合要求。
可以使用
