高压电缆下放安装安全技术措施正式版
- 格式:docx
- 大小:36.18 KB
- 文档页数:9
文件编号:RHD-QB-K5771 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX下放高压电缆安全技术措施标准版本下放高压电缆安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。
为保证安全可靠下放,特制定如下安全技术措施。
一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。
三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。
四、安全技术措施:1、绞车运输安全技术措施:(1)绞车司机必须经过专业培训,持证上岗。
(2)上井口电缆要采取可靠措施固定,防止下放过程中电缆下窜。
(3)提升信号由专人负责,不得随意乱发指令。
提升绞车的操作必须由专人负责。
(4)慢速下放(速度1m/s),下放过程中,由现场负责人统一指挥,遇到紧急情况要立即打点停车,严禁损伤电缆。
煤矿下放电缆安全技术措施
姓名:XXX
部门:XXX
日期:XXX
煤矿下放电缆安全技术措施
1102工作面机电硐室安装移动变压器,现需下放730M铠装高压电缆,在电缆下放和敷设过程中,必须注意人身和设备的安全,特制定安全技术措施。
1、做好准备工作,检查运输用平板车安全状况,检查两车之间的连接装置是否牢固,准备充足的捆绑绳。
2、电缆盘放到平板车的过程中,必须保证不可划伤电缆外皮,盘放必须整齐,保证运输过程中不会散落。
3、盘放完毕,不可用铁丝,必须用软绳将电缆捆绑牢固,并仔细检查。
4、检查两车及电缆的整体高度,宽度,保证不超过主绞车提升下放三超限制。
5、下放前,检查绞车钢丝绳及保险绳是否连接可靠。
6、绞车司机在下放过程中,注意控制速度,特别是在接近挡车栏位置和下部车场终点位置。
7、电缆敷设过程中,登高人员必须有保护人员看护。
8、保证电缆平直,顺畅,不扭曲,不和其他电缆或者钢管交结,转角位置必须自然美观,
9、由于电缆自身重量较大,按挂设的过程中,不可单人强行抬举或下扯电缆,避免电缆横甩伤人。
10、整个敷设过程中,不可划伤电缆外皮,不可将电缆搁置在尖锐物体上面,施工过程必须有专人负责。
第 2 页共 3 页
感谢您的浏览!整理范文,仅供参考。
第3 页共3 页。
超高压电缆线路的敷设安全技术1、敷设前的安全准备工作(1)施工前安排足够的时间召开站班会进行工作及安全交底。
(2)检查施工所有的工器具设备,保证其具备良好的工作状态。
校核敷设中使用的钢丝绳的机械强度。
检查使用的滚轮有无破损、尖角。
(3)检查电缆敷设路径是否畅通。
检查工井、隧道内敷设电缆时的通风措施,并测量有害气体浓度符合规定数值。
工井及竖井开孔口四周应设置遮拦和安全网防止坠落。
(4)在敷设现场所有施工范围内设好遮拦,挂警示带和醒目的警告牌。
夜间施工时还必须挂示警信号灯。
敷设施工现场要做好防火措施,配备足够的灭火材料和器具。
(5)敷设范围内如有其他运行电缆,则施工时还要切实做好邻近运行电缆的保护措施。
2、敷设时的安全要求(1)建立准确、可靠的安全通信系统。
需要就近操作电源开关,随时暂停电缆牵引,保证电缆设备不受损失。
1)在电缆盘、卷扬机及其关键部位位置摇铃开关、电铃、无线电对讲机等设备,并派专人操作和监视。
2)制定统一的指挥信号和行动规则,信号要简单,控制要迅速可靠,在电缆敷设之前应将控制信号系统安装及调试并将信号装置的使用方法向所有敷设电缆的人员交代清楚。
(2)采取必要的安全技术措施。
1)采用制动装置控制线盘的转动。
2)利用防捻器消除扭转应力。
3)安装张力计监视牵引力大小。
敷设时在卷扬机及电缆盘两端装设张力机,当电缆敷设中的牵引力超过允许值时,可迅速通过控制接点的设备来切断电源。
(3)其它应注意的安全事项。
1)敷设前接临时电源箱时要用固定插头,电源箱外壳必须可靠接地。
2)电缆拖动时,严禁用手搬动电缆,以防压伤。
电缆牵引时,所有人员严禁在牵引内角停留,施工人员应站在安全位置,精神集中地听从统一指挥。
3)在竖井、隧道等较复杂的敷设地方,施工中如遇到现场突然停电,应立即刹紧线盘并收紧所有抛锚绳。
超高压电缆线路的敷设安全技术(二)主要涉及线路规划、材料选择、施工技术及设备保护等方面。
以下将详细介绍超高压电缆线路敷设安全技术的相关内容。

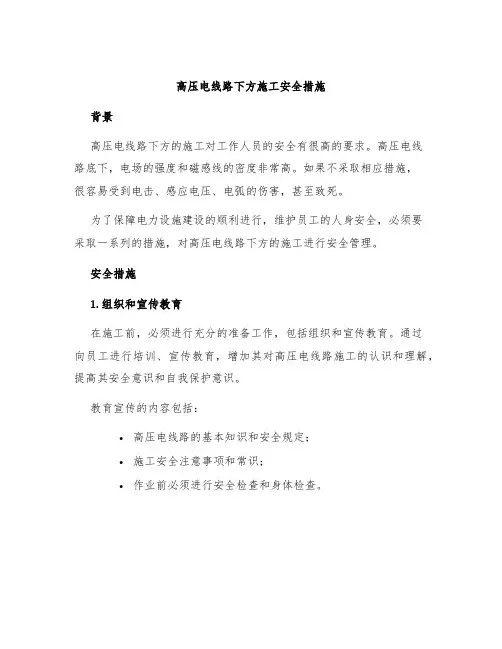

高压电线路下方施工安全措施背景高压电线路下方的施工对工作人员的安全有很高的要求。
高压电线路底下,电场的强度和磁感线的密度非常高。
如果不采取相应措施,很容易受到电击、感应电压、电弧的伤害,甚至致死。
为了保障电力设施建设的顺利进行,维护员工的人身安全,必须要采取一系列的措施,对高压电线路下方的施工进行安全管理。
安全措施1. 组织和宣传教育在施工前,必须进行充分的准备工作,包括组织和宣传教育。
通过向员工进行培训、宣传教育,增加其对高压电线路施工的认识和理解,提高其安全意识和自我保护意识。
教育宣传的内容包括:•高压电线路的基本知识和安全规定;•施工安全注意事项和常识;•作业前必须进行安全检查和身体检查。
2. 确定安全区域在高压电线路下方设立安全区域,限制施工人员的活动范围。
在高压电线路底下,建立安全警戒线,标志清晰,以确保工作人员和公众的安全。
3. 使用防护设备必须配备齐全的防护设备,对工作人员进行全面的防护。
一般应该配备防静电鞋、绝缘手套、绝缘靴、安全带、耳塞、防毒面罩等器具。
4. 使用绝缘材料在高压电线路下方施工,必须使用绝缘材料。
施工时接地、接零、接中性点,使用绝缘脚手架、绝缘工具等,避免接触带点电势的设备构件,防止感应电流、电磁辐射等对人体造成危害。
5. 施工汇报和监察在施工时务必进行汇报,对施工计划、安排和每日施工情况进行记录,做到实时监察。
对发现的问题、问题的解决过程和结果进行记录,对下一次施工的计划进行调整和完善。
6. 应急处理在施工中,必须考虑到应急处理措施。
一旦发生意外事故,必须立即启动救援预案,组织专业人员进行事故处理。
同时,根据规范要求,必须开展安全事故的调查和分析,及时总结经验,提高安全管理水平。
结论高压电线路下方施工安全措施的制定和执行对于保障电力设施的建设以及员工的人身安全都是至关重要的。
在施工前充分准备,做好宣传教育、确定安全区域、使用防护设备和绝缘材料、施工汇报和监察、应急处理等措施,可以有效降低事故的发生风险。
文件编号:GD/FS-8239(解决方案范本系列)下放高压电缆安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________下放高压电缆安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。
为保证安全可靠下放,特制定如下安全技术措施。
一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。
三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。
高压电缆安装安全技术规程高压电缆的安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。
以下是一些常见的高压电缆安装安全技术规程:1. 施工前的准备工作:在进行高压电缆安装之前,必须进行充分的准备工作。
包括对现场环境的评估,确认施工区域是否符合安全要求,检查电缆和配件的质量和规格等。
2. 施工现场的安全措施:在电缆安装现场,必须设置明显的安全警示标志,确保施工区域的安全。
同时要保证现场通风良好,防止电缆因过热而损坏。
3. 安全用具的使用:在安装高压电缆的过程中,必须使用符合规范的安全用具。
例如,使用绝缘手套和绝缘靴来防止触电,使用安全帽和护目镜来防止物体的伤害等。
4. 正确的电缆布线方式:在安装高压电缆时,必须采取正确的布线方式。
电缆应该放置在专用的电缆桥架或沟槽中,避免与其他设备或管线交叉或重叠。
5. 电缆的安装和连接:在安装高压电缆时,必须按照正常的安装程序进行。
包括正确进行电缆的剥皮和接头的连接,确保连接牢固可靠,并避免电缆损坏或短路。
6. 安全测试和验收:在安装完高压电缆后,必须进行相关的安全测试和验收工作。
例如,进行电线充分通电测试、绝缘测试和接地测试,确保电缆安装的质量和安全性。
7. 周期性检查和维护:在电缆安装完成后,必须进行定期的检查和维护工作,以确保电缆的正常运行和安全性。
这包括检查电缆的绝缘状况、接头的连接状态以及附近的安全措施等。
总之,高压电缆安装安全技术规程是为了确保高压电缆的安全运行而制定的一系列规定和措施。
遵守这些规程能够有效预防事故的发生,保障工程的顺利进行。
高压电缆安装安全技术规程(二)第一章:总则第一条为了保证高压电缆安装过程中的安全性,制定本技术规程。
第二条高压电缆安装安全技术规程适用于高压电缆的安装过程,包括电缆的敷设、连接、绝缘及接地等。
第三条电缆安装施工必须按照国家标准和相关规程进行操作,并由具备相应资质的专业施工人员执行。
第四条施工单位必须制定详细的施工方案,并进行必要的技术交底和安全教育,确保施工人员具有足够的安全意识和操作技能。
35KV变电站到副立井变电所电缆敷设安全技术措施为保证副立井场地及井下双回路供电,根据安排,从公司35KV 变电站到副立井场地敷设两趟YJV22 3*185 8.7/10KV高压交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆,用于副立井场地变电所及井下双回路的正常供电。
为保证本次电缆的安全可靠敷设,特制定本安全技术措施,内容如下:一、施工组织施工总负责人:潘太宁现场施工负责人:张振山、钮纪云现场安全负责人:孙志勇电缆拖运人员:250人所有参与施工人员,于7月18日早8:00于调度楼点名集合。
二、准备工作1、把高压电缆从设备库运到35KV变电站外场地,电缆两盘,一盘783m,一盘762m。
2、加工直径2.5m的电缆支撑架,利用变电站的基础,用钢丝绳固定,下放前将电缆整盘吊放在架子上。
3、将加工好的盘电缆架子加固,焊接牢固。
4、准备两根圆木,两道木板,下放前置于电缆架旁,便于电缆下放时能及时有效制动。
三、下放路线35KV变电站静压水仓电缆涵洞旧炸药库涵洞办公楼区涵洞副立井场地四、电缆下放方法和步骤:1、把第一盘高压电缆整盘吊放在电缆架子上,预留出电缆头。
2、下放派一人在前面引领,引领人下达停止或前进口令时,后面人员必须及时逐个往后传达口令,直至电缆到位。
转动电缆线盘人员下达口令时,后面人员必须及时逐个往前传达口令。
3、下放时由人工缓慢转动电缆盘,同时人工拖运电缆下放,直至电缆到达副立井,下放过程中如发现电缆下放速度开始加速时,必须马上操作制动装置,严格控制下放速度,以确保人员安全。
4、由人工肩运电缆沿变电站下放,每隔3米左右安排一人肩运电缆。
5、待电缆下放到制定位置后,所有人员原地不动,等候口令,统一动作,一齐将电缆挂在电缆沟上。
五、安全注意事项1、所有参与施工人员必须听从统一指挥。
2、所有施工人员穿戴好劳动防护用品。
3、在拖运电缆时,所有拖运人员,要时刻注意脚下,以免摔伤。
4、电缆拐弯处,不准人员站在内圈,以防将人挤伤。
敷设设高压电缆安全技术措施敷设高压电缆是一项非常重要的任务,需要采取一系列安全技术措施来确保施工人员的安全以及设备的质量。
以下是一些可以采取的技术措施:1.施工前的准备工作:在进行电缆敷设之前,应仔细检查电缆和其他设备的质量,确保其符合要求。
同时,要制定详细的施工计划,并进行风险评估,以确定施工过程中可能会遇到的问题和危险。
2.施工现场的准备:在施工现场要设立合适的安全标志和警告标志,并确保有足够的安全措施,例如安全带、防滑措施等。
同时,施工现场要保持整洁,以防止绊倒或其他意外的发生。
3.人员的培训和装备:施工人员需要接受相关的培训,了解高压电缆的特点和危险性,并学会正确使用相关设备和工具。
同时,每位施工人员都应该配备适当的个人防护装备,如安全帽、防护眼镜、耳塞、手套等。
4.施工过程中的检查和监测:在施工过程中,要进行定期的检查和监测,以确保电缆的敷设质量和安全性。
例如,可以使用红外线检测仪来检测电缆的温度变化,以防止过热引发火灾。
5.电缆的保护措施:为了保护高压电缆免受损坏和外界环境的干扰,可以采取一些保护措施。
例如,在埋地敷设电缆时,可以使用专用的电缆保护管,以防止机械损坏和外部潮湿环境的侵入。
6.防止触电的措施:高压电缆敷设过程中,受电缆带电性质的影响,存在触电的风险。
为了避免触电,需要在施工现场设置合适的隔离措施,确保施工人员与电缆保持安全距离,并遵守相应的操作规程。
7.施工后的检查和测试:在完成电缆敷设后,需要进行必要的检查和测试,以确保电缆的正常运行和安全性。
可以使用电缆局部放电检测设备来检测电缆接头是否正常,以及是否存在可能的故障隐患。
8.监控和维护:一旦高压电缆敷设完毕,就需要进行定期的监控和维护工作,以确保电缆的可靠性和安全性。
可以使用智能监测系统来实时监测电缆的温度、电流等参数,并及时发现并修复潜在的故障。
总之,敷设高压电缆需要采取多项安全技术措施,从施工前的准备工作到施工过程中的监测和保护措施,再到施工后的检查和维护工作,都需要严格遵守相应的规程和标准,确保施工人员和设备的安全。
高压电缆敷设安全技术措施(标准版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0997高压电缆敷设安全技术措施(标准版)一、工程概况说明-390变电所设备及3303采区安装即将开始,为充分利用春节检修时间做好安装准备,决定就春节检修时间敷设-390变电所两路高压电缆(型号:MYJV223×70)、3303采区变电所一路高压电缆(型号:MYJV223×35)。
-390变电所每路高压电缆分3根,每根长度为500米,3303采区变电所高压电缆长度为580米。
为保证敷设电缆的安全及质量,特编写此措施,以指导施工。
二、施工方案电缆到位后,使用自制滚架放电缆,-250轨道大巷用电机车拽电缆,电缆挂在第6、7钩上(即原高压电缆下方)。
-390行人巷用1辆重车拽电缆,电缆临时挂在动力电缆上方。
303采区变电所电缆滚运至301采区变电所处,人员将一头拉至25KW绞车下车场后用25KW绞车拽至3303采区变电所,电缆挂在动力电缆上方。
三、具体施工方法(一)-390变电所电缆敷设1、将-390变电所第1盘电缆运至中央变电所门口,选择一起吊点或使用龙门架,利用5吨倒链将电缆滚吊起脱离平板车。
2、将放电缆辊架放于电缆滚两侧,在电缆辊中心穿一根Φ50圆钢,然后松倒链,将圆钢连同电缆放在架上。
3、将电缆一端用铁丝固定在电机车尾部。
4、电机车以大约0.5米/秒的速度向前牵引电缆,人员时刻观察电缆放出情况,每隔25米留一人观察电缆运行状态,发现有可能刮电缆等异常情况时,立即晃灯通知机车司机停车。
高压电缆敷设安全技术措施高压电缆是一种用于输送高电压电力的电气设备,敷设安全技术措施是确保电缆敷设和使用过程中的安全性的重要环节。
下面将介绍一些常见的高压电缆敷设安全技术措施。
1.前期调查与设计:在进行高压电缆敷设前,需要进行前期调查和设计工作。
包括测量和记录管线路径、施工现场环境的土壤情况、道路状况、地下设施等。
针对不同地质条件、环境要素等,设计敷设方案和施工工艺。
2.电缆选择:根据实际需求和设计要求,选择适合的高压电缆。
电缆应符合国家标准和相关安全规范,具有良好的绝缘性能、电气性能和耐压能力。
3.施工现场准备:确认施工现场的危险源和障碍物,采取必要措施消除或避免危险。
确保施工现场的平整和敞开,并对各类设备、材料、机具等进行检查和保养。
4.人员培训:施工人员在正式施工前应接受高压电缆敷设的技术培训,了解相关安全规范和操作要求,并取得相应的操作证书。
施工现场应配备有持证人员,让其负责指导和管理其他施工人员。
5.施工设备和工具:确保施工设备和工具的运行良好、功能完善、符合要求,并定期对其进行检测和维修。
采取合适的工具和设备,根据敷设的具体情况选择合适的施工方法和技术。
6.安全防护措施:在施工现场设置合适的安全警示标志和安全防护措施,包括设置安全警戒线、禁止通行标识、限高标志等。
确保施工现场的通风良好、无明火,防止发生火灾和爆炸事故。
7.屏蔽和接地:在高压电缆敷设过程中,要进行屏蔽和接地操作。
通过屏蔽措施,防止电缆对外部环境造成干扰和干扰对电缆的影响。
通过接地措施,将电缆的金属屏蔽与地面接地,防止接地故障引起电流通过地面形成触电危险。
8.定期检测和维护:9.危险情况应急预案:在高压电缆敷设过程中,应制定应急预案,包括火灾、施工事故、人员伤害等各种危险情况的处理方法。
培训施工人员掌握应急救援技能,准备好应急救援设备和器材。
总之,高压电缆敷设需要严格遵守相关安全规范和操作要求,采取适当的技术措施确保施工过程的安全性。
行人斜井下放高压电缆安全技术措施目前我矿新增设备较多,负荷增大,以前的电缆已经无法满足安全生产的要求,行人斜井必须增加一趟高压电缆,将原来的两趟高压电缆和为一趟使用,才能满足安全生产的需求。
为确保本项工作的顺利进行,特制定以下安全技术措施:一、增设高压电缆敷设的路线:高压配电室至行人斜井至中央变电所二、准备工作在行人井上制作不于三道的刹车装置,使用铲车将电缆从材料库房吊到球场,在没有下放完电缆前,铲车不能离开,若出现电缆下滑的紧急情况时,刹车还不能将电缆刹住,铲车应果断的将电缆盘压住,防止电缆下滑。
机电人员应该找好固定电缆的材料,由熊俊才负责。
三、施工安全技术措施1、此项工程由杨明宝负责统一指挥,工作人员要听从指挥,服从安排,严格按照工作程序施工,2、所有工作人员,工作前要明确施工的内容,步骤,工作量的安排,确保工作有序的开展,工作前,所有人员必须认真学习本安全技术措施。
3、所有准备工作完成后,方可下放电缆,辅助人员将电缆从电缆盘上拉出来,通过三道刹车装置,从井背出穿下去,行人井一律从横梁上面通过,由廖洪鲜负责带头,一路上不得和其他电缆缠绕,下放过程中注意保护好人员和电缆的安全,不得有打闹,不负责任情况发生,下放速度不能过快,以免刹车不能刹住电缆,每道刹车处两个人,回电缆处5人,井背两人,其余的一律有序的从井口随电缆下井,待电缆下放完以后,由杨开纯负责将电缆固定在横梁上,不少于5处,并用U型卡将电缆固定。
固定牢固后方可松开刹车,将电缆的另一头拉到高压配电室,电缆留的长短要合适,剩余的电缆留在平房上。
其余的电工将电缆从井口开始固定,到中央变电所。
4、待工序完全结束以后,上报杨明宝,经过允许方可离开。
会审意见:总工程师:安全矿长:机电矿长:矿长:培训人:参加培训人签字:2013年2月21日。
铺设高压电缆安全技术措施摘要:铺设高压电缆是电力系统建设中重要的环节,但铺设过程中需要注意安全事项以减少事故的发生。
本文将介绍一系列的铺设高压电缆的安全技术措施,包括施工前的准备工作、安全培训、施工现场安全措施等,旨在提高高压电缆铺设过程中的安全性和效率。
1. 引言铺设高压电缆是电力系统中必不可少的一项工作,但在这个过程中,由于高压电缆本身的特点,如果不采取必要的安全技术措施,将会带来极大的安全风险。
因此,为了保障人员的生命安全和设备的运行安全,必须加强对铺设高压电缆的安全管理。
下面将介绍一些常见的铺设高压电缆的安全技术措施。
2. 施工前的准备工作在铺设高压电缆之前,必须做好相关的施工前准备工作。
首先,要明确施工的范围和施工计划,包括施工时间、地点和预计工期等。
其次,要进行地质勘察和环境评估,了解工地的地质条件和周围环境的情况,以便对施工过程中可能遇到的问题有所准备。
另外,还要做好现场的标识和监测设施的安装,确保施工现场的安全。
3. 安全培训在铺设高压电缆之前,对施工人员进行安全培训是非常必要的。
培训内容包括高压电缆的特点和安全注意事项,正确使用工具和设备的方法,以及应急处理措施等。
培训的目的是提高施工人员的安全意识和技能,使他们能够正确应对可能出现的安全问题,保障施工过程的安全。
4. 施工现场安全措施在铺设高压电缆的现场,必须严格遵守相关的安全措施。
首先,要确保施工现场的安全环境,包括保持施工现场的整洁和通风良好,避免杂物堆放和易燃物料的存在等。
其次,要使用符合要求的工具和设备进行施工,确保高压电缆的质量和安全性。
另外,还要严格执行施工方法和程序,避免违规操作导致安全事故的发生。
5. 安全监测和检测在铺设高压电缆的过程中,应进行定期的安全监测和检测工作。
通过对工地周围环境的监测和电力设备的检测,可以及时发现潜在的危险和故障,采取相应的措施进行修复和处理。
同时,还要对施工人员进行随机检查,确保他们遵守安全操作规程和使用个人防护装备。
下放高压电缆安全技术措施1. 引言下放高压电缆是一项具有风险的操作,它涉及到高电压电力系统,一旦发生事故,可能会导致人员生命安全和财产损失。
因此,制定和遵守一系列的安全技术措施是非常重要的。
本文将介绍下放高压电缆的安全技术措施,以确保操作人员的安全,预防事故的发生。
2. 下放高压电缆的工作原理在介绍安全技术措施之前,我们先了解下放高压电缆的工作原理。
下放高压电缆是将高压电缆连接到地面设备或设施,以便进行维护、修复或进行电力供应。
下放高压电缆的操作需要保证操作人员的安全,同时确保电缆的正常工作。
3. 安全技术措施3.1 设立安全警示标志在进行下放高压电缆操作前,必须在工作区域设立明显的安全警示标志,以提醒其他人员注意高压电线的存在。
标志应包括高压警示图标、文字说明以及相关安全预防措施。
3.2 确定下放区域确定安全的下放区域非常关键,下放区域应避免靠近人员常出入的地方,并且禁止未经授权的人员进入。
下放区域必须保持整洁,避免有杂物或其他可能引起危险的物品存在。
3.3 确保电缆正常工作在下放高压电缆之前,必须对电缆进行检查,确保其没有明显的损坏或安全隐患。
操作人员需要检查电缆的绝缘层、接头和连接器,以确保其正常工作。
3.4 佩戴个人防护装备下放高压电缆时,操作人员必须佩戴适当的个人防护装备,包括绝缘手套、绝缘工具、绝缘靴等。
这些防护装备能够有效地隔离高压电流,防止电击事故的发生。
3.5 制定操作流程和规范为了确保下放高压电缆的安全,应制定详细的操作流程和规范,并进行培训和教育。
操作人员必须严格按照操作规范进行操作,同时其他相关人员也应了解相应的安全措施。
3.6 实施监控和检测下放高压电缆的操作应配备实时监控设备和检测装置,以及相关报警系统。
这些设备可以及时发现异常情况,并采取相应的应急措施,保障工作的安全进行。
3.7 建立应急预案为应对可能发生的事故,必须建立相应的应急预案。
应急预案中应包括各类事故的处理措施、人员撤离方案、急救措施等,以最大程度减少事故造成的伤害。
高压电缆安装安全技术规程范文(1)电缆盘存放应立放,电缆盘底部应使用楔子板楔紧,以防电缆盘滚动伤人。
(2)电缆盘起吊应使用强度足够的穿芯杠,不得直接穿钢丝绳起吊。
(3)电缆盘采用汽车运输时,应用钢丝绳、导链固定在运输车上,且应固定牢靠。
(4)电缆竖井内施工时,上下作业面不应有交叉作业,作业面上的门、洞应封闭或悬挂警示标志,所使用的工具、材料应用绳索系牢,防止掉落。
(5)电缆竖井内作业人员必须系安全带。
(6)竖井内照明应充足,满足作业和行走安全要求,潮湿环境中的作业面应使用安全电压照明。
(7)敷设工装应固定牢靠,受力支架应经强度验算,以防工装崩塌伤人。
(8)电缆盘应放置在强度足够、带刹车的专用电缆支架上,电缆支架应固定在地面,沿电缆出线方向的反方向应加装平衡拉力的固定钢丝绳,电缆解缆时在电缆盘下应布置胶皮垫。
(9)电缆出线方向应在电缆盘的上部。
(10)高压电缆的敷设应制定专门的施工措施经审查批准后执行。
(11)竖井敷设电缆应采用从上往下敷设,敷设方案应计算整个敷设过程中电缆、电缆盘、电缆支架、机具、刹车的受力,防止过载失控,引发安全事故。
(12)电缆牵引机应配置过牵引保护装置,在地面固定牢靠。
(13)电缆牵引速度应匀速、慢速,敷设路径沿线监护人员应配置对讲机联络,牵引过程中监护人员应与电缆保持一定距离。
(14)竖井电缆应从下往上进行固定,固定过程中电缆裕量不宜过多。
高压电缆安装安全技术规程范文(2)1、引言高压电缆是输送电力的重要设备,其安装质量关系到电力系统的安全可靠运行。
为了保障高压电缆安装的安全性,制定本安全技术规程,以规范高压电缆的安装过程,确保施工人员的人身安全和设备运行的稳定性。
2、高压电缆安装前的准备工作在进行高压电缆安装之前,必须做好以下准备工作:2.1 确认电缆路线及布设方案,保证布设路径通畅。
2.2 检查土建结构的支持能力是否满足要求,确认安装位置及方法。
2.3 确保相关安全防护设施完善,比如警示标识、防护网等。
关于主斜井下放240m²高压铠装电缆的安全技术措施施工单位: 陕西隆博矿山建筑有限责任公司施工负责人:编制人:编制时间:2015年7月15日安全技术措施审批栏职务签名签审意见生产矿长安全矿长技术矿长机电矿长通风矿长技术科安监科通风科机电科调度室安全技术措施学习记录负责人:传达人:班次:年月日姓名年月日姓名关于主斜井下放240m²高压铠装电缆的安全技术措施一、目的及意义本工程是陕西益东煤矿主斜井井下供电系统主电缆安装项目,项目内容包括两趟240m²高压铠装电缆安装工程,主斜井角度15°深度1200米。
安装方式为电缆勾吊挂,垂直安装。
电缆勾采用膨胀丝固定,每1.5M安装电缆勾1套。
往井下敷设一根240m²高压铠装电缆,为了保证电缆安全可靠的敷设,特制定本措施,望施工人员认真贯彻执行。
二、施工概况工作时间:影响范围:影响主斜井管道安装工作地点:主斜井三、施工组织顺序(一)人员组织总指挥:提文谦安全负责人:孙景全工作组负责人:王学坤运输组负责人:邓贞启下放电缆组长:周顶峰悬挂电缆组长:孙营工作组成员:安装队全体人员。
(二)准备工作1、所有参加施工人员,认真学习本施工措施、煤矿安全生产的相关规程、及所在煤矿的各项安全生产规章制度。
备齐施工用各种劳保用品和工器具,用运输车辆,把电缆盘吊放到主井口预定位置,用支架支撑起电缆盘,确保放置平稳、牢固,转动灵活。
2、利用在井口设置绞车、缠绕上1500米(6′)钢丝绳以备电缆下放作保险绳之用。
安排一台20钩机用来拖拽电缆。
3.随机性制动:用五吨高强纤维吊带做个活套、电缆从中穿越、另一头可靠固定、需要制动时把活套拉紧、在电缆下放贯性力的作用下、活套随即收紧、电缆被留住、当再次下放时、活套放松即可。
4.拖拉电缆的软绳环套人均一个,以备拖拽电缆之用(避免用手直接抓握电缆,对手造成伤害)。
绕道地轮托滚八个,(翻越绕道、及特殊路段保护电缆专用)和部分电缆保护材料。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.高压电缆下放安装安全技术措施正式版
高压电缆下放安装安全技术措施正式
版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
由中煤一建二处承建的中天合创葫芦素煤矿风井井筒掘砌工程已经完成,目前正在进行清淤施工,至20xx年9月17日,此项工程进入尾声,随后将进入由立井掘砌转平巷施工阶段,按计划将增设一台MD155-67×10排水泵,配套电机为
450/500KW,原高压卧泵使用电缆也将更换为YJV32 3×95 6/10KV,故将下放两条YJV32 3×95 6/10KV高压电缆,为保证电缆下放、固定安全顺利,特编制本措施,参与施工人员必须学习签字并严格遵照执行。
一、设计概况:
葫芦素煤矿回风立井大泵动力电缆设计为随1#、4#模板绳下放,用电缆卡固定,下放期间利用提前加工好的电缆滚轮放置于1#模板绳侧,每隔5-6米使用一副卡子固定,固定时人员必许绷紧电缆,两卡之间不得留有余绳,1#模板绳电缆下放完毕后,下放4#模板绳绑扎的电缆。
二、下放注意事项:
(一)电缆绑扎操作由电工专人负责。
(二)绑扎采用专用扎丝。
(三)绑扎时将电缆拉紧,不得有余缆、打圈现象。
(四)绑扎点为6m,扎丝在钢丝绳和
电缆上的绑扎圈数不少于15圈。
(五)对井下绑扎的电缆状况进行检查。
(六)电缆下放前应有有资质的单位进行打压试验,合格后方可入井。
(七)下放前应详细检查电缆表面破损情况并对破损严重的部位认真修补。
(八)两电缆连接处使用铜套管压实,实施错位包扎,保证其绝缘良好。
(九)井壁上加装牛腿,每隔50米用铁丝牢固固定一次。
(十)电缆下放到马头门处,应注意将电缆放置在实现准备好的电缆卡上,电缆卡设置在巷道面向迎头的右侧,要求整齐美观,每隔0.5米放置一个电缆卡。
(十一)井口指挥员与集控室用对讲机沟通。
三、起落吊盘时注意事项:
井下翻矸平台计划使用3个月,3个月后,将起落吊盘,动吊盘时应注意以下事项:
(一)吊盘起落前井口把勾工应通知值班机修、电工、集控操作司机、二平台把勾工、封口盘看护人员、固定盘看护人员就位,打开电缆盖门,拿掉封皮,做好准备工作。
(二)吊盘起落由吊盘把勾工负责指挥,提前将起落的高度告诉井口信号工,上、中、下盘各有两人看守,将折页翻起,木楔拔出在吊盘上放稳。
(三)吊盘上不得有无根之物。
(四)确认在吊盘运行区域内无障碍。
(五)吊盘短距下落时,二平台把勾工根据吊盘下落高度提前将电缆从电缆架架中放出,一般多放出1~2m,然后将后面的电缆用压卡压好,再用棕绳留住。
吊盘长距下落应分次放出电缆。
(七)需绑扎的电缆电工负责每2米绑扎一次,每次扎丝在钢丝绳和电缆上绑扎不少于15圈,需卡固的电缆每6m一次,螺栓需拧紧,保证电缆不下滑,卡子不下滑。
(八)起吊盘时,如短距起(不大于15米)时,电缆不需解扎丝。
长距起时,
应将扎丝解开,收上来的电缆及时盘好,分次用电缆压卡、棕绳固定住。
(九)各处看守人员需严密观察绳和电缆的运行情况,以防刮伤、刮断电缆。
(十)各盘、台施工人员应按规定配戴保险带,且生根牢固。
(十一)吊盘起落结束后需将电缆盖门盖好,封好封皮,将二平台盘放的电缆固定好。
(十二)吊盘各盘人员配合将吊盘调正(调时将吊桶放在下喇叭口处),将木楔楔死,将折页放下,巡视吊盘各处无异常时,向信号工发出信号,由信号工向井口发信号,通知吊盘起落完毕,可进行下一步施工。
四、安全注意事项:
(一)电缆下放要提前通知甲方、监理、井口、集控室、调度室;
(二)井上井下施工人员正确佩带和使用劳动保护用品;
(三)班前8小时内不得饮酒,一旦发现以“三违”行为严肃处理;
(四)遵守劳动纪律,服从带班人指挥;
(五)井上、下要有专人统一指挥;
(六)固定电缆所使用的卡子要有有资质的人员检查,合格后方可投入使用;
(七)井口要设专人负责指挥;
(八)电缆下放到工作面时,所有施工人员要集中精力、目迎目送;
(九)井口卡电缆人员工具必须生根牢固,以免坠物伤人。
——此位置可填写公司或团队名字——。
