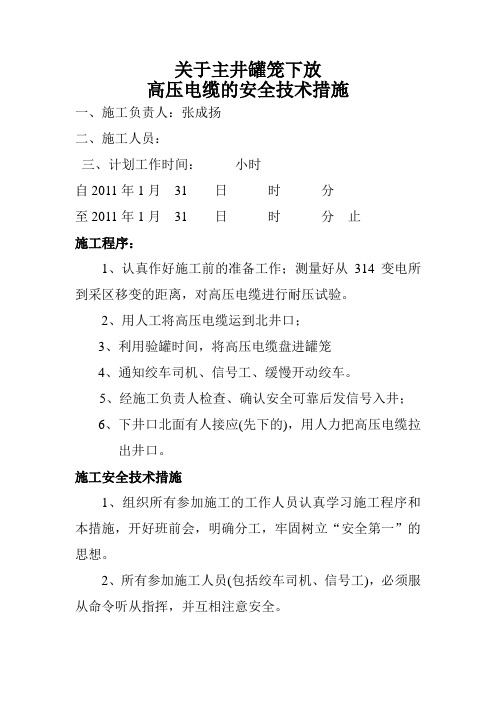

关于主井罐笼下放
高压电缆的安全技术措施
一、施工负责人:张成扬
二、施工人员:
三、计划工作时间:小时
自2011年1月31日时分
至2011年1月31日时分止
施工程序:
1、认真作好施工前的准备工作;测量好从314变电所到采区移变的距离,对高压电缆进行耐压试验。
2、用人工将高压电缆运到北井口;
3、利用验罐时间,将高压电缆盘进罐笼
4、通知绞车司机、信号工、缓慢开动绞车。
5、经施工负责人检查、确认安全可靠后发信号入井;
6、下井口北面有人接应(先下的),用人力把高压电缆拉
出井口。
施工安全技术措施
1、组织所有参加施工的工作人员认真学习施工程序和本措施,开好班前会,明确分工,牢固树立“安全第一”的思想。
2、所有参加施工人员(包括绞车司机、信号工),必须服从命令听从指挥,并互相注意安全。
3、将高压电缆盘进罐笼,注意不要盘出罐笼,并将电缆头固定在罐笼里。
4、拉电缆时,一定要注意安全,不要站在电缆里侧,以防被电缆挤伤。
5、施工负责人不得离开现场;
6、整个施工过程矿安全站要有专人监察。
以上各条如有不足请补充后批复
审批程序
措施编写:薛印成施工单位负责人:
生产科:
安全站:
机电副总:
机电矿长:
大刘煤矿主井罐笼
下放高压电缆的安全技术措施二○一一年元月三十日。
文件编号:TP-AR-L4953In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________井下高压电缆敷设安全技术措施正式样本井下高压电缆敷设安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、施工时间:20xx年月日二、施工地点:二采地面变电所至二采井下水泵房三、施工负责人:四、施工内容:敷设两趟MYJV22 ---8.7/10kv3×50 mm2的电缆各1200米五、敷设路线:地面10KV变电所→主斜井运输下山(电缆钩吊挂)→总运输下山→泵房变电所六、组织措施:1、人员安排:全矿入井员工。
2、各参加单位指派专人负责工作的组织和安全。
六、安全技术措施:(1)、人力扛运电缆入井,人员分布均匀,5米一人。
各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为“一声停、二声前拉”。
(2)、敷设电缆前,做好一切准备工作,把电缆钩吊挂好。
(3)、电缆钩的吊挂必须在同一高度及同一直线上,距离均匀,电缆吊挂要求平直。
(4)、施工前,派人清理沿途障碍物,确保敷设路线畅通。
(5)、施工前,先与矿调度联系,得到同意方可进行。
煤矿下放电缆安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月煤矿下放电缆安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
1102工作面机电硐室安装移动变压器,现需下放730M铠装高压电缆,在电缆下放和敷设过程中,必须注意人身和设备的安全,特制定安全技术措施。
1、做好准备工作,检查运输用平板车安全状况,检查两车之间的连接装置是否牢固,准备充足的捆绑绳。
2、电缆盘放到平板车的过程中,必须保证不可划伤电缆外皮,盘放必须整齐,保证运输过程中不会散落。
3、盘放完毕,不可用铁丝,必须用软绳将电缆捆绑牢固,并仔细检查。
4、检查两车及电缆的整体高度,宽度,保证不超过主绞车提升下放三超限制。
5、下放前,检查绞车钢丝绳及保险绳是否连接可靠。
6、绞车司机在下放过程中,注意控制速度,特别是在接近挡车栏位置和下部车场终点位置。
7、电缆敷设过程中,登高人员必须有保护人员看护。
8、保证电缆平直,顺畅,不扭曲,不和其他电缆或者钢管交结,转角位置必须自然美观,9、由于电缆自身重量较大,按挂设的过程中,不可单人强行抬举或下扯电缆,避免电缆横甩伤人。
10、整个敷设过程中,不可划伤电缆外皮,不可将电缆搁置在尖锐物体上面,施工过程必须有专人负责。
井下高压电缆敷设安全技术措施(通用版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0494井下高压电缆敷设安全技术措施(通用版)一、施工时间:2011年月日二、施工地点:二采地面变电所至二采井下水泵房三、施工负责人:四、施工内容:敷设两趟MYJV22---8.7/10kv3×50mm2的电缆各1200米五、敷设路线:地面10KV变电所→主斜井运输下山(电缆钩吊挂)→总运输下山→泵房变电所六、组织措施:1、人员安排:全矿入井员工。
2、各参加单位指派专人负责工作的组织和安全。
六、安全技术措施:(1)、人力扛运电缆入井,人员分布均匀,5米一人。
各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为“一声停、二声前拉”。
(2)、敷设电缆前,做好一切准备工作,把电缆钩吊挂好。
(3)、电缆钩的吊挂必须在同一高度及同一直线上,距离均匀,电缆吊挂要求平直。
(4)、施工前,派人清理沿途障碍物,确保敷设路线畅通。
(5)、施工前,先与矿调度联系,得到同意方可进行。
(6)、地面在支撑架上用手动葫芦吊起电缆盘放电缆时,吊挂必须牢固,起吊高度不得超过200mm,并由两人转动电缆盘放电缆,电缆盘旋转不得过快。
放电缆人员准备两根长1.5m方木。
电缆盘旋转过快时,及时刹住。
(7)、扛运人员在行走过程中,速度保持一致。
电缆不得在运输途中弯曲打折。
文件编号:RHD-QB-K5958 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX地面敷设高压电缆安全技术措施标准版本地面敷设高压电缆安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、概述:由主井配电向副井敷设下井一、下井二两回路高压电缆,为保证施工安全,特编制该措施。
二、危险源:1、山路行走。
2、人员协调不一致。
3、电缆下滑伤人。
4、利物划伤电缆。
5、人员滑倒摔伤。
6、通讯用具不合格。
三、施工顺序:对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象-使用摇表遥测电缆绝缘值-清理施工路线上的障碍物-使用铲车将电缆由矿里运至施工地点-使用5吨手拉葫芦将电缆滚子吊起挂在铲车铲齿上-将电缆全部从电缆滚子上倒出-人员分两部分一部分向主井方向另一部分向副井方向-使用户外中间将电缆连接起来-吊挂电缆。
四、安全技术措施:1、施工设专人负责,统一指挥,明确分工,责任到人。
2、由施工负责人试验所使用对讲机是否灵敏可靠,确认对讲机的使用距离。
3、由施工负责人进行详细检查,电缆规格、型号、截面、电压等级等必须符合要求,电缆外观检查无绞拧、划伤等缺陷。
4、施工前电工应摇测电缆绝缘值,电缆摇测完毕后,必须将芯线分别对地放电。
5、使用合格5分钢丝绳做专用绳套子,将绳套子穿过电缆滚子孔,将绳套子挂在铲车铲齿上,待绳套子完全受力后方可正式起吊,专人清理运输路线,运至指定位置后将电缆滚子放置在平实可靠处。
6、铲车将电缆滚子运至指定地点后,使用手拉葫芦将电缆滚子挂在铲车铲齿上,电缆滚子离地20-50mm,由两人负责转动电缆滚子,将电缆从电缆滚子上全部倒出,倒电缆时人员向主井方向拉电缆,主井电缆敷设到位后,将电缆滚子上所剩电缆边松边向副井方向拉,拉电缆人员分布均匀,协调一致,过下坡时严禁上肩,电缆滚子应匀速转动,转动过快时将木头插到电缆滚子下方,降低转动速度,铲车进行起吊时,人员不准在铲车起重臂下,铲车吊起电缆架时,人员不准在电缆滚子附近,不准用手或脚推蹬电缆滚子。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改副斜井下放高压铠装电缆安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes副斜井下放高压铠装电缆安全技术措施(标准版)一、目的及意义目前宝华煤矿副斜井下与中央变电所之间有多余的高压电缆160米,此电缆为备用保安供电电源线,目前发电机迁移至10kv变电所,电源线不够长。
目前雷雨季节,矿井下没有保安电源,对供电的安全运行极为不利,为保证供电的安全可靠性提高供电质量,需要从副斜井敷设电缆至地面10kv变电所,为了保证安全特制订安全技术措施。
二、施工概况工作时间:2014年6月18日16:00--20:00影响范围:影响副斜井提升工作地点:副斜井变电所至地面10kv变电所三、施工组织顺序(一)人员组织安全负责人:苏亮工作负责人:毛宝勤、周海飞、马小平工作人员:机电队10人、生产区队60人(二)准备工作1、参与工作人员必须提前到达工作地点,由工作负责人和安全负责人共同向参加工作人员贯彻学习安全技术措施,保证参与工作人员都熟悉工作步骤及安全注意事项。
2、机电队的电工和机修工各自准备好自己的工具,并按照各自的分工准备好所需材料和工具。
3、机电队提前拆除巷道固定电缆的卡子,并且清除影响电缆拉出的障碍物。
4、机电队准备好电缆吊挂材料与电缆勾,包括电缆拉出后对巷道内的电缆固定。
(三)施工顺序把斜井下的电缆从电缆勾轻轻地取下,按照电缆的走向,有顺序拉电缆,在斜井内必须采取临时固定措施。
然后将多余电缆按照电缆桥架的位置,拉到10kv变电所。
文件编号:GD/FS-8239(解决方案范本系列)下放高压电缆安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________下放高压电缆安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。
为保证安全可靠下放,特制定如下安全技术措施。
一、劳动组织:施工总负责人:现场施工负责人:现场技术负责人:现场安全负责人:二、准备工作:1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;2、把高压电缆运到副井井口;3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;5、准备好线皮、钢丝绳,下放时在井口固定电缆。
三、下放方法和步骤:1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;6、按照事先设计的供电系统图接线。
高压电缆敷设安全技术措施(标准版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0997高压电缆敷设安全技术措施(标准版)一、工程概况说明-390变电所设备及3303采区安装即将开始,为充分利用春节检修时间做好安装准备,决定就春节检修时间敷设-390变电所两路高压电缆(型号:MYJV223×70)、3303采区变电所一路高压电缆(型号:MYJV223×35)。
-390变电所每路高压电缆分3根,每根长度为500米,3303采区变电所高压电缆长度为580米。
为保证敷设电缆的安全及质量,特编写此措施,以指导施工。
二、施工方案电缆到位后,使用自制滚架放电缆,-250轨道大巷用电机车拽电缆,电缆挂在第6、7钩上(即原高压电缆下方)。
-390行人巷用1辆重车拽电缆,电缆临时挂在动力电缆上方。
303采区变电所电缆滚运至301采区变电所处,人员将一头拉至25KW绞车下车场后用25KW绞车拽至3303采区变电所,电缆挂在动力电缆上方。
三、具体施工方法(一)-390变电所电缆敷设1、将-390变电所第1盘电缆运至中央变电所门口,选择一起吊点或使用龙门架,利用5吨倒链将电缆滚吊起脱离平板车。
2、将放电缆辊架放于电缆滚两侧,在电缆辊中心穿一根Φ50圆钢,然后松倒链,将圆钢连同电缆放在架上。
3、将电缆一端用铁丝固定在电机车尾部。
4、电机车以大约0.5米/秒的速度向前牵引电缆,人员时刻观察电缆放出情况,每隔25米留一人观察电缆运行状态,发现有可能刮电缆等异常情况时,立即晃灯通知机车司机停车。
高压电缆下放安全技术措施为了安全的把35mm2的高压电缆从主井筒内敷设至井下中央变电所,保证地面对高压电缆下放至中央变电所过程中的人员与电缆设备的安全性与可靠性,以及高压电缆从井筒到中央变电所敷设的标准性,特此制定35mm2的粗钢丝铠装电缆施工方案及安全技术措施。
一、施工组织机构为确保启封后,主井筒内下放35mm2高压铠装电缆的安全顺利进行,特成立领导组:组长:武永锋成员:杜世平、李志兵、陈全林、邓言睿、胡小军领导小组组长负责在地面统一指挥。
杜世平负责协助组长对各项工作的具体安排、协调。
李志兵负责井筒下放电缆作业的监督,辅助。
胡小军负责稳车的检查维护,以及提升期间的信号传递保障工作。
邓言睿负责此次检修期间的各种措施编制与审核。
陈全林负责主井口和稳车部分的安装与协调。
任文明在主井井筒内,对井筒内电缆从上至下进行逐步检查。
二、施工作业方法:为下放到井下能够安全可靠的运行,在35mm2的粗钢丝铠装电缆到矿以后组织专业人员用高压摇表对高压电缆进行检查,绝缘是否达到规程要求。
作业顺序:首先由地面焊工加工一个能够架起存放电缆的架子,使之电缆架能够转动,并固定在离井口范围10米以外,并正对井口。
将井筒内的一个罐笼提至井口上方,一个位于井底,并闭锁提升绞车;在距井壁500mm处放钢梁并固定,由专职人员在钢梁上方、下放高压电缆处距井壁500mm处做一个地轮,检查主井绞车以及稳车各个系统,特别是液压系统和刹车系统,下放时用稳车下放电缆,提前将副箕斗下放至井底,提前准备一根大约450米长,直径21.5mm的钢丝绳与稳车的钢丝绳用不少于5个卡子卡住并缠绕在稳车的滚筒上,为了防止钢丝绳承压后夹死,在稳车滚筒上缠绕钢丝绳时,每缠绕一层在滚筒上横加6根50mm 扁铁,并派专职人员进行排绳。
在主井绞车房副箕斗钢丝绳出口处安装一个直棍子用来拖住钢丝绳,并在棍子两边焊接挡板,防止钢丝绳跑出棍子,然后将其28mm的钢丝绳的一头于高压电缆头用卡子卡住,通过地轮下放(下放前检查地轮的可靠性能,待完好后方准作业),下放时井口作业人员对下放的钢丝绳与电缆每隔6米打一卡子,卡子为机修厂特制,并确保钢丝绳与电缆之间的联接的牢固。
文件编号:RHD-QB-K5771 (解决方案范本系列)
编辑:XXXXXX
查核:XXXXXX
时间:XXXXXX
下放高压电缆安全技术措施标准版本
下放高压电缆安全技术措施标准版
本
操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
根据工期安排,我矿井下安装临时变电所,需在副斜井下放两趟MYJV22 3×95高压交联电缆,用于井下10KV高压供电。
为保证安全可靠下放,特制定如下安全技术措施。
一、劳动组织:
施工总负责人:
现场施工负责人:
现场技术负责人:
现场安全负责人:
二、准备工作:
1、提前在副斜井中躲避硐侧按设计要求打眼并挂好电缆挂钩;
2、把高压电缆运到副井井口;
3、加工一个长6m,宽1.5m,高1m的架子,下放时盘放电缆;
4、把加工好的盘电缆架焊接在两辆平板车上,焊接要牢固;
5、准备好线皮、钢丝绳,下放时在井口固定电缆。
三、下放方法和步骤:
1、把高压电缆按8字型盘放在平板车上的架子中,上井口预留200电缆不盘,直接从井口拉到10KV变电站;
2、用钢丝绳、线皮在井口固定好电缆(保证电缆外皮不受损伤)防止电缆下放过程中下窜;
3、采用副斜井JK-2提升绞车(钢丝绳直径φ21.5mm)进行慢速下放(速度小于0.5m/s);
4、从井口开始,人工从平板车上把电缆一点一点卸下,摆放在巷道中靠躲避硐一侧;
5、两趟电缆全部拉到预定位置时,分别把两趟高压电缆挂在电缆钩上;
6、按照事先设计的供电系统图接线。
四、安全技术措施:
1、绞车运输安全技术措施:
(1)绞车司机必须经过专业培训,持证上岗。
(2)上井口电缆要采取可靠措施固定,防止下放过程中电缆下窜。
(3)提升信号由专人负责,不得随意乱发指令。
提升绞车的操作必须由专人负责。
(4)慢速下放(速度1m/s),下放过程中,
由现场负责人统一指挥,遇到紧急情况要立即打点停车,严禁损伤电缆。
2、所有参与此次下放工作的的人员都要学习本措施。
3、其他未尽事宜,严格按照《煤矿安全规程》及审批意见执行。
