桩基础工程预算实例
- 格式:doc
- 大小:74.50 KB
- 文档页数:6
桩基础工程量公式
一、桩基础工程量公式的基本原理
其中,桩的立方体体积的计算公式为:
桩的立方体体积=π×(桩的底面半径^2)×桩的高度
二、桩基础工程量公式的实例
以水平方向钻孔灌注桩为例,假设钻孔灌注桩的规格为直径为1米,高度为10米,工程需要铺设100根该规格的桩。
1.计算桩的立方体体积:
桩的底面半径为0.5米,桩的立方体体积的计算公式为:
桩的立方体体积=π×(0.5^2)×10=π×0.25×10=2.5π米³
2.计算桩基础工程量:
3.将桩基础工程量转换为实际数值:
由于π是一个无限不循环小数,无法精确计算,一般将π取3.14进行近似计算。
将桩基础工程量的计算结果转化为实际数值为:通过以上计算,可以得到该水平方向钻孔灌注桩工程所需的桩基础工程量为785立方米。
三、桩基础工程量公式的应用注意事项
1.针对不同类型的桩基础工程,需要根据具体情况选择合适的计算公式,并注意其适用范围。
2.在实际计算时,需要根据工程的具体要求和实际情况进行调整和修正,如考虑桩顶扩展部分等因素。
3.在计算桩的立方体体积时,需要保留足够的有效数字,以确保计算结果的准确性。
总结:
桩基础工程量公式是用于计算桩基础工程量的一种常用预算方法。
通过计算桩的立方体体积和桩的数量,可以得到桩基础工程量的估算值。
在实际应用中,需要根据具体情况进行调整和修正,并注意公式的适用范围和计算精度。
对于复杂的桩基础工程,可能需要结合其他方法和工程经验来进行估算和预算。
钻孔灌注桩基础工程预算工程名称:长春市某办公楼工程造价:编制人:廖坤63100922审核人:徐龙宪编制日起:2014年4月10日目录一、工程概况 1二、工程预算表 2三、工程量计算 4四、工料分析 6五、经济技术指标分析 6六、参考文献 6一、工程概况长春市某二级建筑基础工程公司承揽某二级住宅楼钻孔灌注桩基础工程。
地基土为二类土,灌桩砼强度为C30,灌注桩分为两种类型,钢筋笼砼保护层为50,施工所用钢筋φ6,φ10为Ⅰ级钢筋,大于φ10的钢筋为Ⅱ级钢筋,各种钢筋用量如下图所示:项目根数桩长(m)钢筋笼长度(m)桩径()主筋加强筋螺旋筋入(桩型直径()长度()根数直径()间距(m)直径()螺距()1 100 19 12 800 20 12 6 10 1500 6 1402 150 25 18 1100 20 18 10 10 1500 6 180 表Ⅰ钢筋笼配筋情况如下图:计划工期5月1日至6月30日,施工采用300H型钻机三台,16t骑车式起重机一台,用于吊放钢筋笼套管。
注:①钢筋笼制作损耗量和变形增量为钢筋笼总量的3%。
②钢筋笼线密度:Qφ6=0.222φ10=0.617φ20=2.466二.工程预算表三.工程量的计算1. 混凝土工程量()()()223ZH111111V =D H 0.25n =0.8180.25120=1101m 44ππ++⨯()()()223ZH222211V =D H 0.25n = 1.1240.25200=4609m 44ππ++⨯ZH1ZH2V=V +V =11014609=5710+3m 2. 泥浆工程量()223ZH111111V =D H n =0.818120=1086m 44ππ'⨯⨯ ()223ZH222211V =D H n = 1.124200=4562m 44ππ'⨯⨯ 3ZH1ZH2V =V +V =10864562=5648m '''+3.钢筋用量 ⑴主筋20根数q 桩数笼长ϕ=⨯⨯⨯G1146 2.47120+1710 2.47200=108878kg=109t =⨯⨯⨯⨯⨯⨯G()201= G 12%=111t ϕ⨯+G ⑵螺旋筋6L(1)n q Sϕ=+⨯⨯G114(1)1200.222281930.3kg t =+⨯⨯⨯==G217(1)2000.222808190.3kg t =+⨯⨯⨯==G612()(12%)13t ϕ=+⨯+=G G G⑶加强筋加强筋主筋10L(0.1)(+1)n q 22.5d D d ϕπ=---⨯⨯G10.0114(0.80.10.018)(+1)1200.617104022 2.5kg t π=---⨯⨯⨯==G 20.0117(1.10.10.022)(+1)2000.617294332 2.5kg t π=---⨯⨯⨯==G 1012()(12%)5t ϕ=+⨯+=G G G总量20610111135129t t t t ϕϕϕ=++=++=G G G G。
桥梁工程预算实例假设我们的桥梁工程是一座跨越河流的公路桥,预计总投资为5000万元。
下面是该桥梁工程预算的主要部分:1.桩基工程:-基坑开挖费用:采用人工开挖,预计开挖面积为3000平方米,人工费用为100元/平方米,总费用为30万元。
-钢筋工程费用:按照设计要求,桩基工程需要使用钢筋,预计钢筋用量为50吨,价格为5000元/吨,总费用为25万元。
-混凝土浇筑费用:按照设计要求,桩基工程需要使用混凝土,预计混凝土用量为1000立方米,价格为500元/立方米,总费用为50万元。
2.桥面铺装工程:-桥面铺装材料费用:按照设计要求,桥面需要使用沥青混凝土进行铺装,预计用量为3000立方米,价格为1000元/立方米,总费用为30万元。
-铺装施工费用:按照施工要求,桥面铺装需要进行施工,预计人工费用为100万元。
3.桥梁支座工程:-橡胶支座费用:按照设计要求,桥梁需要使用橡胶支座,预计用量为500个,价格为5000元/个,总费用为25万元。
-支座安装费用:按照施工要求,桥梁支座需要进行安装,预计安装人工费用为50万元。
4.桥梁防水工程:-防水材料费用:按照设计要求,桥梁需要进行防水处理,预计用量为5000平方米,价格为100元/平方米,总费用为50万元。
-防水施工费用:按照施工要求,桥梁防水需要进行施工,预计人工费用为100万元。
5.其他工程费用:-设计费用:按照设计要求,桥梁需要进行设计,预计设计费用为100万元。
-监理费用:按照监理要求,桥梁需要进行监理,预计监理费用为50万元。
-管理费用:按照工程管理要求,预计管理费用为50万元。
总结以上各项费用,可以得到桥梁工程预算如下:-桩基工程费用:30万元-桥面铺装工程费用:130万元-桥梁支座工程费用:75万元-桥梁防水工程费用:150万元-其他工程费用:200万元所以,桥梁工程的总预算为585万元。
需要注意的是,以上仅为桥梁工程预算的一个简单示例,实际的桥梁工程预算较为复杂,需要综合考虑各方面因素进行细致的分析和估算。
造价工程工程量计算实例假设有一座新建的办公楼,需要进行造价工程工程量计算。
下面是该项目的一个实例,以展示如何进行工程量计算。
1.地基基础工程量-打桩工程:根据设计要求,需要打30根钢筋混凝土桩。
每根桩的长度为15米,直径为1米。
根据单位长度占地面积为5平方米,可以得出总桩工程量为30*15*5=2250平方米。
-地下室开挖:根据设计要求,地下室的面积为1000平方米,深度为3米。
根据单位面积开挖量为1.5立方米/平方米,可以得出总开挖工程量为1000*3*1.5=4500立方米。
2.建筑工程量-门窗工程:根据设计要求,该办公楼的门窗数量为50个。
根据单位数量门窗用量为1个/平方米,可以得出总门窗工程量为50个。
3.安装工程量-电气安装工程:根据设计要求,该办公楼的电气安装包括照明、插座、空调等设备。
根据设计要求,照明设备数量为100个,插座数量为50个,空调设备数量为10个。
根据单位数量安装工程量为100个+50个+10个=160个。
-水暖安装工程:根据设计要求,该办公楼的水暖安装包括供水和排水管道。
根据设计要求,供水管道的长度为500米,排水管道的长度为800米。
根据单位长度安装工程量为500+800=1300米。
4.其他工程量-油漆工程:根据设计要求,需要进行室内外油漆。
根据设计要求,室内面积为2000平方米,室外面积为1500平方米。
根据单位面积油漆用量为0.2千克/平方米,可以得出总油漆工程量为2000*0.2+1500*0.2=700千克。
以上是该办公楼项目的一部分工程量计算实例。
工程量计算是建筑工程中非常重要的一环,它可以帮助项目管理人员合理安排工程时间、控制成本,并为项目的进展提供基础数据支持。
钻孔灌注桩基础工程预算摘要:本文旨在介绍钻孔灌注桩基础工程预算的内容和方法。
首先,我们将简单介绍钻孔灌注桩基础工程的定义和作用。
然后,详细描述了预算的步骤和方法,并提供了一些实际案例。
最后,我们总结了预算过程中需要注意的事项和注意事项。
1. 引言钻孔灌注桩基础工程是一种常用于建筑和土木工程中的基础建设方法。
它通过在地面下钻孔并注入混凝土形成桩基,以增加承载能力和稳定性。
在进行钻孔灌注桩基础工程之前,需要进行预算来确定项目的成本。
2. 预算步骤2.1 收集项目信息在开始预算之前,首先需要收集项目的基本信息,包括但不限于预算周期、工程规模、工程地点等。
这些信息将有助于确定预算的具体内容和方向。
2.2 确定工程量工程量是预算的基础,其中包括土方工程量、混凝土工程量、钢筋工程量等。
需要通过现场测量、设计图纸等方式来确定工程量。
2.3 编制单位工程价格表根据项目的特点和需求,制定相应的单位工程价格表。
单位工程价格表应包括钻孔的价格、灌注桩的价格等。
2.4 计算预计成本通过将工程量与单位工程价格表相乘,计算出预计成本。
同时,还应考虑其他费用,如管理费用、利润等。
2.5 编制预算报表将计算出的预计成本整理成预算报表,以便于管理和审查。
3. 预算方法3.1 标准定额法标准定额法是一种根据工程项目的所需资源和工作量来估算成本的方法。
通过将工作量乘以工作单位所需的资源数量和单价,来计算出成本。
3.2 参考市场价法参考市场价法是一种根据市场行情来估算成本的方法。
通过查询市场价格,将工程量与市场价格相乘,得到成本。
3.3 经验估算法经验估算法是一种基于以往类似项目经验来估算成本的方法。
通过参考类似项目的预算数据和经验,来计算出成本。
4. 实际案例以某个具体的钻孔灌注桩基础工程项目为例,我们可以通过收集项目信息、确定工程量和预算方法等步骤,来编制钻孔灌注桩基础工程的预算。
根据具体情况,我们可以采用不同的预算方法,如标准定额法、参考市场价法或经验估算法。
钻孔灌注桩基础工程预算钻孔灌注桩基础工程预算是土木工程中确定项目预算的重要组成部分之一。
钻孔灌注桩是一种常用的地基处理方法,它通过在地下进行钻孔并灌注混凝土,从而增加地基的承载能力和稳定性。
钻孔灌注桩基础工程预算的编制,旨在确定项目的成本以及资源的合理利用,进而帮助项目的管理和控制。
钻孔灌注桩基础工程预算的编制过程通常包括以下几个步骤:1. 工程量清单的编制:根据项目的设计要求和工程计划,编制钻孔灌注桩基础工程的工程量清单。
工程量包括钻孔的长度、数量,灌注的混凝土体积等。
2. 材料价格的确定:根据市场行情和供需关系,确定所需材料的价格。
这些材料包括混凝土、灌浆材料、钢筋等。
3. 人工费用的计算:根据工程量清单中所列的人工工时和单位人工工资,计算出所需人工的费用。
此外,还应考虑到加班费、管理费用和安全保障费用等因素。
4. 设备租赁成本的计算:如果需要租赁钻机、混凝土泵等专用设备,需要计算设备租赁费用。
这一步还需要考虑设备的使用周期、租赁合同的条款等因素。
5. 其他费用的考虑:除了材料成本、人工费用和设备租赁成本,还需要考虑其他因素,如施工场地的租赁费用、水电费用、运输费用等。
钻孔灌注桩基础工程预算的编制需要对各项费用进行综合考虑和计算,确保每一项费用都得到合理的估算。
在编制预算过程中,需要与相关部门和供应商进行沟通,以获取准确的材料价格和设备租赁费用。
此外,还需要对施工过程中可能出现的风险和变更进行充分的考虑,并在预算中留出一定的余地。
钻孔灌注桩基础工程预算的准确性对项目的顺利进行具有重要的影响。
一个合理且准确的预算可以帮助项目团队合理安排资源和资金,避免因预算不足而导致施工进度延误或质量问题。
因此,项目管理者应高度重视预算编制工作,并与相关部门和专业人员密切合作,确保预算的准确性和可靠性。
总之,钻孔灌注桩基础工程预算是一个综合性的工作,需要充分考虑各项费用和因素,并确保预算的准确性。
只有通过细致、全面的预算编制工作,才能为项目的顺利进行提供有力的支持。
钻孔灌注桩基础工程预算(二)引言概述钻孔灌注桩基础工程预算是指通过计算和预估,在项目招标前准确估计工程投资的过程。
预算的编制要考虑到工程实施的技术要求、材料价格、劳动力成本等因素,从而提高工程经济效益和项目质量。
本文将介绍钻孔灌注桩工程预算的具体内容,包括主要预算要素和计算方法。
正文内容一、劳动力成本预算1.人工劳动力投入:根据工程量和技术要求,估算所需人工劳动力数量,并根据人员等级和工作时间计算出人工成本。
2.管理人员成本:包括项目经理、工程师等管理人员的工资和福利费用。
3.基层工人成本:包括技术工、普通工等基层岗位的工资和福利费用。
4.基础设施成本:包括办公室、生活区等基础设施建设所需费用。
5.招募和培训成本:根据实际情况估算招募和培训人员的费用。
二、材料成本预算1.钻孔灌注桩材料:包括水泥、沙子、石子等材料的价格,根据施工方案和设计要求进行估算。
2.钢筋材料:根据设计要求和施工方案,估算钢筋的用量和价格。
3.辅助材料:包括膨胀剂、防水材料等辅助施工材料的价格。
三、设备成本预算1.钻机设备成本:根据项目规模和施工要求,估算所需钻机设备的数量和价格。
2.配件和零部件成本:根据设备的规格和技术要求,估算所需的配件和零部件费用。
3.运输和维修成本:包括设备的运输费用和维修费用。
四、施工过程成本预算1.钻孔过程成本:包括钻孔机械作业、孔壁护结构等成本。
2.灌注过程成本:包括混凝土灌注和振捣成本。
3.围护结构成本:包括围护材料和建造围护结构的成本。
4.动浆过程成本:包括动浆材料和动浆施工的成本。
5.后续工序成本:包括地表修复和项目验收等后续工序的成本。
五、其他成本预算1.设计费用:包括结构设计、施工图设计等设计费用。
2.管理费用:包括施工管理、质量控制等管理费用。
3.税费:根据相关税费政策,估算出项目所需缴纳的税费。
总结钻孔灌注桩基础工程预算是一个复杂的过程,需要综合考虑人工劳动力、材料、设备、施工过程和其他成本因素。
标题:桩基工程施工预算一、前言桩基工程施工预算是在工程项目实施前,根据工程设计文件、施工图纸、施工方案及有关技术经济资料,对工程项目的施工过程中所需的人工、材料、机械设备、临时设施、施工措施等各项费用进行预测和计算,为工程项目的投资控制提供依据。
本文将以一个具体的桩基工程为例,详细介绍桩基工程施工预算的编制过程。
二、工程概况工程名称:某市高铁站前广场桩基工程工程地点:某市高铁站前广场工程规模:共计150根桩,其中包括直径600mm的桩100根,直径800mm的桩30根,直径1000mm的桩20根,直径1200mm的桩0根。
工程内容:主要包括桩基施工、桩基检测、土方开挖、基础垫层施工等。
三、预算编制依据1. 工程设计文件:包括施工图纸、工程量清单、工程说明等。
2. 施工方案:包括施工工艺、施工进度计划、施工组织设计等。
3. 施工预算定额:根据工程特点和施工方案,参照《建筑工程施工预算定额》和相关行业标准,确定各项工程的预算定额。
4. 材料价格信息:根据市场调查和供应商报价,结合工程所在地的材料价格行情,预测施工期间材料价格变化。
5. 机械设备租赁价格:根据市场调查和租赁公司报价,预测施工期间机械设备租赁价格变化。
6. 人工工资标准:根据当地人力资源市场工资水平,结合施工特点,预测施工期间人工工资变化。
7. 施工措施:根据工程特点和施工方案,预测施工期间所需的安全文明施工措施费用。
四、预算编制内容1. 人工费:根据工程量清单和预算定额,计算各工程量的人工消耗量,乘以人工工资标准,得出人工费。
2. 材料费:根据工程量清单和预算定额,计算各工程量的材料消耗量,乘以材料价格,得出材料费。
3. 机械设备费:根据施工方案和预算定额,计算各工程量的机械设备消耗量,乘以机械设备租赁价格,得出机械设备费。
4. 临时设施费:根据工程特点和施工方案,预测施工期间所需的临时设施费用,包括临时宿舍、临时仓库、临时道路等。
5. 施工措施费:根据工程特点和施工方案,预测施工期间所需的安全文明施工措施费用,包括安全防护、环境保护、文明施工等。
钻孔灌注桩基础工程预算钻孔灌注桩基础工程预算1. 引言钻孔灌注桩基础工程是建筑领域中常用的一种基础施工方法。
本文档旨在提供一份详细的钻孔灌注桩基础工程的预算模板,以供工程团队参考和使用。
2. 工程概述钻孔灌注桩基础工程的概述包括工程的背景、目的、范围、施工地点等详细信息。
此部分还应包括工程的设计要求和技术标准,以指导后续的预算工作。
3. 工程量清单工程量清单是钻孔灌注桩基础工程预算的核心。
此部分应包括每项工程的具体量值,如钻孔直径、桩长、桩数等,以及单位工程造价。
4. 材料清单材料清单应包括预算所需的各类材料和数量,如水泥、钢筋、砂石等。
此部分应详细列出每种材料的规格、单位价格和使用量,以及总计预算。
5. 劳务费用劳务费用是钻孔灌注桩基础工程预算的重要组成部分。
此部分应包括各类工种的人员数量和时薪,以及总计预算。
此外,还应考虑到可能的加班费用和其他福利待遇。
6. 设备租赁费用钻孔灌注桩基础工程通常需要使用各种设备来完成施工任务。
此部分应列出所需设备的类型和数量,以及租赁费用和使用时间。
此外,还应考虑到设备的维护费用和意外损坏的赔偿。
7. 其他费用钻孔灌注桩基础工程可能涉及一些其他费用,如施工许可证费用、安全防护费用等。
此部分应根据实际情况列出各项费用和总计预算。
8. 预算总计在完成以上各个章节的预算工作后,应对各项费用进行汇总,并得出钻孔灌注桩基础工程的总计预算。
此部分还应包括预算的编制人和审核人的签名和日期。
【扩展内容】1. 本文档所涉及附件如下:- 工程图纸和设计文件- 各类材料和设备的规格和报价表- 相关合同和协议2. 本文档所涉及的法律名词及注释:- 钻孔灌注桩基础工程:一种通过钻孔、灌注混凝土的方式构建桩基的工程方法。
- 工程量清单:详细列出工程所需材料和劳务的清单,用于预算和施工组织。
- 设备租赁费用:租用施工所需设备的费用,包括设备的租金和维护费用。

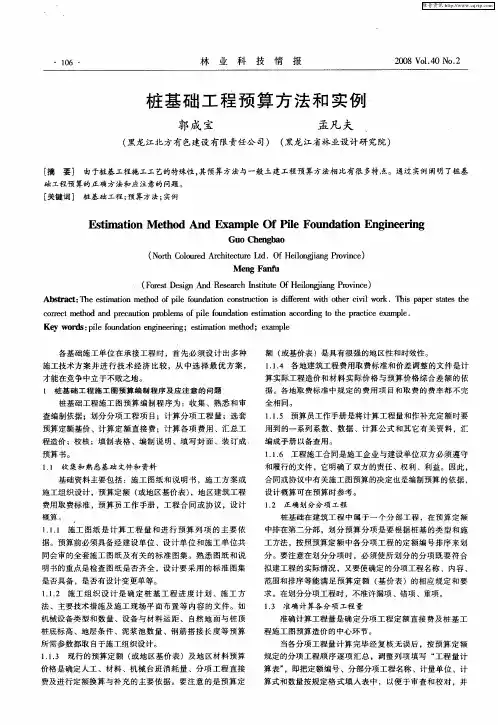

桩基础工程预算方法和实例各基础施工单位在承接工程时,首先必须设计出多种施工技术方案并进行技术经济比较,从中选择最优方案,才能在竞争中立于不败之地。
由于桩基工程施工工艺的特殊性,其预算方法与一般土建工程预算方法相比有很多特点。
本文通过实例阐明了桩基础工程预算的正确方法和应注意的问题。
1 桩基础工程施工图预算编制程序及应注意的问题桩基础工程施工图预算编制程序为:收集、熟悉和审查编制依据;划分分项工程项目;计算分项工程量;选套预算定额基价、计算定额直接费;计算各项费用、汇总工程造价;校核;填制表格、编制说明、填写封面、装订成预算书。
收集和熟悉基础文件和资料基础资料主要包括:施工图纸和说明书,施工方案或施工组织设计,预算定额(或地区基价表),地区建筑工程费用取费标准,预算员工作手册,工程合同或协议,设计概算。
这些资料在预算中的作用和收集使用时应注意的问题分别是:(1)施工图纸是计算工程量和进行预算列项的主要依据。
预算前必须具备经建设单位、设计单位和施工单位共同会审的全套施工图纸及有关的标准图集。
熟悉图纸和说明书的重点是检查图纸是否齐全,设计要采用的标准图集是否具备,是否有设计变更单等。
(2)施工组织设计是确定桩基工程进度计划、施工方法、主要技术措施及施工现场平面布置等内容的文件。
如机械设备类型和数量、设备与材料运距、自然地面与桩顶桩底标高、地层条件、泥浆池数量、钢筋搭接长度等预算所需参数都取自于施工组织设计。
同一工程项目,不同的施工组织管理措施其预算造价也不同。
(3)现行的预算定额(或地区基价表)及地区材料预算价格是确定人工、材料、机械台班消耗量、分项工程直接费及进行定额换算与补充的主要依据。
要注意的是预算定额(或基价表)是具有很强的地区性和时效性。
国家建设主管部门(建设部)归口具体组织和颁布全国统一的基础定额及有关规章制度,统一预算定额的分项,定额编号,统一人工、材料、机械台班消耗量的名称及计量单位等。
而各地区可根据各自特点和各地人工日工资标准、材料预算价和机械台班单价依据国家规定的编制原则,编制各部门和地区性的预算定额和基价并颁发补充性的条例细则。
另外,随着市场经济的变化,为了使预算定额能反映实际,各地定额站随时颁布有关预算定额新的调整文件,并且每隔几年编制新的地区预算定额或基价表。
因此,必须熟悉当地预算定额各分项的划分、分项工程的工作内容、各项目之间的关系及其有关规定,并要了解新的有关文件和材料预算价等情况,以便能熟悉地查找和正确地使用。
(4)各地建筑工程费用取费标准和价差调整的文件是计算实际工程造价和材料实际价格与预算价格综合差额的依据。
各地取费标准中规定的费用项目和取费的费率都不完全相同。
(5)预算员工作手册是将计算工程量和作补充定额时要用到的一系列系数、数据、计算公式和其它有关资料,汇编成手册以备查用。
(6)工程施工合同是施工企业与建设单位双方必须遵守和履行的文件,它明确了双方的责任、权利、利益。
因此,合同或协议中有关施工图预算的决定也是编制预算的依据。
(7)设计概算可在预算时参考。
正确划分分项工程桩基础在建筑工程中属于一个分部工程,在预算定额中排在第二分部,划分预算分项是要根据桩基的类型和施工方法,按照预算定额中各分项工程的定额编号排序来划分。
要注意在划分分项时,必须使所划分的分项既要符合拟建工程的实际情况,又要使确定的分项工程名称、内容、范围和排序等能满足预算定额(基价表)的相应规定和要求。
例如常见的泥浆护壁成孔灌注桩按预算定额通常划分为:成孔与灌注砼;入岩增加费;钢筋笼制、安;人工挖土方;人工挖沟槽;泥浆运输;大型机械设备安、拆;大型机械场外运输等分项工程项目。
如果工程中实际工作内容、材料(如砼强度)与预算定额不同或定额缺项,则要进行基价换算和编制补充定额。
补充定额单价须经当地有关部门及建筑银行同意后方可执行。
此外,虽然在预算定额中桩基工程列在第二分部,但完成一桩基工程的施工任务往往还包含其它分部工程的工作内容,如挖泥浆池、沟等属于预算定额中第一分部的内容,因此,对其他有关分部的规定和内容也要熟悉。
在划分分项工程时,不准许漏项、错项、重项。
准确计算各分项工程量准确计算工程量是确定分项工程定额直接费及桩基工程施工图预算造价的中心环节。
同时,工程量也是组织劳动力、材料供应和调配机械设备等不可缺少的基本数据。
计算各分项工程量时,注意应根据施工图、施工组织设计,按预算定额规定的分项工程量的计算规则计算,并要注意在桩基础分部说明中对打试验桩、斜桩、入岩、小型工作量等特殊情况所作的特殊规定。
当各分项工程量计算完毕经复核无误后,按预算定额规定的分项工程顺序逐项汇总,调整列项填写“工程量计算表”,即把定额编号、分部分项工程名称、计量单位、计算式和数量按规定格式填入表中,以便于审查和校对,并为套用预算单价提供方便。
套用预算定额基价、计算定额直接费把“工程计算表”中工程数量按预算定额分项工程的计量单位填入“工程预算表”内:依据各地预算定额,查出各分项工程的定额基价及相应的人工费、材料费和机械使用费,也填入“工程预算表”内:再算出各分项工程的定额直接费并填表,其计算公式为:某分项工程定额直接费=某分项定额基价×某分项工程量最后,将各分项工程的定额直接费汇总,即为桩基工程的定额直接费,其计算公式为:桩基工程定额直接费=Σ(某分项工程定额基价×某分项工程量)由于预算定额基价的套用是否正确对保证定额直接费的准确性极为重要,因此必须注意对实际工程项目与预算定额项目从工作内容、技术特征和施工方法上进行仔细核对。
计算其它各项费用,汇总桩基工程造价桩基工程定额直接费确定以后,还需要根据本地区的费用定额,以定额直接费(或人工费)为计费基数算出其它费用,如其它直接费、间接费、计划利润、税金等,最后算出工程造价。
注意要按当地的费用项目和规定的费率计算。
校核对编制预算的各项内容进行检查核对,以便及时发现差错,提高准确性。
填制表格、编制说明、填写封面、装订成预算书编制工程预算应按规定表格填写并进行说明,反映工程造价各有关内容。
一份完整的预算书主要包括以下内容:工程预算书封面、编制说明、工程费用计算表、工程预算表、工程量计算表等。
最后,将以上内容按顺序编排装订成册,请有关单位审阅,签字加盖公章后,桩基工程施工图预算便告完成。
2 桩基工程预算实例武汉市某工程有如图1所示的钻孔灌注桩100条,桩的设计直径为800 mm,设计长度为36.1 m,钢筋笼分4节制作,主筋之间单面焊,搭接长度为10 d。
圆形箍筋焊接长度为其直径的10倍,砼强度等级C30,钢筋保护层为50 mm。
工程采用正循环方法成孔,钻机为GPS15型钻机3台,泥浆泵为流量108 m3/h的离心泵3个,挖泥浆池3个,每个长8 m,宽6 m,深1.5 m,正循环泥浆沟总长300 m,断面为0.6 m×0.5 m,泥浆运输距离4 km。
桩基施工单位为国营一级企业。
根据工程实际情况,按照1997年《全国统一建筑工程基础定额湖北省统一基价表》和1996年《湖北省建筑安装工程费用定额》进行桩基预算。
图1 钻孔灌注桩结构示意图首先,将工程划分为成孔与灌注砼、钢筋笼制安、钢筋笼吊焊、泥浆运输、泥浆池及泥浆沟的人工挖土方和人工挖沟槽、大型机械安拆、大型机械场外运输几个分项工程。
然后计算工程量、套预算定额基价、计算定额直接费、查费用定额计算工程造价,填写“工程量表”、“预算表”和“费用表”(见表1、2、3)。
表1 钻孔灌注桩工程量表<DIV align=left>序号项目名称计量单位数量计算式1成孔与灌注砼m3灌注桩体积=桩设计断面积×(设计桩长+ 0.25m)×桩数即:π/4××+×100=2钢筋笼制、安t 钢筋笼质量=钢筋截面积×钢筋密度×钢筋长度×根数×桩数主筋φ18mm:(π/4××××(8×100)=圆形箍筋φ12mm:(π/4××××(14×1 00)=螺旋箍筋φ8mm:(π/4××××100=3人工挖土方m3216土方体积=泥浆池宽×深×长×个数=6××8×3=2165人工挖沟槽m390沟槽体积=沟槽宽×深×长=××300=90 6泥浆运输m3同本表序号17钢筋笼吊焊t同本表序号28大型机械设备安、拆台次39大型机械场外运输台次3</DIV>工程量计算时:单根主筋长度=钢筋笼长+主筋伸入承台内的长度+搭接次数×搭接长度=27.24 m单根圆形箍筋长度=π×(桩径-2×主筋保护层厚-2×主筋直径-箍筋直径)+搭接长度=2.168 m单根螺旋筋长度=(钢筋笼长÷螺旋筋间距)×=290.3 m表2 钻孔灌注桩工程预算表元<DIV align=left>定额项目名称计量单位工程量基价其中:人工费其中:材料费其中:机械费编号单价金额单价金额单价金额单价金额11人工挖土方100 m3352352----114人工挖沟槽100 m3--238钢筋笼制、安t23359240成孔与灌注砼10 m3247泥浆运输10 m3--2115钢筋笼吊焊t序2 2大型设备安拆台次35851775序2 5大型设备场外运输台次3195585合计306394</DIV>表3 钻孔灌注桩工程费用计算表<DIV align=left>序号项目名称取费标准计算式金额/元1定额直接费(基价)Σ分项工程量×定额基价2冬、雨季施工增加费定额直接费的%(1)×% 3生产工具、用具使用费定额直接费的1%(1)×1% 4检测实验费定额直接费的%(1)×% 5工程定位、点交、场地清理费定额直接费的%(1)×%6材料二次搬运费(6)、(8)项只能计其中一项此工程只计第(8)项7夜间施工增加费定额直接费的%(1)×%8施工图预算包干费定额直接费的4%(1)×4%9价差此项略10施工管理费定额直接费的16%(1)×16%11临时设施费定额直接费的%(1)×%37451 12劳动保管费定额直接费的%(1)×%13直接费与间接费之和(1)+(2)+……(12)194295814计划利润(直接费+间接费)×(13)×9%</DIV>注:价差调整由于各地互不相同,在此略。
