长浏高速公路路基交验实行细则1.总则1.1.为保证路基工程质量,规范路基工程验收工作,保证路面工程按计划顺利实行。
根据本工程特点,特制定本细则。
1.2.本细则所指旳路基工程包括路基施工单位根据设计、变更图纸和协议文献完毕旳施工作业内容,即:路基土石方工程、桥(小桥)涵工程、排水及防护工程、互通立交工程等。
1.3.本细则合用旳交验范围包括整个协议段旳路基工程,或是不不不小于0.8km旳分段工程(作为一种交验单元提交旳段落应处在同一分部工程范围内)。
1.4.本细则采用旳根据性文献为:1)施工图(含各类变更文献及会议纪要)。
2)交通部《公路工程竣(交)工验收措施实行细则》2023年第65号令。
3)交通部《公路工程质量检查评估原则》JTG F80/1-2023。
4)《公路工程施工监理规范》JTG G10-2023。
5)《湖南长沙至浏阳高速公路施工监理实行措施》6)业主与承包人签订旳有关协议文献、7)国家和行业有关原则等。
2.交验条件2.1.提交验收旳路基主体工程(路基土石方工程、桥涵工程、排水防护工程及边坡植草绿化工程、互通立交工程)已完毕,或路基主体工程基本完毕,具有路面施工条件,且剩余工程必须有合理旳施工方案,并保证在规定旳时限内完毕,并不影响路面旳正常施工。
2.2.提交验收旳路基主体工程(路基土石方工程、桥涵工程、排水防护工程及边坡植草绿化工程、互通立交工程)旳有关资料(包括电子文档)按规定编制完毕,并能保证经检查不合格部分在15个工作日内可以整改完善。
2.3.承包人工程自检评估合格,并经现场监理工程师签证确认。
2.4.现场按规定清理完毕。
3.组织机构3.1.成立路基工程交验小组,小组组员由业主、监理、路基施工单位人员构成。
路基交验小组组织机构:备注:辅助人员按照5.1条旳规定配置3.2 岗位职责(1)组长:全面负责路基交验工作旳组织和实行;(2) 副组长:负责承包人旳人员、设备组织、交验工作安排以及实行过程中旳协调配合工作;(3)外业组:外业组负责人:负责外业检测及检查工作旳现场安排和实行;成员:根据分工(路基、桥涵)负责工作范围内详细检测操作和记录工作;(4)内业组:内业组负责人:负责内业资料检查工作旳安排和实行;成员:负责分工范围内交工验收资料旳搜集、整顿及评估存档工作。
做好路基交工验收工作通知关于认真做好路基交工验收工作的通知会杉线公路升级改造工程项目公司、总监办、项目部:前期路基已陆续组织交验8公里存在不少问题如路基平整度、宽度、高程不符合设计及规范要求等;多次人员组织不到位即开始交验工作如总监办总监不在交验现场等;交验工作比较随意未按要求组织必须的交验检测项目如未进行平整度检测等;交验资料整理不齐全不及时。
为了规范路基交验工作针对之前交验所存在的问题各单位必须按以下要求认真执行路基交验工作:一、交验程序及实施方案路基交验工作由总监办统一组织实施并安排对交验路段进行联合检测。
参加单位有:指挥部工程组有关人员、项目公司、总监办、项目部总监办具体负责交验资料的收集、整理归档工作。
1、项目部在路基交验前必须对成型的路基自然段落纵断高程、中线偏位、路基宽度、平整度、横坡、弯沉、压实度及边坡等指标进行自检经自检评定质量等级为合格后向总监办提交路基交工验收申请报告表。
并由总监办对项目部申请交验路基工程进行抽检评定其评定合格后整理好监理抽检评定资料在交验申请单中填写总监意见。
2、项目部申请交验路段路基经总监办总监同意交验申请后由总监办负责安排组织总监办中心试验室及项目部中心试验室并通知项目公司及指挥部工程组对交验路段进行联合检测工作。
总监办应按照《公路工程质量检验评定标准》(JTGF80/1-20__)对各项技术指标及内业资料进行认真检查验收并独立填写“分项工程质量检验评定表”联合检测评定质量等级合格后向项目公司及指挥部工程组提交已签字认可的交验路段路基交验联合检测及交验评__果资料。
3、总监办对交验检测不合格点提出处理范围和方案并督促路基项目部对检测不合格路段的限期整修工作。
督促项目部限期对检测存在问题的路基进行整修或返工处理。
整修或返工处理合格后重新安排组织交验联合检测工作。
4、因交验合格路段交验后未能封闭交通对交验合格的路基应提前准备及时安排垫层铺筑工作。
二、申请交工验收的条件 1、路基填筑至设计标高边坡整修及培土完成且应是连续无断点的路段。
路基分部工程验收方案一、引言为了确保道路工程施工质量,保障人民群众出行安全,按照相关标准和规范的要求,对路基分部工程进行严格的验收是非常重要的。
本验收方案旨在规范路基分部工程的验收程序和要求,保证工程质量,确保道路安全畅通。
二、路基分部工程验收范围本验收方案所涉及的路基分部工程包括但不限于以下内容:1. 路基填筑2. 路基压实3. 沥青基层4. 水泥混凝土基层5. 路基排水6. 路基边坡三、路基分部工程验收人员及资格要求1. 验收人员应当具备相关专业技术职称,有丰富的道路工程施工验收经验;2. 验收人员应当熟悉相关标准和规范,能够准确判断工程质量;3. 验收人员应当具备良好的沟通与协调能力,能够与施工单位、监理单位等各方有效配合。
四、路基分部工程验收程序1. 提前通知施工单位验收程序开始前,应提前通知施工单位,确定验收时间,以便施工单位做好准备。
2. 路基分部工程验收内容(1)路基填筑及压实合格证明;(2)沥青基层和水泥混凝土基层试块(骨料密实度、压实度)合格证明;(3)路基排水验收记录;(4)路基边坡验收记录。
3. 现场验收验收人员到达现场后,首先应对施工单位提供的相关验收资料和证明进行核对,确认其完整性和合法性。
随后对路基分部工程进行现场检查,并填写验收记录表。
在现场验收过程中,验收人员应当仔细观察路基分部工程的施工质量,对存在的问题及时提出意见和建议。
4. 整理验收资料验收结束后,验收人员将现场填写的验收记录表和相关资料整理成文,形成路基分部工程的验收报告。
五、路基分部工程验收标准路基分部工程的验收应当符合国家相关标准和规范的要求,具体包括但不限于以下内容:1. 路基填筑应当满足设计要求,填筑材料应当符合相关标准,填筑质量应当均匀、密实。
2. 路基压实应当满足设计要求,压实质量应当均匀、密实。
3. 沥青基层和水泥混凝土基层试块的密实度、压实度应当符合相关标准。
4. 路基排水应当畅通,排水设施应当设置合理。
公路工程交工验收指南及程序项目交工验收是工程建设中比较重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进行初步评价。
公路工程交工验收工作由项目业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:一、公路工程项目进入交工验收需要具备的条件(一)工程交工检测单位的确定与报备1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否则许多交工检测项目无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。
2.在交工检测合同中明确检测结果必须先报给业主,业主确认后方可报给质量监督站,所以业主应该固定专人负责交工检测事宜。
与区质量监督站沟通确定检测单位,都需要报区质量监督站备案。
以便尽早启动交工检测工作。
(二)工程外业工作完善1.完成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完善,尤其是区质量监督站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反馈材料。
2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方清除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做到整洁、美观。
3.施工单位、监理单位、试验检测机构完成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反馈情况。
(三)内业资料的完备1.施工单位提供合同工程完成情况表,竣工资料、工程质量自检评定资料,施工总结报告和交工验收申请。
2.监理单位对各合同段工程质量评定、对施工单位提出的交工验收申请审查意见和监理工作报告。
3.设计单位提交设计工作报告。
4.质量监督机构或业主委托的质量检测机构完成的质量检测资料,检测评定意见及整改复测结果及意见,并形成检测报告。
5.项目业主汇总基本建设程序,出版项目管理执行报告,对设计、施工、监理等单位的初步评价。
河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知文章属性•【制定机关】河南省交通厅•【公布日期】2014.04.10•【字号】豫交文〔2014〕221号•【施行日期】2014.04.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输综合规定正文河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知豫交文〔2014〕221号各省辖市、省直管县(市)交通运输局(委),厅直属有关单位:为进一步规范我省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》、《公路工程竣(交)工验收办法实施细则》、《公路工程质量检验评定标准》,省厅制定了《河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准》,现印发给你们,请遵照执行。
2014年4月10日目录第一章总则第二章交工验收质量检测第三章竣工验收质量鉴定第四章质量鉴定检测标准及要求第五章附则河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准第一章总则第一条为进一步规范河南省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)、《公路工程质量检验评定标准》(JTG F80/1-2004)的有关规定,结合我省实际,特制定本工作程序和标准。
第二条本工作程序和标准适用于河南省境内高速公路新建、改建、扩建和大修的工程及绿化、房建、机电等附属工程的竣(交)工验收质量鉴定检测工作。
国务院交通运输主管部门确定的由其所属的质量监督机构负责组织竣(交)工验收质量鉴定的高速公路工程项目,按照国家有关规定执行。
第三条高速公路工程竣(交)工验收质量鉴定检测工作由该项目质量监督机构负责组织。
第四条质量监督机构应当按照国家有关规定和本工作程序和标准,并结合工程项目实际及三个关键阶段工程质量专项检查结果,同时结合监督过程中的检查资料,开展竣(交)工验收质量鉴定检测工作。

关于下发集通站前2标路基交接办法的通知集通复线扩能改造工程站前2标路基施工逐段成型、铺轨工程即将陆续展开,为确保集通复线扩能改造工程铁路铺轨工作的顺利进行,优质高效的完成铺轨任务,更好的理顺铺轨单位与线下各单位的交接关系,明确交接程序、内容和要求,现将集通复线扩能改造工程路基交验办法整理下发各单位。
具体办法如下:一、成立路基交接领导小组由中铁四局集团有限公司集通复线工程指挥部(以下简称局指)牵头,组织线下施工单位、线上铺轨单位等,负责组织对需交接的路基工程进行联合检查,协调线下工程施工资料及现场桩厥的交接、配合事宜的办理。
领导小组成员如下:组长:李光发郭洪涛组员:王圣胜桂广张学龙王相超朱家坤陈建红郭勇赵锋肖阳李义万继庚龚国洪林宇超二、交接程序根据路基的施工进展情况,线下单位做好交接前的各项准备工作(包括监理验收)及相关内业资料并通知铺轨单位,经双方初步对接无异议后,提报局指路基交接领导小组,组织相关单位和人员进行现场查验,双方办理交接手续。
1、线下单位在交接前需依据《铁路工程测量规范》要求完成竣工测量,对线路进行中线测量、构筑物测量(隧道限界、桥梁墩台高程)、路基横断面测量及高程测量等,并形成测量成果,主要有路基设计宽度与实测宽度对照表、路基设计标高与实测标高对照表等。
2、线下工程施工单位在进行高程竣工测量时,应将水准点(含施工增设的水准点)按原测设精度移设于接近线路的稳固建筑物或岩石上(如桥台或涵洞的帽石上)。
如无上述条件时,可结合线路中线控制基桩埋设永久性混凝土水准点,其设置应符合要求,并应绘制水准点布设平面草图及描述其位置。
3、线下施工单位在提交路基面时,应先按照设计要求修整路基面(碾压平整密实,排水顺畅)并根据路基高度预留沉降量,设置线路中心桩和外移桩,在自检合格后,确定是否达到铺轨条件。
4、线下单位向铺轨单位提供交接资料,所有交接资料必须规整齐全,交接资料应该签字、盖章,接收资料要有签收手续。
公路工程交工验收实施方案一、总则公路工程交工验收是指根据相关法律法规、规范标准和合同约定,对公路工程建设完成情况进行综合检查,确认工程质量符合要求,交付使用的程序。
为确保公路工程交工验收工作的顺利进行,特制定本实施方案。
二、验收范围本方案适用于公路工程的交工验收工作,包括但不限于:1. 公路线路工程:包括路基、桥梁、隧道等各类路基和桥梁工程的验收。
2. 路面工程:包括沥青路面、水泥混凝土路面等各类路面的验收。
3. 设施工程:包括交通设施、标志标线、照明设施等各类设施工程的验收。
4. 环保工程:包括沿线绿化、防护设施、排水设施等各类环保工程的验收。
5. 其他相关工程:根据具体情况确定的其他相关工程的验收。
三、验收程序1. 前期准备(1)确定验收组成员:包括政府相关部门代表、监理单位代表、施工单位代表、设计单位代表等。
(2)确定验收方案:根据工程实际情况,制定公路工程交工验收方案。
(3)通知相关单位:通知相关单位参加验收,并确认验收时间和地点。
2. 验收准备(1)查阅相关资料:验收组成员提前查阅工程设计文件、施工图纸、监理报告、施工资料等相关资料。
(2)现场勘察:现场勘察工程实际情况,了解施工单位最终竣工情况。
(3)准备验收资料:整理验收报告、验收表格、照片和视频等相关资料。
3. 验收过程(1)召开验收会议:验收组成员按时到达验收现场,召开验收会议,明确验收程序和要求。
(2)现场检查:对公路工程施工质量、完工情况、设施设备功能等进行全面检查。
(3)验收测试:进行路面平整度测试、路面摩擦系数测试、桥梁结构承载力测试等相关测试。
(4)听取相关单位汇报:听取施工单位、监理单位、设计单位等相关单位的汇报,并提出问题和建议。
(5)填写验收记录:验收组成员共同填写验收记录,对工程情况进行评定,并签字确认。
4. 验收结论(1)总结讨论:验收组成员根据实际情况,进行总结讨论,形成初步验收结论。
(2)验收报告:验收组成员根据会议讨论结果,编写验收报告,明确验收结论。
##项目路基工程交工验收办法第一条本办法适用于#####高速公路路基工程交工验收工作。
第二条路基工程交工验收是检查路基施工合同的执行情况,评价路基工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工,对参建单位工作进行初步评价。
路基工程验收不合格,不得移交路面工程施工。
第三条路基工程交工验收的依据:一、批准的施工图设计及变更的设计文件;二、批准的招标文件及合同文件;三、上级领导部门的有关批复、批示文件及会议纪要:四、《公路工程质量检验评定标准》、《公路路基施工技术规范》及国家有关部门的相关规定。
第四条预交验。
有关预交验办法按总监办文件执行。
正式交工验收前,驻监办应督促施工单位准备拟交工工程各项施工记录、质量控制及检验资料,分项工程检验评定、监理检验评定资料等相关资料。
第五条路基工程交工验收由总监办组织路基施工单位、驻地监理办、设计单位、路面施工单位参加,并邀请省质监局监督组派员参加。
第六条路基工程(合同段)交工验收应具备以下条件:一、施工单位于交工验收前须做好以下准备工作:1、恢复中线桩及路基边桩并画线;2、备好路基弯沉检测车与弯沉仪,弯沉车须过磅(保留过磅单据),保证弯沉车重载(后轴10T)后,后轮两轮轮距最小须大于6cm;3、画好弯沉检测路线及检测点、准备好配合检测人员,须设带桩员(兼指挥员);4、检测仪器(包括测量、试验)及配合检测人员;5、沿交验路段每300m设置一处水准点,由监理与承包人进行联测并闭合。
凡现场发现水准点不闭合的,一律视为自检资料弄虚作假;二、交工验收路基工程不少于一个分部工程段落。
三、施工单位按《公路工程质量检验评定标准》及相关规定的要求,对该交工段落的工程质量自检合格,凡发现弄虚作假者一律重罚。
四、驻地监理工程师对该段落路基工程质量评定合格。
五、施工单位交工验收段的交工验收资料系统、齐全完整、真实可靠。
路基交工验收资料包括该交工验收段的如下内容:1、路基工程分部工程质量检验评定资料及其相应各分项工程质量检验评定资料;2、路基工程现场质量检验资料;3、路基压实度检验资料(表层必须作,无论土方、石方);4、路基弯沉值检测资料;5、路基高程交工验收检查资料;6、路基中线偏位检测资料;7、路基宽度、平整度检查资料;第七条交工验收的工作内容:一、检查合同执行情况;二、检查施工自检报告及施工资料;二、检查监理单位独立抽检资料及质量评定资料;第八条路基工程交工验收注意事项:一、路基施工单位,交验路段的各项技术指标必须满足《公路路基施工技术规范》和本项目的有关规定。
路基工程质量验收规范一、引言路基工程作为基础设施工程的重要组成部分,其质量直接关系着道路使用寿命和行车安全。
为了确保路基工程的质量和性能达到预期要求,需要对其进行严格的验收。
本文档旨在规范路基工程质量验收程序,为工程验收提供指导。
二、验收范围本规范适用于新建、改建和扩建的公路、高速公路、城市道路等路基工程的质量验收。
三、验收步骤1. 前期准备1.1 确定验收人员组成,包括工程方、监理方和设计方等相关人员。
1.2 验收前需准备验收资料,包括路基工程设计文件、施工合同、规范要求等。
2. 工程质量检查2.1 基本测量2.1.1 检查路基高程和平整度,确认是否符合设计要求。
2.1.2 检查路基路面的平整度和水平度,确认是否符合规范要求。
2.1.3 检查土方开挖和填筑的质量,确认是否符合规范要求。
2.2 地基处理 2.2.1 检查地基处理工艺和施工方法,确认是否符合设计要求。
2.2.2 检查地基处理后的地基密实度,确认是否符合规范要求。
2.3 排水设施 2.3.1 检查排水设施的设置和布置,确认是否符合设计要求。
2.3.2 检查排水设施的材料和施工质量,确认是否符合规范要求。
3. 材料质量检测3.1 按照规定对路基工程所使用的材料进行抽样检测。
3.2 对检测结果进行评估,确认材料质量是否符合规范要求。
4. 文件审查4.1 对路基工程的设计文件进行审查,确认是否符合规范要求。
4.2 对施工合同和其他相关文件进行审查,确认是否符合规范要求。
5. 技术交底5.1 进行施工单位的技术人员交底,向验收人员介绍工程施工过程和关键节点。
5.2 验收人员对施工方案和工程质量控制措施进行评估,确认是否符合规范要求。
6. 综合评定和验收结论6.1 对上述步骤进行综合评定,根据评定结果形成验收结论。
6.2 根据验收结论,确定是否合格,如不合格则提出整改要求。
四、验收标准路基工程质量验收标准应符合国家相关规范和标准要求,包括但不限于以下几个方面: - 路基高程和平整度的要求; - 路基路面的平整度和水平度的要求; - 土方开挖和填筑的质量要求; - 地基处理工艺和施工方法的要求; - 地基密实度的要求; - 排水设施设置和施工质量的要求; - 使用的材料质量要求。
公路工程竣交工验收办法实施细则公路局交公路发〔2010〕65号2010年03月05日各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二0—0年一月二十七日第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作, 根据《公路工程竣(交)工验收办法》(交通部令2004年第3 号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
路床高程交验程序说明

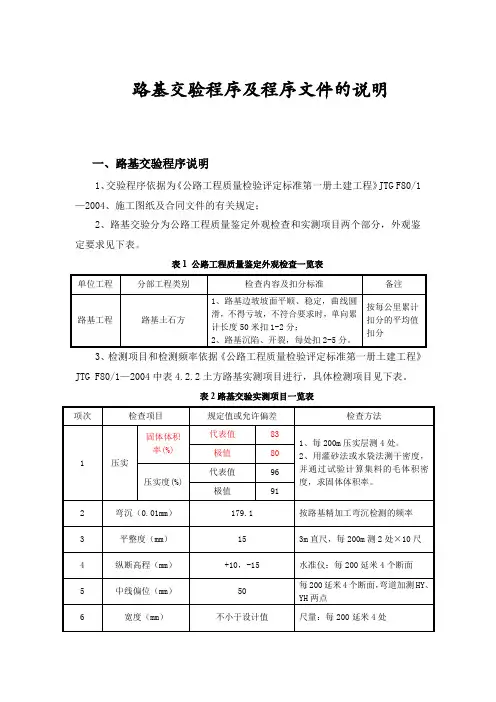

为确保中开高速公路项目江门段路床交验工作顺利进行,针对前期路床交验标高存在的问题,总承包部对路床高程交验程序作进一步明确如下:
1、根据规范要求,土建标在路床交验之前需对标高进行自检,标高误差为(-20mm,+10mm),自检合格率控制标准为80%以上,达不到标准土建标须对路床标高进行处理。
2、经土建标自检路床高程合格率达到80%以上之后,通知总承包部标高验收负责人(9标李洲、8标杨涛),由总承包部标高验收负责人联系路面标段对路床标高进行验收,验收标准按照规范要求:每200m验收4个断面,每个断面8个点(具体见附件)。
3、总承包部联系路面标段对路床标高进行验收时,应采用水准仪读数,读数步骤为土建标段和路面标段各读一次,双方确认无误后为最终读数,双方有分歧时以总承包部标高验收负责人读数为准。
4、经珠海站、监理单位预验收合格,总承包部验收标高合格后,土建标段和路面标段签认工程交接单,路床移交给路面标段。
附件:1、路床标高验收统计表
2、整体式路基断面图
3、分离式路基断面图。
路槽交工验收实施办法根据交通部《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程质量检验评定标准》(土建工程JTG F80/1-2004)和贵州省交通建设工程质量监督局的有关规定,结合贵都高速公路工程管理的实际情况,制定本《路槽交工验收实施办法》。
一、路槽交工验收的实施条件1、拟交验路槽已按施工合同、设计文件和《公路路基施工技术规范》(JTG F10-2006)的要求建成,属同一个分项工程,且单幅长度一般不小于1500米,特殊情况下不小于1000米。
各项目部要按此要求编制详细的路槽交验计划,报监理办和业主,便于提前安排交验事宜。
2、拟交验路槽所用填料和施工工艺符合《公路路基施工技术规范》(JTG F10-2006)的要求,路槽施工质量符合《公路工程质量检验评定标准》(土建工程JTG F80/1-2004)有关基本要求的规定,无严重外观缺陷,质量保证资料真实、齐全。
3、路槽经施工单位自检,质量评定合格。
4、路槽经监理单位抽检,质量评定合格。
二、路槽交工验收的实施程序1、施工单位自检:拟交验路槽满足上述条件1和2以后,由总包部牵头组织、由路基标具体实施路槽交验的自检工作,路面标全程参与,检测的方法和频率按附件1的要求执行。
自检评定合格后,由路基标按附件2格式整理《路槽交工验收报告》,并在路面标、总包部签署《路槽交工验收证书》后,提交监理办。
2、监理单位抽检:拟交验路槽满足上述条件1~3,监理办接收《路槽交工验收报告》后,及时进行路槽交验的抽检工作,路基标给予配合。
检测方法按附件1,检测频率按自检频率的50%执行。
抽检评定合格后,由监理办参考附件2的格式整理监理抽检报告,签署《路槽交工验收证书》并报业主。
3、建设单位检测:拟交验路槽满足条件1~4,业主接收监理办提交的《路槽交工验收报告》后,向贵州省交通建设工程质量监督局提出书面申请。
质监局在接到申请后适时组织中间质量检测,并向业主出具中间质量检测意见书。
各监理驻地办、施工合同段:为了加快济祁高速公路建设步伐,树立全方位的质量创优观念,明确工程创优目标,确保济祁高速公路永利段路基工程交工验收顺利进行,总监办根据建设办有关要求和本项目实际情况,特制定《济祁高速公路永利段路基工程交工验收办法》,现随文印发你们。
请各单位认真学习,严格遵照文件要求执行。
特此通知附件:济祁高速公路永利段路基工程交工验收办法二〇一四年九月二十七日附件:济祁高速公路永城至利辛安徽段路基工程交工验收办法第一条路基交工验收工作由总监办统一组织实施,并安排对交验路段进行联合检测。
参加单位有:建设办有关人员、中间交工验收检测单位、中心试验室、路基驻地办、路基施工单位、路面驻地办、路面施工单位,路基驻地办具体负责验收资料的收集、整理归档工作。
第二条路基交验工作应根据路面底基层施工的安排,原则上以各标段的路基连续2公里以上为单元,且应充分保证路面底基层施工工作面的需要。
第三条路基施工单位在交验前必须对成型的路基自然段落纵断高程、中线偏位、路基宽度、平整度、横坡、弯沉、压实度及边坡等指标进行自检。
并经自检评定质量等级为合格后,向驻地办提交路基交工验收申请报告表(附:路基交工验收申请表)。
第四条驻地办组织进行抽检评定,其评定合格后,在交验申请单中填写高级驻地意见,并附监理抽检评定资料复印件上报总监办。
第五条总监办收到交验申请单和自检、抽检评定资料后,对自检、抽检评定资料进行审查,审查无误后由总监办组织相关路基施工、监理单位,并通知相关路面施工、监理单位共同参与,由总监办负责安排对交验路段进行联合检测。
第六条联合检测评定质量等级合格后(相关单位在检测、评定资料上签字认可),提交建设办,由建设办负责邀请质监单位委托的交工验收检测单位到工地进行路基压实度和弯沉指标等鉴定检测。
第七条检测单位鉴定检测合格后,路基施工单位填写《工程移交单》(样表见附表),各方签字后由总监办向建设办提交由各方签字认可的路基交验检测结果及《工程移交单》,配合建设办进行路基移交工作。
公路工程路基交工验收方案1. 简介公路工程交工验收是指公路工程建设单位和监理单位在施工完成后对所建成的路基进行验收。
路基交工验收是公路工程验收的重要环节之一。
为确保公路工程的质量,路基交工验收应该在合同规定的时间内完成。
2. 验收范围公路工程路基的交工验收主要内容包括路基隧道、路基桥梁、路基管涵等方面。
其中路基隧道主要包括隧道结构、隧道内部照明、通风、排水等方面的验收;路基桥梁主要包括桥面,支座,墩柱、梁体等方面验收;路基管涵则应验收各个部分的拼装质量、完好性等方面。
3. 验收要求(1) 设计文件齐全完整在进行路基交工验收前,需要掌握所需的设计文件是否符合规范,是否齐全,是否完整,以便于进行后续验收工作。
若发现设计文件不符合规范或者缺失,应及时与设计单位沟通加以解决。
(2) 施工方案合规在开展路基交工验收前,需要对合适的施工方案进行合规性审查。
若发现施工方案或者施工过程中有不合规的情况,应及时制止并加以纠正。
(3) 路基土建验收路基土建验收主要针对路堤、路基的高程、坡度、路基边沟、排水设施等进行验收。
验收要求路基高程符合规范、坡度符合标准、路基边沟清理干净,排水设施符合要求。
(4) 路基防护验收路基防护验收主要针对路堤、边坡、挡墙等方面进行验收,包括路堤、边坡护坡防护设施是否齐全、挡墙是否稳定、符合规范等。
(5) 隧道及桥梁验收隧道及桥梁验收主要对桥梁桥面,支座,墩柱、梁体等方面进行验收。
验收要求桥梁建筑体系结构牢固,各部位严密衔接、不松动。
隧道内部照明、通风,排水设备安全、完好,达到验收标准。
4. 验收标准路基交工验收应根据国家规定的相关标准进行验收,如《公路工程路基工程施工及验收规范》、《公路工程隧道工程施工及验收规范》等。
验收标准应当明确、具体,以便于实施。
掌握验收标准并依据标准进行交工验收可以保障路基工程的质量。
5. 结论公路工程路基的交工验收是建设公路工程中的重要工作之一,验收工作涉及到施工、设计、监理以及相关单位的配合等多方面的工作。
