工程进度月报表
- 格式:xls
- 大小:29.50 KB
- 文档页数:1
工程月报第合同第期年月施工单位:项目经理:报出日期:XXX合同段填报说明:1、各承包人应在每月20日前向驻监办、总监办报送《工程月报》。
2、本《工程月报》格式所规定的内容,各承包人必须按要求认真填报,如总监办或驻监办另有要求,可在此基础上增添有关内容及报表。
3、工程月报是反映月工程施工进度、质量情况等的重要文件,文字内容力求简明扼要,使驻地办、总监办及上级有关部门能对工程现状有一个比较清晰的了解,要求各承包人认真、及时、如实填报,并对其真实性负责。
4、工程月报要求打印。
内封面第合同段第期工程月报本工程月报经本人审查,所报内容真实,本人为其真实性承担责任。
项目经理(签名):日期:项目部联系电话:传真:联系人:总目录一、工程描述二、施工组织三、工程质量四、工程进度五、合同执行情况六、计量及支付七、其它事宜八、工程存在的问题及建议九、对监理单位、项目公司单位工作过程的合理化建议十、工程月报表1、工程月报表(GY01)2、压实度月报表(GY02-1、GY02-2)3、砼抗压强度月报表(GY03)4、无结合料基层(底基层)材料自检结果月报表(GY04-1)5、无机结合料基层(底基层)材料自检结果月报表(GY04-2)6、沥青混合料试验结果月报表(GY05)7、砼弯拉强度月报表(GY06)8、桩基检测结果月报表(GY07)9、主要材料进场月报表(GY08)10、主要施工管理人员月报表(GY09-1)11、特殊工种人员月报表(GY09-2)12、进场主要施工机具月报表(GY10)13、分包单位一览表(GY11)14、气象资料(GY12)15、工程图片注:在“”中打上“√”表示本期有该月报表。
一、工程描述:(一)工程位置图注:第一期工程月报正文前,应附有一张工程位置图,图中应清晰地标明本合同段工程的具体位置、项目经理部的位置。
(二)工程概况1、简述本合同段的主要起讫桩号工程内容、数量、合同签订的日期、合同价、合同工期、进场日期、开工通知书发生日期及实际开工日期。
CB31工程价款月支付申请书(年月)(承包[ ]月付号)合同名称: 合同编号:说明:本申请书及附表一式份,由承包人填写。
监理机构审签后,作为支付证书的附件报送发包人批准。
CB31附表1 工程价款月支付汇总表(承包[ ] 月总号)合同名称: 合同编号:说明:本表一式份,由承包人填写。
作为CB31的附表,一同流转,审批结算时用。
CB31附表2已完工程量汇总表(承包[]量总号)合同名称:合同编号:说明:本表一式份,由承包人依据已签认的工程计量报验单填写表,一同流转,审批结算时用。
(承包[ ]单价号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,作为CB31的附表,一同流转,审批结算时用。
(承包[ ]合价号)合同名称: 合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,作为CB 31的附表,一同流转,审批结算时用。
(承包[]新增号)合同名称:合同编号:说明:本表一式份,由承包人填写。
监理机构审签后,作为CB 31表的附表,一同流转,审批结算时用。
CB31附表6 计日工项目月支付明细表(承包[ ]计日付号)合同名称: 合同编号:说明:1.本表一式份,由承包人填写.监理机构审签后,作为CB31的附表,一同流转,审批结算时用。
2.核准工程量依据计日工工程量月汇总表CB31附表6—1填写.CB 31附表6—1 计日工工程量月汇总表(承包[ ]计日总号)合同名称: 合同编号:说明:本表一式份,由承包人在每个结算月完成后汇总计日工工程量签证单填写。
监理机构审签后,作结算用附件。
CB 31附表7 索赔项目价款月支付汇总表(承包[ ]赔总号)合同名称:合同编号:本表一式份转,审批结算时使用。
施工月报范本(最全)一、施工概况工程进度:本月,完成了具体工程内容的施工,累计完成了百分比的工程量,与计划相符。
目前,正在进行具体工程内容的施工,预计于日期完成。
质量管理:本月,严格按照质量管理体系和规范要求,对各项工作进行了质量控制和检验。
通过了具体检验内容的验收,无不合格或遗留问题。
同时,对已完成的工程进行了定期巡查和维护,保证了工程质量的稳定性。
安全管理:本月,坚持安全第一的原则,加强安全教育和培训,落实安全责任制和措施,规范安全操作和行为。
未发生任何安全事故或隐患。
并及时更新了安全台账和档案,做好安全记录和报告。
环境保护:本月,遵守环境保护法律法规和标准,执行环境保护管理制度和措施,有效地控制了施工现场的噪声、粉尘、废水、废气等污染物的排放。
并定期监测和评估了环境影响,及时处理了环境问题和投诉。
合同管理:本月,按照合同条款和变更程序,与业主、监理、设计、供应商等相关方进行了有效的沟通和协调。
及时提交了各类合同文件和资料,处理了合同变更和索赔事宜。
并按时收取了应收款项,支付了应付款项。
二、存在问题及解决办法问题一:由于设计变更导致的工程量增加和材料延迟。
解决办法一:及时与业主、监理、设计方协商,确认变更内容和费用,并签订变更协议。
同时,加快材料采购和运输,调整施工计划和资源配置,保证进度不受影响。
问题二:由于恶劣天气导致的施工停滞和损失。
解决办法二:根据天气预报和实际情况,及时调整施工安排和方法,采取防雨、防风、防冻等措施,保护好已完成的工程。
同时,对受损的设备、材料、人员进行修复、补充、赔偿,并申请延期索赔。
三、下月计划及建议计划一:完成具体工程内容的施工,并通过验收。
建议一:加强与业主、监理、设计方的沟通和协调,及时反馈施工情况和问题,争取得到支持和配合。
计划二:开始具体工程内容的施工,并按照质量、安全、环境等要求进行控制和检验。
建议二:加大对施工人员的培训和考核,提高施工质量和效率,防止出现差错和事故。
施工月报范本(最全)一、项目基本情况- 项目名称:XX市XX区XX路XX号XX楼- 项目类型:住宅楼- 建设单位:XX建设集团有限公司- 施工单位:XX建造工程有限公司- 监理单位:XX监理咨询有限公司- 设计单位:XX设计院有限公司- 项目总造价:XX万元- 合同工期:XX个月- 开工日期:2023年X月X日- 竣工日期:2023年X月X日- 本月计划完成工程量:XX万元- 本月实际完成工程量:XX万元- 累计完成工程量:XX万元- 累计完成工程量占总造价比例:XX%二、施工进度情况1. 本月施工主要内容本月施工主要内容包括:- 地下室结构施工- 一层至三层结构施工- 四层至六层结构施工- 水电暖安装施工- 外墙装饰施工- 园林绿化施工2. 本月施工完成情况本月施工完成情况如下:---- 施工内容 ---- 计划完成 ---- 实际完成 ---- 完成率 -------- ---- ---- ---- -------- 地下室结构 ---- 100% ---- 100% ---- 100% -------- 一层至三层结构 ---- 80% ---- 85% ---- 106% -------- 四层至六层结构 ---- 60% ---- 55% ---- 92% -------- 水电暖安装 ---- 40% ---- 35% ---- 88% -------- 外墙装饰 ---- 20% ---- 15% ---- 75% -------- 园林绿化 ---- 10% ---- 5% ---- 50% ----3. 下月施工计划下月施工计划如下:---- 施工内容 ---- 计划完成 -------- ---- -------- 地下室结构 ---- 已完成 -------- 一层至三层结构 ---- 已完成 -------- 四层至六层结构 ---- 完成剩余5% -------- 水电暖安装 ---- 完成剩余5% -------- 外墙装饰 ---- 完成剩余5% -------- 园林绿化 ---- 完成剩余5% ----三、质量安全情况1. 质量管理情况本月质量管理情况如下:-按照质量管理体系要求,制定了质量管理计划,明确了质量目标和责任分配。

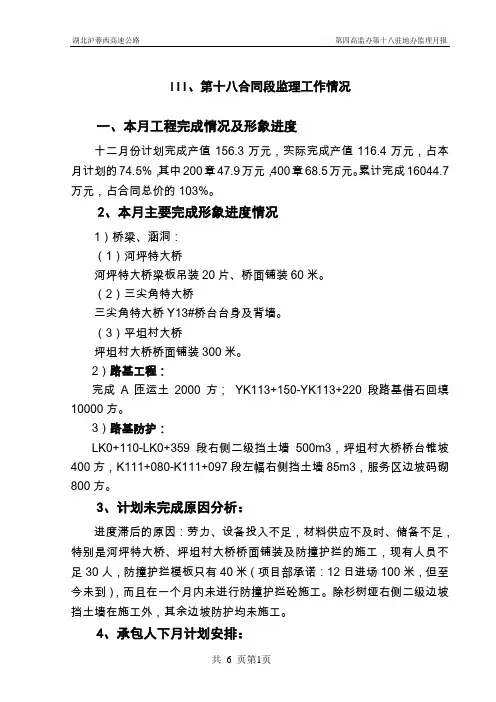

III、第十八合同段监理工作情况一、本月工程完成情况及形象进度十二月份计划完成产值156.3万元,实际完成产值116.4万元,占本月计划的74.5%,其中200章47.9万元,400章68.5万元。
累计完成16044.7万元,占合同总价的103%。
2、本月主要完成形象进度情况1)桥梁、涵洞:(1)河坪特大桥河坪特大桥梁板吊装20片、桥面铺装60米。
(2)三尖角特大桥三尖角特大桥Y13#桥台台身及背墙。
(3)平坦村大桥坪坦村大桥桥面铺装300米。
2)路基工程:完成A匝运土2000方;YK113+150-YK113+220段路基借石回填10000方。
3)路基防护:LK0+110-LK0+359段右侧二级挡土墙500m3,坪坦村大桥桥台锥坡400方,K111+080-K111+097段左幅右侧挡土墙85m3,服务区边坡码砌800方。
3、计划未完成原因分析:进度滞后的原因:劳力、设备投入不足,材料供应不及时、储备不足,特别是河坪特大桥、坪坦村大桥桥面铺装及防撞护拦的施工,现有人员不足30人,防撞护拦模板只有40米(项目部承诺:12日进场100米,但至今未到),而且在一个月内未进行防撞护拦砼施工。
除杉树垭右侧二级边坡挡土墙在施工外,其余边坡防护均未施工。
4、承包人下月计划安排:2009年1月份我项目部计划完成产值121.6万元。
路基工程完成野三关大特桥桥尾到三尖角特大桥桥头段路基的交工验收。
YK113+150-YK113+220段路基填筑8970方。
防护工程:(1)、LK0+110-LK0+359右幅二级挡土墙800 m3。
(2)、坪坦村大桥桥台锥坡400方。
(3)、野三关服务区边坡码砌完工。
(4)、岔儿坪梁场整平完成。
桥涵工程:○①、河坪特大桥桥面铺装210米,现浇段2个。
○2、河坪特大桥防撞护栏完成。
○3、坪坦村大桥防撞护栏完成。
二、合约管理工程变更情况(详见附表)三、工程质量1、材料审批情况工程试验由第四高驻办中心实验室试验人员进行。
工程月报表一、工程施工情况1、本月工程完成情况,1#宿舍楼一层主体砼浇筑完毕,共浇筑砼700m3,2#宿舍楼一层主体完成60%,第一食堂二层砌体完成,三层砌体完成60%,共砌墙400 m3,第二食堂二层砌体完成,共砌墙320 m3,后勤服务楼二层砌体完成50%,共砌墙180m3,本月回填土除浴室/综合站房外都基本完成,共完成回填土65000 m3左右。
2、由于资金紧张,现在施工材料供应按计划及时采购,基本无长期库存,加气块采用隔天订货、供货方式,钢筋以层计算采购,商砼按计划及时供应。
二、工程进度1、本月完成情况,总体来说本月工程进度完成不尽如人意,1#宿舍楼本月计划完成二层30%未完成,但回填土提前,以后可以用此工期弥补。
2#宿舍楼计划完成三层主体30%,严重滞后,主要原因如下:(1)人员配备不足,前期木工、钢筋工人员配备不合理且偏少,三月上旬进行钢筋工换人也影响了工程进度;(2)材料供应不及时,由于材料计划出现偏差,使一层主体所用钢筋缺少三级钢12钢筋,拖后3天,回填土提前,以后可以用此工期弥补10天工期。
第一食堂按计划完成。
第二食堂砌体滞后15天左右,不影响总工期。
浴室/综合站房滞后1个月,主要是因为主体后期施工太慢,影响二次主体施工,但不影响总工期。
后期服务楼滞后1个月,主要是因为人员调整不到位,但不影响总工期。
3#、4#宿舍楼及教工宿舍楼因拆坟、高压线问题暂时不能施工。
2、下月计划(1)计划另报(2)人员、材料及机械设备的安排;人员:1#、2#宿舍楼人员不变,其余正在施工的楼根据施工进度情况安排相应施工作业班组进场,材料按施工进度计划进场。
三、工程质量1、由于图纸变更较多,所以有些变更到达不及时,造成施工与检查内容不一致,望有关单位协调解决。
2、主体结构质量全部验收合格,浴室/综合站房防水保护层用材不规范,经提出后整改。
3、下月要解决屋面找坡,保温材料、外保温材料及需二次招标工程的问题。
河南省南水北调受水区漯河供水配套工程施工十-(NSBD-LHP P SG-11)进度计划月报表2013年4月批准:______________ 0审核:______________ 0编制:______________ 0编制单位:山东水总南水北调漯河配套工程施工编制时间:二◦一三年四月七日标段11标一、工程基本情况漯河供水配套工程输水线路总长131.08km,其中10号口门向漯河市、舞阳县输水线路长108.94km, 17号口门向临颍县输水线路长22.14km(不含输水干线长度)。
输水总流量为6.2m3/s,其中10号口门输水流量为4.2m3/s,17号口门输水流量为2.0m3/s。
输水线路沿线共布置穿越工程63座,其中穿河渠13 座,公路37座,铁路13座。
设置阀井332 座,镇墩493 个。
本标段为河南省南水北调受水区漯河供水配套工程17 号分水口门供水线路工程第十一标段, 在漯河市临颍县境内, 起点位于临颍县固厢乡四村支线桩号L14+554.527处,终点为临颍县二水厂桩号L22+154.949。
该标段管线长7.6km,管径为DN1600和DN1400临颍一水厂支线钢管长39.6m,管径为DN1000建筑物有穿G107国道及城区道路顶管5座;现地管理房2处;阀件井22 座;镇墩39 个及机电设备安装等。
主要工程量包括:PCCP f(钢管)铺设7639.6m,顶管631m,土方开挖24.23万m3, 土方回填21.88万nS,混凝土4269n3 (不包括管理房、控制室、调流阀室的混凝土量),粗砂垫层482503,钢筋制安145t (不包括管理房、控制室、调流阀室的钢筋量)。
合同总金额:1904.2 万元。
合同工期为:2012 年11 月1 日至2013年6 月30 日,工期为242 日历天。
计划开工日期暂按4 月1 日拟定。
二、工程进度计划1 、形象进度本标段位于临颍县境内,自固厢乡四村至临颍县二水厂处,桩号L14+554.527 〜L22+154.949,管线长7.6km,管径为DN1600和DN1400 临颍一水厂支线钢管长39.6m,管径为DN1000建筑物有穿G107国道及城区道路顶管 5 座;现地管理房 2 处;阀件井22 座;镇墩39个及机电设备安装等。
电力工程施工月报表序号:2021年7月一、项目概况本月是电力工程项目的施工高峰期,全体施工人员在工地上协同作战,全力推动工程进展。
本月共完成各项施工任务,并取得了阶段性的成果。
在项目经理的领导下,全体施工人员积极配合,相互协作,确保项目按时按质完成。
二、项目进展1.线路施工:本月线路施工任务进展顺利,累计完成敷设1000米高压输电线路的工作,安装了200根电杆,并完成了高压电缆的敷设和接线工作。
2.变电站施工:本月变电站施工任务完成进度良好,完成了主变压器的安装调试和接线工作。
并成功完成了变电站的绝缘检测、绝缘耐压测试等工作。
3.电缆铺设:本月电缆铺设工作取得了显著进展,成功完成了主干电缆的铺设工作,并完成了电缆接头的连接和测试工作。
4.设备调试:本月设备调试工作顺利进行,完成了设备的开机测试、调试和性能检验工作。
并对设备进行了定期维护和保养。
5.施工安全:本月施工现场安全管理有力,未发生任何安全事故,全体施工人员严格按照安全规定操作,确保了施工环境的安全。
三、项目经济本月项目经济进展情况如下:1.本月项目总投资达到1000万元,完成投资进度25%。
2.本月施工成本为500万元,较上月有所增加。
3.本月营业收入为300万元,较上月有所增加。
4.本月利润为50万元,继续保持稳定增长。
四、项目质量本月项目质量管理取得了一定成绩,各项施工工作按照设计要求进行,质量得到了保障。
已完成的施工工程经过验收合格,达到了预期要求。
五、项目管理本月项目管理工作有序开展,项目经理积极引导施工团队,有效协调各部门工作,确保项目进展顺利。
并及时解决了项目中遇到的各种问题,确保项目整体安全和稳定。
六、后续工作计划1.下月将继续推进线路施工工作,争取提前完成任务计划。
2.下月将进行变电站设备的调试和试运行工作,确保设备正常运转。
3.下月将安排人员进行电缆的铺设和接头工作,保证电缆的有效连接。
4.下月将继续加强施工安全管理,确保施工现场的安全环境。
××项目工程月报年月日至月日
建设单位:
监理单位:
施工单位:
工程动态月报
备注栏主要说明新开工、达到预售形象进度、竣工单位工程日期及相关情况。
工程进度月报
工程质量月报
分部/单位工程验收月报
工程付款月报
综合管理月报1、本月合同签订情况
2、本月图纸提供情况(包括二次深化设计图纸)
3、本月主要材料定板情况
4、本月招议标情况
5、本月工程签证办理情况
6、总包/专业分包单位进场情况
7、项目部人员变动情况
8、总承包及分包单位、监理单位配合情况
9、政府行为、天气、停水、停电等情况
10、项目难点及需要重点督办、协调解决的问题
下月主要工作计划
附件
1、报告(包括特殊情况及专项的工程报告等)
2、照片(主要包括工程形象进度、现场安全文明施工、工程质量的相关照片)。
